一、单项选择题(共20 题,每题1 分。每题的备选项中,只有1 个最符合题意)
1.下列通信网功能中, 由管理网实现的是()。
A. 向用户提供数据业务B. 实现多路信号复用
C. 控制应用信息的传递D. 组织网络流量分配
【参考答案】D
【解题思路】管理网的主要功能是:根据各局间的业务流向、流量统计数据有效地组织网络流量分配;根据网络状态,经过分析判断进行调度电路、组织迂回和流量控制等, 以避免网络过负荷和阻塞扩散;在出现故障时根据告警信号和异常数据采取封闭、启动、倒换和更换故障部件等,尽可能使通信及相关设备恢复和保持良好运行状态。P7
2.住宅小区接入网常用的复用技术是()。
A. CDMAB. TDM
C. WDMD. DWDM
【参考答案】B
【解题思路】【实操题】PON 无源光网络,EPON/GPON 属于住宅小区光纤接入,上行采用 TDM(时分复用)。
3.支持五个光线路方向的ROADM,采用的波长选择器件是()。
A. 波长阻断器B. 波长选择开关
C. 平面波导电路D. 光分波器
【参考答案】B
【解题思路】ROADM 可以对输入光纤中的波长重新配置路由,有选择的上下一个或多个被长,其核心部件是波长选择单元,具体的实现技术包括波长阻断器(WB)、平面波导电路(PLC)和波长选择开关(WSS)。P33
4.在码分多址系统中采用的主要抗干扰技术是()。
A. 分集技术B. 均衡技术
C. 组网技术D. 扩频技术
【参考答案】D
【解题思路】扩频系统允许很多用户信号在同一个频道传输(如果它们的扩频码正交,即采用码分多址 CDMA 技术),这样频率利用率的问题就可以解决。P45
5.5G 的技术场景中,能够满足远程医疗的是()。
A. 连续广域覆盖B. 热点高容量
C. 低功耗大连接D. 低时延高可靠
【参考答案】D
【解题思路】M2M 业务定位于高可靠、低时延,例如远程医疗、自动驾驶等远程精确控制类应用的成功关键,要求网络时延缩短到 1ms。P54
6.适用于省内干线架空敷设的光缆是()。
A. GYTS 144B1. 1B. GYTS 144B1.3
C. GYTA 144B1. 1D. GYTA33 144B1.3
【参考答案】C
【解题思路】各种光缆的含义及特点为:
GYTA:金属加强构件、松套层绞填充式、铝-塑料粘接护套通信用室外光缆,其重量相对较轻;
GYTS:金属加强构件、松套层绞填充式、钢-塑料粘接护套通信用室外光缆,其钢护套机械强度高但更重;
GYTA33:金属加强构件、松套层绞填充式、铝-塑料粘接护套、双细圆钢丝铠装通信用室外光缆,其钢丝铠装是为了承受水下敷设的大拉力和外部机械损伤,一般用于水底的光缆敷设。
综上所述,适用于架空敷设的光缆应选择重量较轻的 GYTA 光缆。P74-77
7.用于视频流媒体、在线游戏和云计算等高带宽数据传输的是()双绞电缆。
A. 五类B. 超五类
C. 六类D. 超六类
【参考答案】D
【解题思路】目前使用较多的超六类双绞电缆主要是 CAT 6A,主要用于视频流媒体、在线游戏和云计算等高带宽数据传输。P82
8.中国 DTMB 标准属于数字电视标准体系中()类标准。
A. 系统B. 设备与接口
C. 业务与应用D. 其他
【参考答案】A
【解题思路】数字电视标准体系的系统类标准包括演播室、信源编码和信道传输。目前有四种不同的地面数字电视传输国际标准,分别是美国的先进电视制式委员会 ATSC 标准、欧洲的数字视频广播 DVB 标准、日本的综合业务数字广播 ISDB 标准和我国的地面数字电视 DTMB 标准。P87
9.通过控制演播室电光源的工作电流可实现对灯光()的控制。
A. 强度B. 色温
C. 显色指数D. 光线软硬
【参考答案】A
【解题思路】 电气调光设备主要是通过控制电光源的工作电流的方式,从而实现对灯光强度的控制。P101
10.检查或监视节目传输码流属于数字有线电视前端()部分的功能之一。
A. 信号输入B. 信号处理
C. 信号输出 D. 系统管理
【参考答案】B
【解题思路】信号处理部分的作用是对所有节目传输码流进行检查或监视、解扰、截取、复用以及对业务信息进行适时处理等。P109
11.通信设备工程安装顺序正确的是()。
A. 走线架→机架→机盘→子架B. 走线架→机架→子架→机盘
C. 机架→走线架→子架→机盘D. 机架→机盘→子架→走线架
【参考答案】B
【解题思路】安装顺序正确的是:走线架→机架→子架→机盘。P115
12.通信机房内机架电源接线端子, 电源线成端连接顺序正确的是()。

A. ③⑥②⑤①④B. ⑥③⑤②④①
C. ③②①⑥⑤④D. ⑥⑤④③②①
【参考答案】C
【解题思路】电源线连接时应确保供电侧熔丝或空气开关处于断开状态, 电缆接线端子(或端头)采用绝缘材料包裹严实,依次连接保护地、工作地和工作电源,先连接供电侧端子,后连接受电侧端子。P117
13.屋顶天馈系统安装工程中,天线位置正确的是()。

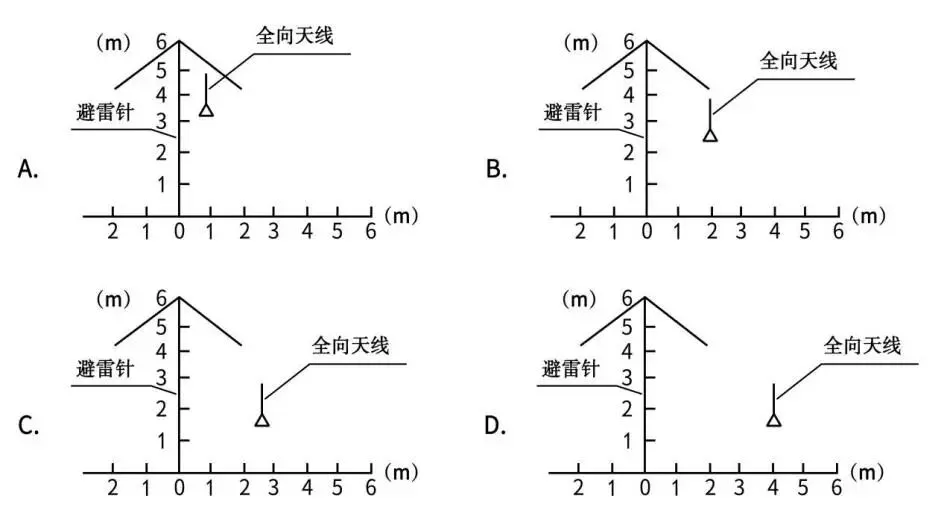

【参考答案】C
【解题思路】通信局(站)的天线必须安装避雷针,避雷针必须高于天线最高点的金属部分 1m 以上。天线应该安装在 45 °避雷区域内。在屋顶安装天线时,全向天线与避雷器之间的水平间距不小于 2.5m。P119
14.波分复用系统测试顺序正确的是()。
A. 系统中心波长→ 系统误码→光信噪比
B. 系统中心波长→光信噪比→ 系统误码
C. 光信噪比→ 系统误码→ 系统中心波长
D. 光信噪比→ 系统中心波长→ 系统误码
【参考答案】D
【解题思路】对于波分复用传输系统, 由于系统首先需进行各业务信道的信噪比优化,所以波分复用系统首先需进行信噪比测试。DWDM 波分复用系统主要测试项目:MPI-RM/RM 点总输入光功率、MPI-RM/RM 点总每通道光信噪比、
系统中心波长及偏差、系统输出抖动、系统误码测试、网管功能验证。P135
15.天馈线驻波比测试时,仪表应连接在图中的()点。

A.①B.②
C.③D.④
【参考答案】A
【解题思路】天馈线驻披比的测试应按照要求使用驻披比测试仪,要求驻波比小于或等于 1.5。当要精确检测天馈线阻抗匹配情况时,宜在与天线对接的跳线另一端测量。
16.移动通信系统网络优化中,在交换机侧优化的内容是()。
A. 增加信道数B. 呼叫建立成功率
C. 调整中继数量D. 小区参数
【参考答案】C
【解题思路】系统的参数调整内容很多。从交换机侧来看,主要应提高交换的效率,适当增加交换容量和调整中继数量;从基站侧来看,主要包含基站或天线的位置、方位角或下倾角、增加信道数、小区参数等。P147
17.通信基站电源系统实行蓄电池分级断电保护时,接入“二次下电 ”端子的设备是()。
A. PTNB. BBU
C. RRUD. BTS
【参考答案】A
【解题思路】“二次下电 ”是为了保证传输设备,PTN 为分组传送网,所以应接入“二次下电 ”端子。【实操题】
18.直埋光缆穿越河流采用漫水坝保护时,符合施工要求的是()。

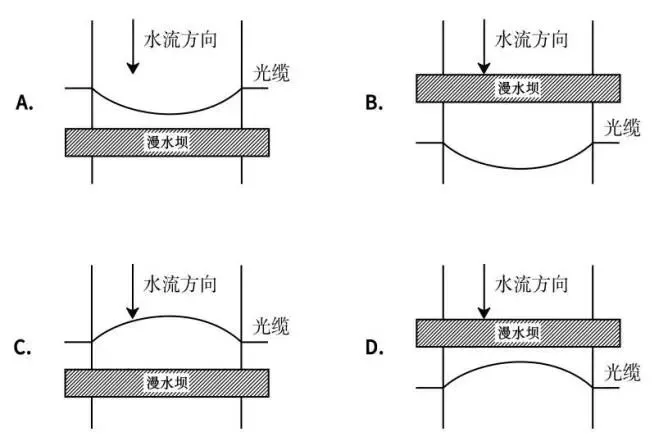

【参考答案】C
【解题思路】光缆穿越或沿靠山涧、溪流等易受水流冲刷的地段时,应根据具体情况设置漫水坡、水泥封沟、挡水墙或其他保护措施。光缆在河底的敷设位置,应以测量时的基线为基准向上游按弧形敷设。【规范内容】【实操题】
19.塑料管道基础施工工艺错误的是()。
A. 松软不稳定地段,做混凝土基础B. 硬土地段, 沟底夯实
C. 岩石地段,保证沟底平整D. 冻土地段, 垫细土
【参考答案】A
【解题思路】松软不稳定地段,应做钢筋混凝土基础,A 选项说法错误。P176
20.广播电视卫星接收天线细调次序,正确的是()。
A. 馈源焦距、仰角、方位角、极化角
B. 仰角、方位角、馈源焦距、极化角
C. 仰角、方位角、极化角、馈源焦距
D. 方位角、仰角、极化角、馈源焦距
【参考答案】B
【解题思路】天线仰角、方位角、极化角和焦距细调:利用场强仪可调整天线仰角、方位角、极化角和馈源的位置处于最合适的状态,依次按仰角、方位角、馈源焦距和极化角顺序进行。P213
二、多项选择题(共10 题,每题2 分。每题的备选项中,有2 个或2 个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5 分)
21.算力网应用较多的交换技术有()。
A. 电路交换B. 以太网交换
C. ATM 交换D. 报文交换
E. 光交换【参考答案】BE
【解题思路】【实操题】
22.可基于波分复用技术的传输系统有()。
A. IP RANB. MSTP
C. ASOND. DWDM
E. OTN
【参考答案】CDE
【解题思路】基于被分复用技术的传输系统,包括 DWDM、OTN(低级别 ODU 复用到高级别的 ODU 采用的是时分复用技术)、基于 OTN 的 ASON 等。P6
23.数字音频广播的优点有()。
A. 可达到 CD 质量的水平
B. 可保证高速移动状态下的接收质量
C. 所需发射功率比模拟音频广播小
D. 频谱利用率高
E. 高动态范围和宽色域
【参考答案】ABCD
【解题思路】数字音频广播有以下优点:P84
(1)高质量的声音信号,可达到 CD 质量的水平。
(2)对多径传输抗干扰能力强,可保证高速移动状态下的接收质量。
(3)发射功率小,覆盖面积大,频谱利用率高,降低频带带宽。
(4)可附加传送数据业务。
24.关于广播电视监测内容的说法,正确的有()。
A. 监测节目传输和播出技术质量
B. 监测覆盖和接收效果
C. 不监测节目内容
D. 不通过主观评价反映播出质量
E. 监测境外电台对我国的播出动态
【参考答案】ABE
【解题思路】广播电视监测工作的任务:P112
(1)监测广播电视覆盖效果。
(2)监测广播电视节目传输及播出技术质量。
(3)监测广播电视信号接收效果。
(4)监测广播电视频段无线电波秩序和网络频道秩序。
(5)监测境外电台对我国广播的播出动态等。
(6)监测频谱负荷。
(7)与有关国家或地区交换监测资料。
(8)监测电波传播情况。
25.拆除设备时,正确的做法有()。
A. 先拆除主用电路,后拆除备用电路
B. 先拆除备用电路,后拆除主用电路
C. 先拆除设备,后拆除线缆
D. 先拆除线缆,后拆除设备
E. 先拆除供电侧端子,后拆除受电侧端子
【参考答案】BD
【解题思路】拆除过程应遵循的原则:先拆除备用电路,后拆除主用电路;先拆除支路,后拆除群路;先拆除线缆,后拆除设备;先拆除设备,后拆除走线架;先拆除电源线,后拆除信号线。P118
26.光缆线路施工阶段,可发起路由变更的单位有()。
A. 建设单位B. 设计单位
C. 监理单位D. 施工单位
E. 质检单位
【参考答案】ABCD
【解题思路】施工单位可以提起索赔的事件包括:因工程变更(包括设计变更、发包人提出的工程变更、监理工程师提出的工程变更, 以及承包人提出并经监理工程师批准的变更)造成的时间、费用损失。P325
27.直埋光缆中继段测试的主要项目有()。
A. 光纤接头损耗B. 光纤线路衰减
C. 光纤通道总衰减D. 光缆线路对地绝缘
E. 光纤偏振模色散
【参考答案】BCDE
【解题思路】光缆中继段测试的内容包括中继段光纤线路衰减系数及传输长度、光纤通道总衰腻、光纤后向散射曲线等,直埋光缆线路还需测试光缆的对地绝缘电阻,施工图设计有要求时,还需测试中继段光纤偏振模色散(PMD)及色度色散(CD)。P160
28.下列安全生产责任中,属于项目负责人的有()。
A. 确定项目安全生产考核目标
B. 排查处理施工现场安全事故隐患
C. 考核分包企业安全生产管理情况
D. 处理在建项目违章行为
E. 确保项目安全生产费用有效使用
【参考答案】BCE
【解题思路】项目负责人应当按规定实施项目安全生产管理,监控危险性较大的分部分项工程,及时排查处理施工现场安全事故隐患,隐患排查处理悄况应当记入项目安全管理档案;发生事故时,应当按规定及时报告并开展现场救援。工程项目实行总承包的,总承包企业项目负责人应当定期考核分包企业安全生产管理情况。P231

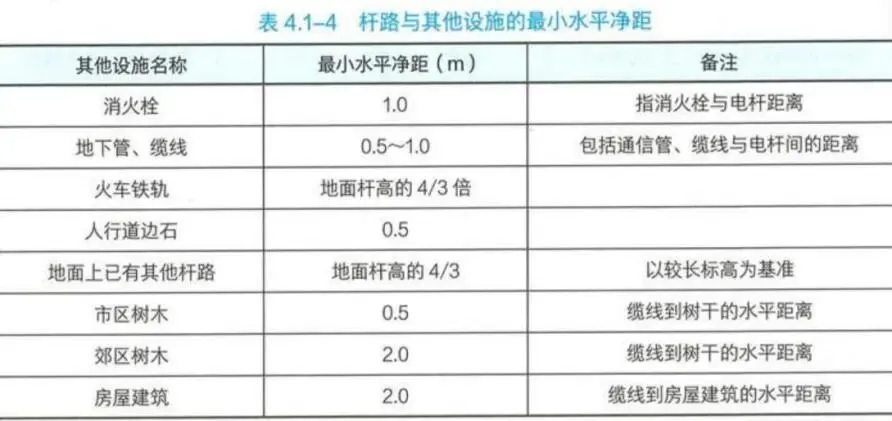

29.使用 7 米水泥杆的架空光缆杆路,与其他设施距离符合规定的有()。
A. 距人行道边石 0.6mB. 距火车铁轨 5.8m
C. 距市区树木 0.4mD. 距消火栓 1.2m
E. 距地下缆线 0.8m
【参考答案】ADE
【解题思路】P261

30.关于有限空间作业要求的说法,正确的有()。
A. 制订有限空间作业方案
B. 识别作业安全隐患
C. 作业前进行安全技术交底
D. 配备有害气体检测仪和过滤式防毒面具
E. 配备全身式安全带和强力送风装置
【参考答案】ACDE【对9.14晚直播内容进行勘误】
【解题思路】有限空间作业,属于危险性较大作业,应当编制专项施工方案,A 选项说法正确,P427;工程施工前,项目负责人应组织施工安全技术交底,C 选项说法正确,P225;有限空间作业,必须配备气体检测报警仪器,必须配备个人防中毒窒息等防护装备,D 选项说法正确,P226;进入人孔的人员必须正确佩戴全身式安全带,人孔内必须保证通风良好,E 选项说法正确,P263。
三、实务操作和案例分析题(共5 题,(一)、(二)、(三)题各20 分,(四)、(五)题各30 分)
(案例一)
【背景资料】
某工程公司承揽了一项无线接入网工程,工程内容包括无线基站设备安装和架空光缆线路施工。
本工程无线基站包括普通宏基站、射频拉远基站和光纤直放站三种类型,其中某个基站设备安装布置如图 1所示。为了提高电源系统测试效率,项目部与建设单位和监理单位商定选择图 1 基站,采用两种方法测试电池容量并进行对比分析,确定本工程的测试方法,工程顺利实施并通过验收。

图 1基站设备安装布置示意图
光缆线路施工前,项目部准备了施工所需工器具,并对光纤熔接工作进行了分解,工作分解结果如表 1—1所示,拟投入的工器具如表 1—2所示。杆路拉线均采用夹板法制作,项目部选派了有经验的人员参与施工,使得工程顺利完工并通过验收。

问题:
1.指出图 1 的基站类型。完成此站电源设备测试需要哪些仪表?(4 分)

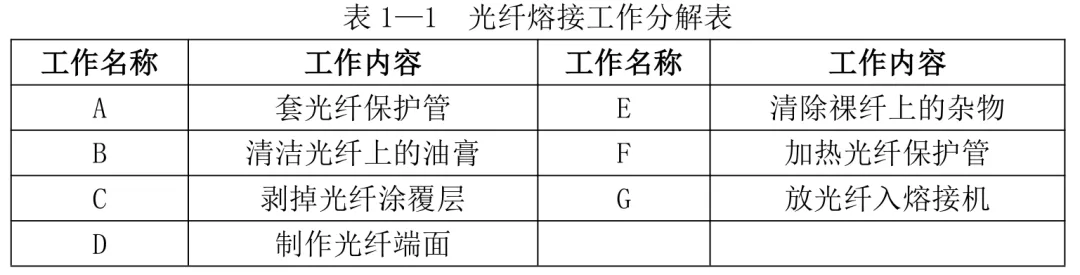

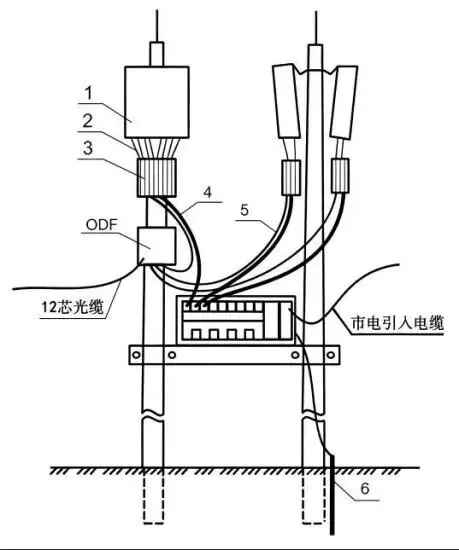

2.指出图 1 中 1~6 分别表示的设备或部件名称。(6 分)
3.根据表 1—1,按先后顺序列出光纤熔接的工作名称。(6 分)

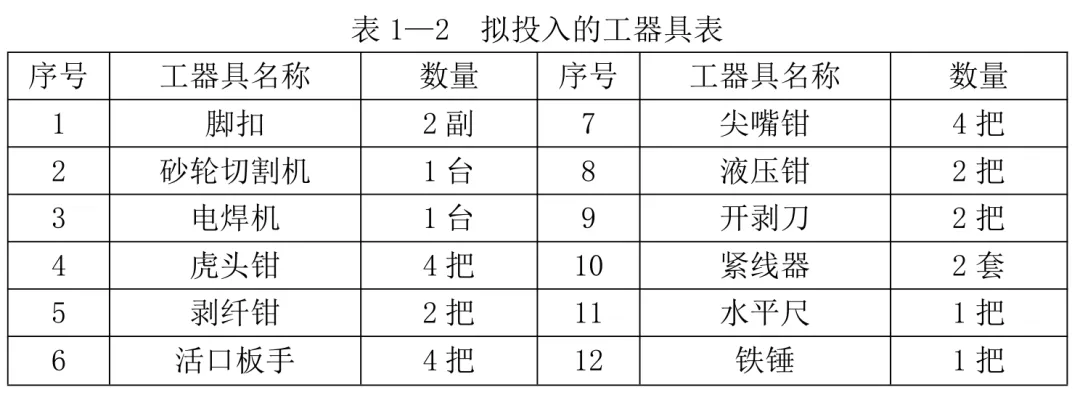

4.从表 1—2 中选出制作拉线必须用的4 种工器具名称。(4 分)
【参考答案】
1.(1)射频拉远基站;
(2) 电流表、万用表、蓄电池放电测试仪,蓄电池内阻测试仪,接地电阻测试仪。
2.1 代表 AAU(或天线);2 代表馈线;3 代表 RRU(或射频拉远单元);4 代表电源线;5 代表跳纤;6 代表接地装置(或接地桩)。

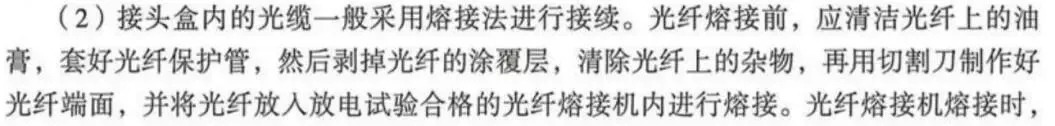

3.光纤熔接的顺序为:B→A→C→E→D→G→F。

4.4 种工器具名称为:脚扣,砂轮切割机,活口扳手,紧线器。
(案例二)
【背景资料】

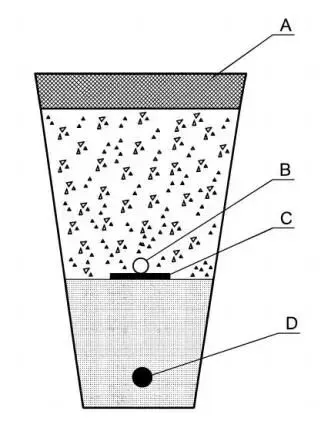

某施工单位承担了一项干线光缆线路工程,工作内容包括:城区敷设管道光缆,郊外敷设埋式光缆,穿越河流敷设水线光缆。设计文件要求:与公路交越处采用定向钻孔敷管;通过村落时,对达不到设计埋深的段落增加水泥封沟保护,如图 2 所示;直埋段落全程布放单条排流线。

图 2水泥封沟示意图
项目部编制的施工组织设计中,路由复测工序的质量控制点包括:①核对图纸;②确定线路起、止点;③核定保护措施段落和防护措施段落。单位技术负责人认为不够全面,要求补全。
工程开工后发生如下事件:
事件一:项目部在商讨中继段配盘方案时,某技术人员建议从 A 端至 B 端整盘顺序配盘,技术负责人认为不妥。
事件二:项目部制订的定向钻安全防护措施包括:①严格按照审批的路由走向和深度作业;②发现异常情况立即停止作业,查明原因后方可继续作业;③发生损坏地下管线事故,立即上报相关单位并启动应急预案。监理审核后要求补充完善。
事件三:安全员在光缆人工卸车现场发现:货车旁垫有废旧轮胎,一人已将光缆盘移至车厢边缘,正准备将光缆盘推下,安全员立即予以制止。
问题:
1.补全路由复测的质量控制点。(4 分)
2.指出图 2 中 A、B、C、D 各代表什么。(4 分)
3.事件一中技术负责人认为不妥的原因是什么?写出合理的配盘顺序。(4 分)
4.事件二中还应完善哪些安全防护措施?(3 分)
5.答出光缆人工卸车的正确做法。还可以采取哪些卸车方式?(5分)
【参考答案】
1.路由复测还应补充的内容包括:
(1)线路路由的定位、划线;
(2)路由适当调整;
(3)确定障碍点及重要点。
2.A 代表水泥砂浆;B 代表排流线;C 代表水泥盖板;D 代表光缆。
3.(1)不妥原因:中继段内存在穿越河流敷设水线光缆等特殊光缆,需要优先确定特殊光缆位置;直接从 A 端到B 端顺序配盘,无法优先保证特殊光缆的布设位置。
(2)合理配盘顺序:配盘时,如在中继段内有水线防护要求的特殊类型光缆,应先确定其位置,然后从特殊光缆接头点向两端配光缆。
4.定向钻(顶管)还应补充安全措施:
(1)定向钻(顶管)作业应划定作业区,应采用围栏或警示带隔离,设置警示标志。
(2)定向钻(顶管)前,使用仪器探明地下管线的深度和位置。
(3)定向钻(顶管)设备应由专业人员操作,按规定持证上岗。

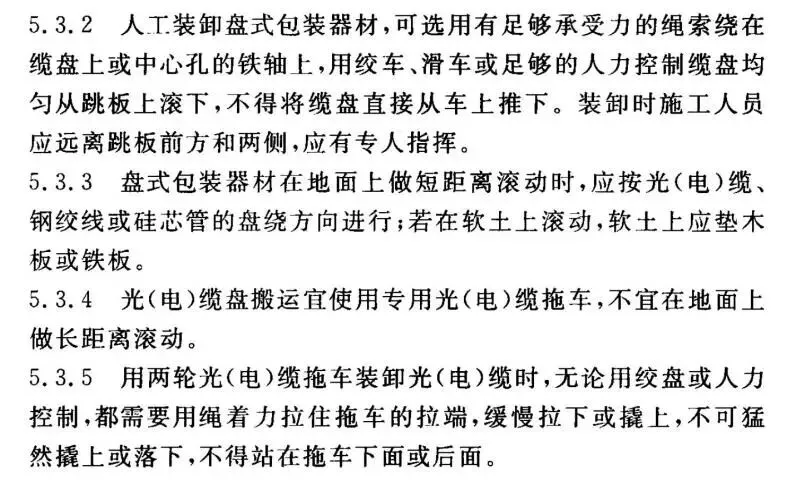

5.(1)人工卸车正确做法:人工装卸盘式包装器材,可选用有足够承受力的绳索绕在缆盘上或中心孔的铁轴上,用绞车、滑车或足够的人力控制缆盘均匀从跳板上滚下,不得将缆盘直接从车上推下。装卸时施工人员应远离跳板前方和两侧,应有专人指挥。
(2)其他卸车方式: 吊车、叉车、光缆拖车。

(案例三)
【背景资料】
某施工单位中标了一项电源设备安装工程,工作内容包括开关电源设备安装、铅酸蓄电池安装、母线铜排制作安装、电源线布放等。
在项目实施过程中,发生了下列事件:
事件一:施工准备阶段,项目负责人将投标阶段的施工组织设计报送单位审批,单位技术负责人将其退回,要求编制实施阶段的施工组织设计。
事件二:施工阶段,项目部质检员对电源设备安装、缆线布放等重要工序进行检查,发现电源线布放杂乱无序,多处交叉重叠,施工工艺不达标。
事件三:施工单位安全生产管理部门安全检查时,发现的安全隐患如表 3—1所示,要求施工班组停工整改。

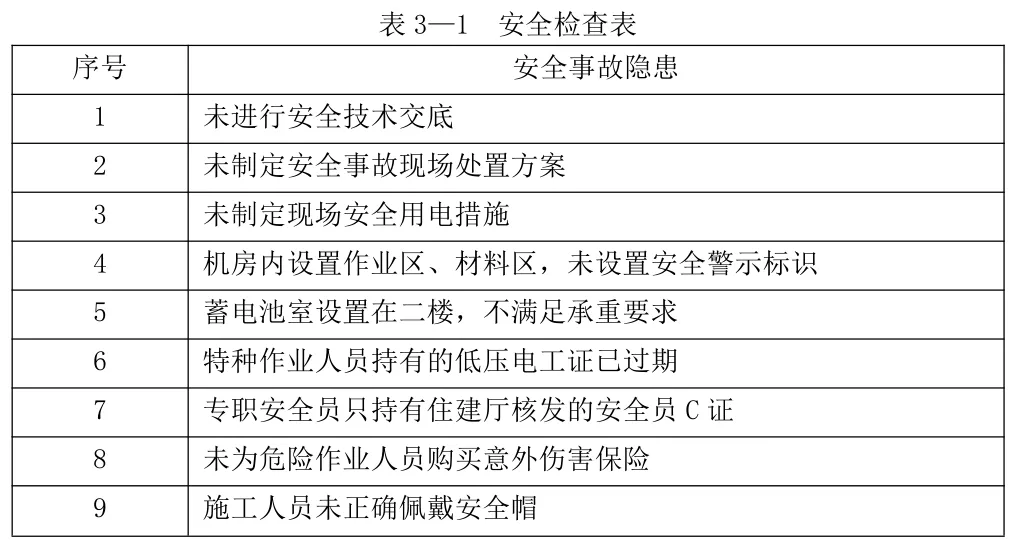

事件四:项目部在编制工程结算时,为计算安全生产费,列出了与本工程相关的费用,部分费用名称如表 3—2所示。

问题:
1.从编制目的、编制依据、编制主体和编制时间四个方面列出事件一中两种施工组织设计的差异。(4 分)
2.答出事件二中电源线布放不整齐的预防措施。(4 分)

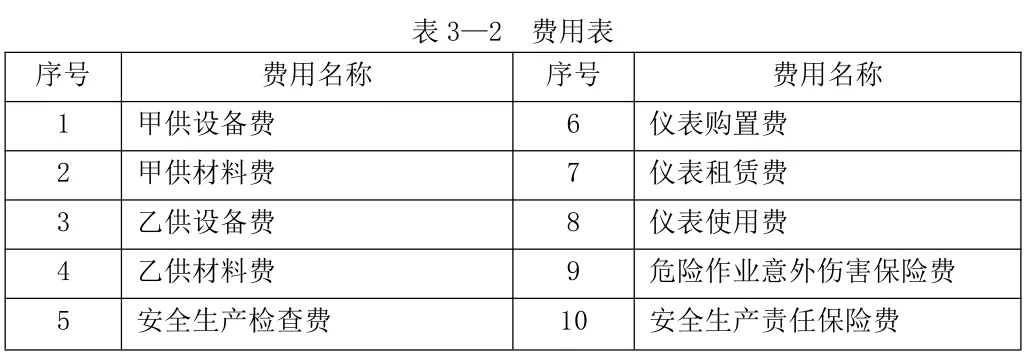

3.从表 3—1 中选出 4 种重大事故隐患的序号。(4 分)
4.答出本工程中环境因素及其对应的控制措施。(4 分)
5.从表 3—2 中选出 4 项应计入安全生产费计算基数的费用。(4 分)
【参考答案】
1.(1)编制目的——投标阶段施工组织设计以中标为目的;实施阶段施工组织设计强调可操作性,指导现场施工。 (2)编制依据——投标阶段依据招标、投标文件;实施阶段依据施工合同、设计文件、法规文件、现场条件、资源供应、企业自身能力。
(3)编制主体——投标阶段:施工企业;实施阶段:项目部。
(4)编制时间——投标阶段:招投标阶段(或发承包阶段);实施阶段:施工准备阶段。
2.电源线布放不整齐预防措施:
(1)布放线缆前应设计好缆线的截面;
(2)严格按施工操作规程和工程验收规范要求放缆;
(3)线缆绑扎的松紧度应符合要求;
(4)做好缆线的整理工作。

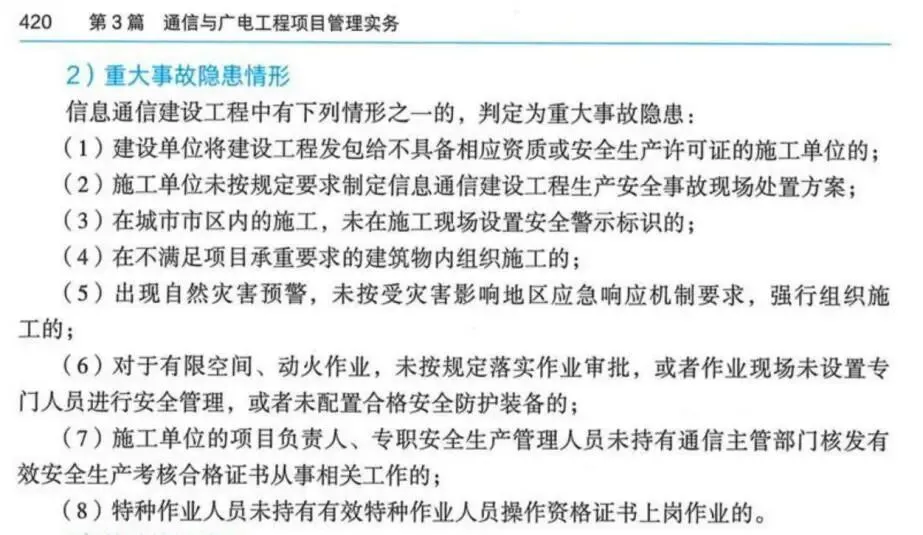

3.重大事故隐患序号:2、5、6、7。

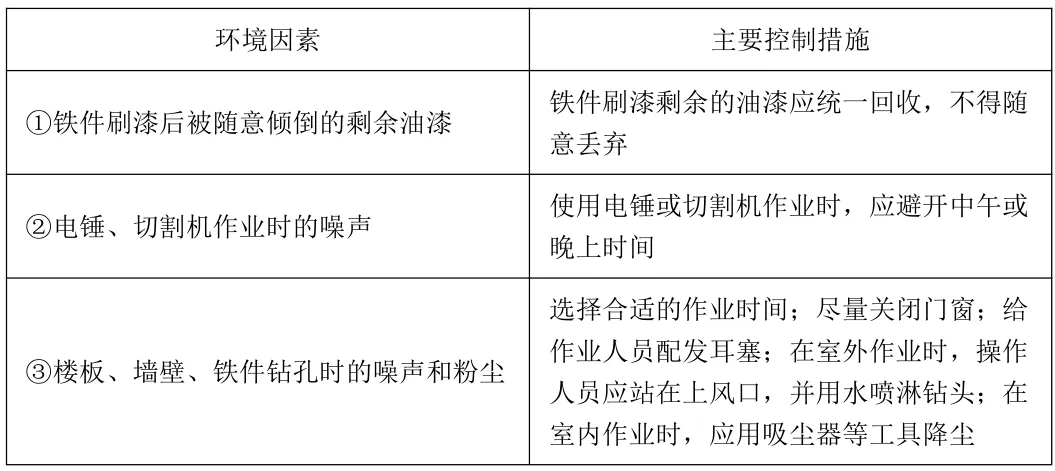

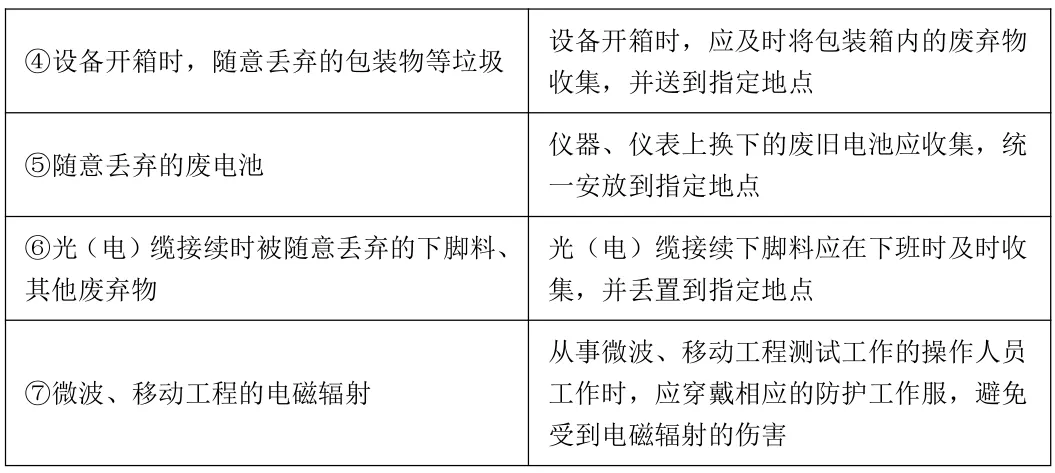

4.环境因素与控制措施:

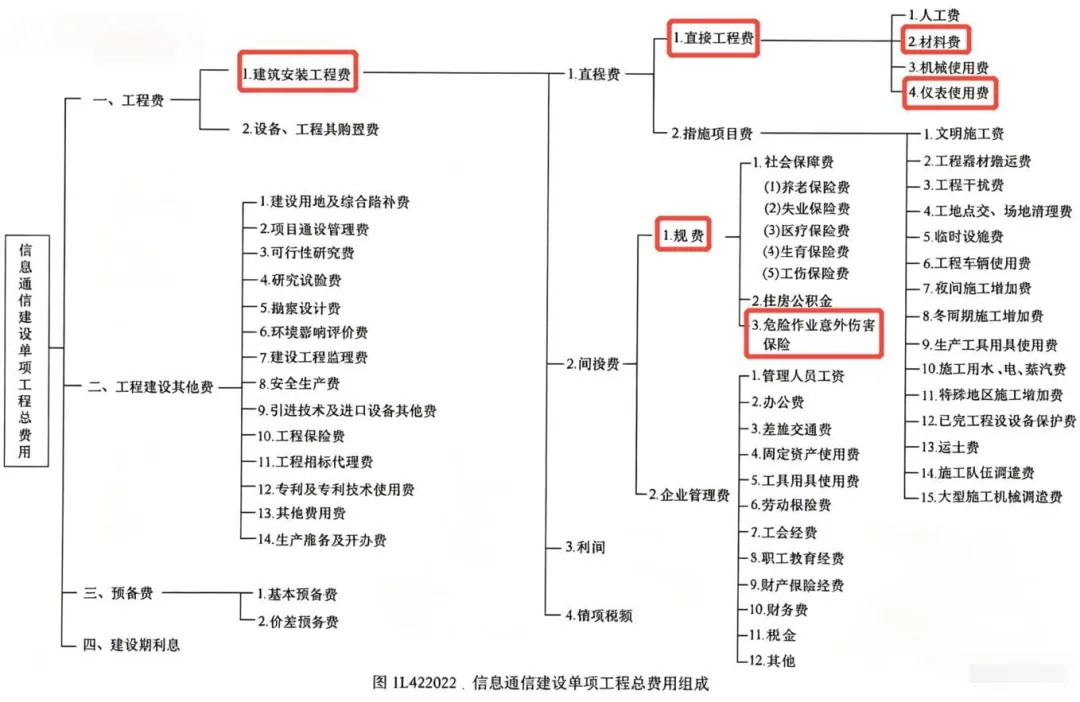

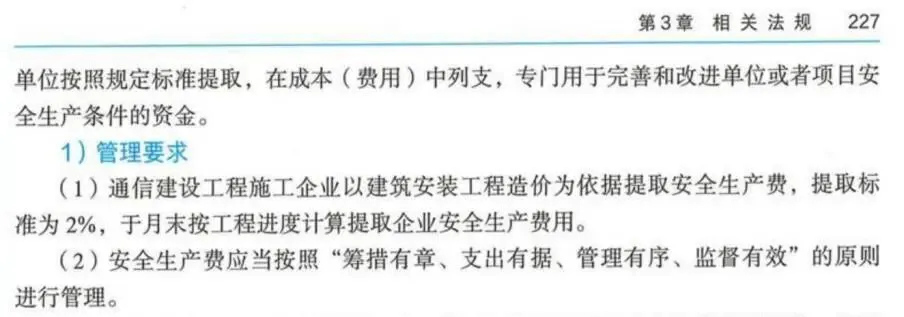

5.计入安全生产费取费基数:乙供材料费、仪表租赁费、仪表使用费、危险作业意外伤害保险费。【对9.14晚直播内容进行勘误】

(案例四)
【背景资料】
某工程公司中标了一项波分复用设备安装工程,随后就投标策略等内容进行了投标总结。开工前,项目部依据合同文件、项目资源等编制了进度计划,如图 4—1所示,同时遵循“与施工方案、进度计划等相结合的原则”编制了成本计划。

注:各项工作均按匀速进行。

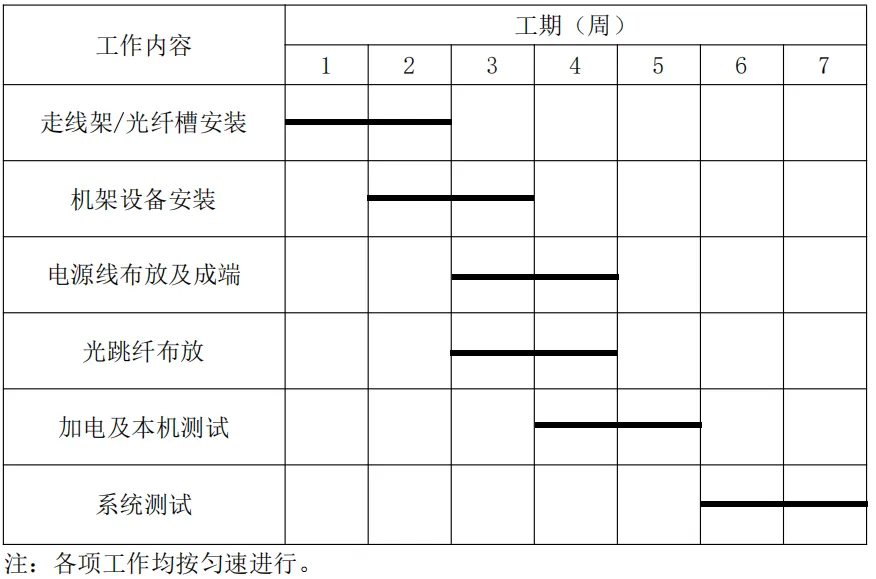

图 4—1进度计划横道图
各项工作的工作量及综合单价如表 4—1所示。为统一各工序质量标准,项目部组织了示范站安装。
施工到第 2 周时, 由于设计变更, 电源线长度增加了 300 米,项目部仍按原进度计划执行。第 4 周末实际完成工作量比例及实际成本如表 4—2所示。

本机测试前,项目部对测试项目、方法、连接方式等内容进行了交底。其中,分波器的信道隔离度测试连接如图 4—2 所示。

图 4—2分波器隔离度测试连接图
问题:
1.补充投标总结的主要内容。(4 分)
2.成本计划编制原则还有哪些?成本计划还应与哪些计划密切结合?(5 分)
3.项目部应邀请哪些单位参加示范站?示范站还应统一哪些内容?(4 分)
4.计算第 4 周末的已完工程实际费用(ACWP)、已完工程预算费用(BCWP) ,拟完工程预算费用(BCWS) 。(6分)
5.计算第 4 周末的费用偏差(CV)、进度偏差(SV)、费用绩效指数(CPI)、进度绩效指数(SPI)(结果保留2 位小数),并分析成本、进度情况。(6 分)

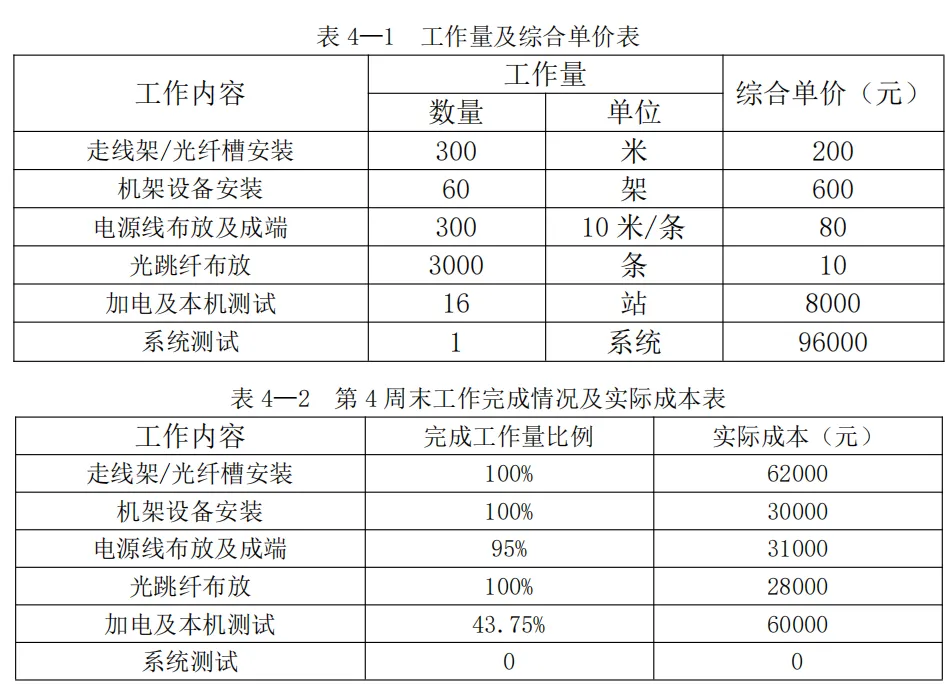

6.指出图中 PA 的作用及 B、C 分别代表的器件或仪表。分波器还应测量哪些项目?(5 分)
【参考答案】
1.投标总结主要内容补充:
(1)投标决策是否正确。
(2)投标策略制定有无问题。
(3)投标文件制作和审核环节有无问题。
(4)开标和答疑环节有无问题等。
2.(1)成本计划编制原则还包括:从实际情况出发原则;采用先进技术经济定额原则;统一领导分级管理原则;适度弹性原则。
(2)成本计划还应还应密切结合的计划:资源配置计划、材料供应及耗费计划。
3.(1)参加单位:建设单位、设计单位、监理单位、施工单位。
(2)示范站统一内容还包括:工序质量标准、施工工艺、作业顺序。
4.ACWP=62000+30000+31000+28000+60000=211000 元;
BCWP=300×200×100%+60×600×100%+(300+300÷10) ×80×95%+3000×10×100%+16×8000×43.75%= 207080 元;

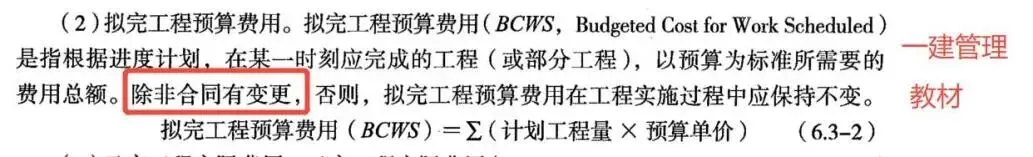

BCWS=300×200+60×600+(300+300÷10) ×80+3000×10+16×8000÷2=216400 元。【对9.14晚直播内容进行勘误】
5.CV=BCWP-ACWP=207080-211000= __3920 元;
SV=BCWP-BCWS=207080-216400= _9320 元;CPI=BCWP/ACWP=207080÷211000=0.98;
SPI=BCWP/BCWS=207080÷216400=0.96。
CV<0,CPI<1,成本超支;SV<0,SPI<1,进度滞后。

6.(1)PA 的作用是对接收到的光信号进行放大,提高接收灵敏度。 (2)B:代表 BA;C 代表光谱分析仪。
(3)分波器测试内容还包括:插入损耗及偏差、极化相关损耗。
(案例五)
【背景资料】
某工程公司中标了一项硅芯管管道工程。公司及时组建了项目部,着手相关准备工作:收集工程资料,现场考察管道路由及人(手)孔位置,组织设计预审,编制施工组织设计等。项目按合同要求准时开工。
监理审查施工组织设计时,发现施工部署仅包括施工组织机构及职责分工,认为不能指导施工管理,要求完善相关内容。

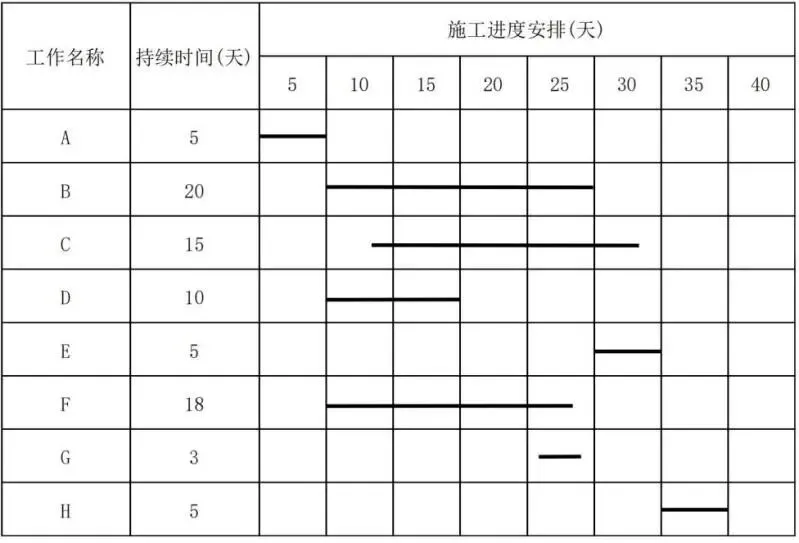

项目部根据工程量大小和可用资源情况估算的各工作持续时间如表 5 所示,项目经理制定的施工进度计划单代号搭接网络图如图 5—1所示,施工进度计划部分横道图如图 5—2所示。

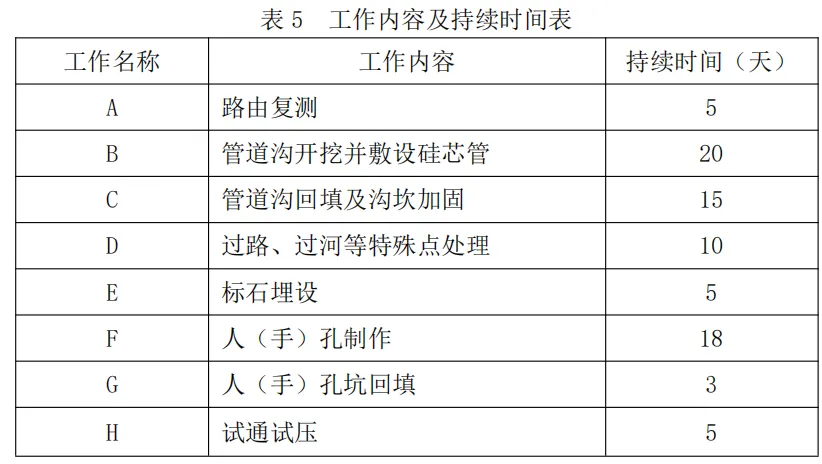

表 5工作内容及持续时间表

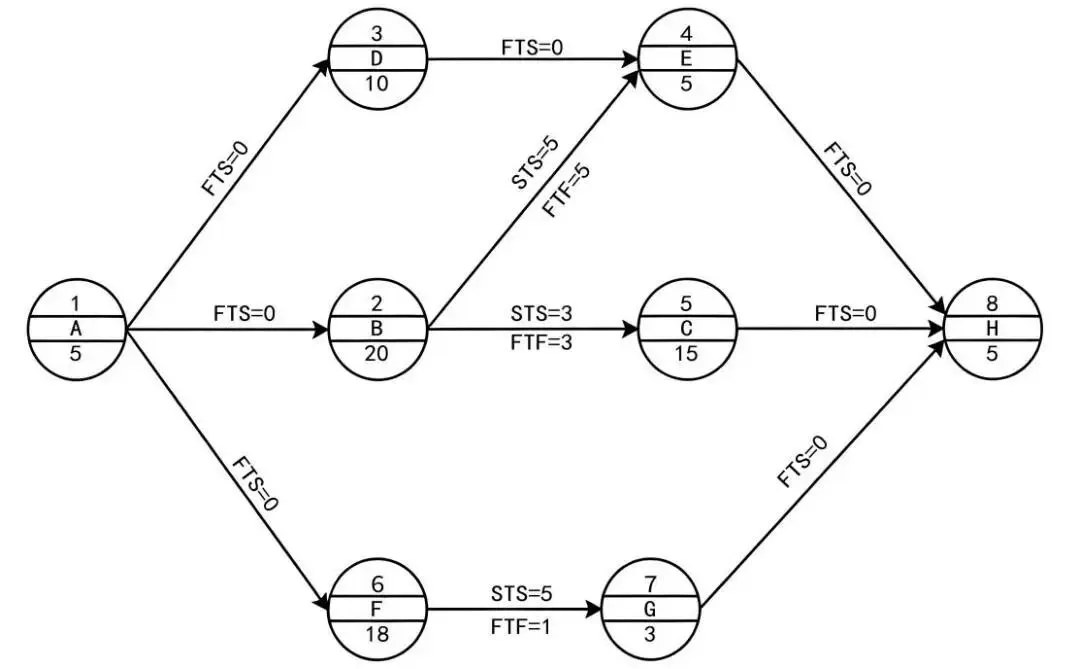

图 5—1施工进度计划单代号网络图

问题:
1.项目部在施工准备阶段还应做哪些工作?(5分)
2.施工部署部分还应包含哪些内容?(5 分)
3.分别答出工作 B、C、D、E、F 的总时差(TF)和自由时差(FF)。(5 分)
4.分别答出工作 B 与 C、D 与 E、B 与 E、C 与 H、G 与 H 之间的时间间隔 LAG。(5 分)
5.答出进度计划中关键工作的名称并计算工期。(5分)
6.完善横道图缺失内容。(5分)
【参考答案】
1.施工准备还应做:
(1)参加设计会审;
(2)参加设计交底;
(3)编制专项施工方案;
(4)进行技术交底;
(5)人员培训;
(6)办理施工手续。
2.施工部署还应包括:
(1)工程施工目标(进度、质量、安全、环境、绿色施工、成本目标);
(2)工程施工阶段划分及时间安排;
(3)施工重点和难点分析;
(4)“ 四新 ”技术应用;
(5)分包管理。

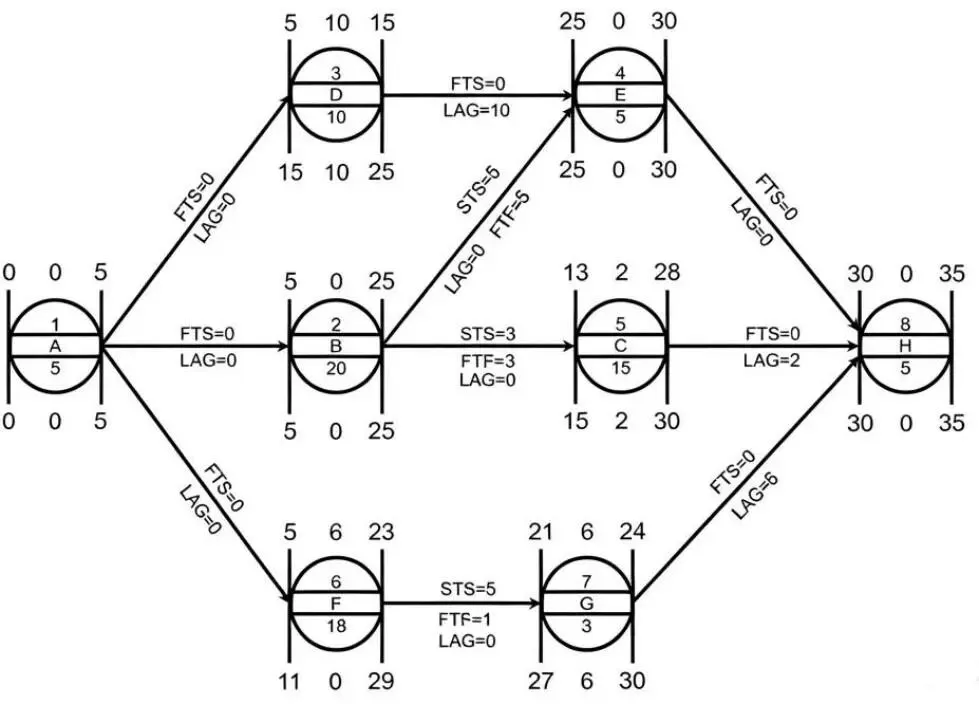

【分析】要解答第 3—6 小问,必须先在试卷上(或草稿纸上)将单代号搭接网络图的各个时标参数以及时间间隔等计算出来,详见下图所示:

3.各工作的总时差和自由时差为:
B:TF=0 天,FF=0 天;
C:TF=2 天,FF=2 天;
D:TF=10 天,FF=10 天;
E:TF=0 天,FF=0 天;
F:TF=6 天,FF=0 天。
4.工作与工作的时间间隔为:
B—C:LAG=0 天;D—E:LAG=10 天;
B—E:LAG=0 天;C—H:LAG=2 天;
G—H:LAG=6 天。
5.(1)关键工作名称为:A、B、E、H;
(2)工期=5+20+5+5=35 天。
6.横道图如下图所示:
