一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)
1.建筑高度大于 100m 的民用建筑为( )。
A.低层建筑
B.多层建筑
C.超高层建筑
D.高层建筑
【参考答案】C
【解析】根据《民用建筑设计统一标准》GB50352—2019,民用建筑按高度分类如下:低层建筑:1~3层;多层建筑:4~6层;中高层建筑:7~9层;高层建筑:10层及以上或建筑高度大于27m;超高层建筑:建筑高度大于100m。
2.“好房子”要求,新建住宅建筑的层高不应该低于( )m。
A.2.8 B.2.9 C.3.0 D.3.1
【参考答案】C
【解析】根据《关于推进“好房子”建设的指导意见》(建办标〔2024〕17 号)及配套技术导则,新建住宅建筑层高不应低于 3.0m,以保障居住舒适性、设备管线安装空间及未来适老化改造需求。该要求已纳入住房城乡建设领域强制性工程建设规范体系。
3.“好房子”要求上层卫生间排水时,在卧室内测得的排水噪声等效声级不应大于( )dB。
A.33
B.55
C.60
D.65
【参考答案】A
【解析】根据《住宅设计规范》GB 50096-2011 第 7.3.4 条及《绿色建筑评价标准》 GB/T 50378-2019 相关要求, “好房子”强调健康舒适性能,对噪声控制提出更高标准:卧室为安静要求最高的居室,上层卫生间排水产生的撞击声和空气声传至下层卧室,其等效连续 A 声级(LAeq)应≤33 dB。该限值严于普通住宅的 45 dB 要求,体现高品质居住环境对声环境的精细化控制。
4.建筑消能器的抽样责任单位是( )。
A.监理单位
B.建设单位
C.施工单位
D.生产厂家
【参考答案】A
【解析】消能器的抽样和检测应符合下列规定:
①消能器的抽样应由监理单位根据设计文件和相关规程的有关规定进行。
②消能器的检测应由具备资质的第三方进行。
5.下列变形缝装置类别中,属于按其使用部位分类的是( )。
A.平面型
B.转角型
C.抗震型
D.楼地面变形缝
【参考答案】D
【解析】变形缝装置按使用部位可分为:楼地面变形缝、内墙变形缝、吊顶变形缝、外墙变形缝、屋面变形缝等;按构造形式可分为:平面型、转角型、中轴型、抗震型、承重型等;按功能可分为:普通型、防火型、防烟型、防水型、保温型、隔声型、防静电型等。因此,只有“楼地面变形缝”是按使用部位分类的。
6.关于预制构件安装的说法,正确的是( )。
A,预制柱宜按照中柱、边柱、角柱顺序安装
B.与现浇部分连接的预制剪力墙板应后安装
C.预制梁按照先主梁、后次梁,先低后高的原则安装
D.临时支撑在构件安装后随即拆除
【参考答案】C
【解析】A 错误。预制柱安装顺序应为角柱→边柱→ 中柱。B 错误。与现浇部分连接的预制剪力墙板应先安装,以保证现浇节点钢筋绑扎及模板支设空间。C 正确。预制梁安装应遵循“先主梁、后次梁,先低后高”的原则,便于吊装定位及标高控制。D 错误。临时支撑应在后浇混凝土强度达到设计要求后方可拆除,不可安装后随即拆除。
7.下列属于建筑钢结构力学性能的是( )。
A.拉伸、冲击、弯曲
B.拉伸、冲击、焊接
C.焊接、冲击、弯曲
D.拉伸、冲击、疲劳
【参考答案】D
【解析】钢材的主要性能包括力学性能和工艺性能。其中,力学性能是钢材最重要的使用性能,包括拉伸性能、冲击性能、疲劳性能等。工艺性能表示钢材在各种加工过程中的行为,包括弯曲性能和焊接性能等。
8.砼粗骨料碎石检验指标,属于用于经常性生产质量控制强度检验指标的是( )。
A.岩石抗压
B.碱活性
C.压碎指标
D.坚固性
【参考答案】C
【解析】压碎指标是粗骨料强度的间接测定指标,用于反映碎石在持续荷载作用下的抵抗压碎能力,是混凝土生产过程中常规质量控制中必须检验的强度相关指标。岩石抗压强度属原材料源头检验,非生产过程常规检验;碱活性用于预防碱骨料反应,属耐久性专项检验;坚固性用于评估骨料在冻融或干湿循环下的稳定性,亦属耐久性检验,非强度控制主指标。
9.下列树种,属于硬木的是( )。
A.松树
B.桦树
C.杉树
D.柏树
【参考答案】B
【解析】软木材,包括松树、杉树和柏树等。硬木材,包括榆树、桦树、水曲柳、檀树等众多树种。
10.关于建筑施工期间沉降观测周期和时间要求的说法正确的是( )。
A.在基础开工时开始观测
B.民用高层建筑每加高 2~3 层观测 1 次
C.工程暂时停工期间停止观测
D.复工第一年开始每年观测 1 次
【参考答案】B
【解析】A 错误,在基础施工阶段,应在基础完工后和地下室砌完后观测;B 正确,民用高层建筑每加高 2~3 层观测 1 次;C 错误,工程暂时停工时,应每隔 2~3 个月观测 1次;D 错误,工程竣工后,第一年观测 3~4 次,第二年观测 2~3 次,第三年后每年观测1 次,直至稳定为止。
11.下列土的性质中属于土的抗剪强度指标的是( )。
A.密实度
B.内摩擦角
C.可松性
D.天然含水量
【参考答案】B
【解析】内摩擦角是土体抗剪强度的重要指标之一,反映土颗粒间相互咬合与摩擦抵抗剪切破坏的能力;密实度、可松性和天然含水量属于土的物理性质指标,不直接表征抗剪强度。
12.深基坑工程实行专业分包时,编制危大工程专项施工方案的单位可以是( )。
A.建设单位
B.设计单位
C.专业承包单位
D.监理单位
【参考答案】C
【解析】根据《危险性较大的分部分项工程安全管理规定》(住建部令第 37 号)及实施办法,实行施工总承包的,专项施工方案应当由施工总承包单位组织编制;危大工程实行专业分包的,专项施工方案可以由相关专业承包单位组织编制。建设单位、设计单位、监理单位均无权作为专项施工方案的编制主体。
13.钢筋混凝土预制桩锤击桩顺序是( )。
A.先深后浅,先大后小,先长后短,先密后疏
B.先浅后深,先小后大,先短后长,先疏后密
C.先深后浅,先小后大,先长后短,先密后疏
D.先深后浅,先大后小,先短后长,先疏后密
【参考答案】A
【解析】锤击沉桩应遵循“先深后浅、先大后小、先长后短、先密后疏”的原则,以减少挤土效应、避免桩位偏移和上浮,确保成桩质量与承载力稳定。
14.下列预应力砼构件,在一般环境下,应满足最低强度不小于 C30 的是( )。
A 预应力
B.预应力梁
C.预应力墙
D.预应力楼板
【参考答案】D
【解析】根据《混凝土结构设计规范》GB 50010-2010(2015 年版)第 4.1.2 条规定:预应力混凝土结构的混凝土强度等级不应低于 C30;当采用钢绞线、钢丝、热处理钢筋作预应力筋时,混凝土强度等级不宜低于 C40。但对预应力楼板等薄壁构件,为保证锚固性能和抗裂性,规范明确要求其混凝土强度等级不应低于 C30。而预应力柱、梁、墙在实际工程中常采用 C40 及以上,但规范未强制其最低为C30; 楼板因截面薄、局部承压及锚固要求高,C30 是其明确的最低限值。
15.烧结空心砖砌体的竖缝应采用( )。
A.赶浆法
B.刮浆法
C.灌浆法
D.挤浆法
【参考答案】B
【解析】竖缝应采用刮浆法,先抹砂浆后再砌筑。
16.空间网格钢结构采用跨越施工时,适用的安装方法是( )。
A.整体提升法
B.分条式分块吊装法
C.高空拼装安装法
D.滑移法
【参考答案】D
【解析】滑移法适用于跨越施工条件受限(如下方有不能拆除的结构、设备或交通通道),通过在滑道上水平移动已拼装完成的网架单元实现就位,具有对下部空间干扰小、安全性高的特点;整体提升法、分条分块吊装法及高空拼装法均需较大垂直作业空间或起重能力,不属典型“跨越施工”适配工法。
17.关于吊顶工程施工顺序的说法,正确的是( )。
A.安装水电管线→安装龙骨→安装面板→安装压条
B.安装龙骨→安装水电管线→安装面板→安装压条
C.安装水电管线→安装龙骨→安装压条→安装面板
D.安装龙骨→安装水电管线→安装压条→安装面板
【参考答案】A
【解析】放线→弹龙骨分档线→安装水电管线→安装主龙骨→安装副龙骨→安装罩面板→安装压条。
18.实行企业委派制,接受企业安全生产管理机构直接领导的项目管理人员是( )。
A.项目经理和质量经理
B.项目安全总监和专职安全生产管理人员
C.生产经理和总工程师
D.商务经理和机电经理
【参考答案】B
【解析】根据《建筑施工企业安全生产管理机构设置及专职安全生产管理人员配备办法》(建质〔2008〕91 号)规定 :建筑施工企业应当实行企业委派制,项目安全总监和专职安全生产管理人员由企业安全生产管理机构统一委派,并接受其直接领导,对项目安全生产实施独立监督。项目经理虽为项目第一责任人,但属项目自主管理体系;其他岗位如质量、生产、商务、机电等经理均不属于企业安管机构直管序列。
19.寒冷地区墙体保温采用非闭孔保温材料时,应有完整的( )。
A.隔汽层
B.防风层
C.隔热层
D.防寒层
【参考答案】A
【解析】寒冷地区采用非闭孔保温材料时,水蒸气易进入保温层并冷凝结露,导致保温性能下降甚至结构受潮损坏,因此必须设置连续、密闭的隔汽层(通常设在保温层内侧、主体结构外侧),阻断室内湿气向保温层渗透。防风层、隔热层、防寒层均非规范术语或不具针对性功能。
20.下列防火玻璃中,属于隔热型的是( )。
A.夹丝玻璃
B.耐热玻璃
C.夹层防火玻璃
D.微晶玻璃
【参考答案】C
【解析】
(1) 建筑用防火玻璃分为两大类,即非隔热型防火玻璃和隔热型防火玻璃。
(2)非隔热型防火玻璃又称为耐火玻璃。这类防火玻璃均为单片结构,其中又可分为夹丝玻璃、耐热玻璃和微晶玻璃三类。
(3)隔热型防火玻璃为夹层或多层结构,因此也称为复合型防火玻璃。这类防火玻璃也有两种产品形式,即多层粘合型和灌浆型。
(4) 防火玻璃按耐火极限可分为五个等级:0.50h、1.00h、1.50h、2.00h、3.00h。
二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)
1.墙面必须使用耐水腻子的房间有( )。
A.厨房
B.卫生间
C.地下室
D.书房
E.起居室
【参考答案】ABC
【解析】根据《住宅装饰装修工程施工规范》(GB 50327)及《建筑装饰装修工程质量验收标准》(GB 50210) :厨房、卫生间、地下室等潮湿环境的墙面基层必须使用耐水腻子,以保证涂层耐久性;书房、起居室等干燥环境可采用普通腻子。
2.结构上的作用(荷载)根据随时间变化的特性分为( )。
A.直接作用
B.永久作用
C.偶然作用
D.可变作用
E.间接作用
【参考答案】BCD
【解析】《建筑结构可靠性设计统一标准》(GB 50068)规定:结构上的作用按其随时间的变异特征分为三类:(1) 永久作用(如结构自重、土压力);(2) 可变作用(如楼面活荷载、风荷载、雪荷载);(3)偶然作用(如爆炸、撞击、罕遇地震)。直接作用与间接作用是按作用机理的分类(前者如荷载,后者如温度变化、沉降),不属于时间变异分类范畴。
3.高压旋喷桩处理地基的施工方法可选用( )。
A.单轴搅拌法
B.双轴搅拌法
C.单管法
D.双管法
E.三管法
【参考答案】CDE
【解析】高压旋喷桩按喷射方式分为:单管法(仅喷射水泥浆液)、双管法(同时喷射水泥浆液和压缩空气)、三管法(同时喷射水泥浆液、压缩空气和高压水流)。单轴、双轴搅拌法属于水泥土搅拌桩工艺,非旋喷桩施工方法。
4.关于屋面卷材防水层施工的说法正确的是( )。
A.先进行细部构造处理
B.由屋面最高处向下铺贴
C.卷材宜平行屋脊铺贴
D.上下层卷材可相互垂直铺贴
E.平行屋脊的搭接缝应顺流水方向
【参考答案】ACE
【解析】屋面卷材防水层施工应符合下列规定:(1) 卷材防水层施工时,应先进行细部构造处理,然后由屋面最低处向上铺贴;(2)檐沟、天沟卷材施工时,宜顺檐沟、天沟方向铺贴,搭接缝应顺流水方向;(3)卷材宜平行屋脊铺贴,上下层卷材不得相互垂直铺贴;(4) 平行屋脊的搭接缝应顺流水方向。
5.关于板材隔墙板安装的说法,正确的是( )。
A.无门洞口的墙体,应从墙两端向中间同时进行
B.无门洞口的墙体,应从一端向另一端依次进行
C.应从门洞口处向两端依次进行
D.GRC 空心混凝土隔墙板胶粘剂一般采用建筑胶聚合物水泥砂浆
E.门洞两侧宜用整块板
【参考答案】CDE
【解析】板材隔墙安装应从门洞口处向两侧依次进行(C 正确),有利于控制尺寸精度与接缝均匀;无门洞口墙体宜从一端向另一端顺序安装(B 错误,A 更错误);门洞两侧应采用整块板(E 正确),避免小板拼接影响稳定性与隔音效果;GRC 空心混凝土隔墙板常用建筑胶聚合物水泥砂浆作为胶粘剂(D 正确),具有粘结力强、收缩率低、耐久性好等特点。
6.关于构件式玻璃幕墙结构胶与密封胶施工的说法,正确的是( )。
A.硅酮结构密封胶的注胶可在现场进行
B.硅酮结构密封胶的注胶应在洁净的专业注胶室进行
C.密封胶在接缝内应三面粘结
D.密封胶在接缝内应两对面粘结
E.硅酮结构密封胶与硅酮耐候密封胶不能互换使用
【参考答案】BDE
【解析】硅酮结构密封胶的注胶应在洁净、通风的专用注胶室内进行,严禁在现场注胶;密封胶在接缝内应两对面粘结,不应三面粘结;硅酮结构密封胶与硅酮耐候密封胶的性能、作用及技术要求不同,严禁互换使用。
7.施工现场建筑垃圾的减量化工作应遵循的总体原则包括( )。
A.源头减量
B.分类管理
C.就地处理
D.排放控制
E.集中存放
【参考答案】ABCD
【解析】《施工现场建筑垃圾减量化技术导则》(建办质〔2020〕26 号)明确:施工现场建筑垃圾减量化应遵循“源头减量、分类管理、就地处置、排放控制”的总体原则。集中存放属于过程管理措施,非总体原则。
8.关于施工现场用火要求的说法,正确的有()。
A.动火操作人员应具有相应的资格
B.动火操作人员应安排在可燃材料施工前进行
C.动火作业场所应配备灭火器材和动火监护人
D.五级(含五级)以上风力时,应停止(禁止)焊接切割等室外动火作业
E.动火监护人员应在动火作业结束后,与作业人员一起离开
【参考答案】ACD
【解析】。
9.依据《建筑与市政工程施工质量控制通用规范》GB55032-2022,工程竣工验收前,施工单位应完成的工作有()。
A.自检合格
B.编制质量评估报告
C.组织预验收
D.编制工程竣工报告
E.组织竣工验收
【参考答案】AD
【解析】。
10.房屋建筑工程禁止使用的施工设备有()。
A.龙门架
B.门式钢管支撑架
C.现场别人装手动吊篮
D.竹脚手架
E.木脚手架
【参考答案】CDE
【解析】。
三、实务操作和案例分析题(共5题,(一)、(二)、(三)题各20分,(四)(五)题各30分)
案例(一)
某住宅小区采用自主开发,原拆原建进行危旧房改造。新建工程地下 2 层,地上 6~8 层,建筑面积 8.5 万平方米。地下为钢筋混凝土结构,地上为装配式混凝土结构、钢结构。
工程总承包单位贯彻落实国务院《城市更新“十五五规划》部署,积极开展智能建造,推广装配式建筑、装配式装饰装修和绿色施工。开发应用了装配式混凝土结构、钢结构、木结构、块化结构、装配式装饰装修及装配式管道安装等装配式建造技术,如图1 所示。

该总承包单位积极响应国务院《关于深入开展人工智能 +行动的意见》, 遵循《智能建造技术导则(试行)》, 以“提品质、降成本”为目标,因地制宜应用了数字设计、智能施工等智能建造所需的支撑技术产品,提升企业工业化、数字化、信息化水平。与专业机构联合研发服务于项目经理部施工管理智能体(Al Agent),其主要功能内容见表 1。
表 1 项目施工管理智能体(AI Agent)功能场景信息表(部分)
顶目/名称 | 顶目经理 | 总工程师 | 安全总监 | 质量总监 | 商务经理 | 资料员 |
服务岗位 | 项目经理、生产经理 | 总工程师、技术部门负责人、技术员 | 安全总监、安全 部门负责人、安 全员 | 质量部门负责人、质量员 | 商务成本负 责人、预算、 成本核算、材 料 员 | 资料员、施工 员、安全员、 质检员 |
主要功能场景 | 进度诊断、风 险预警、流程 闭环 G | 标准化服务 施工方案、技 术交底 H | 隐患识别、协同 教育、危大预警 I | 质量巡检通 病防治、整改 落 J | 合同管理、成 本偏差、预算 结算 K | 施工日志、资 料形成、资料 查询 L |
备选功能场景 | 资源协调 | 风险分级 | 变更索赔 | 设计优化 | 过程控制 | 资料归档 |
施工单位技术部审查项目部编制的冬期施工专项方案时,发现如下问题要求修改:
(1)桩基础荷载试验前,应对试桩周围的冻土保温。
(2)对装饰工程有特殊要求的砌体,不宜采用掺加氯盐的砂浆砌筑。
(3)预拌混凝土拌合物的出机温度,可根据运输和输送距离的经验确定。
(4)同条件养护混凝土试件应在标养后进行试验。
(5)栓钉施焊环境温度低于 0°C 时,打弯试验的数量应增加 10%。
【问题】

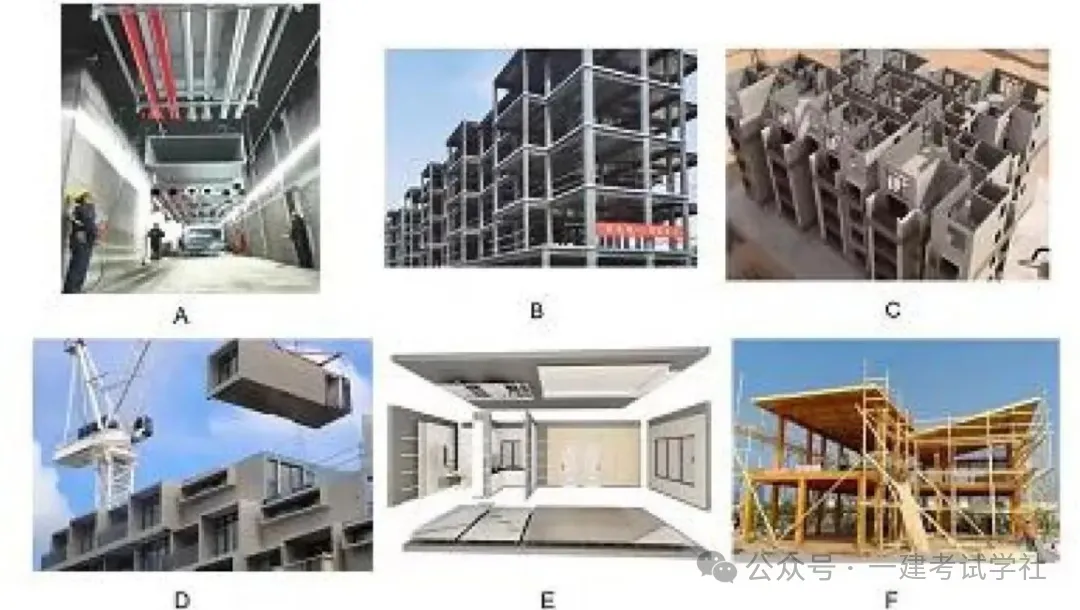

1.答出图 1B~F 展示装配式建筑(结构)的名称(如:A 管道安装)
1.B 钢结构;C 混凝土结构;D 模块化结构;E 装饰装修;F 木结构。 (5 分,一条 1 分)
2.除数字设计、智能施工之外,智能建造在建筑全生命周期的应用还有哪些?鼓励推广人机协同的施工作业的场景(环节)有哪些?
2. (1)数字勘察、智能生产、智慧运维。(3 分)
(2)危、繁、脏、重。 (2 分)
3.将表 1 中各备选功能场景分别明确到 G~L 处(如:L 资料归档)。
3.G 资源协调;H 设计优化;I 风险分级;J 过程控制;K 变更索赔;L 资料归档。 (5 分,一条
4.答出冬期施工专项方案问题的正确做法。
4.正确做法 1:桩基静荷载试验前,应将试桩周围的冻土融化或挖除。
正确做法 2:对装饰工程有特殊要求的建筑物不得采用掺氯盐的砂浆砌筑。
正确做法 3:混凝土拌合物的出机温度可根据运输和输送距离经热工计算确定。
正确做法 4:同条件养护试件应在解冻后进行试验。
正确做法 5:栓钉施焊环境温度低于0 °C 时,打弯试验的数量应增加 1%。 (5 分,一条 1分)
案例(二)
某住宅小区工程共 8 个单体,地下 2 层,地上 5~8 层,总建筑面积为 10.5 万平方米。地下为钢筋混凝士框架 - 剪力墙结构,地上为装配式钢筋混凝土结构。施工总承包单位组建项目部进场施工。项目总工程师主持编制了施工组织设计,报企业技术负责人审批。其中:施工总平面布置中采用 6 台塔吊作业,塔吊布置时考虑了各塔吊之间相互位置等影响因素;制订的工程施工进度网络计划见图 2.

施工中,工程发生了重大设计变更,项目部及时对施工组织设计进行了修改,由项目经理审批后继续实施。工程施工到 100 天时,工作 A 才全部完成,工作 B 刚开始施工,总工期延误 40 天,业主要求按照原工期 300 天完成。项目部按费用优化要求进行了相关工作持续时间及费用调整,各工作最大可压缩时间及赶工费用见表 2。

公司主管部门对项目施工现场临时用电进行专项检查发现以下问题,要求整改 :
(1)临时用电工程由使用单位验收。
(2)TN-S 系统采用单项供电时使用五芯电缆。
(3)电火焊机开关箱内设有照明开关。
(4)配电箱导线进线口设置在箱体底面,出线口设置在箱体顶面。
(5)PE 线上配置警示信号灯。
项目技术部门编制了工程试验检测方案,明确了工程用钢筋,混凝土等材料的各项性能试验内容,以及取样组数和每组试件数量。如标准养护混凝士抗压强度试样每组 3 块试件;钢筋直螺纹连接试样每组 3 根试件等同时确定了施工试验资料的责任部门(岗位)。
【问题】
1.答出项目部在施工组织设计管理中存在问题的正确做法。群塔布置中需要考虑的影响因素还有哪些?
1. (1)正确做法 1:施工组织设计应由项目负责人主持编制,可根据项目实际需要分阶段编制和审批。 (1 分)
正确做法 2:当发生重大变动时,应进行相应的修改或补充,经修改或补充的施工组织设计应由企业技术负责人重新审批后实施。 (1 分)
(2)群塔设置还应考虑:塔吊相互高度、覆盖范围以及防碰撞措施。 (2 分)

2.答出图 2 中施工进度规划的关键线路。如原工期 300 天不变,需要优化调整持续时间的工作 B,E 分别缩短多少天(表示为:工作(0 天))调整后的总赶工费用是多少万元?
2. (1)关键线路:A→B→C→E(1 分)
(2)工作 B15 天;工作 E25 天(2 分)
(3)总赶工费=15x3+25x4=145 万元(1 分)
3.答出现场临时用电问题的正确做法。
3.
正确做法 1:临时用电工程应经总承包单位和分包单位共同验收,合格后方可使用。(1 分)
正确做法 2:TN-S 系统采用单相供电时应选择三芯电缆。 (1 分)
正确做法 3:电火焊机动力开关箱与照明开关箱必须分设。 (1 分)
正确做法 4:配电箱导线进出线口均应设在箱体的下底面。 (1 分)
正确做法 5:PE 线上严禁配置警示信号灯。(1 分)
4.分别答出抗渗混凝土,同条件养护混凝土,套筒连接灌浆料强度试样和钢筋原料(拉伸+弯曲)试样每组试件块 (根)数 (如标养混凝土 3 块),答出项目工程施工试验资料的责任部门(岗位)。
4. (1)抗渗混凝土 6 块;同条件养护混凝土 3 块;套筒连接灌浆料 3 块;钢筋原材拉伸 2 根 ;钢筋原材弯曲 2 根。 (5 分)
(2)项目工程施工试验资料的责任部门:技术部门,试验部门。 (2 分)
案例(三)
某新建三甲医院工程,地下 2 层,地上 16 层,总建筑面积6.8 万平方米,框架-剪力墙结构,局部为钢结构。基础底板大体积混凝土施工方案中,根据混凝土浇筑体温度控制规定和浇筑体的温度等试算情况,确定了混凝土浇筑体的温控指标和监测点的位置与数量。混凝土温控测试区的监测点按照平面分层布置,沿厚度方向温控检测点的布置如图所示。

项目质量工程师在基础底板钢筋、模板质量检查中、发现以下问题:地下室外墙竖向钢筋放在水平钢筋内侧,外墙水平施工缝处设置的中埋式橡胶止水带在墙体转角处的接头呈直角状,连接采用结构胶粘结,别部位设置的钢板止水带焊接接头采用断续焊,要求整改。
监理工程师对钢结构焊接工程质量检查主控项目中焊接材料、焊接人员、焊接工艺和一、二级焊缝等项目施工质量进行了检查,提出了质量要求。如对一、二级焊缝的内部缺陷进行无损检测等。
项目部针对管道穿墙(地)处与混凝土脱离,产生裂缝漏水的现象,分析造成的原因有:穿墙(地)管道周围混凝土浇筑振捣不密实 ;没有清除穿墙(地)管道表面锈蚀层,致使与混凝土粘结不严等。据此提出防治措施包括:加强混凝土振捣 ;混凝土浇筑前加强清理穿墙管外表面等。
【问题】

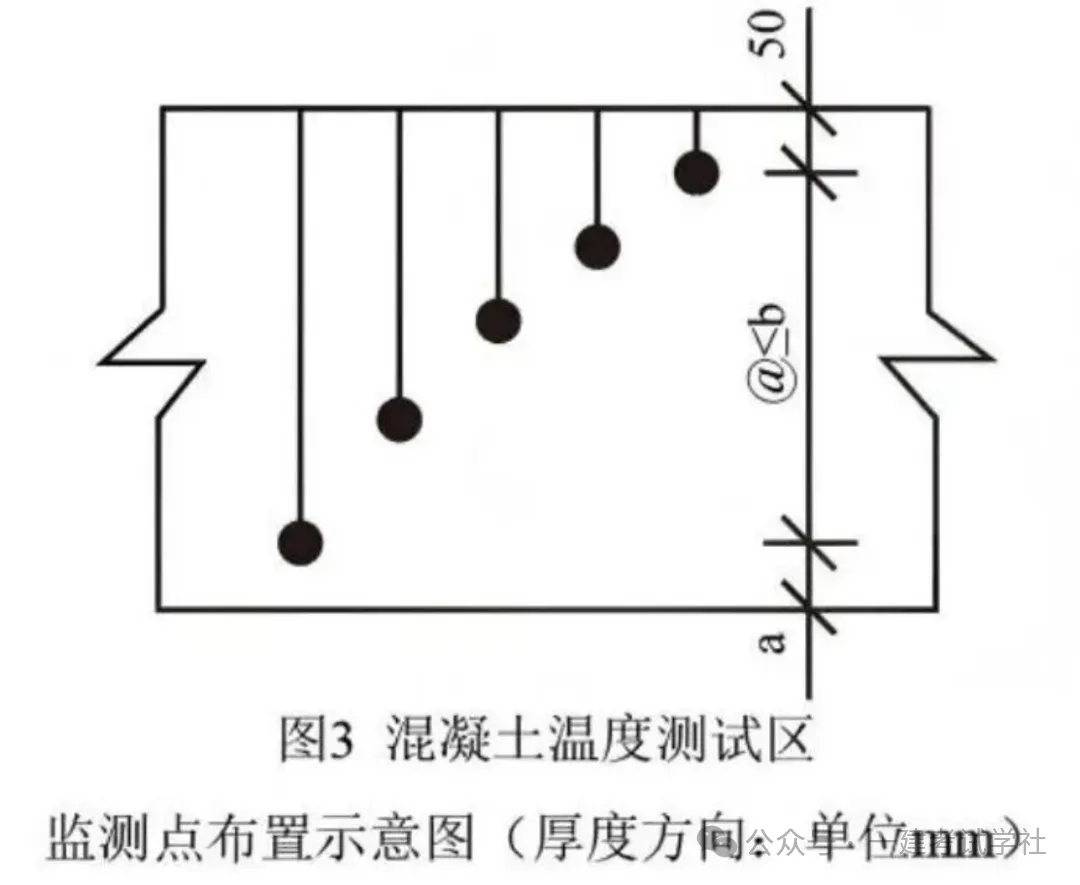

1.答出图 3 中 a、b 各是多少?每昼夜温控监测不应少于多少次?大体积混凝土施工前为确定温控指标,对混凝土浇筑体的试算内容还有哪些?
(1)a:50;(1 分)b:500。 (1 分)
(2)4 次(1 分)
(3)大体积混凝土施工前,应对混凝土浇筑体的温度应力及收缩应力进行试算,确定混凝土浇筑体的温升峰值、里表温差及降温速率的控制指标,制订相应的温控技术措施。(2分)
2.答出基础底板钢筋、模板工程存在问题的正确做法。
2. (1)正确做法 1:地下室外墙竖向钢筋放在水平钢筋外侧 ;
(2)正确做法 2:橡胶止水带应采用热硫化连接,连接接头不应设在结构转角部位,转角部位应呈圆弧状 ;
(3)正确做法 3:钢板止水带采用焊接连接时应满焊;(5 分)
3.答出钢结构焊接工程质量检查主控项目中,对焊接材料、焊接人员和焊接工艺的施工质量要求。
3. (1)焊接材料:在使用前,应按规定进行烘焙和存放。
(2)焊接人员:持证焊工必须在其焊工合格证书规定的认可范围内施焊,严禁无证焊工施焊。
(3)焊接工艺:施工单位应按规定进行焊接工艺评定,编写焊接工艺规程。 (5 分)
4.造成管道穿墙处与混凝土脱离,裂缝漏水现象的原因有哪些?其通病防治措施有哪些?
4. (1)原因:①穿墙(地)管道周围混凝土浇筑困难,振捣不密实。
②)没有认真清除穿墙(地)管道表面锈蚀层,致使穿墙(地)管道不能与混凝土粘结严密。
③穿墙(地)管道接头不严或用有缝管,水渗入管内后,又从管内流出。
④在施工或使用中穿墙(地)管道受振松动,与混凝土间产生缝隙。
(2)通病防治措施 :
①加强混凝土振捣,保证穿墙管处混凝土密实。
②混凝土浇筑前,清理穿墙管外表面,保证钢管与混凝土粘结密实。
③穿墙管设置止水环。
④混凝土终凝前不得振动穿墙管。 (5 分)
案例(四)
某新建图书馆项目,总建筑面积 7 万平方米,地下 2 层,地上5 层,钢筋混凝土框架结构。建设单位编制的招标文件内容有:承包方式为施工总承包,以工程量清单方式计价,支付工程预付款 15%中标人缴纳约保证金5000 万元;合同工期为 18 个月,工程质量为合格;投标文件编制提交时间自招标文件发出之日至第 25d 投标截止;投标最高限价37000.00 万元,最低限价 33000.00 万元 ;园林绿化和消防工程由建设单位进行专业分包。开标时,招标人员当场检查投标文件的密封情况,检查无误后开始工程项目的开标工作。某施工总承包单位中标,合同工期 17 个月,质量为合格。
中标造价分析如下:分部分项工程费26000.00 万元,措施费 3200.00 万元,安全生产措施费 1200.00 万元,暂列金额 800.00 万元,总包服务费 100.00 万元,专业工程暂估价 2600.00 万元,计日工 300.00 万元 ;管理费费率 10%,利润率 10%,增值税 9%。施工总承包单位项目部按照合同约定进场施工,向建设单位申请支付工程预付款、安全生产措施费用等,向公司提交了电梯采购等合同,公司合约部审核电梯采购合同时发现:设备数量条款仅列明了设备名称、套数,其他应明确内容不全,要求整改,项目部补充完善。
项目部贯彻落实建筑工人实名制管理,要求:在工人进场后组织安全教育培训 ;与培训合格者签定了劳动合同;按规定记录劳务工的考勤、工资支付等从业信息。
项目部应用价值工程原理控制工程成本,通过“功能提高,成本不变”等途径提高工程价值,选择适宜的对象进行工程价值分析,有效降低成本施工单位采用单位工程量成本比较法进行租赁钢筋加工设备的选择,备选设备 A、B 的相关参数信息见表 4

【问题】
1.指出招投标过程中的不妥之处,并说明理由。
1.不妥一:支付工程预付款 15%中标人缴纳履约保证金5000 万元 ;理由:履约保证金不得超过中标合同额的 10%。
不妥二:开标时,招标人员当场检查投标文件的密封情况,检查无误后开始工程项目的开标工作 ;
理由:招标人、招标代理机构应在接收投标文件时,检查投标文件密封情况,如实记载投标文件的送达时间和密封情况,签收并妥善保管。
不妥三:最低限价 33000.00 万元;
理由 :不能规定最低限价。
不妥四:园林绿化和消防工程由建设单位进行专业分包。
理由:施工总承包模式下建设单位不得指定分包。
不妥五:合同工期 17 个月。
理由:招标文件 18 个月,订立的合同不得违背招标文件的实质性内容。(5 分)
2.设备采购合同中的设备数量条款内容还有哪些?
2.还要明确规定随主机的辅机、附件、易损耗备用品配件和安装修理工具等。(4 分)
3.分别计算中标造价的其他项目费和工程造价是多少万元。建设单位首次预付安全生产措施费比例是多少?至少向施工总承包单位预付安全生产措施费多少万元?
3.
(1)其他项目费:800+2600+300+100=3800.00(万元);(1 分)
(2)分部分项工程费=26000.00(万元);措施项目费=3200.00(万元)增值税=(26000+3200+3800-2600)x9%=2736.00 万元)
工程造价=26000+3200+3800.00+2736.00=35736.00(万元)(2 分)
(3)首次预付安全生产措施费比例是:50%。 (1 分)
发包人应在工程开工后 28 天内预付不低于安全生产措施费总额的 50%给承包人,其余部分应按照提前安排的原则进行分解,并与工程进度款同期支付。
首次预付安全生产措施费比例=1200x50%=600.00(万元)(1 分)
(=1200x50%x(1+9%)=654.00(万元))
4.指出项目部在建筑工人实名制管理方面的不妥之处,给出正确做法。建筑工人从业信息的内容还有哪些?
4. (1)不妥一:在工人进场后组织安全教育培训 ;
理由 :应在工人进场前完成基本安全教育培训。
不妥二:与培训合格者签定了劳动合同 ;
理由:劳动合同应在用工之日起一个月内签订,与培训合格无关。 (2 分)
(2)从业人员实名制监管数据应包括从业人员基本信息与务工合同信息、项目实名制备案与用工花名册信息、企业工资支付专用账户信息、项目工资支付保证金信息、项目出勤计量信息、从业人员工资支付信息、从业人员务工行为评价信息等。(存疑,待后续确定)
5.应用价值工程原理,控制成本提高工程价值的途径还有哪些?
5.还有(1)功能提高,成本降低;(2)功能不变,成本降低;(3)功能下降,成本大幅度降低;(4)成本提高,功能大幅度提高。(4 分)
6.采用单位工程量成本比较法计算选择钢筋加工设备,施工机械选择的方法还有哪些?

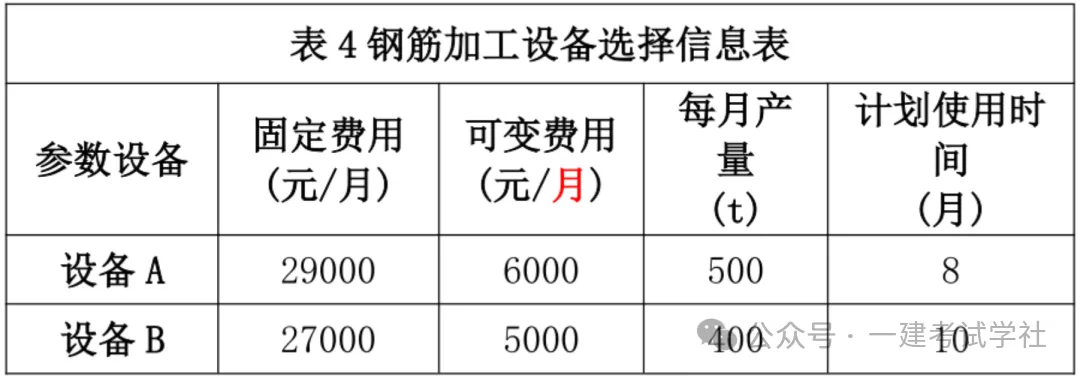

(1)选用设备 A;(2 分)
设备 A:(29000+6000)*8/(500*8)=70(元/t)
设备 B:(27000+5000)*10/(400*10)=80(元/t)
因此选用设备 A。
(2)施工机械设备选择的方法还有费用年值法、界限时间比较法和综合评分法等。 (3 分)
案例(五)
某办公楼工程,地下 2 层,地上 20 层,裙房 4 层,总建筑面积 7.2 万㎡。地上三层以上为装配式框架剪力墙结构,其中楼板、楼梯、次梁采用预制构件一层大厅高度9.0m。施工总承包单位组建项目部组织施工。裙房屋结构施工采用落地式钢管脚手架,
监理工程师审查项目脚手架施工方案时,提出以下问题,要求修改。(1)每搭设完三步距架体后,应及时校正杆件垂直度和水平度。(2)纵向扫地杆与立杆相连横向扫地杆与纵向扫地杆相连。 (3)剪刀撑斜杆的倾角为 50 °~70 ° 。 (4)架体搭设到顶后及时安装安全防护网。 (5)脚手架上架设临时用电线路时,应设置隔离措施。 (6)杆件和构件的稳定性应按净截面计算。
施工过程中公司安全管理部门对项目安全生产和劳动防护作业进行了检查,部分情况如下:(1)对混凝土结构工程施工安全进行检查,现浇混凝土工程施工主要安全控制内容检查点有:模板支撑体系设计、混凝土浇筑高处作业等;装配式混凝土工程施工时主要安全控制内容检查有:装配式混凝土工程高处作业,混凝土构件垂直运输设备使用等。(2)按照《建筑施工安全检查标准》JGJ59 对“施工升降机”进行检查评定,其保证项目检查项有 :安全装置、钢丝绳、验收与使用等。 (3)对现场特殊工种安全劳动防护用品配备进行检查,发现有架子工使用了三点安全带,要求整改。一层大厅顶板浇筑混凝土时,
局部模板卡件脱落砸在下面违规出现的施工工人脚部造成骨折,此次事故按照其发生原因及性质认定为“生产事故”。
项目竣工后,公司绩效评价小组对项目进行管理绩效评价,评价内容有:项目管理特点、管理理念、模式,管理对策、调整及改进和合同履约等,评价结论为合格。
【问题】
1.写出裙房脚手架专项施工方案存在问题的正确做法。
1.正确做法 1:每搭设完一步距架体后,应及时校正立杆间距、步距、垂直度及水平杆的水平度。
正确做法 2:脚手架底部立杆应设置纵向和横向扫地杆,扫地杆应与相邻立杆连接稳固。
正确做法 3:剪刀撑斜杆与水平面的倾角应在45 °~60 °之间。
正确做法 4:脚手架安全防护网和防护栏杆等防护设施应随架体搭设同步安装到位。
正确做法 5:当在脚手架上架设临时施工用电线路时应有绝缘措施。
正确做法 6:杆件和构配件稳定性、变形应按毛截面计算。(5 分)
2.现浇及装配式混凝土结构工程施工的主要安全控制内容还有哪些?
2.(1)现浇混凝土工程(2 分)
①模板支拆施工安全,
②混凝土浇筑设备使用安全。
(2)装配式混凝土工程(2 分)
①装配式混凝土构件运输及存放作业安全,
②装配式混凝土构件安装作业安全。
3.“施工升降机”检查评定的保证项目还有哪些?
3.“施工升降机”检查评定保证项目应包括:限位装置、防护设施、附墙架、滑轮与对重、安拆。 (5 分)
4.施工作业应配备何种安全带,架子工作业应配备哪些劳动防护用品?
4. (1)使用五点式安全带替代。(2 分)
(2)紧口工作服、系带防滑鞋、工作手套。 (3 分)
5.按事故的原因及性质分类,建筑安全事故还有哪几类?物体打击事故的防护措施有哪些?
5. (1)从建筑活动的特点及事故的原因和性质来看,建筑安全事故可以分为四类,即质量问题、技术事故和环境事故。(2 分)
(2)①在高处安装构件、部件、设施时,应采取可的临时固定措施或防坠措施、②在高处拆除或拆卸作业时,严禁上下同时进行。拆卸的施工材料、机具、构件、配件等,应运至地面,严禁抛掷。
③安全通道上方应搭设防护设施,防护设施应具备抗高处坠物穿透的性能。 (3 分)
6.项目管理绩效评价的内容还有哪些?
6.评价的内容(5 分)
①合同履行与相关方满意度 ;
②)项目管理过程检查、考核、评价 ;
③项目管理实施成果。
