2026 一级建造师《建设工程经济》真题及答案解析
一、单项选择题(共 60 题,每题 1 分,每题的备选项中,只有 1 个最符合题意)。
1.判断一项资产租赁属于融资租赁还是经营租赁的依据是( )。
A.合同的形式
B.交易的实质
C.租赁资产的成本
D.租赁资产的使用寿命
【答案】B
【解析】一项租赁属于融资租赁还是经营租赁取决于交易的实质,而不是合同的形式。 【考点来源】11.2.2 长期筹资的方式和特点
2.某企业 2025 年营业净利率为8%,资产周转率为 1.25,权益乘数为2.2,营业增长率为13%,则权益净利率为( )。
A.22.00%
B.10.00%
C.17.69%
D.35.73%
【答案】A
【解析】权益净利率=营业净利率×总资产周转率×权益乘数=8%×1.25×2.2=22%。
【考点来源】10.2.2 财务比率分析
3.施工企业编制施工作业计划应依据的定额是( )。
A.概算指标
B.施工定额
C.概算定额
D.预算定额
【答案】B
【解析】施工定额是施工企业编制施工组织设计和施工工作计划的依据。
【考点来源】14.1.2 工程计价定额体系
4.编制企业资产负债表时,下列资产中,应列入流动资产的是( )。
A.在建工程
B.应收货款
C.债权投资
D.无形资产
【答案】B
【解析】流动资产是指可以在一年内或超过一年的一个营业周期(指从购买用于加工的原材料等资产到其收回现金或现金等价物的时间段)内变现、耗用的资产,主要为交易目的而持有。包括货币资金、交易性金融资产、衍生金融资产、应收票据、应收账款、应收款项融
资、预付款项、其他应收款、存货、合同资产、持有待售资产、一年内到期的非流动资产、其他流动资产。
A、C、D 选项属于非流动资产。
【考点来源】6.1.1 会计要素的组成
5.下列储备存货有关的成本中,属于取得成本的是( )。
A.存货缺货造成的损失
B.订货发生的差旅费
C.存货占用资金的应计利息
D.材料供应中断的停工损失
【答案】B
【解析】取得成本指为取得某种存货而支出的成本,又分为订货成本和购置成本。订货成本指取得订单的成本,如办公费、差旅费、邮资、电报、电话费等支出。订货成本中有一部分与订货次数无关,如常设采购机构的基本开支等,称为订货固定成本;另一部分与订货次数有关,如差旅费、邮资等,称为订货变动成本。订货次数等于存货年需要扯除以每次进货量。购置成本指存货本身的价值,经常用订货数量与单价的乘积来确定。订货成本加上购置成本,就等于存货的取得成本。
【考点来源】12.3.2 储备存货的成本
6.某企业拟从银行借入一笔资金,年名义利率6%,按月复利计息,该笔资金的年有效利率是( )。
A.6%
B.6.09%
C.6.14%
D.6.17%
【答案】D
【解析】月利率:6%/12=0.5%,年有效利率=(1+0.5%)12-1=6.17%。
【考点来源】1.2.2 有效利率的计算
7.某企业拟每年年末向银行存入资金 100 万元,年利率2%,按年复利计息,该企业第五年年末取得本利和是( )万元。
A.510.000
B.520.404
C.530.872
D.541.428
【答案】B
【解析】F=A[(1+i)n-1]/i=100× [(1+2%)5-1]/2%≈520.404 万元。
【考点来源】1.3.2 资金等值计算
8.某企业年初从银行借入资金 1500 万元,期限 6 年,年利率5%,按年复利计息,每年年末等额偿还本息,该企业借款期内每年年末应偿还金额是( )万元。
A.295.526
B.325.000
C.325.024
D.346.462
【答案】A
【解析】A=Pi(1+i)n/[(1+i)n-1]=1500×5%×(1+5%)6/[(1+5%)6-1]≈295.526 万元。
【考点来源】1.3.2 资金等值计算
9.在进行项目可行性研究时,对于经营期出现净现金流量不足的方案,研究提出了现金流接续方案,该工作属于方案经济效果评价中的( )。
A.经济分析
B.盈利能力
C.偿债能力
D.财务可持续
【答案】D
【解析】财务可持续能力分析也称财务生存能力分析,是在方案的财务计划现金流量表基础上,综合考察方案计算期内各年度的投资活动、融资活动和经营活动所产生的各项现金流入和流出,计算净现金流量和累计盈余资金,判断方案是否有足够的净现金流量维持其正常运营,对于在经营期出现经营净现金流量不足的方案,应研究提出现金流接续方案。
【考点来源】2.1.1 经济效果评价的分类和内容
10.某企业 2025 年息税前利润 20000 万元,应付利息 2500 万元,应付债务本金 6000 万元,企业所得税率25%,该企业 2025 年的利息备付率( )。
A.1.176
B.8.00
C.2.35
D.6.00
【答案】B
【解析】利息备付率=息税前利润/当期应付利息=20000/2500=8。
【考点来源】10.2.1 财务分析方法的分类
11.根据《国家人工智能产业综合标准化体系建设指南(2024 版)》除基础层外,还应包括( )。
A.框架层、数据层、算力层
B.框架层、模型层、应用层
C.模型层、算法层、应用层
D.模型层、数据层、算法层
【答案】B
【解析】人工智能产业链包括基础层、框架层、模型层、应用层等 4 个部分。
【考点来源】20.2.1 人工智能概述
12.当采用单价合同时,对编制措施项目清单的完整性跟准确性应负责的人是( )。
A.承包人
B.发包人
C.监理人
D.设计负责人
【答案】A
【解析】建设工程无论是采用单价合同或总价合同,措施项目清单的完整性及准确性均应由承包人负责。
【考点来源】16.1.3 工程量清单计价的一般规定
13.发包人应在开工后 28 天内将安全生产措施费发给施工单位的比例不得低于总额的( ) 。
A.50%
B.20%
C.30%
D.60%
【答案】A
【解析】发包人应在工程开工后 28 天内预付不低于安全生产措施费总额的 50%给承包人,其余部分应按照提前安排的原则进行分解,并与工程进度款同期支付。
【考点来源】17.5.3 安全生产措施费
14.某施工企业 2025 年的营业收入 180000 万元,利润总额9000 万元,公益性捐赠支出 1200 万元,根据《企业所得税法》计算该企业 2025 年应纳税所得额时准予扣除的公益性捐赠支出是( )万元。
A.720
B.900
C.1200
D.1080
【答案】D
【解析】企业发生的公益性捐赠支出,在年度利润总额 12%以内的部分,准予在计算应纳税所得额时扣除。超过年度利润总额 12%的部分,准予结转以后三年内在计算应纳税所得额时扣除。9000×12%=1080 万元。
【考点来源】9.2.2 所得税的计税基础
15.施工企业采用制造成本法进行会计核算时,属于“制造费用”性质的费用是( )。
A.企业采购部门差旅费
B.项目部自购施工材料费
C.企业总部办公用水电费
D.项目部人员劳动保护费
【答案】D
【解析】制造费用是指与生产产品或提供劳务直接相关的间接费用,主要是企业的生产单位(如工厂的车间、施工企业的工程部、项目部等)为管理生产或劳务活动发生的间接费用,如设备折旧费用、维修费用、能源消耗费用、生产管理人员工资、福利费、差旅交通费、劳动保护费、折旧费、租赁费、物料消耗、低值易耗品摊销、检测费、水电费、办公费、装卸费等费用。
【考点来源】7.3.1 施工成本构成
16.某企业进口一套机电设备,相关费用折算成人民币为:离岸价2000 万元,国际运费 60 万元,国外运输保险费6 万元,银行手续费80 万元,关税税率 10%,增值税税率 13%。该进口设备的增值税是( )万元。
A.268.580
B.286.000
C.305.838
D.295.438
【答案】D
【解析】到岸价=离岸价+国际运费+国外运输保险费=2000+60+6=2066 万元。
关税=到岸价×关税税率=2066×10%=206.6 万元。
进口产品增值税额=组成计税价格×增值税税率=(到岸价+进口关税+消费税)×增值税税率=(2066+206.6) ×13%=295.438 万元。
【考点来源】13.2.2 进口设备抵岸价
17.某企业5 月份和6 月份分别销售价值20 万元和30 万元的货物。合同约定付款方式均为销售当月起连续 3 个月分别支付货款的40%、50%和 10%。若企业均在合同约定月份收到货款,对这两项销售业务,采用收付实现制核算的6 月份收入是( )万元。
A.22
B.23
C.25
D.30
【答案】A
【解析】收付实现制是指会计主体对各项收入、支出和费用的认定是以款项(包括现金和银行存款)的实际收付时间作为标准。
5 月份收入为:20×40%=8 万。
6 月份收入为:20×50%+30×40%=22 万元。
【考点来源】6.3.2 会计基础
18.下列企业财务报表中,以收付实现制为基础编制的是( )。
A.利润表
B.现金流量表
C.资产负债表
D.所有者权益变动表
【答案】B
【解析】除现金流量表按照收付实现制原则编制外,企业应当按照权责发生制原则编制财务报表。
【考点来源】10.1.2 财务报告列报基本要求
19.企业财务会计工作的基本职能是( )。
A.财务预测和会计监督
B.会计核算和会计监督
C.会计核算和财务预测
D.会计核算和财务分析
【答案】B
【解析】会计核算和监督是会计的基本职能。
【考点来源】6.2.1 财务会计内涵
20.根据清单计价构成下列清单项目中已包含增值税( )。
A.专业工程暂估价
B.安全生产措施费
C.材料暂估价
D.分部分项工程综合单价
【答案】A
【解析】清单项目的税金应填写在增值税中,但其他项目清单中的专业工程暂估价已含增值税,增值税中不应再计取其相应税金。
【考点来源】16.1.3 工程量清单计价的一般规定
21.确定建筑工程人工定额消耗量时,下列工人在工作班内消耗的时间中,属于损失时间的是( )。
A.材料供应不及时造成的停工时间
B.施工工艺特点引起的不可避免的中断时间
C.准备劳动工具的时间
D.生理需要的休息时间
【答案】A
【解析】损失时间是与产品生产无关,而与施工组织和技术上的缺陷有关,与工人在施工过程中的个人过失或某些偶然因素有关的时间消耗。损失时间包括多余和偶然工作时间、停工时间、违背劳动纪律损失时间。停工时间按其性质可分为施工本身造成的停工时间和非施工本身造成的停工时间两种。
【考点来源】14.2.1 人工定额消耗量确定
22.某工程施工中,因发生百年一遇的特大暴雨导致下列损失和费用:永久工程损坏修复费 20 万元;承包人受伤人员医疗费和补偿金共计5 万元;承包人在现场的施工机械损坏修复费用2 万元;停工期间承包按照发包人要求清理和照管工程发生费用3 万元。以上损失和费用中应由承包人承担的金额是( )万元。
A.7
B.10
C.23
D.27
【答案】A
【解析】因不可抗力事件导致的工程索赔,发承包双方应按下列原则分别承担并调整合同价格和工期:
(1)永久工程、已运至施工现场的材料的损坏,以及因不可抗力事件引起施工场地内及工程损坏造成的第三方人员伤亡和财产损失由发包人承担;
(2)承包人施工设备的损坏及停工损失和措施项目的损坏、清洁、修复费用,以及因承包人原因发生的第三方人员伤亡和财产损失由承包人承担;
(3)发包人和承包人承担各自人员伤亡和财产的损失;
(4)因不可抗力引起暂停施工的,停工期间按照发包人要求照管、清理、修复工程的费用和发包人要求留在施工现场必要的管理与保卫人员工资由发包人承担;
(5)因不可抗力影响承包人履行合同约定的义务,引起工期延误的,应当顺延工期,发包人要求赶工的,由此增加的赶工费用由发包人承担;
(6)其他情形按法律法规规定执行。
故承包人承担的金额是5+2=7 万元。
【考点来源】17.4.2 因不可抗力事件导致的工程索赔
23.关于价值工程特点的说法,正确的是( )。
A.价值工程强调通过技术创新提高对象价值
B.价值工程活动的目的是降低工程对象的成本
C.价值工程无法对功能进行量化分析
D.价值工程活动在工程建设领域由经济人员独立完成
【答案】A
【解析】A 选项正确:为实现价值工程提高对象价值的目标,价值工程强调不论采用何种提高对象价值的途径,均应根据功能需求,通过技术方案创新,开发新构思和新方案,创造新功能载体,简化对象结构,提高对象功能,节约原材料消耗等,提高产品的技术经济效益。
B 选项错误:价值工程的目标是提高对象的价值。
C 选项错误:价值工程需要进行量化分析。
D 选项错误:价值工程活动需要成立由技术、经济、管理方面的专业人员担任价值工程师的价值工程工作组,确定项目负责人,以集体智慧开展有计划、有组织、有领导的管理活动。
【考点来源】5.1.2 价值工程的特点
24.除专用合同条款另有约定外,工程质量保证金的扣留原则上采用( )方式。
A.在工程年度结算时扣留
B.在工程过程结算节点扣留
C.在支付工程进度款时逐次扣留
D.在工程竣工结算时一次性扣留
【答案】C
【解析】质量保证金的扣留有以下三种方式:
(1)在支付工程进度款时逐次扣留,在此情形下,质量保证金的计算基数不包括预付款的支付、扣回以及价格调整的金额;
(2)工程竣工结算时一次性扣留质量保证金;
(3)双方约定的其他扣留方式。
除专用合同条款另有约定外,质量保证金的扣留原则上采用上述第(1)种方式。
【考点来源】17.6.4 质量保证金
25.关于方案敏感性分析的说法,正确的是( )。
A.敏感性分析的局限之一是不能进行多因素敏感性分析
B.通过敏感性分析可以得到各敏感因素变化的可能性大小
C.通过敏感性分析图可以得到敏感因素变化的近似临界值
D.因素的敏感度系数绝对值越大,表示分析指标对该因素敏感程度越低
【答案】C
【解析】A 选项错误:敏感性分析可分为单因素敏感性分析和多因素敏感性分析。
B 选项错误:敏感性分析的局限性在于虽然可以找出方案分析指标对之敏感的不确定因素,并估计其对方案分析指标的影响程度,但却并不能得知这些影响发生的可能性有多大,还要 进一步借助于概率分析等方法。
C 选项正确:可以通过敏感性分析图求得临界点的近似值,但由于方案分析指标的变化与不确定因素变化之间不完全是直线关系,有时误差较大,因此最好采用试算法或函数求解。
D 选项错误:敏感度系数绝对值越大,表示分析指标对于该不确定因素的敏感度越高。
【考点来源】3.2.2 敏感性分析的方法与步骤
26.某施工企业与业主签订了一项合同总造价为 2500 万元的固定总价建造合同,工期2年。至第 1 年年末实际发生合同成本 1000 万元,已购入尚未使用的材料 100 万元,已预付分包工程款60 万元(尚未开工),预计第 1 年尚需发生合同成本总计 1100 万元。采用投入衡量法计算,第 1 年年末合同完工百分比是( )。
A.50.5%
B.53.0%
C.55.2%
D.47.6%
【答案】D
【解析】采用采用投入衡量法计算,合同完工进度=累计实际发生的合同成本/合同预计总成本,第 1 年末合同完工百分比=1000/(1000+1100)=47.6%。
【考点来源】8.2.5 建造合同收入的确认
27.编制单位工程预算时,依据施工图纸和和预算定额的项目划分及工程量计算规则,计算出各分部分项工程量后,先套用预算定额计算人、材、机消耗量并汇总,再依据当时当地价格计算人、材、机费用的编制方法是( )。
A.扩大单价法
B.定额单价法
C.综合单价法
D.实物量法
【答案】D
【解析】用实物量法编制施工图预算,主要是先用计算出的各分项工程的实物工程量,分别套取预算定额中人、材、机消耗指标,并按类相加,求出单位工程所需的各种人工、材料、施工机械台班的总消耗量,然后分别乘以当时当地各种人工、材料、机具台班的实际单价,
求得人工费、材料费和施工机具使用费,再汇总求和。企业管理费、利润等费用的计算则根据当时当地建筑市场供求情况予以具体确定。
【考点来源】15.2.4 施工图预算编制方法
28.根据《建设工程工程量清单计价标准》,非承包人原因,发包人提出的工程变更取消了合同中的某项原定工作,且承包人发生的费用或(和)应得的收益没有包括在其他已支付或应支付的项目或在任何替代的工作中,发包人应给予承包人的补偿是( )。
A.已经发生的损失费用和预期收益
B.预计发生的全部费用和合理利润
C.可能发生的管理费和合理利润
D.损失费用和合理的预期收益
【答案】D
【解析】非承包人原因,发包人提出的工程变更取消了合同中的某项原定工作或工程,且承包人发生的费用或(和)应得的收益没有包括在其他已支付或应支付的项目中或在任何替代的工作或工程中,发包人应补偿承包人的损失费用及合理的预期收益。
【考点来源】17.3.1 工程变更
29.某项目的分部分项工程费33400 万元;措施项目费以分部分项工程费为计费基础,费率 11%,其中安全生产措施费费率5%;其他项目费合计 1820 万元(无专业工程暂估价):以上费用均不含增值税进项税额,规费已计入人工费和企业管理费中;增值税税率9%。该项目的建筑安装工程费是( )万元。
A.37074.00
B.38894.00
C.40574.16
D.42394.46
【答案】D
【解析】建筑安装工程费=分部分项工程费+措施项目费+其他项目费+税金
措施项目费=33400×11%=3674 万元。
建筑安装工程费=(33400+3674+1820) ×(1+9%)=42394.46 万元。
【考点来源】16.1.2 工程量清单计价过程与原理
30.合同工程因承包人原因导致工期延长的,计划进度日期后续工程的价格宜采用( )。 A.计划进度日期与实际进度日期两者的较高者
B.计划进度日期与实际进度日期两者的较低者
C.计划进度日期与实际进度日期两者的平均值
D.计量周期的市场平均价格
【答案】B
【解析】因承包人原因导致工期延长的,计划进度日期后续工程的价格,采用计划进度日期与实际进度日期两者的较低者。
【考点来源】17.2.7 物价变化
31.对某建筑工程施工图预算进行审查时,采用的方法是先算出单层建筑面积,进而判断与建筑面积有关的找平层、地面面层、顶棚抹灰的工程量的准确程度。该审查方法是指( )。
A.标准预算审查法
B.重点审查法
C.筛选审查法
D.分组计算审查法
【答案】D
【解析】分组计算审查法是把预算中有关项目按类别划分若干组,利用同组中的一组数据审查分部分项工程量的一种方法。如对一般的建筑工程可将底层建筑面积编为一组。先计算底层建筑面积或楼(地)面面积,从而得知楼面找平层、顶棚抹灰的工程量等,依次类推。该方法特点是审查速度快、工作量小。
【考点来源】15.3.6 施工图预算的审查方法
32.在确定施工机械台班定额消耗量时,下列机械在工作消耗的时间中,属于必需消耗的时间是( )。
A.未及时供给燃料引起机械停工的时间
B.筑路机在工作区末端调头消耗的时间
C.工人装车的砂石数量不足导致汽车在负荷工作延缓的时间
D.暴雨导致压路机停工的时间
【答案】B
【解析】必需消耗的工作时间包括有效工作时间、不可避免的无负荷工作时间和不可避免的中断时间。
工人没有及时供料而使机械空运转的时间,属于机械多余工作时间。筑路机在工作区末端调头消耗的时间,属于不可避免的无负荷工作时间。工人装车的砂石数量不足引起的汽车在降低负荷的情况下工作所延续的时间,属于低负荷下工作时间。暴雨导致压路机停工的时间,属于非施工本身造成的停工时间,属于损失时间。
【考点来源】14.2.3 施工机具定额台班消耗量确定

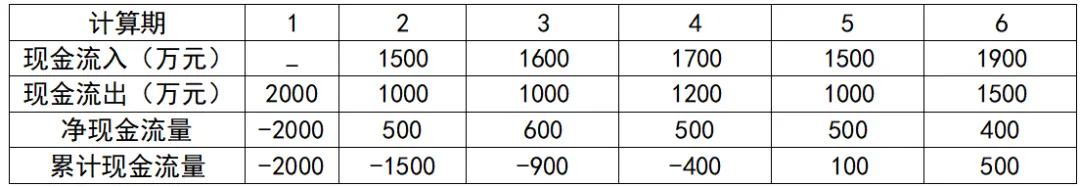

33.某方案各年的现金流量如下表,该方案的静态投资回收期是( )年。

A.4.8
B.4.2
C.5.2
D.5.8
【答案】A
【解析】

静态投资回收期=4+400/500=4.8 年。
【考点来源】2.2.2 投资回收期分析
34.下列企业收入中,属于让渡资产使用权收入的是( )。
A.运输企业提供运输服务的收入
B.施工企业销售预拌混凝土的收入
C.施工企业对外提供机械作业的收入
D.施工企业出租无形资产的收入
【答案】D
【解析】让渡资产使用权收入是指企业通过让渡资产使用权而取得的收入,如金融企业发放贷款取得的收入,企业让渡无形资产使用权取得的收入等。
【考点来源】8.1.2 收入的分类
35.某建设项目建筑安装工程费40000 万元,设备及工器具购置费30000 万元,工程建设其他费 14000 万元,基本预备费4200 万元,价差预备费5200 万元,建设期利息5400 万元。该项目的静态投资额是( )万元。
A.84000
B.93400
C.88200
D.98800
【答案】C
【解析】静态投资额=建筑安装工程费+设备及工器具购置费+工程建设其他费+基本预备费
=40000+30000+14000+4200=88200 万元。
【考点来源】
36.某方案的净现金流量如下表(各年净现金流量均发生在年末),若年折现率为 10%,则该方案的财务净现值是( )万元。

A.640.060
B.774.472
C.704.066
D.846.77
【答案】C
【解析】财务净现值={-1500+600× {[(1+10%)5-1]÷ [10%×(1+10%)5]}}÷(1+10%) =704.066 万元。
37.某新建项目,建设期 2 年,共向银行借款 13000 万元,其中第 1 年借款 7000 万元,第2 年借款6000 万元,借款在各年内均衡发生,年利率4%,建设期按年计息,但不还本付息。该项目应计的建设期利息是( )万元。
A.545.6
B.11.2
C.405.6
D.280.0
【答案】A
【解析】第 1 年建设期利息 7000÷2×4%=140 万元。
第 2 年建设期利息=(7000+140+6000÷2) ×4%=405.6 万元。
项目应计的建设期利息=140+405.6=545.6 万元。
38.国际工程投标报价时,下列保险费中,应列入待摊费的是( )。
A.雇员的人身意外保险费
B.材料运输保险费
C.第三方责任险保险费
D.施工机械设备保险费
【答案】C
【解析】其他待摊费用中的保险费,承包工程中的保险项目一般有工程保险、第三方责任险、雇员的人身意外保险、材料设备运输保险、施工机械设备保险等,其中后三项保险费已分别计入人工、材料、施工机具使用费的单价,此处不再考虑。
39.下列费用中,属于工程建设其他费中专项评价费的是( )。
A.施工图预算审核费
B.设计评审费
C.社会稳定风险评估费
D.特殊设备安全监督检验费
【答案】C
【解析】专项评价费是指建设单位按照国家规定委托有资质的单位开展专项评价及有关验收工作发生的费用。包括环境影响评价及验收费、安全预评价及验收费、职业病危害预评价及控制效果评价费、地震安全性评价费、地质灾害危险性评价费、水土保持评价及验收费、压覆矿产资源评价费、节能评估费、危险与可操作性分析及安全完整性评价费、社会稳定风险评估费、防洪评价咨询费、交通影响评价咨询费、文物影响评估费及文物保护专项经费以及其他专项评价及验收费。
40.某方案设计生产能力 10 万吨/年,年总固定成本 15000 万元,单位产品可变成本2500元/吨,单位产品售价5000 元/吨,单位产品税金及附加50 元/吨。不考虑增值税因素,该方案达到 80%生产负荷时的利润总额是( )万元。
A.2600
B.7600
C.4600
D.8000
【答案】C
【解析】利润=单价×产销量-固定成本-单位产品可变成本×产销量-单位产品税金及附加×产销量
=(单价-单位产品可变成本-单位产品税金及附加) ×产销量-固定成本
=(5000-2500-50) ×10×80%-15000=4600 万元。
41.某施工机械配备操作人员 1 人,人工日工资单价为280 元,年制度工作日为248天,年工作台班为238 台班。该机械每台班的人工费是( )。
A.268.47
B.291.76
C.268.71
D.291.52
【答案】B
【解析】施工机械台班人工费,是指机上司机(司炉)和其他操作人员的工作日人工费,以及这些人员在施工机械规定的年工作台班以外仍需支付的人工费。计算公式为:
台班人工费=机上操作人员人工工日数×人工日工资单价×(1+(年制度工作日_年工作台班)/年工作台班)
代入数据(配备 1 人):
台班人工费=1×280×(1+(248_238) ÷238) ≈291.76 元/台班。
42.从事建筑安装工程施工生产的工人,执行国家或社会义务等工作的工资,属于建筑安装工程人工费中的( )。
A.特殊情况下支付的工资
B.计时工资
C.律贴补贴
D.加班加点工资
【答案】A
【解析】特殊情况下支付的工资:是指根据匡家法律、法规和政策规定,因病、工伤、产假、计划生育假、婚丧假、事假、探亲假、定期休假、停工学习、执行国家或社会义务等原因按计时工资标准或计时工资标准的一定比例支付的工资。
43.某企业现有长期资本总额20000 万元,其中长期借款4000 万元,长期债券6000 万元,普通股 10000 万元,资金成本率分别为 3.5%、4%和8%。该企业的综合资金成本率是( )。
A.5.17%
B.5.90%
C.5.85%
D.15.50%
【答案】B
【解析】综合资金成本率(加权平均资金成本)= Σ(各类资金占全部资金的比重×该类资金的资金成本率)。综合资金成本率=4000/20000 ×3.5%+6000/20000×4%+10000/20000 ×8%=20% ×3.5%+30% ×4%+50%×8%=0.70%+1.20%+4.00%=5.90%
44.根据《建设工程工程量清单计价标准》,投标人应按照招标工程量清单中列出的金额填写且不得变动的项目是( )。
A.暂列金额和专业工程暂估价
B.暂列金额和总承包服务费
C.计日工和总承包服务费
D.计日工和专业程暂估价
【答案】A
【解析】其他项目费主要包括暂列金额、暂估价、计日工以及总承包服务费。投标人对其他项目费投标报价时应遵循以下原则:
(1)暂列金额按招标工程量清单中列出的金额填写。
(2)暂估价不得变动和更改。暂估价中的材料、工程设备暂估价必须按照招标人提供的暂估单价计入清单项目的综合单价;专业工程暂估价按招标工程量清单中列出的金额填写。材料、工程设备暂估单价和专业工程暂估价均由招标人提供,为暂估价格,在工程实施过程中,对于不同类型的材料与专业工程采用不同的计价方法。
(3)计日工按招标工程量清单中列出的项目和数量,自主确定综合单价并计算计日工金额。
(4)总承包服务费根据招标文件中提出的需要投标人提供服务的范围、内容、要求及其招标工程量清单的特征描述自主确定,并列明其相应的计算方法。
45.某项目各年发生的现金流量如下图,下列对该项目现金流量的描述中,正确的是( )。

A.第一年年末现金流入为m1
B.第二年年初现金流入为m2
C.第三年年末现金流出为m3
D.第四年年末现金流入为m4
【答案】D
【解析】箭线方向表示现金流量的方向,即资金是流入还是流出,时间轴上方的箭线表示现金流入,下方的箭线表示现金流出。根据现金流量图,第一年末的现金流出是m1 ;第二年末的现金流出是 m2;第三年年末现金流入为m3;第四年年末现金流入为m4
46.某企业 2025 年发生的损失数据如下:资产减值损失 100 万元,信用减值损失 150 万元,债务重组损失600 万元,固定资产盘亏损失 10 万元,行政罚款支出3 万元。该企业 2025 年的营业外支出总额是( )万元。
A.713
B.613
C.763
D.863
【答案】B
【解析】营业外支出包括税收滞纳金、行政罚款、固定资产盘亏、报废损失、债务重组损失(企业豁免他人债务)、自然灾害损失、非常损失(如火灾、地震)、捐赠支出、赔偿支出等。资产减值、信用减值属于在计算营业利润时扣除。
营业外支出总额=600+3+10=613 万元。
47.根据《建设工程工程量清单计价标准》,建设工程存在发包人提供材料的,发包人应在招标文件中提供材料的名称、档次、规格型号、交货方式、地点,并明确( )。
A.材料的采购方式
B.材料的供货人
C.材料的有效损耗率
D.材料进场验收的保管责任
【答案】C
【解析】建设工程存在发包入提供材料的,发包人应在招标文件中明确发包人提供材料的名称、档次、规格型号、交货方式及地点,并在招标工程量清单的项目特征中对发包人提供材料予以描述。发包人应在招标文件中明确发包人提供材料的有效损耗率,其相应有效损耗率可参照类似工程同类项目材料损耗率合理确定,并按照计价标准的规定填写《发包人提供材料一览表》,一览表中的材料数量应根据招标图纸和工程相关国家及行业工程量计算标准规定计算。
48.根据《建设项目工程总承包计价规范》,工程总承包采用可调总价合同招标时,投标人填报预备费的正确做法是( )。
A.按招标文件列出的金额填写,并在投标总价外单列
B.根据招标范围自主测算报价,并计入投标总价
C.按招标文件列出的金额填写,并计入投标总价
D.根据招标范围自主测算报价,并在投标总价外单列
【答案】C
【解析】工程总承包采用可调总价合同的,预备费应按招标文件中列出的金额填写,不得变动,并应计入投标总价中;采用固定总价合同的,预备费由投标人自主报价,合同价款不予调整。
49.根据《建设工程工程量清单计价标准》,采用单价合同的工程,下列事项引起的计量与计价风险中,应由承包人承担的是( )。
A.发包人要求提前竣工
B.法律法规与政策性变化
C.部分分项工程项目清单存在错误
D.未超出合同约定物价变化范围和波动幅度的物价变动【答案】D
【解析】下列事项引起的计量与计价风险应由承包人承担,承包人在投标报价中应予考虑,因其引起的合同价格和(或)工期影响应视为已包含在合同总价及合同工期内,除合同另有约定外,合同价格和工期不予调整,因发包人原因引起工期延误,按合同约定应予批准工期延长和(或)其引起的费用增加(减少)的,应按计价标准的相关规定执行:
①措施项目清单的准确性及完整性。
②采用总价合同工程,已标价工程量清单存在的缺陷(单价计价的暂定数量清单项目除外),以及承包人为完成总价合同中合同图纸及合同规范所要求的工程、国家及行业工程量计算标准中工作内容说明的所有工作所需费用。
③采用单价合同的工程,承包人为完成工程量清单及其项目特征所说明的工程、国家及行业工程量计算标准中工作内容说明的所有工作所需费用。
④承包人因自身原因引起实施方案变化引起的费用调整。
⑤承包人因施工机具使用、施工技术应用以及组织管理水平等自身原因造成的施工费用增加。
⑥承包人因自身原因引致的赶工、停工或暂缓施工。
⑦未超出招标文件、合同约定物价变化范围和波动幅度的市场物价变动。
⑧其他应当由承包人承担责任的事项。
50.根据《建设项目工程总承包计价规范》,下列情形中,宜采用设计采购施工总承包(EPC)模式的是( )。
A.发包人对项目的目标和功能要求尚不明确
B.发包人在施工图设计完成后发包
C.发包人在可行性研究批准后发包
D.发包人在项目建议书批准后发包
【答案】C
【解析】建设项目工程总承包可在可行性研究报告、方案设计或初步设计批准后进行。发包人在确定建设项目工程总承包发包阶段后,可依据下列规定选择工程总承包模式:
(1)可行性研究报告批准后发包的,宜采用设计采购施工总承包(EPC)模式。
(2)方案设计批准后发包的,可采用设计采购施工总承包(EPC)或设计施工总承包(DB)模式。
(3)初步设计批准后发包的,宜采用设计施工总承包(DB)模式。
51.企业因正常经济活动发生支出,会计核算时可直接确认为费用的是( )。
A.营业外支出
B.收益性支出
C.对外投资支出
D.资本性支出
【答案】B
【解析】收益性支出则是发生时直接作为“费用”看待,符合费用定义和确认条件的,确认为费用,进入日常会计核算流程。
52.对于承租人,关于设备经营租赁优缺点的说法,正确的是( )。
A.租金可在所得税前扣除,能减少企业所得税的支出
B.租金形成承租人的长期负债,有利于降低资金成本
C.长期支付租金会导致企业资产负债状况恶化
D.租赁可以提高设备利用效率,但不利于加快设备更行速度【答案】A
【解析】设备租金可在所得税前扣除,能享受税费上的优惠,选项 A 正确。
资金成本高,长期支付租金,形成承租人的长期负债,选项 B 错误。
可以保持资金的流动状态,不会使企业资产负债状况恶化,选项 C 错误。
提高设备的利用率,特别是针对一些季节性或临时性需要使用的设备,企业通过租赁进行使用,可以避免设备购置带来的闲置,选项 D 错误。
53.某单价合同,合同清单中“矩形柱”项目的工程量为500m³。施工过程中,按合同图纸计算的应予计量工程量为550m³。根据《建设工程工程量清单计价标准》,关于该项目结算的说法,正确的是( )。
A.工程量按 500m³结算,超出部分由承包人承担
B.工程量按 550m³结算,综合单价执行合同单价
C.工程量按 550m³结算,综合单价由双方重新协商确定
D.工程量按 500m³结算,超出部分从暂列金额中支付
【答案】B
【解析】合同工程需要工程计量的,应以承包人按合同要求已完成且应予计量的工程进行计量。
本题按合同图纸计算的应予计量工程量为550m³ , 故工程量按 550m³结算;
综合单价:只有当工程量偏差超出合同约定的幅度(通常为 15%)时,综合单价才需由双
方协商调整。本题偏差为:
(550_500) ÷500=10%<15%
未超出约定幅度,综合单价不予调整,直接执行合同已有单价。
54.方案经济效果评价时,采用财务净现值指标的优点是( )。
A.指标计算不受方案现金流之外的其他参数影响
B.能够反映投费回收的速度
C.能够以货币额形式有效的表达方案的经济效果
D.能够直接反映方案单位投资的收益水平
【答案】C
【解析】财务净现值指标的优点是:考虑了资金的时间价值,并全面考虑了方案在整个计算期内现金流量的时间分布的状况;经济意义明确直观,能够直接以货币额表示方案的盈利水平。缺点是:必须先确定一个符合经济现实的折现率或财务基准收益率,而在方案的决策过程中,由于环境因素变化和决策者的心理预期波动,该折现率的设定往往是比较困难的;该指标并不能直接反映方案单位投资的收益水平,也不能反映方案投资回收的速度。
55.某进口工地运输机械原值 110 万元,相关手续费和一次性运杂费 15 万元,车辆购置税税率为 10%。该机械折旧年限为 10 年,净残值率为5%,年平均工作 240 个台班。该机械台班折旧费是( )元。
A.544.27
B.435.42
C.494.79
D.572.92
【答案】A
【解析】根据计算规则,进口施工机械的预算价格按照到岸价格、关税、消费税、相关手续费和国内一次运杂费、银行财务费、车辆购置税之和计算。车辆购置税=计取基数×车辆购置税税率,其中,计取基数=机械原值+相关手续费和一次运杂费。
(110+15) ×(1+10%)=137.5 万元
台班折旧费=机械预算价格×(1-残值率)/耐用总台班数
137.5 万元×(1-5%)/(10×240)=544.27 元。
56.采用概算定额法编制单位工程概算的工作内容有:①确定各分部分项工程项目的概算定额单价;②计算单位工程的人、材、机费用;③按概算定额规定的工程量计算规则计算工程量;④计算企业管理费、利润、规费和税金;⑤计算单位工程概算造价。适宜的工作步骤是( )。
A.③①②④⑤
B.①②③④⑤
C.②①④③⑤
D.①③④②⑤
【答案】A
【解析】其工作步骤如下:①按照概算定额分部分项顺序,列出各分部分项工程的名称,按概算定额中规定的工程量计算规则计算工程量,并将计算所得各分项工程量按概算定额编号顺序,填入工程概算表内。②确定各分部分项工程项目的概算定额单价(基价)。③计算单位工程的人、材、机费用。④根据人、材、机费用,结合其他各项取费标准,分别计算企业管理费、利润、⑤计算单位工程概算造价。
57.某企业购进一台二手生产设备,价值为50 万元,预计净残值为2 万元,第一年设备的运行成本为6 万元,每年设备的劣化增量均相等,劣化值为 1 万元,设备尚可使用 12 年;购置同款新设备市场价为65 万元。采用公式法计算静态模式下设备的经济寿命是( )年。
A.6.93
B.9.80
C.7.94
D.11.22
【答案】B
【解析】

P:设备目前实际价值=50 万元;LN:预计净残值=2 万元;设备的劣化值=1 万元,
带入公式=9.8 年。
58.某企业有四种现金持有法案,各自的机会成本,管理成本和短缺成本如下表,采用成本的成本分析模式确定的最佳现金持有方案是( )。

A.丁方案
B.甲方案
C.乙方案
D.丙方案
【答案】A
【解析】总成本=机会成本+管理成本+短缺成本,总成本最低的方案,就是最佳现金持有方案。
甲方案总成本=3600+20000+9000=32600 元。
乙方案总成本=4800+20000+7000=31800 元。
丙方案:总成本=6000+20000+5000=31000 元。
丁方案总成本=7200+20000+0=27200 元。
丁方案总成本最低,最佳现金持有方案为丁方案。
59.投标人编制投标报价时,针对措施项目清单中的安全生产措施费,正确的做法是( )。 A.按照相关部门的规定计价,不作为竞争性费用
B.由投标人自主报价,纳入竞争性费用
C.参照同类工程的市场平均价格确定,并适当下浮
D.按照拟定的施工方案确定,并适当优惠
【答案】A
【解析】措施项目费由投标人自主确定,但其中安全生产措施费必须按照国家或省级、行业建设主管部门的规定计价,不得作为竞争性费用。招标人不得要求投标人对该项费用进行优惠,投标人也不得将该项费用参与市场竞争。
60.编制某项目设计概算时,选用的概算指标中,每 100m2 建筑面积中分摊的人工消耗量为 480 工日(其中楼地面采用瓷砖铺砌,人工消耗量为8 工日)。拟建项目与概算指标相比,楼地面采用花岗岩铺砌,每 100 ㎡建筑面积的人工消耗量为 24 工日,对概算指标修项目每 100 ㎡建筑面积的人工消耗量为( )。
A.464.1
B.476
C.496
D.504.1
【答案】C
【解析】调整后消耗量=原指标消耗量一换出部分消耗量+换入部分消耗量
已知:原每 100 ㎡人工:480 工日 ;换出(瓷砖楼地面);8 工日-换入(花岗岩楼地面)24 工日
代入:480-8+24=496。
二、多项选择题(共 20 题,每题2 分。每题的备选项中,有 2 个或 2 个以上符合题意,至少有一个错项。错选,本题不得分;少选,所选的每个选项得0.5 分)
61.下列分析方法中,可用于资本结构决策分析的有( )。
A.资金成本比较法
B.财务比率分析法
C.经营杠杆分析法
D.企业价值比较法
E.每股收益无差别点法
【答案】ADE
【解析】资本结构决策常用的分析方法有资金成本比较法、每股收益无差别点法和企业价值比较法。
62.会计要素中,反映企业某一时点财务状况的有( )。
A.收入
B.费用
C.资产
D.负债
E.所有者权益
【答案】CDE
【解析】企业会计要素中,资产、负债和所有者权益是反映企业某一时点财务状况的会计要素,编制财务报表时列入资产负债表。
63.下列经济效果评价指标中,反映方案盈利能力的动态指标有( )。
A.投资收益率
B.财务净现值
C.利息备付率
D.内部收益率
E.效益费用比
【答案】BDE
【解析】投资收益率和利息备付率属于静态指标。
64.根据《建设项目工程总承包计价规范》,下列费用中,应列入工程总承包其他费的有( ) 。
A.施工勘察费
B.施工图设计费
C.检验检测及试运转费
D.总承包项目的建筑安装工程费
E.场地准备及临时设施费
【答案】ABCE
【解析】工程总承包其他费是发包人按照合同约定支付给承包人的除工程费用外分摊计入相关项目的各项费用。一般包括:(1)勘察费,如详细勘察费、施工勘察费。(2)设计费,如初步设计费、施工图设计费、专项设计费。(3)工程总承包管理费。(4)研究试验费。(5)临时用地及占道使用补偿费。(6)场地准备及临时设施费。(7)检验检测及试运转费。(8)系统集成费。(9)工程保险费。(10)其他专项费, 65.《企业所得税法》在计算应纳税所得额时,允许扣除项目有( )。
A.消费税
B.赞助支出
C.房产税
D.税收滞纳金
E.城市维护建设税
【答案】ACE
【解析】企业实际发生的与取得收入有关的、合理的支出,包括成本、费用、税金、损失和其他支出,准予在计算应纳税所得额时扣除。
在计算应纳税所得额时,下列支出不得扣除:
①向投资者支付的股息、红利等权益性投资收益款项;
②企业所得税税款;
③税收滞纳金;
④罚金、罚款和被没收财物的损失;
⑤《企业所得税法》第九条规定以外的捐赠支出;
⑥赞助支出;
⑦未经核定的准备金支出;
⑧与取得收入无关的其他支出。
66.下列国际工程中,投标人报价时宜采用低价策略的有( )。
A.施工条件好的工程
B.竞争激烈的工程
C.支付条件好的工程
D.总价低的小型工程
E.工期要求急的工程
【答案】ABC
【解析】报价可低一些的工程
(1)施工条件好的工程;
(2)工作简单、工程量大且一般公司都可以做的工程;
(3)本公司目前急于打入某一市场、某一地区,或在该地区面临现有工程结束而机械设备等无工地转移时;
(4)本公司在附近有工程,而本项目又可利用该工地的设备、劳务,或有条件短期内突击完成的工程;
(5)竞争对手多,竞争激烈的工程;
(6)非急需工程;
(7)支付条件好的工程。
67.企业确认和计量收入应遵循的原则有( )。
A.实现原则
B.无关联原则
C.主体原则
D.可靠性原则
E.可变性原则
【答案】ACD
【解析】收入确认和计量的原则
(1)实现原则。收入应当在经济利益实现或者实现的可能性很大时确认。
(2)关联原则。收入应当与相关的费用或成本相匹配。
(3)可靠性原则。收入的金额应当能够可靠地计量。
(4)一致性原则。在相同的情况下,应当采用一致的会计政策来确认收入。
(5)主体原则。收入应当归属于实际产生收入的主体。
68.下列短期负债筹资方式中,属于商业信用的是( )。
A.应付账款
B.应付票据
C.预收账款
D.临时借款
E.结算借款
【答案】ABC
【解析】商业信用是指在商品交易中由于延期付款或预收货款所形成的企业间的借贷关系,以及企业内存在的非商品交易中产生的应付款项。商业信用的具体形式有应付账款、应付票据、预收账款、其他应付款项等。
69.下列措施项目费用宜采用费率计价的有( )。
A.二次搬运费
B.冬雨季施工增加费
C.脚手架工程费
D.夜间施工增加费
E.混凝土模板工程费
【答案】ABD
【解析】对于国家计算标准规定不宜计量的措施项目,按照费率计算。包括:安全文明施工费,夜间施工增加费,二次搬运费,冬雨季施工增加费,已完工程及设备保护费。
70.根据《建设工程工程量清单计价标准》,下列工程项目或零星工作中,可采用计日工计量计价的有( )。
A.合同外发包人要求的测试运行
B.依据施工图纸及合同约定计量规则进行计量的增加工程
C.极端变化的工作条件导致的非正常操作
D.按发包人要求打开隐蔽工程,但相关工程经检测证明不符合合同要求的
E.进行紧急工程引起其他工程损坏的修复
【答案】ACD
【解析】以下工程项目或零星工作可采用计日工计量计价:
①不能依据施工图纸、工程变更及合同约定计量规则进行计量的增加工程或替代工程。
②按发包人要求增加的短工期、零星、有限工程范围、工程数量少的工程项目。
③极端变化的工作条件导致的非正常操作。
④进行紧急工程引致其他工程损坏的修复。
⑤按发包人要求打开已隐蔽的工程,但相关工程通过检测证明符合合同要求的。
⑥修复其他承包人完成工作后周边受影响工程的费用。
⑦因发包人暂缓(停)工程引致工程延期而必须更换的材料费用。
⑧合同外发包人特殊要求的清扫和清场工作。
⑨合同外发包人要求的测试运行。
⑩非承包人原因导致的修复和恢复被损坏的微小工程(大规模的损坏恢复应按工程变更规定计量计价)。
71.根据《建设工程工程量清单计价标准》,下列项目,应列入分部分项工程综合单价的有( )。
A.增值税
B.人工费、材料费、施工机具使用费
C.与该分部分项工程相关的措施项目费
D.管理费和利润
E.一定范围内的风险费用
【答案】BDE
【解析】综合单价包括人工费、材料费、施工机具使用费、企业管理费和利润以及一定范围的风险费用。
72.施工企业发生应由多个成本核算对象承担的费用时,该费用在核算对象间接分配可选用的方法有( )。
A.按定额比例分配
B.按利润比例分配
C.按直接费用比例分配
D.按职工薪酬比例分配
E.按间接费用比例分配
【答案】ACD
【解析】

73.根据《建筑工程施工仪器仪表台班费用编制规则》,下列费用中,属于施工仪器仪表台班单价组成的有( )。
A.折旧费
B.维护费
C.校验费
D.动力费
E.软件检测费
【答案】ABCD
【解析】施工仪器仪表台班单价由四项费用组成:折旧费、维护费、校验费、动力费等。施工仪器仪表台班单价中的费用组成不包括检测软件的相关费用。
74.下列费用中,应列入工程建设其他费的有( )。
A.设备监造费
B.临时土地使用费
C.生产人员提前进厂费
D.设备空载试车费
E.施工工人临时宿舍建设费
【答案】ABCD
【解析】施工工人临时宿舍建设属于建筑安装工程费。
75.影响设备寿命期的主要因素有( )。
A.设备的工作状况
B.设备的工作环境
C.设备的购置渠道
D.设备的维护保养
E.设备的结构
【答案】ABE
【解析】影响设备寿命期限的因素较多,其中主要有:
(1)设备的技术构成,包括设备的结构及工艺性、新技术的应用;
(2)设备的类型及制造成本;
(3)设备的工作状况,如工作班次、持续工作时间;
(4)设备投入生产的产品质量要求;
(5)设备的工作环境,如维护环境、作业环境要求等。
76.下列财务比率分析指标中,反映企业营运能力的有( )。
A.流动比率
B.资本积累率
C.存货周转率
D.应收账款周转率
E.权益净利率
【答案】CD
【解析】营运能力主要用于反映企业资产管理效率。常用的指标有总资产周转率、流动资产周转率、存货周转率、应收账款周转率等。
77.下列工作中,属于方案敏感性分析主要工作的有( )。
A.计算方案的盈亏平衡点
B.选取不确定因素
C.取适合的分析指标
D.计算不确定因素变化对分析指标的影响
E.确定不确定因素的风险概率分布
【答案】BCD
【解析】单因素敏感性分析一般按以下步骤进行:确定分析指标→选取不确定因素→计算不确定因素的变化对分析指标的影响→确定敏感性因素→对敏感性分析结果进行分析。
【考点来源】3.2.2 敏感性分析的方法与步骤
78.下列建设项目设计概算书的内容中,属于编制总说明的有( )。
A.补充估价表
B.资金来源及投资方式
C.单位工程概算表及总概算表
D.编制方法及投资分析
E.编制依据及编制原则
【答案】BDE
【解析】编制总说明应包括下列内容:
①工程概况。简述建设项目性质、特点、生产规模、建设周期、建设地点等主要情况。对于引进项目要说明引进内容及与国内配套工程等主要情况。
②资金来源及投资方式。
③编制依据及编制原则。
④编制方法。说明设计概算是采用概算定额法,还是采用概算指标法等。
⑤投资分析。
⑥其他需要说明的问题。
79.关于市场利率水平影响因素的说法,正确的有( )。
A.资金的使用期限不会影响市场利率水平
B.经济周期所处的阶段会影响市场利率水平
C.资金的使用方式和用途不会影响市场利率水平
D.资金市场的供求关系会影响市场利率水平
E.政府实施的宏观调控政策会影响市场利率水平
【答案】BDE
【解析】利率的影响因素:
①社会平均利润率的高低。
②市场资金供求对比状况。
③借出资金的用途和使用方式。
④借出资金期限的长短。
⑥经济周期所处阶段。

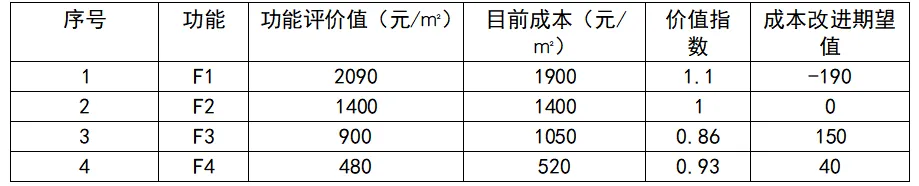

80.某工程有四个功能,对其进行价值工程分析,相关数据如下表。下列分析结论中,正确的有( )。

A.F2 价值指数等于 1,表明为保证功能及功能水平的投入与功能目前成本一致,一般不作为优先改进对象
B.F1 价值指数小于 1,表明功能目前成本小于功能评价值可能存在过剩功能
C.F3 价值指数大于 1,表明功能目前投入大于实现该功能的合理成本,应重新进行功能评价
D.根据价值指数的计算结果,应优先考虑改进 F3
E.根据成本改进期望值的计算结果,应优先考虑改进 F4 【答案】AD
【解析】

F2 的值指数等于 1,表明为保证功能及功能水平的投入与功能目前成本一致,一般不作为优先改进对象,A 选项正确。
F1 价值指数大于 1,B 选项错误。
F3 价值指数小于 1,C 选项错误。
F3 价值指数最低,应优先考虑改进,D 选项正确。
根据成本改进期望值的计算结果,应优先考虑改进 F3,E 选项错误。
