监理:拿到试卷总会突然忘记的17条知识点,提前开背!
大家好,我是你们的难盆友“土木老顽砼” | 目前有17本证书,其中6本二建、5本一建、4本监理、2本一造丨深耕土木行业,发誓绝不跑路丨感谢您的真心关注,惟愿每篇文章阅读超1千+

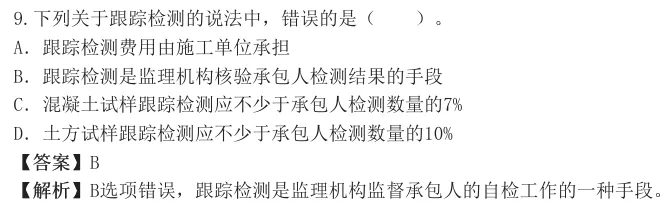

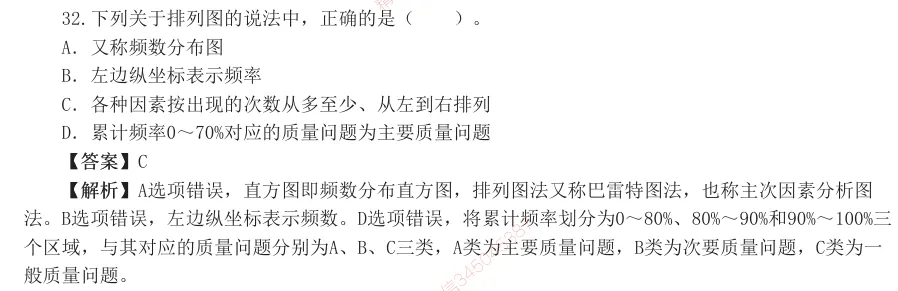

以下是老顽砼个人总结,建议收藏,在进考场前2h必须突击记住的必考点!找了些题目进行促进记忆!希望工友一定认真做一做!2、跟踪检测:砼是7%;土石方是10%;平行检测:砼是3%,土石方是5%3、文件见证点R;现场见证点W;停止见证点H需要48h前通知监理,要求旁站4、启闭机空载做3次,有荷载做2次;静载1.25倍,动载1.1倍7、档案验收在竣工验收前;优良90分以上、合格70-89.9、不合格未达70分或达70分但档案收集整理质量和移交保管项不足60分。8、特别重大重量事故≥1亿,≥6月;5000≤重大<1亿;3月≤T<6月;1000≤较大<5000;1月≤T<3月;100≤一般<1000;15天≤T<1月。“以上含本数”9、排列图=巴雷特图=主次因素分析图:A主(0-80%)、B次(80%-90%)、C一般因素(90%-100%)10、现金流量图三要素:大小、方向、作用点;箭头向下流出,向上流入;向上是进账!来钱了!12、静态投资回收期=净现金流量首次为正的那一年T-1年+(第T-1年的累计净现金流量的绝对值÷第T年的净现金流量);看好是“累计”还是“净”。13、项目编码设置:50-01-01-001-XXX;12位为水利工程顺序码50;34位为专业工程顺序码,01建筑工程、02安装工程;56位为分类工程顺序码(土方开挖);789位为分项工程顺序码;101112为项目名称顺序码14、各种量计量的时候不扣减的都是0.1,比如0.1平方、0.1立方16、流水步距=流水节拍的最大公约数,流水工期=(施工段数+专业队数-1)×步距+间歇-提前;记住是“段+队”“段”题目会给,“专业队数”有时候需要算,专业队数=流水节拍的和÷流水步距18、资源有限+工期最短;工期固定+资源均衡;这16个字老顽砼经常提笔忘字!还是老办法,进考场前写在手心上吧!福利3:监理工程师所有科目的2026年最新网盘资料:https://pan.baidu.com/s/1UoY7rW2kCu_MR6LJGQqSoA?pwd=sxee 提取码: sxee欢迎备考水利监理的工友关注我,加群,咱们一起学到开考前!
版权声明:本文内容由互联网用户自发贡献,该文观点仅代表作者本人。本站仅提供信息存储空间服务,不拥有所有权,不承担相关法律责任。如发现本站有涉嫌抄袭侵权/违法违规的内容, 请发送邮件至23467321@qq.com举报,一经查实,本站将立刻删除;如已特别标注为本站原创文章的,转载时请以链接形式注明文章出处,谢谢!
