2026一级建造师《水利工程管理与实务》
真题答案及解析
一、单项选择题(共20题,每题1分,每题的备选项中,只有一个最正确或最符合题意。选对每题得1分,没选或错选均不得分)。

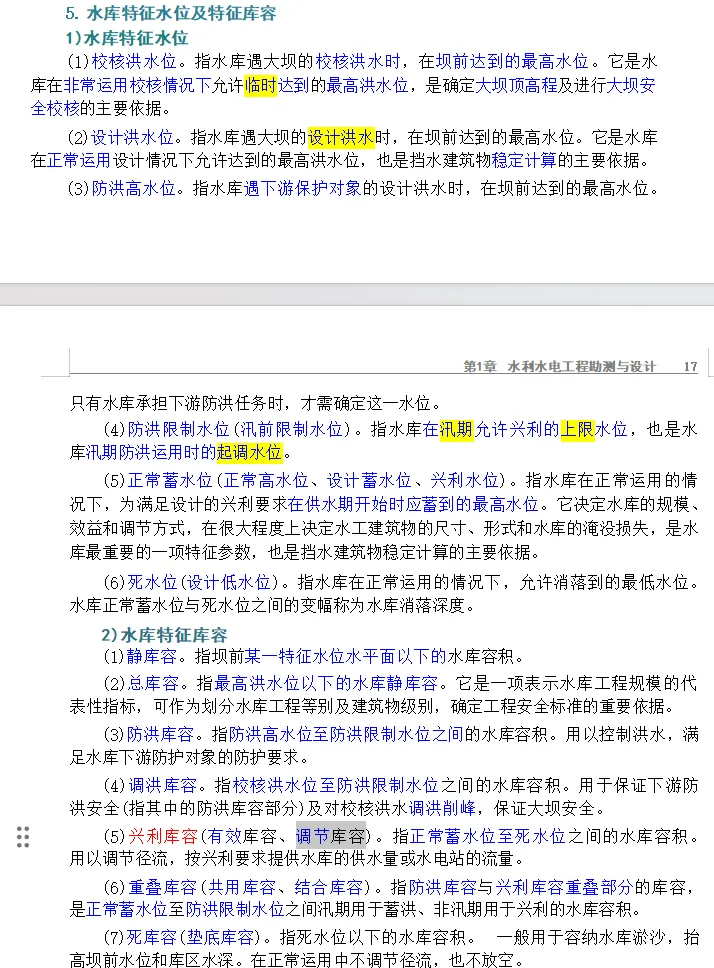

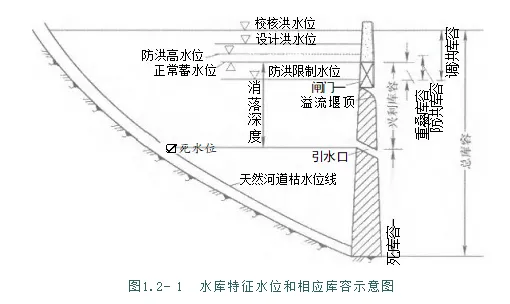

1.关于水库特性水位和特征库容,下列说法正确的是( )
A.兴利库容是指消落深度范围的水库库容
B.调洪库容是指消核洪水位至死水位之间的水库库容
C.静库容是指坝前无风浪时设计洪水位下的水库库容
D.调节库容就是重叠库容
【答案】A
【解析】调洪库容。指校核洪水位至防洪限制水位之间的水库容积。
静库容。指坝前某一特征水位水平面以下的水库容积。
调节库容是兴利库容。

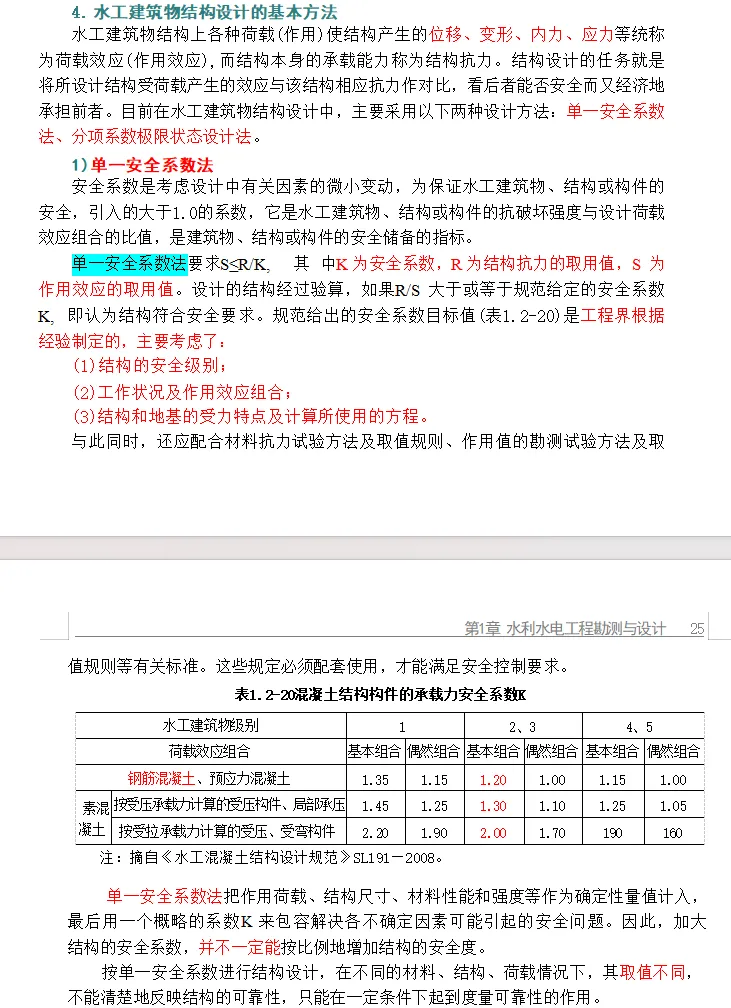

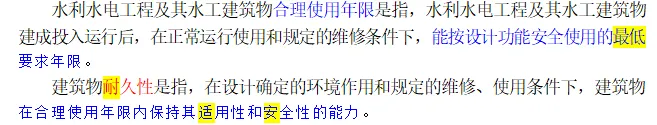

2.水工建筑物耐久性是指在设计确定的环境作用和规定的维修、使用条件下建筑物在合理使用年限内保持适用性和( )能力。
A.运行性
B.安全性
C.维修性
D.功能性
【答案】B
【解析】建筑物耐久性是指, 在设计确定的环境作用和规定的维修、使用条件下, 建筑物在合理使用年限内保持其适用性和安全性的能力。

3.关于单一安全系数法进行水工混凝土设计说法正确的是( )。
A.规范给出的安全系数目标值是工程界根据经验制定的
B.安全系数取值不同不能起到度量可靠性的作用
C.加大结构安全系数,能按比例增加结构安全度。
D.安全系数取值与结构使用材料无关
【答案】A
【解析】单一安全系数法把作用荷载、结构尺寸、材料性能和强度等作为确定性量值计入,最后用一个概略的系数 K 来包容解决各不确定因素可能引起的安全问题。因此, 加大 结构的安全系数,并不一定能按比例地增加结构的安全度。
按单一安全系数进行结构设计,在不同的材料、结构、荷载情况下,其取值不同, 不能清楚地反映结构的可靠性,只能在一定条件下起到度量可靠性的作用。

4.关于水泥砂浆性能和应用,说法正确的是( )。
A.水泥砂浆泌水性可用含水率表示
B.水泥砂浆和易性包括流动性和黏聚性
C.坍落度筒通口径为 200mm 的柱形
D.分层度接近于零的砂浆,容易发生干缩裂缝
【答案】D
【解析】保水性可用泌水率表示。

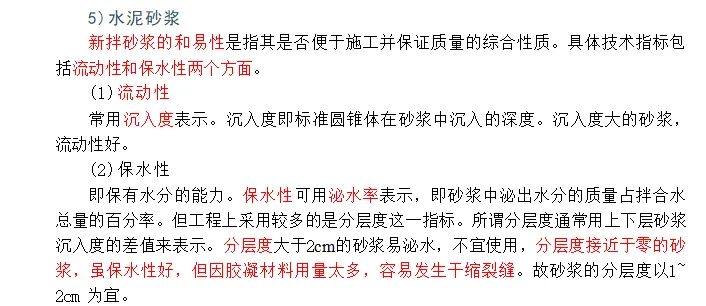

新拌砂浆的和易性是指其是否便于施工并保证质量的综合性质。具体技术指标包括流动性和保水性两个方面。
坍落度的测试方法是,用一个上口为 100mm、下口为 200mm、高为 300mm 的喇叭状的坍落度筒。

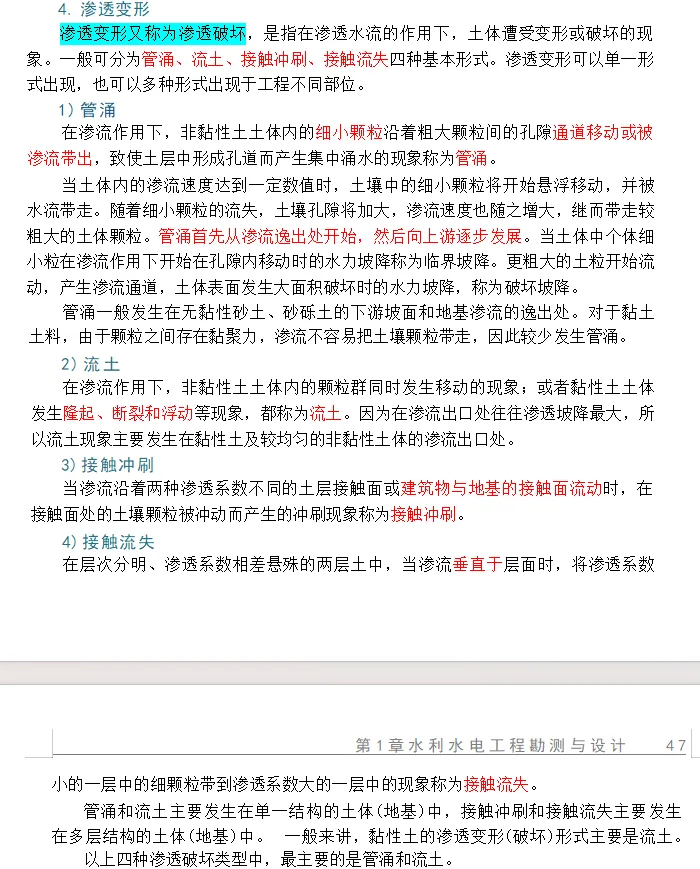

5.关于渗透变形,说法正确的是( )。
A.管涌首先从渗流逸出处开始,逐步向上游发展
B.两层土中,渗流垂直于层面时,可能发生接触冲刷
C.流土主要发生在多层结构的土层中
D.当渗流沿着建筑物与地基接触面流动,可能发生接触流失
【答案】A
【解析】当渗流沿着两种渗透系数不同的土层接触面或建筑物与地基的接触面流动时,在接触面处的土壤颗粒被冲动而产生的冲刷现象称为接触冲刷。
流土现象主要发生在黏性土及较均匀的非黏性土体的渗流出口处。
在层次分明、渗透系数相差悬殊的两层土中, 当渗流垂直于层面时,将渗透系数小的一层中的细颗粒带到渗透系数大的一层中的现象称为接触流失。

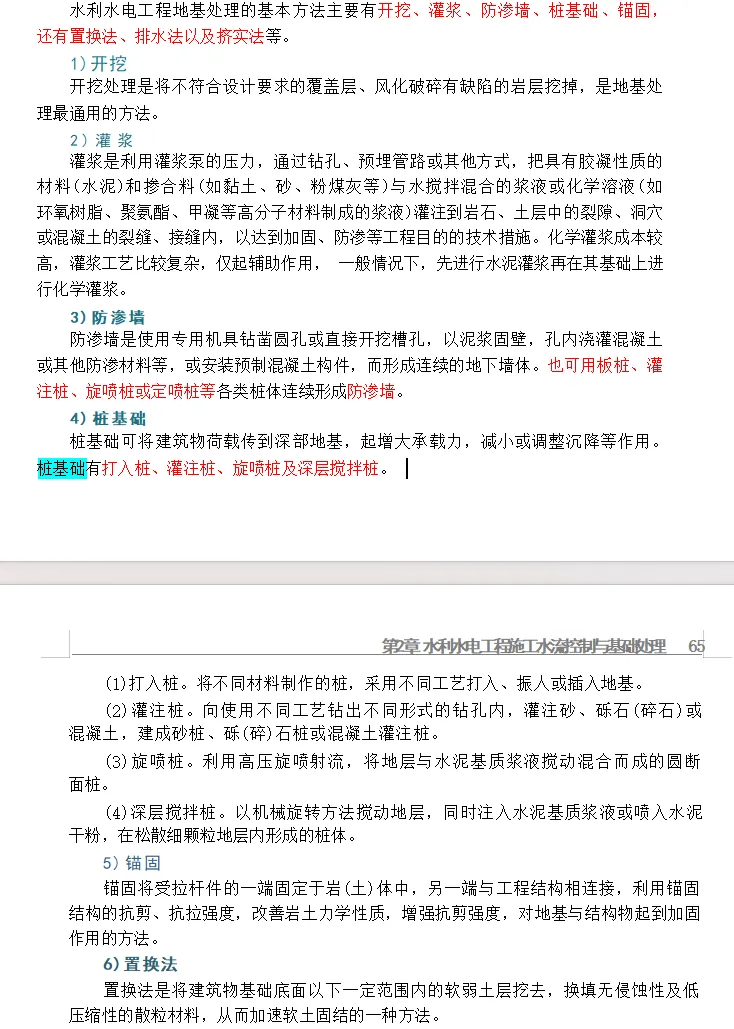

6.关于地基处理,说法正确的是( )。
A.防渗墙可用板桩、旋喷桩或定喷桩
B.挤实法是将土壤固结的方法
C.置换法处理属于桩基础
D.旋喷桩是地层中喷水泥干粉形成的
【答案】A

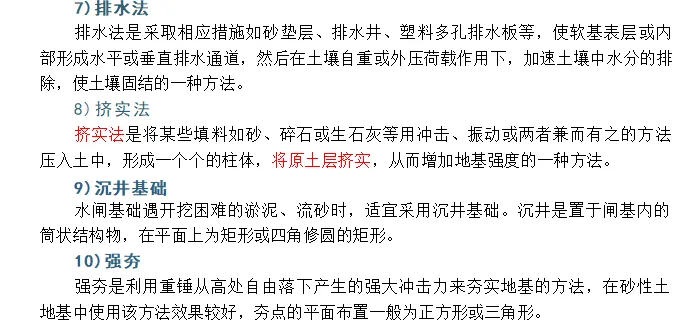

【解析】挤实法是将某些填料如砂、碎石或生石灰等用冲击、振动或两者兼而有之的方法压入土中,形成一个个的柱体,将原土层挤实,从而增加地基强度的一种方法。
置换法是将建筑物基础底面以下一定范围内的软弱土层挖去,换填无侵蚀性及低 压缩性的散粒材料,从而加速软土固结的一种方法。
旋喷桩。利用高压旋喷射流,将地层与水泥基质浆液搅动混合而成的圆断面桩。

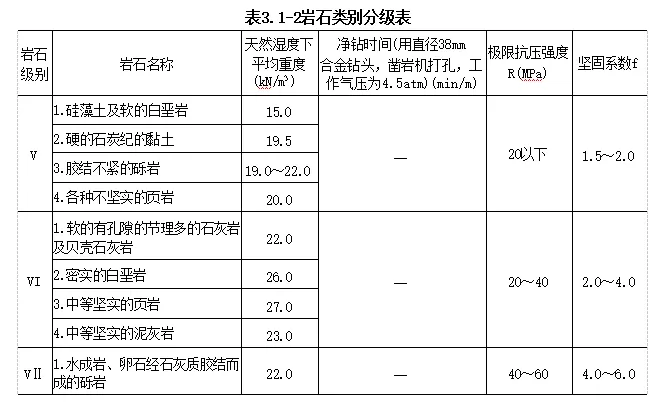

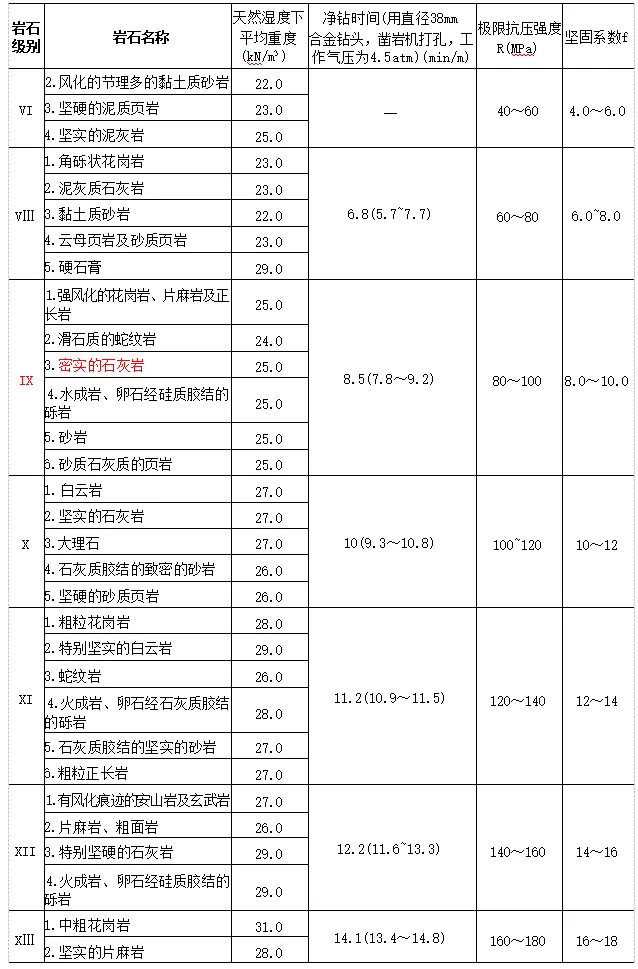

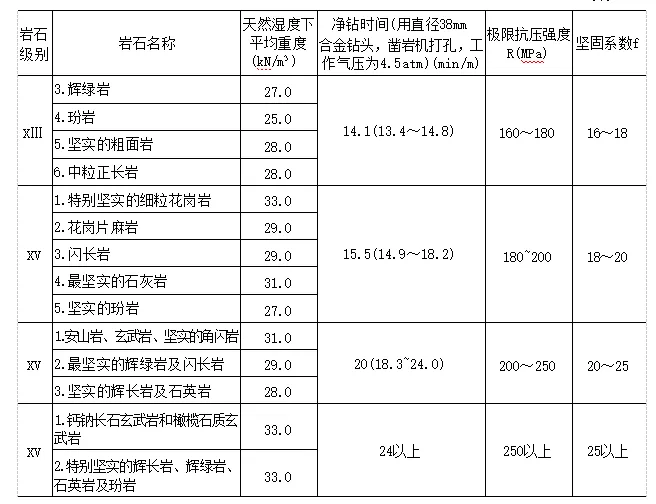

7.密实的石灰岩,级别为( )。
A.IX
B.X
C.XI
D.XII
【答案】A
【解析】密实的石灰岩,级别为 IX

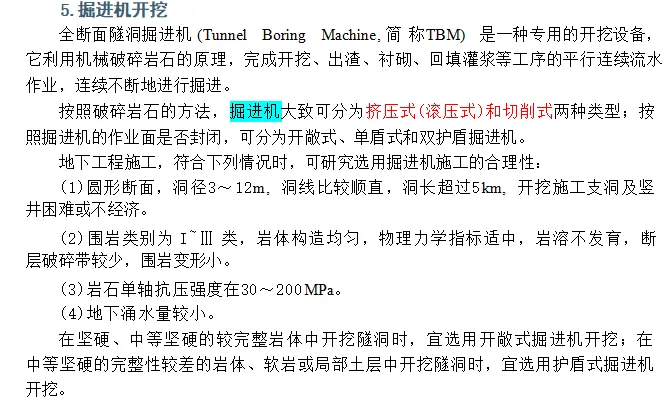

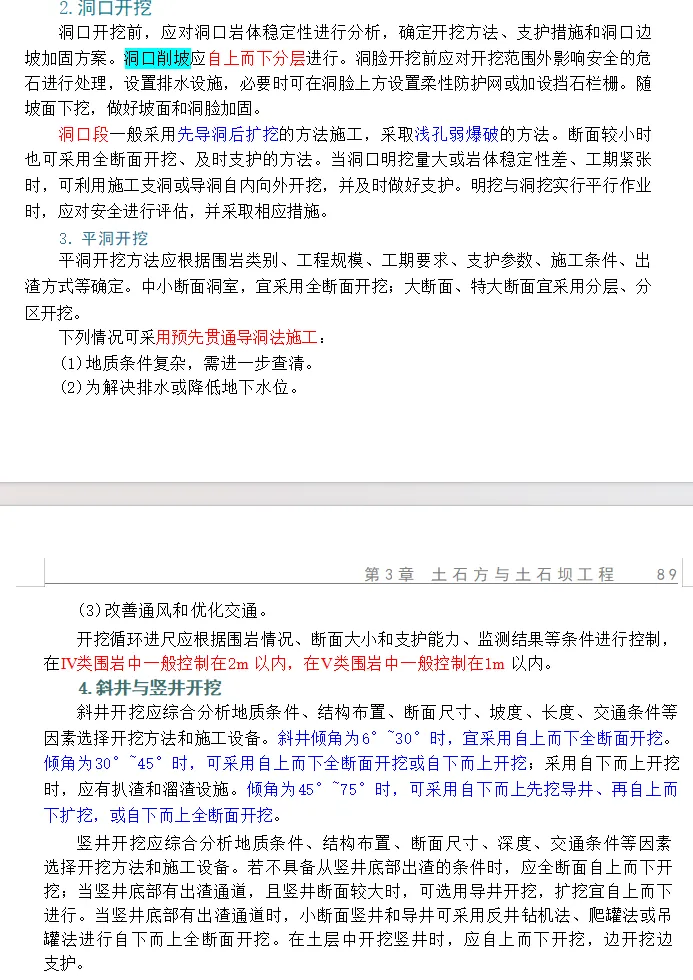

8.关于地下工程施工,说法正确的是( )。
A.洞口削坡应自下而上
B.洞口段应全断面开挖,并及时支护
C.斜井倾角为 30°~ 45°,可采用自下而上开挖
D.掘进机大致分为挤压式、滚压式和切削式三种类型
【答案】C
【解析】洞口削坡应自上而下分层进行。
洞口段一般采用先导洞后扩挖的方法施工,采取浅孔弱爆破的方法。
按照破碎岩石的方法,掘进机大致可分为挤压式(滚压式)和切削式两种类型;

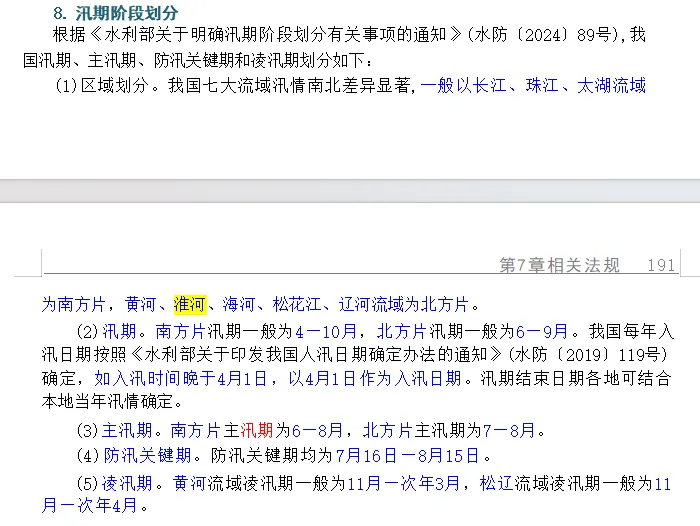

9.关于汛期,正确的是( )。
A.每年入汛 5 月 1 日
B.南方片主汛期 5-8 月
C.北方片主汛期 7-8 月
D.西北片主汛期 7-9 月
【答案】C
【解析】南方片主汛期为 6—8 月,北方片主汛期为 7—8 月。
我国每年入汛日期按照《水利部关于印发我国入汛日期确定办法的通知》确定, 如入汛时间晚于 4 月 1 日,以 4 月 1 日作为入汛日期。

10.关于混凝土运输,说法正确的是( )。
A.混凝土运输时,为防止失水,可随时加水
B.当高度达到 1.5 米时,应采取缓降措施
C.泵送混凝土可用 1:1 水泥砂浆润壁
D.胶带机混凝土最大粒径大于 80mm 时,进行适应性试验
【答案】D

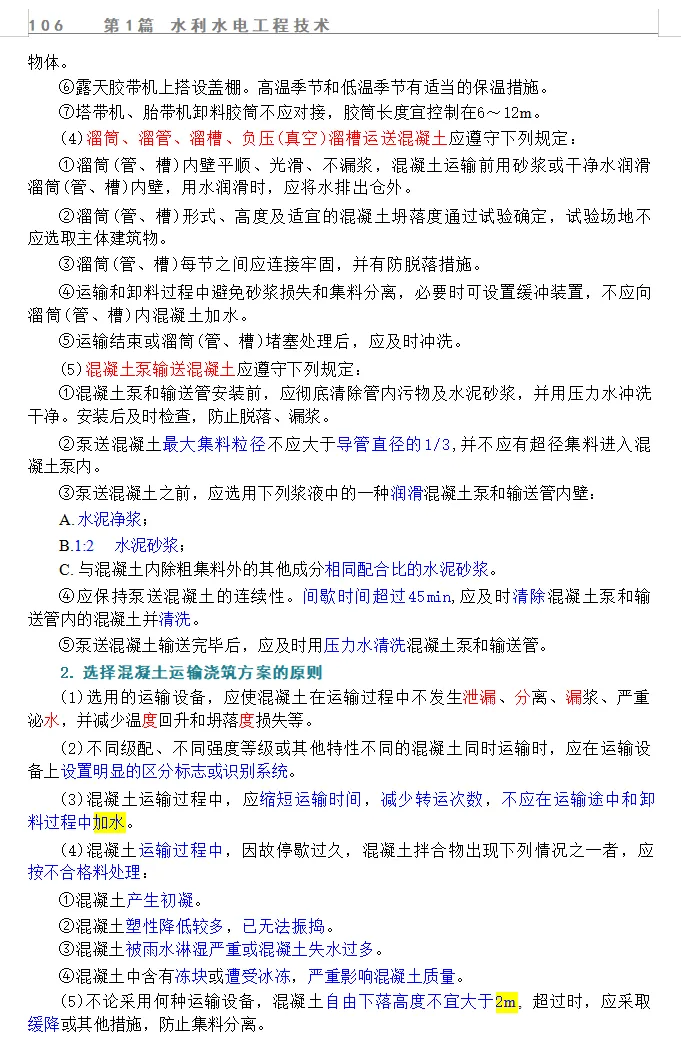

【解析】混凝土运输过程中, 应缩短运输时间,减少转运次数,不应在运输途中和卸料过程中加水。
不论采用何种运输设备,混凝土自由下落高度不宜大于 2m, 超过时,应采取 缓降或其他措施,防止集料分离。
泵送混凝土之前,应选用下列浆液中的一种润滑混凝土泵和输送管内壁:
A. 水泥净浆;
B.1:2 水泥砂浆;
C. 与混凝土内除粗集料外的其他成分相同配合比的水泥砂浆。

11.关于防汛抢险,正确的是( )。
A.发生崩岸时,应及时用推土机将土料推向崩岸处
B.管涌以人力施工为主进行抢护时,应注意检查附近堤段水浸后变形情况
C.当洪水有可能超过堤顶时,应挖缺口引导流水
D.堤防决口,在决口向两端推进,不得在水面以上抢险
【答案】B
【解析】当发生崩岸险情时,应抛投物料,以稳定基础,防止崩岸进一步发展。
当遭遇超标准洪水或有可能超过堤坝顶时,应迅速进行加高抢护,同时做好人员撤离安排,及时将人员、设备转移到安全地带。
堤防决口施工应在水面以上进行,并逐步创造静水闭气条件,确保人身安全。

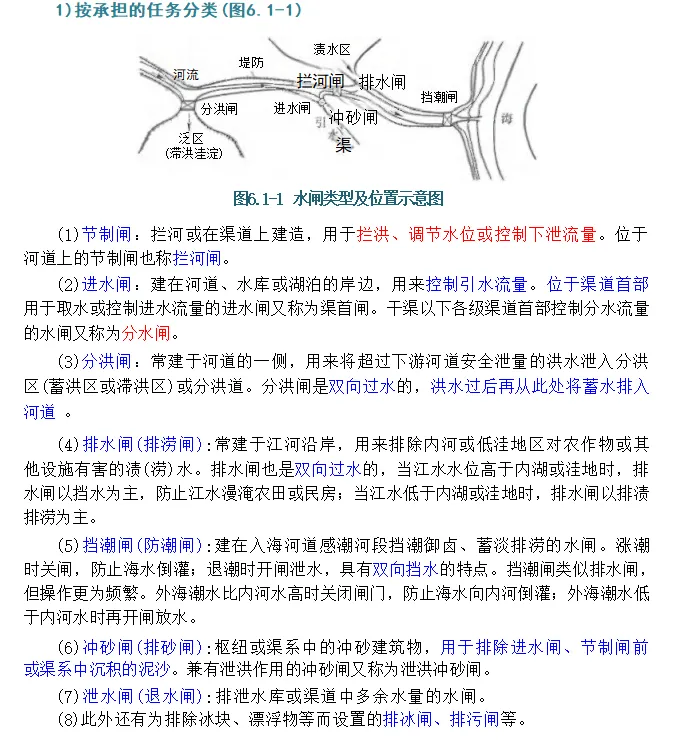

12.关于水闸工程,下列说法正确的是( )。
A.排涝闸为退水闸
B.分洪闸是拦河闸
C.水库泄洪闸只单向挡水
D.挡潮闸双向过水
【答案】C
【解析】节制闸也称拦河闸。
分洪闸是双向过水的。
排水闸是双向过水的。
挡潮闸(防潮闸)具有双向挡水的特点。
泄水闸(退水闸):排泄水库或渠道中多余水量的水闸。

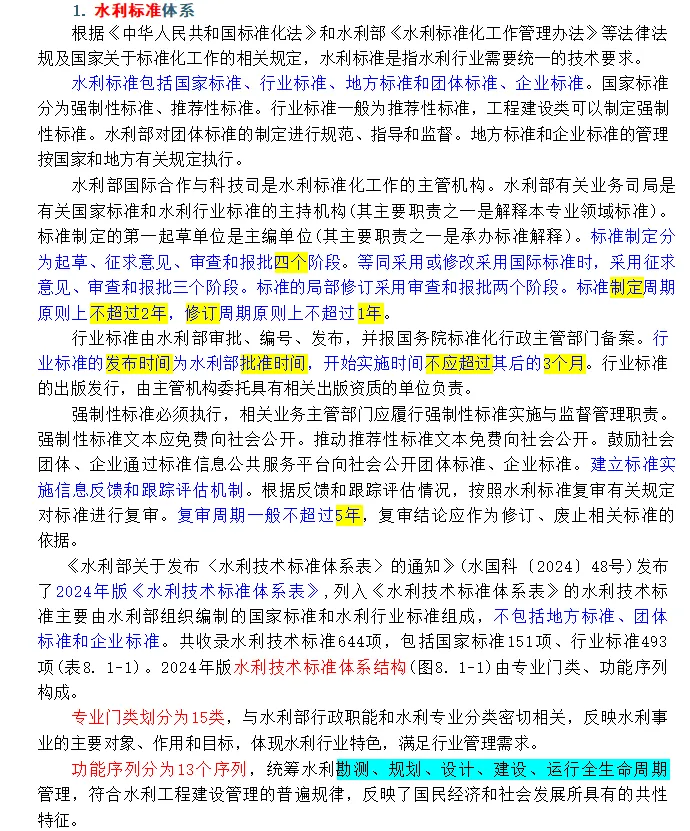

13.关于水利标准,正确的是( )。
A.行业标准一般为推荐性标准,不可能是强制性的
B.水利行业协会,不得制定团体标准
C.水利行业标准制定分为起草、征求意见、审查、报批四个阶段
D.水利行业标准发布后即实施
【答案】C
【解析】行业标准一般为推荐性标准,工程建设类可以制定强制性标准。
团体标准。国家鼓励学会、协会、商会、联合会、产业技术联盟等社会团体 协调相关市场主体共同制定满足市场和创新需要的团体标准,由本团体成员约定采用或 者按照本团体的规定供社会自愿采用。
行业标准的发布时间为水利部批准时间,开始实施时间不应超过其后的 3 个月

14.三工活动是指( )。
A.工前教育、工中检查、工后小结会
B.工前安全会、工中旁站、工后安全小结
C.工前演示会、工中巡查、工后安全教育
D.工前安全会、工中巡查、工后安全小结
【答案】D

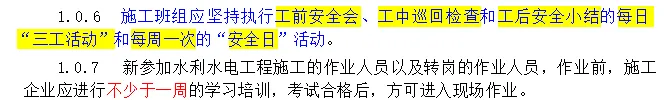

【解析】施工班组应坚持执行工前安全会、工中巡回检查和工后安全小结的每日 “三工活动”和每周一次的“安全日”活动。

15.下列关于施工资质,正确的是( )。
A.电力施工总承包二级可承担单机容量 20 万 kW 以下发电工程
B.水利水电施工总承包二级可承担坝高 90 米以下大坝
C.水利水电施工总承包特级不可开展施工图设计

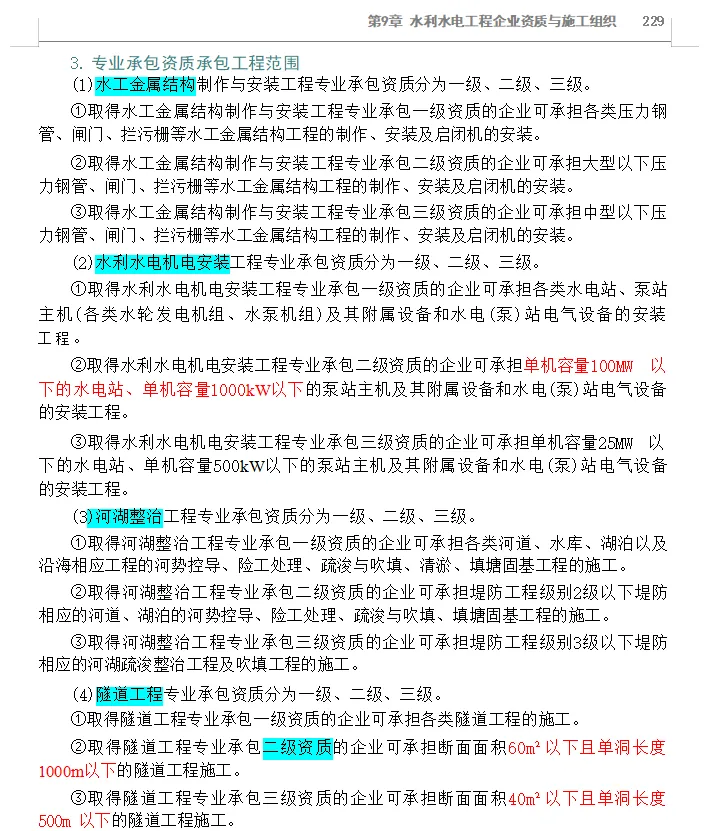

D.水工金属结构制作与安装工程专业承包资质分为特级、一级、二级、三级
【答案】A

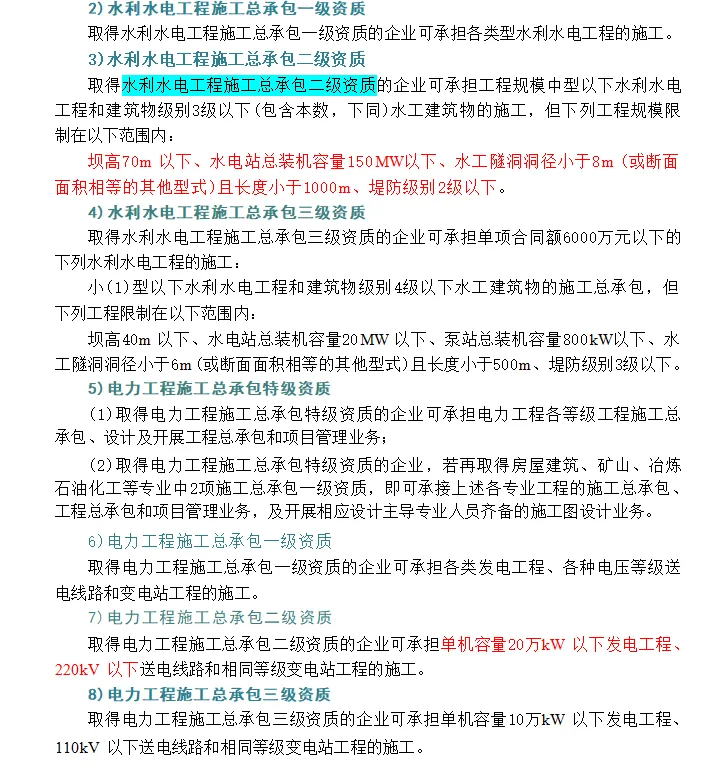

【解析】水利水电施工总承包二级可承担坝高 70 米以下大坝
取得水利水电工程施工总承包特级资质的企业可承担水利水电工程各等级工 程施工总承包、设计及开展工程总承包和项目管理业务。
水工金属结构制作与安装工程专业承包资质分为一级、二级、三级。

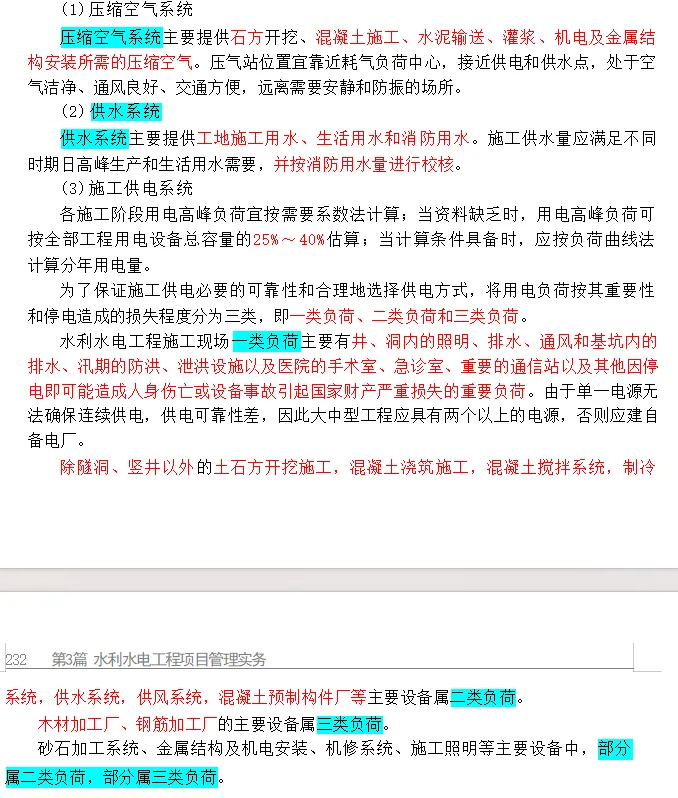

16.关于施工工厂设施,正确的是( )。
A.不包括对混凝土拌合料预冷处理设施
B.压缩空气用于开挖土方所需的压缩空气
C.混凝土预制厂主要设备属于二类负荷
D.钢筋加工厂属主要设备于四类负荷
【答案】C
【解析】主要施工工厂设施包括砂石料加工系统;混凝土生产系统;混凝土制冷(热)系统;风、水、电、通信及照明。
压缩空气系统主要提供石方开挖、混凝土施工、水泥输送、灌浆、机电及金属结构安装所需的压缩空气。
木材加工厂、钢筋加工厂的主要设备属三类负荷。

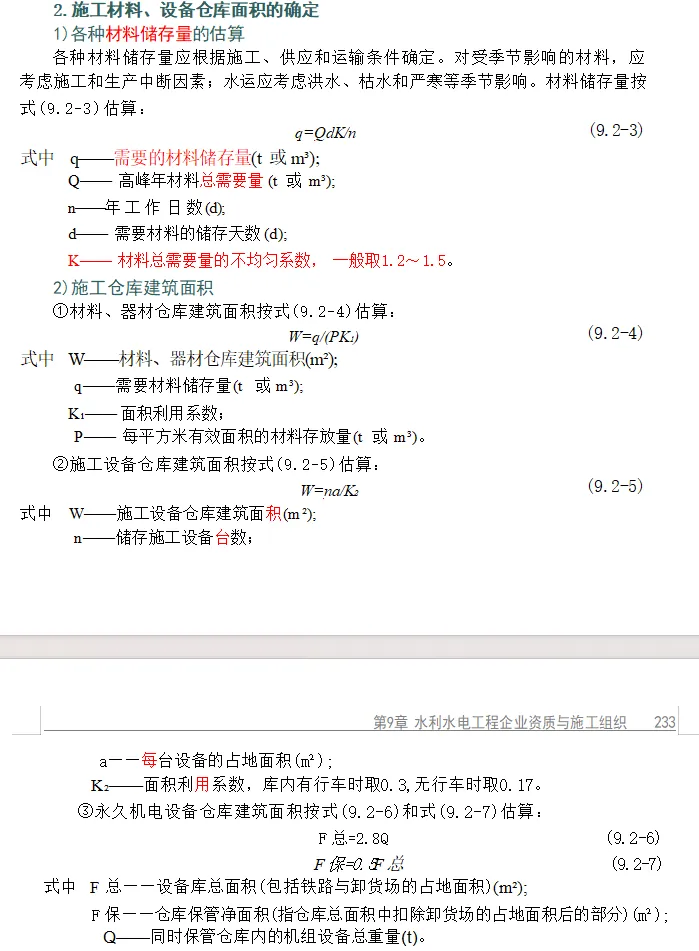

17.材料储存量公式 q=QdK/n,下列说法正确的是( )。
A. d 为需要材料的存储月数
B.Q 为最高峰月的材料总需要量
C.n 为月工作日数
D.K 为材料总需要量的不均匀系数
【答案】D
【解析】q=QdK/n
式中:q——需要材料储存量(t 或 m³ );
Q——高峰年材料总需要量(t 或 m³ );
n——年工作日数;
d——需要材料的储存天数;
K——材料总需要量的不均匀系数,一般取 1.2~1.5。

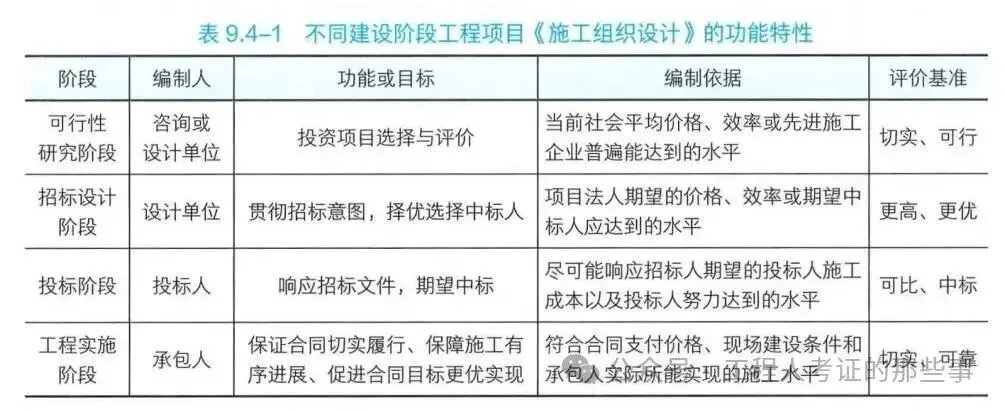

18.根据《水电水利工程施工监理规范》DL/T5111-2024,实施阶段对承包人《施工组织设计》评价基准( )。
A.切实、可行
B.更高、更优
C.可比、经济
D.切实、可靠
【答案】D
【解析】

19.水力发电工程阶段验收包括( )阶段。
A.二
B.三
C.四
D.五
【答案】B

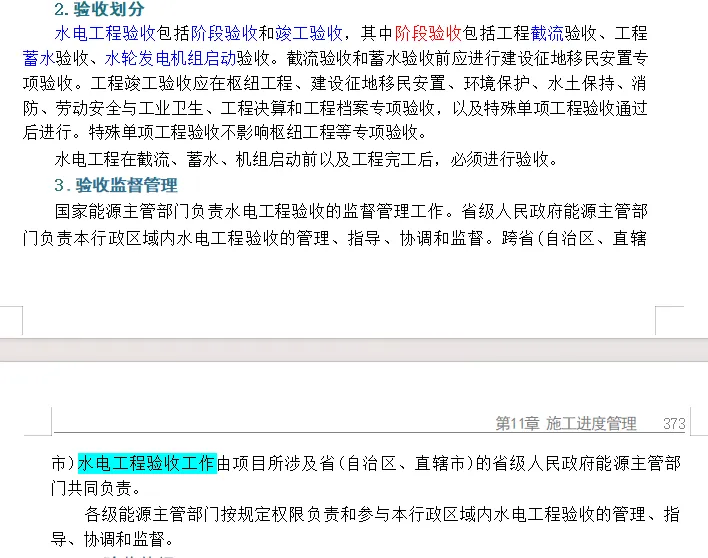

【解析】水电工程验收包括阶段验收和竣工验收, 其中阶段验收包括工程截流验收、工程蓄水验收、水轮发电机组启动验收。

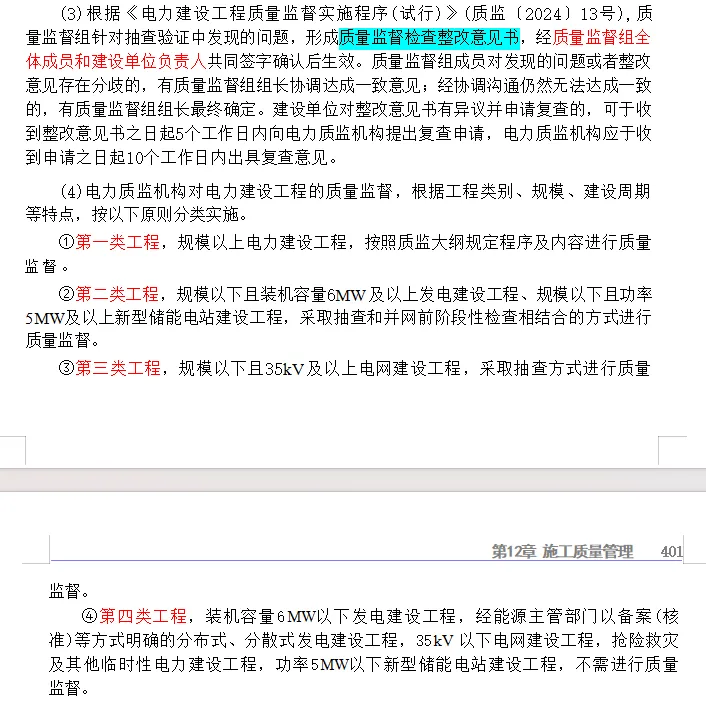

20.根据《电力建设工程质量监督实施程序(试行)》,质量监督组针对抽查验证中发现的问题,形成质量监督检查整改意见书,经( )共同签字确认后生效。
A.工程质量中心负责人、建设单位负责人
B.质量监督组长和施工单位负责人
C.质量监督组全体人员和建设单位负责人
D.质量监督组全体人员和建设单位负责人、施工单位负责人
【答案】C
【解析】根据《电力建设工程质量监督实施程序(试行)》(质监〔2024〕13 号),质量监督组针对抽查验证中发现的问题,形成质量监督检查整改意见书,经质量监督组全体成员和建设单位负责人共同签字确认后生效。

二、多项选择题(共10题,每题2分,每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)。

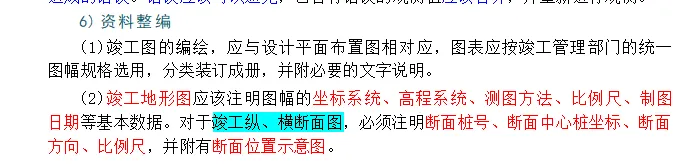

21.竣工地形图应注明( )。
A.断面中心桩号
B.图幅坐标系统
C.图幅高程系统
D.断面中心坐标
E.图幅测图方法。
【答案】BCE
【解析】竣工地形图应该注明图幅的坐标系统、高程系统、测图方法、比例尺、制图 日期等基本数据。对于竣工纵、横断面图,必须注明断面桩号、断面中心桩坐标、断面方向、比例尺,并附有断面位置示意图。

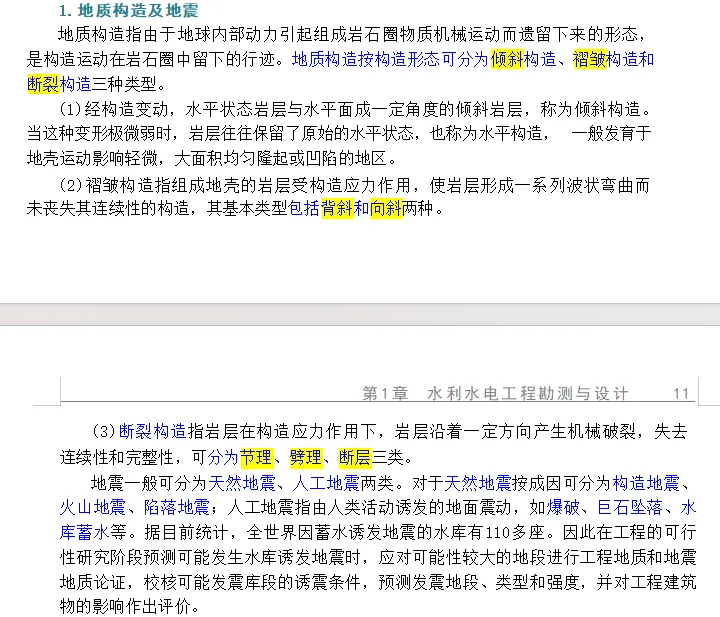

22.断裂构造组成( )。
A.节理
B.劈理
C.断层
D.蠕变
E.松弛
【答案】ABC
【解析】断裂构造指岩层在构造应力作用下,岩层沿着一定方向产生机械破裂,失去 连续性和完整性,可分为节理、劈理、断层三类。

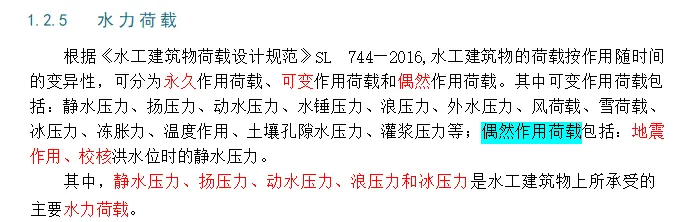

23.水工建筑物所承受的主要水力荷载包括( )。
A.静水压力
B.动水压力
C.泄水压力
D.扬压力
E.潜水压力
【答案】ABD
【解析】水工建筑物的荷载按作用随时间 的变异性,可分为永久作用荷载、可变作用荷载和偶然作用荷载。其中可变作用荷载包括:静水压力、扬压力、动水压力、水锤压力、浪压力、外水压力、风荷载、雪荷载、 冰压力、冻胀力、温度作用、土壤孔隙水压力、灌浆压力等;偶然作用荷载包括:地震作用、校核洪水位时的静水压力。其中, 静水压力、扬压力、动水压力、浪压力和冰压力是水工建筑物上所承受的主要水力荷载。

24.关于消能与防冲说法正确的是( )。
A.底流消能只能发生在溢流坝
B.空中对冲消能适用于混凝土重力坝

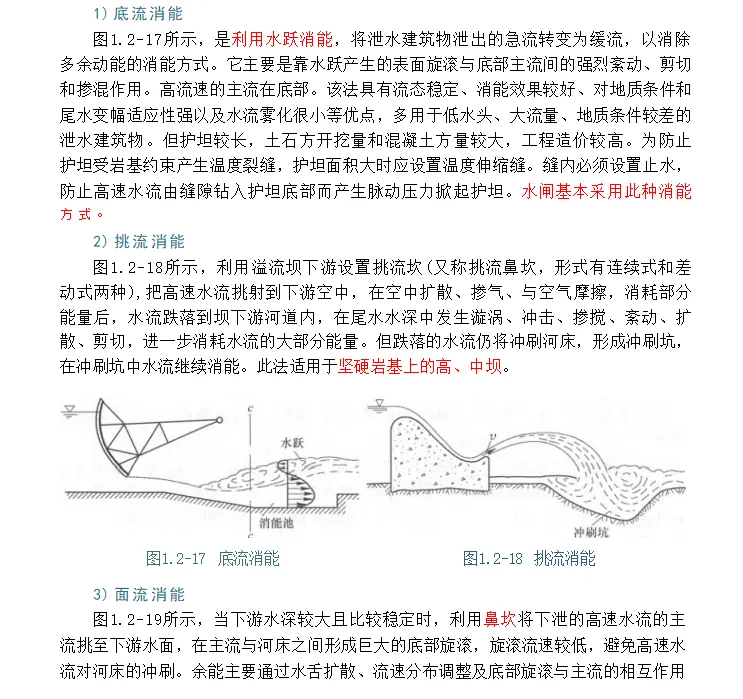

C.挑流消能适用于坚硬岩基上的高、中坝

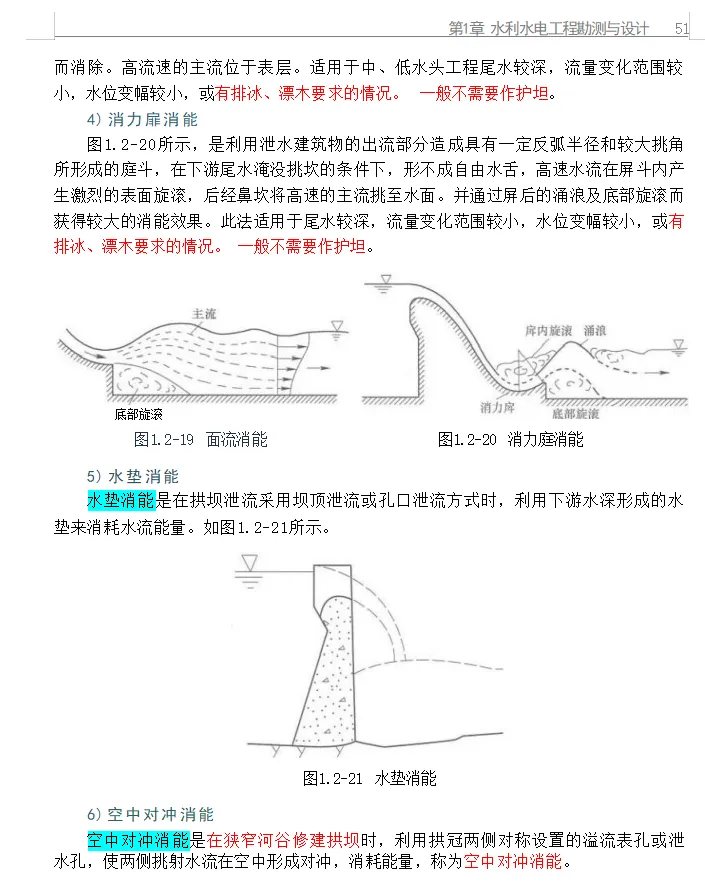

D.消力戽消能适用于尾水较浅流里大水头高
E.面流消能一般不设护坦
【答案】CE
【解析】底流消能。水闸基本采用此种消能方式。
空中对冲消能是在狭窄河谷修建拱坝时,利用拱冠两侧对称设置的溢流表孔或泄 水孔,使两侧挑射水流在空中形成对冲,消耗能量,称为空中对冲消能。
消力戽消能适用于尾水较深,流量变化范围较小,水位变幅较小,或有排冰、漂木要求的情况。
面流消能一般不需要作护坦。

25.沥青混凝土面板堆石坝,正确的是( )。
A.压实时,温度控制在 100~140℃
B.面板预制板可现场拼装
C.垂直缝分为张性和压性缝
D.铜止水搭接焊接宜双面焊,长度大于 20mm
E.压实后至少养护 28 天
【答案】ABCD

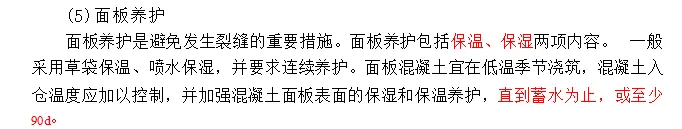

【解析】面板养护直到蓄水为止,或至少 90d。

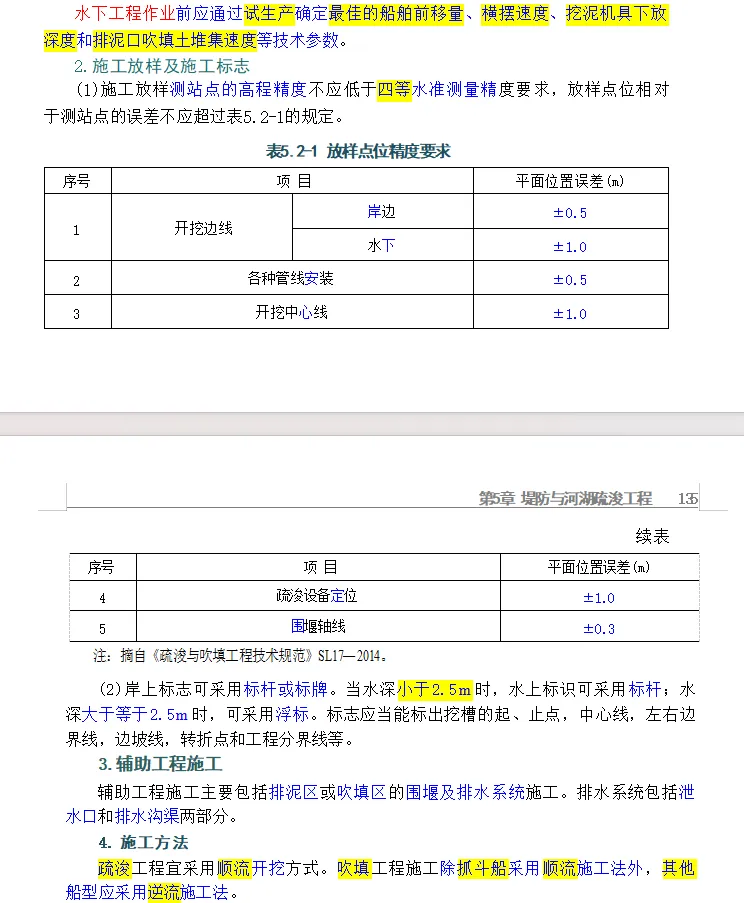

26.关于河湖整治,说法正确的是( )。
A.水下工程作业前通过试生产确定主要技术参数
B.放样测点高程精度不低于三等
C.水深小于 2.5 时,水上标识可采用标杆
D.吹填区排水系统是围堰泄水口
E.疏浚工程采用顺流开挖方式
【答案】ACE
【解析】施工放样测站点的高程精度不应低于四等水准测量精度要求。
排水系统包括泄水口和排水沟渠两部分。

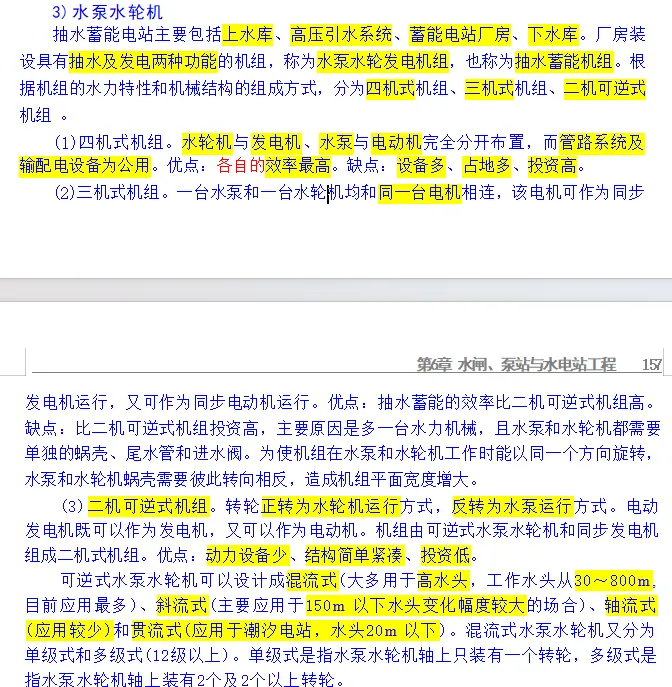

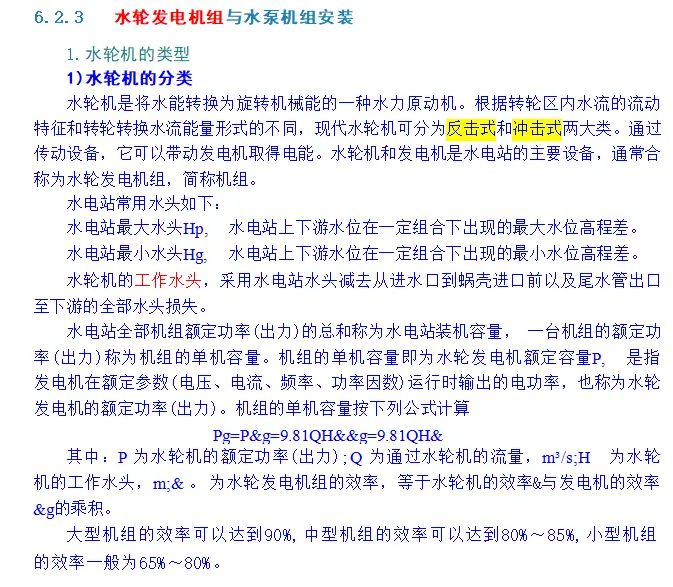

27.水轮发电机组合水泵机组,说法正确的( )。
A.水轮发电机组工作水头是最大和最小水头之差
B.水轮机分为反击式和冲击式
C.轴流式水轮机分为单级和多级
D.水泵水轮机组适用于抽水蓄能电站
E.与其他抽水蓄能机组相比,四机式效率最高
【答案】BDE
【解析】水轮机的工作水头,采用水电站水头减去从进水口到蜗壳进口前以及尾水管出口至下游的全部水头损失。
水泵分为单级和多级

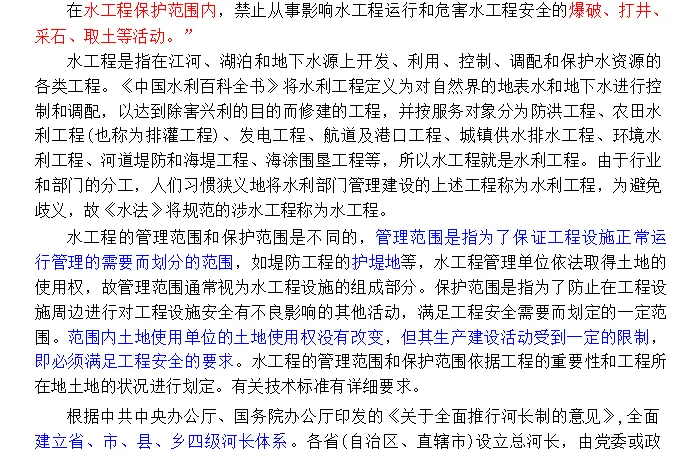

28.水法与工程建设,说法正确的是( )。
A.水法有禁止性和限制性规定
B.水工程管理范围和保护范围不同
C.水工程管理范围不属于水工程设施的组成部分
D.建立省、市、县、乡、镇五级河长制
E.流域范围内区域规划应服从流域规划
【答案】ABE
【解析】管理范围通常视为水工程设施的组成部分
省、市、县、乡四级河长体系

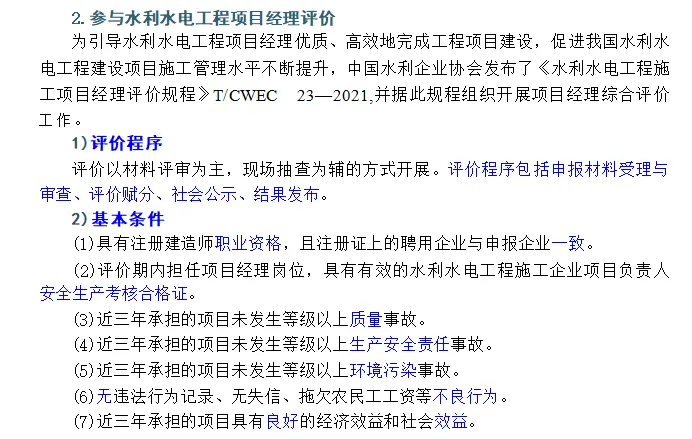

29.关于项目经理评价,说法正确的是( )。
A.评价程序包括申报材料受理与审查、评价赋分、社会公示、结果发布
B.三年前有失信,可参加评定
C.三年内承担项目发生等级以上的污染事故,不准参评

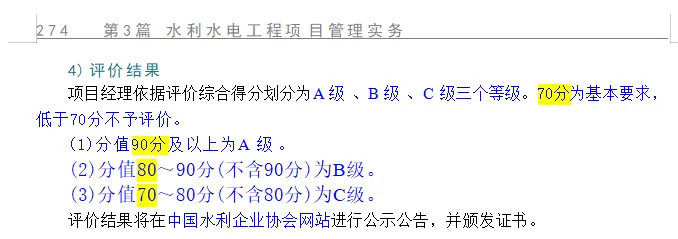

D.评价分 A、B、C 三个等级
E.评分低于 75 分不予评定
【答案】ACD
【解析】项目经理评价要求无失信不良行为记录。
分值 70~80 分(不含 80 分)为 C 级。

30.根据 DL/T5111-2024,监理质量检查手段包括( )。
A.实验
B.巡检
C.平行检测
D.技术审查
E.飞检
【答案】BCD
【解析】监理机构应采取技术审查、巡检、平行检测等手段对施工质量进行控制。

三、实务操作和案例分析题(共5题,(一)、(二)、(三)每题各20分,(四)、(五)每题各30分)
案例一
背景资料
某水利枢纽工程,主要建筑物包括混凝土重力坝、地下发电厂房等。大坝建筑物级别为 2级,最大坝高为 140.0m,坝体混凝土施工工期为 2 年:发电装机容量为 800MW。工程施工过程中发生如下事件:

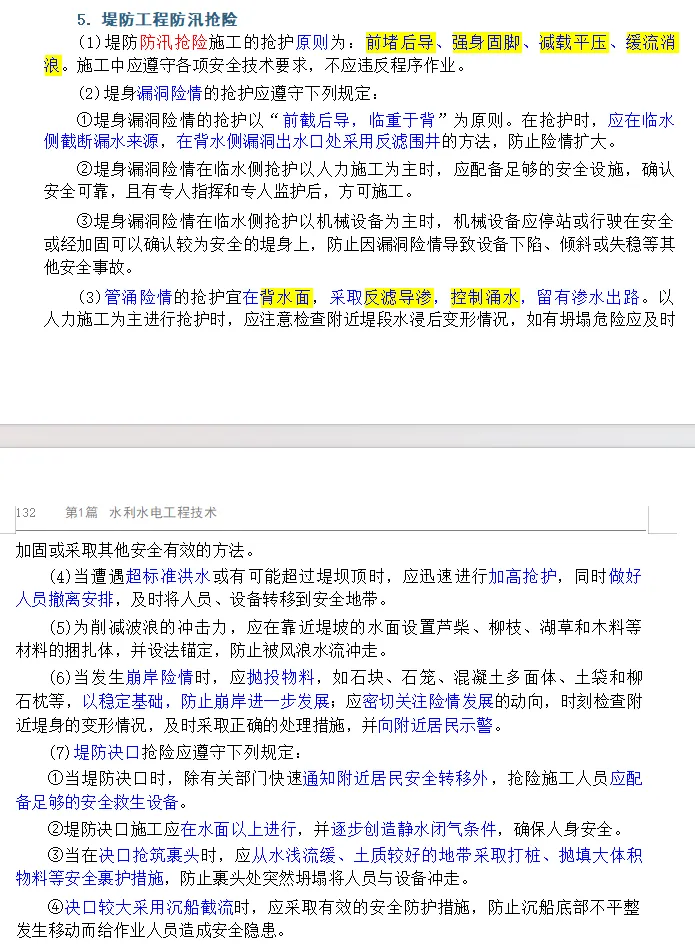

事件一:大坝采用全段土石围堰、隧洞导流方式。导流作业内容主要包括①闭气②导流隧洞封堵③下闸蓄水④截流等,根据水文资料,上游围堰施工期设计洪水位为 90.0m,相应的波浪高度为 2.5m
事件二:项目法人要求施工单位加强设备日常检维修和定期检维修工作,全面落“五定”原处

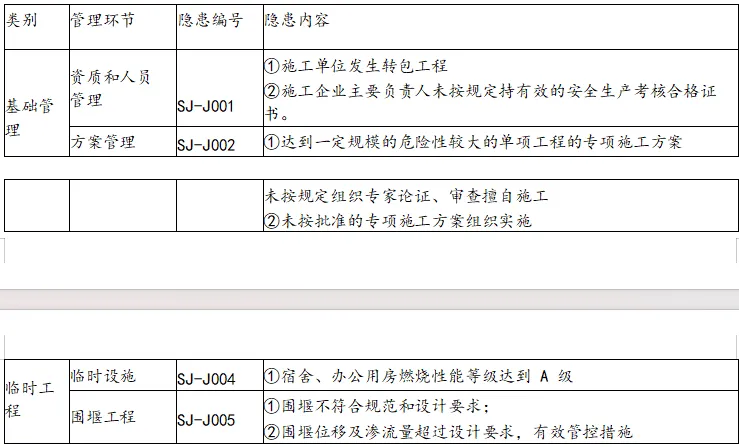

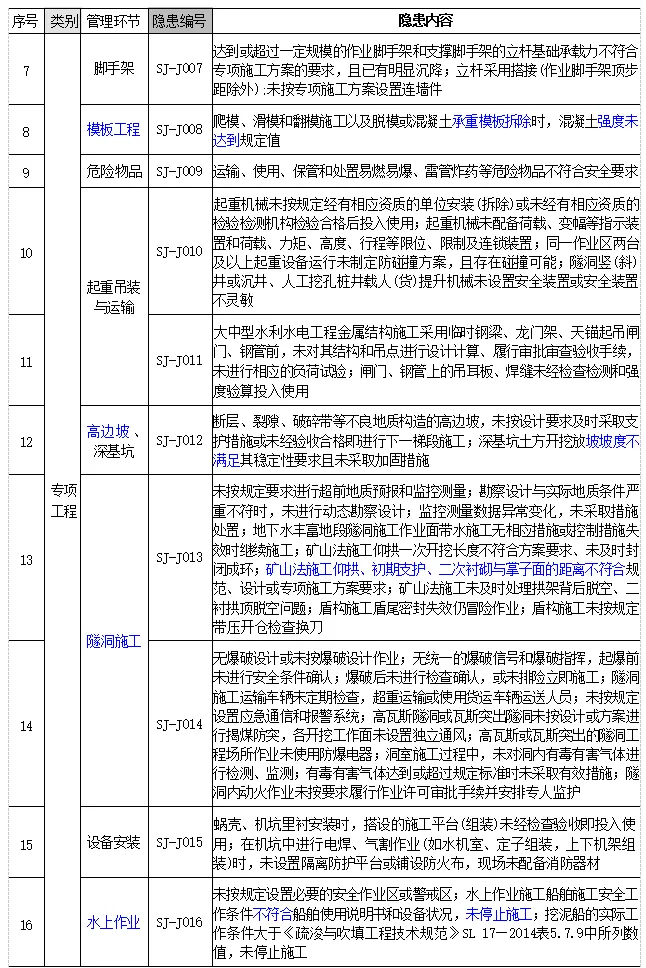

事件三:项目法人组织了生产安全事故隐患排查治理工作,查出了项目存在的生产安全事故隐患,部分内容如表 1 所示。

【问题】
1.指出事件一中施工导流作业的合理施工顺序(可用序号表示)。
2.根据《水利水电工程施工组织设计规范》SL303-2017,判定本工程围堰的级别及堰顶安全加高下限值,并计算相应的上游围堰堰顶高程。
3.根据《水利安全生产标准化通用规范》SL/T789-2019,事件二中“五定”原则包括哪些内容?

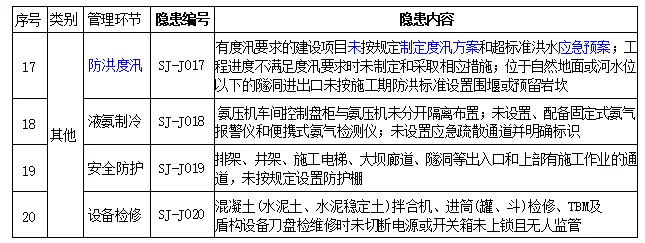

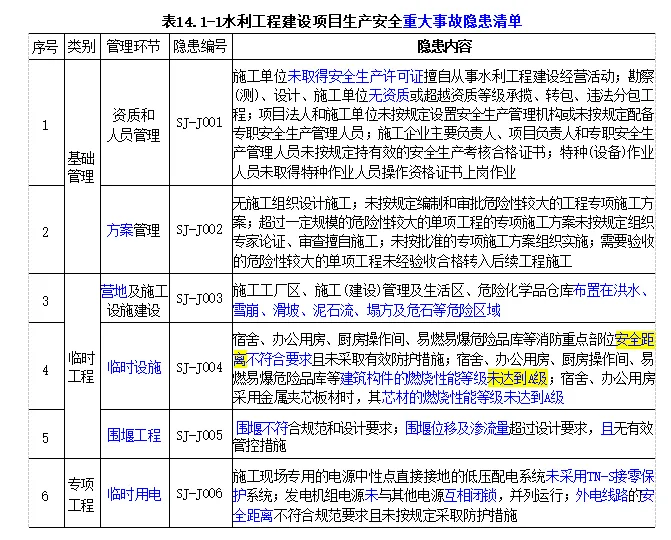

4.根据《水利部办公厅关于印发水利工程生产安全重大事故隐患清单指南(2023 年版)的通知》(办监督(2023)273 号)指出表 1 中哪些隐患属于重大事故隐患(可用序号表示)。
5.根据《水利部生产安全事故应急预案(试行)》, 判断事件四中的安全事故等级及高处作业的级别和种类。
【参考答案】
1.施工导流作业的合理施工顺序:④→①→③→②
【4 分】
2 围堰级别 4 级;堰顶安全加高下限值 0.5m
堰顶高程:90+2.5+0.5=93m
【4 分】
3.五定:定检维修方案、定检维修人员、定安全措施、定检维修质量、定检维修进度
【4 分】
4.重大事故隐患:①施工单位发生转包工程(不确定)
②施工企业主要负责人未按规定持有效的安全生产考核合格证书。
②未按批准的专项施工方案组织实施。
①围堰不符合规范和设计要求。
【4 分】

5.较大事故

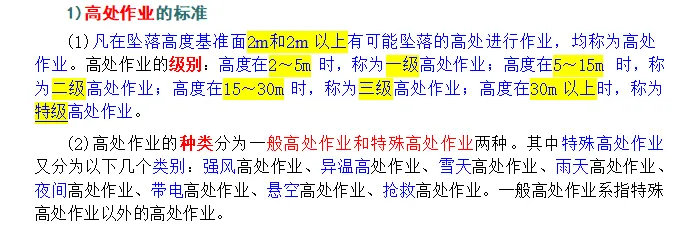

三级高处作业;
特殊高处作业中的夜间高处作业。
【4 分】

案例二
1.【背景】穿堤涵洞施工、泵室施工、主辅厂房框架、水泵水轮机调试。防洪闸最晚在2025 年 5 月底施工完成。

【问题】网络图填写 W1~W4;防洪闸最晚开始时间【参考答案】(1)W1:泵室施工
W2:主辅厂房框架
W3:水泵水轮机调试
W4:穿堤涵洞施工
(2)防洪闸最晚开始时间:2024 年 12 月 21 日
【5 分】
2. ABCDEF 分别代表什么。

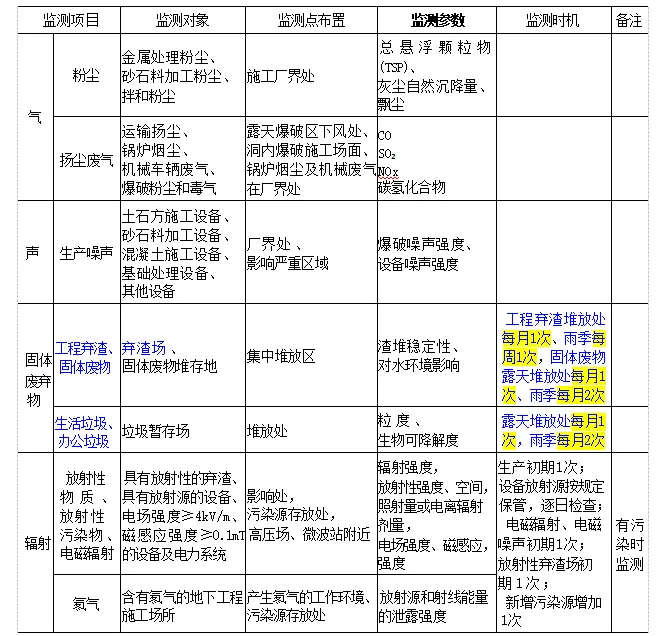

【参考答案】A:砂石料冲洗废水
B:混凝土养护废水
C:灌浆废水
D:排污口

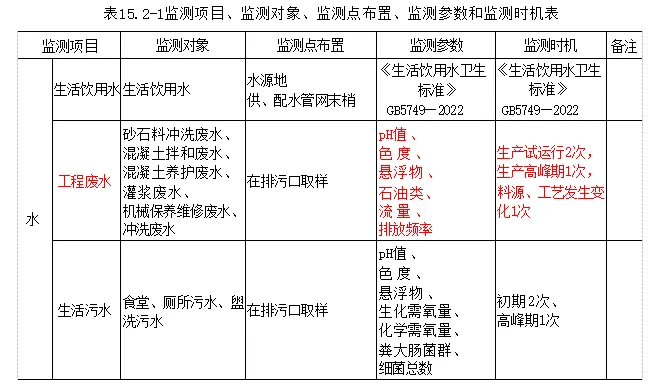

E:流量
F:排放频率
【6 分】
3.【背景】90 天以后是按照 30-90 的速度均衡施工,该工作的持续时间为 4 个月(一个月 30 日)。

【问题】分别写出检查日实际与计划的延后或提前的工程量,计算未完成的工作需要的天数。判断是否能按期完工。
【参考答案】
(1)30 天检查日:提前 5%(30%-25%=5%)
90 天检查日:落后 3%(75%-72%=3%)
(2)(72%-30%)/(90-30)=0.7 (100%-72%)/0.7=40 天
(3)40 天>30 天,不能按期完工。
【5 分】

4.【背景】水泵现场安装要求
①环境温度符合、室内的防风防雨无尘
②道路粗糙度满足设备进场③
【问题】补充水泵现场安装要求。

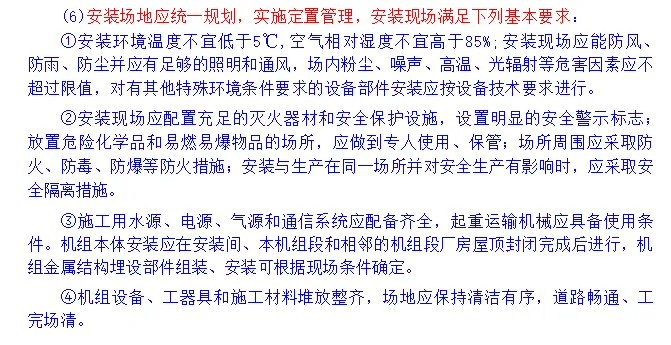

【参考答案】①安装环境温度不宜低于5℃,空气相对湿度不宜高于85%;安装现场应能防风、防雨、防尘并应有足够的照明和通风,场内粉尘、噪声、高温、光辐射等危害因素应不超过 限值,对有其他特殊环境条件要求的设备部件安装应按设备技术要求进行。
②安装现场应配置充足的灭火器材和安全保护设施,设置明显的安全警示标志; 放置危险化学品和易燃易爆物品的场所,应做到专人使用、保管;场所周围应采取防 火、防毒、防爆等防火措施;安装与生产在同一场所并对安全生产有影响时,应采取安 全隔离措施。
③施工用水源、电源、气源和通信系统应配备齐全, 起重运输机械应具备使用条件。机组本体安装应在安装间、本机组段和相邻的机组段厂房屋顶封闭完成后进行,机组金属结构埋设部件组装、安装可根据现场条件确定。
④机组设备、工器具和施工材料堆放整齐,场地应保持清洁有序,道路畅通、工完场清。
【4 分】

案例三
1.A 基本直接费;B 混凝土运输;C103;D 材料补差;E 总价。【顺序可能不对】
【5 分】
2.【背景】投标人甲发现混凝土单价未摊入模板价格, 于是提交修改涵,评标委员会同意修改
【问题】指出不妥之处并说明理由
【参考答案】
不妥之处一:投标人甲发现混凝土单价未摊入模板价格,于是提交修改涵;
理由:投标人不得主动提出澄清、说明或补正。
不妥之处二:评标委员会同意修改。
理由:澄清、说明或补正不得改变投标文件的实质性内容。
【4 分】
3.【问题】若排架立模系数为 0.8 ㎡/m³ ,模板制作、安装、拆除综合单价的直接费为 40元/㎡。计算每立方米排架 C25 混凝土相应模板直接费和摊入模板费用后排架 C25 混凝土单价直接费。(计算结果保留小数点后 2 位)
【参考答案】(1)每立方米排架 C25 混凝土相应模板直接费=1×0.8×40=32.00(元)。
(2)摊入模板费用后的每立方米排架 C25 混凝土单价直接费=混凝土直接费÷100+32.00
【6 分】
4.推荐分包的处理。

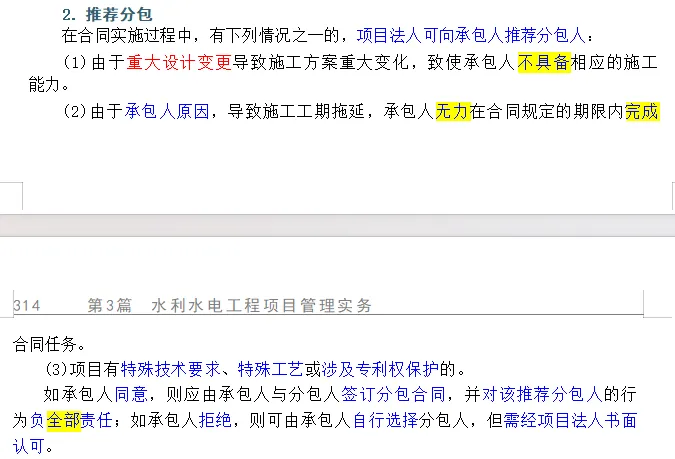

如承包人同意,则应由承包人与分包人签订分包合同,并对该推荐分包人的行为负全部责任;如承包人拒绝,则可由承包人自行选择分包人,但需经项目法人书面认可。
【5 分】

案例四

1. 堤防。地基分层,黏土、粉质砂、粉质壤土

【问题】1 是什么。比较②③的渗透系数。写出 L 的最小值
【参考答案】(1)上游干砌石护坡;
(2)②的渗透系数大于③的渗透系数;
(3)L 的最小值为 30cm。
【6 分】

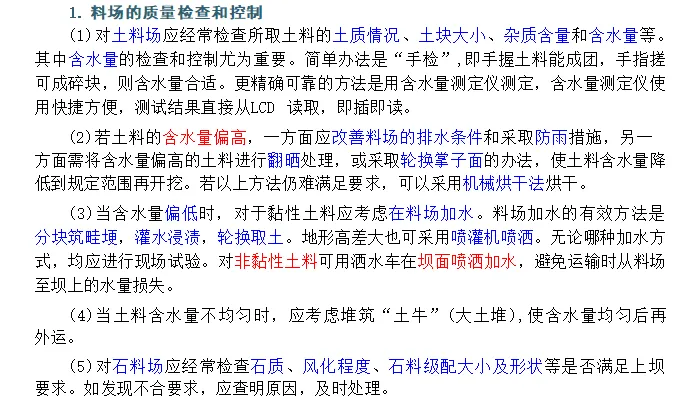

2.土料场除了要检查含水率,还要检查什么。含水量偏高的处理措施还有什么(背景给了翻晒)。
【参考答案】(1)土质情况、土块大小、杂质含量。
(2)①改善料场的排水条件和采取防雨措施
②采取轮换掌子面的办法,使土料含水量降低到规定范围再开挖
【6 分】

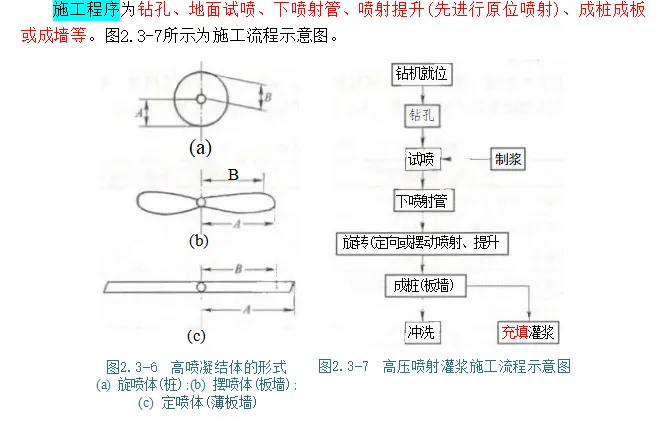

3.

【参考答案】A:钻机就位
B:地面试喷
C:制浆
D:喷射提升
E:冲洗
F:充填灌浆
【6 分】

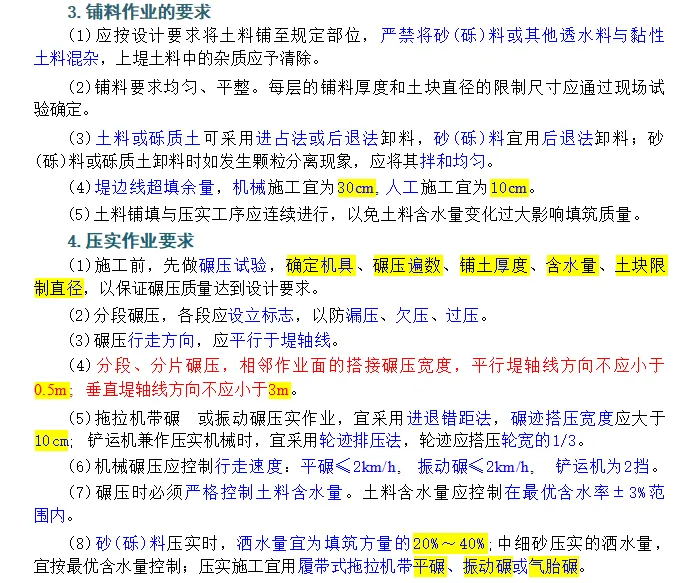

4.【问题】分段碾压,各段应设立标志,以防漏压,还有哪些作用?
土方填筑过程中除了弹簧土,还能出现哪些情况。
【参考答案】(1)以防欠压、过压。
(2)层间光面、层间中空、松土层、剪切破坏。
【6 分】

5.干砌石护坡的除了整平还需要有哪些技术要求。

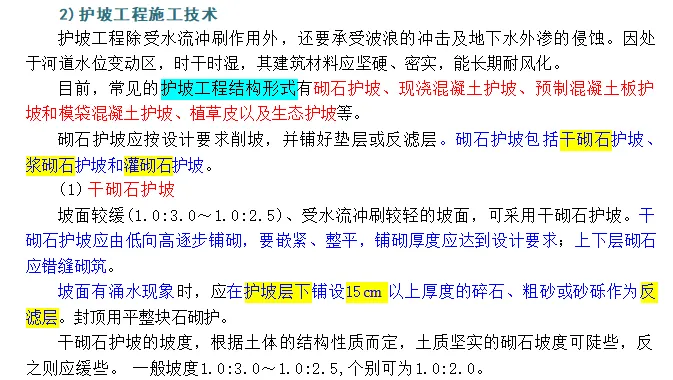

【参考答案】由低向高逐步铺砌, 要嵌紧,铺砌厚度达到设计要求;上下层砌石应错缝砌筑。
坡面有涌水现象时,应在护坡层下铺设 15cm 以上厚度的碎石、粗砂或砂砾作为反滤层。封顶用平整块石砌护。
干砌石护坡的坡度,根据土体的结构性质而定,土质坚实的砌石坡度可陡些,反之则应缓些。
【6 分】

案例五
1. 钢筋 ABC。直径 20mm 和 22mm 的各 28t.至少取几组。

【参考答案】(1)A:比例极限
B:屈服强度
C:极限强度

(2)直径 20mm 为 1 批,至少取 1 组;22mm 为 1 批,至少取 1 组。
【5 分】

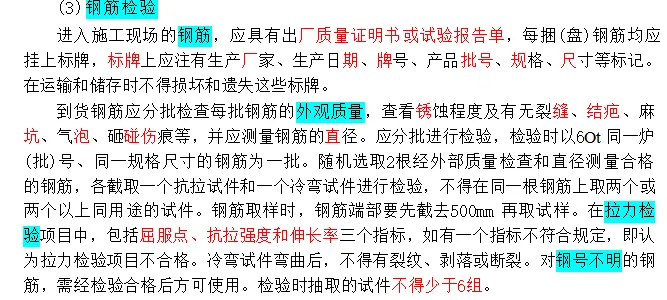

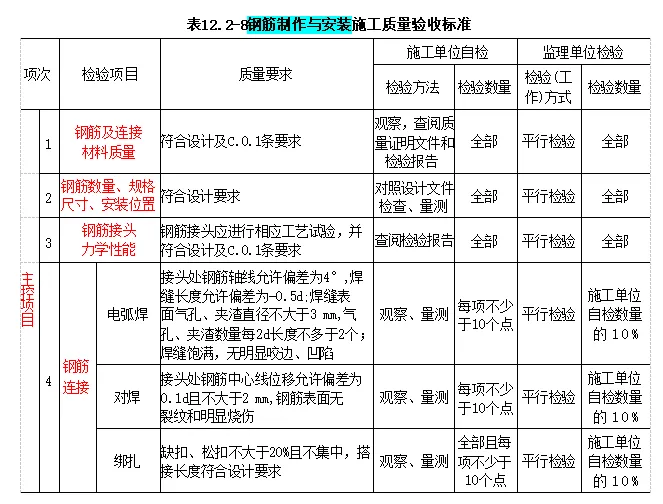

2.哪些是主控项目(钢筋质量、数量、位置、接头、外观、厚度、间距)钢筋质量;钢筋数量;钢筋位置;钢筋规格尺寸;钢筋接头力学性能;
【5 分】

3.浇筑方法和浇筑顺序

台阶浇筑法:A→B→D→C→E→F
【5 分】

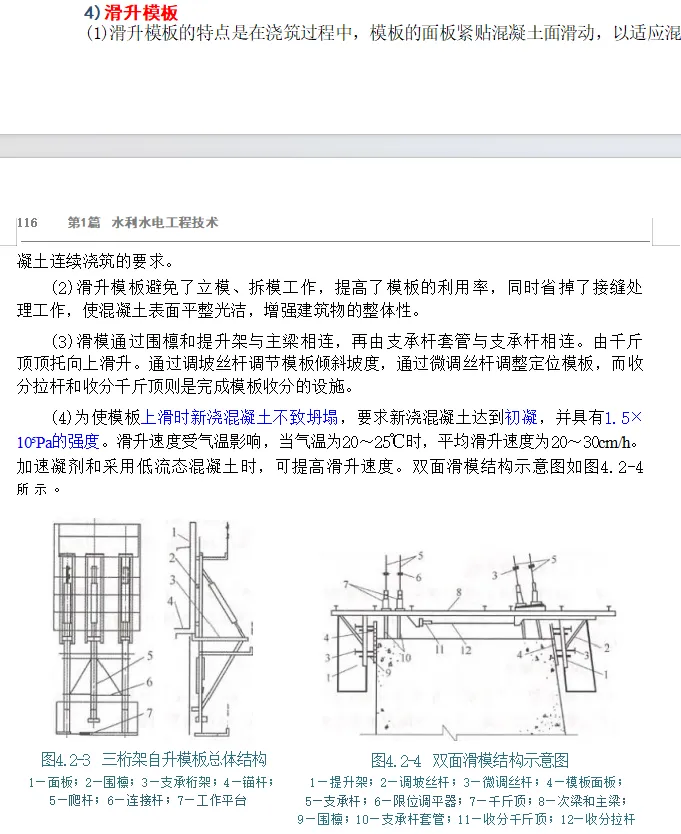

4. 采用滑模浇筑底板和闸墩的分析判断。滑模浇筑除了等混凝土达到一定强度,移动时不被破坏之外,还要注意什么?
【参考答案】(1)采用滑模浇筑底板和闸墩不妥。
(2)①滑升模板的特点是在浇筑过程中,模板的面板紧贴混凝土面滑动,以适应混凝土连续浇筑的要求。
②滑升模板避免了立模、拆模工作,提高了模板的利用率,同时省掉了接缝处 理工作,使混凝土表面平整光洁,增强建筑物的整体性。
③滑模通过围檩和提升架与主梁相连,再由支承杆套管与支承杆相连。由千斤顶顶托向上滑升。
【5 分】

5. 评定表判断能否合格

【5 分】
6.评定表

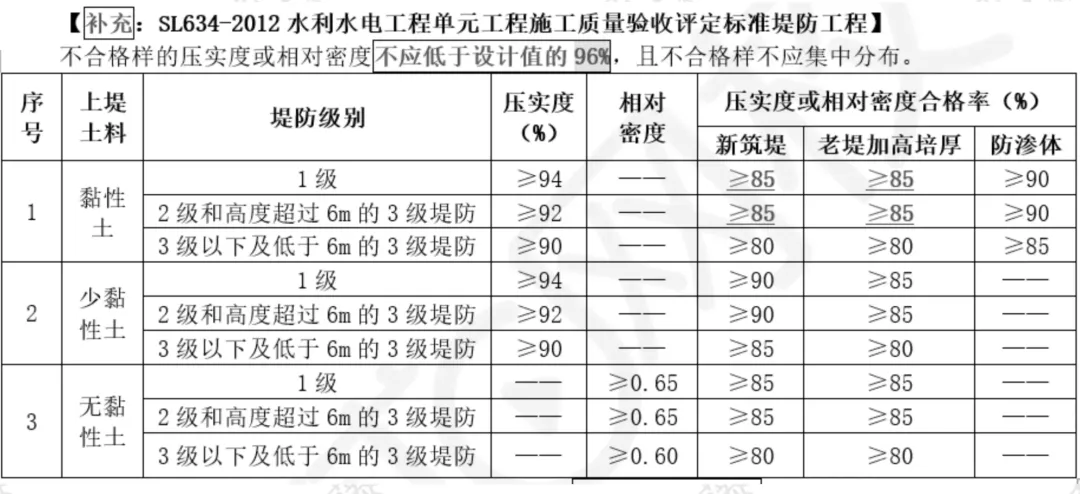

(1)P:最优含水率±3%
Q:土水质量比为 1:2.5~1:3 R:10-20cm
(2)不合格
主控项目应全部符合标准要求,题目中有一项是 90%
一般项目的逐项合格率应达到 80%,题目中有一项是 70%。
【5 分】
