2022 年一级建造师《水利水电工程管理与实务》
真题及答案解析(剔除过期考点版
第 1 题 单选题 (每题 1 分,共 20 题,共 20 分)
1、测量土石方开挖工程量,两次独立测量的差值小于 5%时,可以作为最后工程量的是()值。
A.大数 B.中数 C.小数 D.重测
【答案】B 【解析】两次独立测量同一区域的开挖工程量,其差值小于 5%(岩石)和 7%(土方)时,可取中数作为最后值。
扩展补析:算:(1)开挖工程动工前,必须实测开挖区的原始断面图或地形图;开挖过程中,应 定期测量收方断面图或地形图;开挖工程结束后,必须实测竣工断面图或竣工地形图, 作为工程量结算的依据。(2)断面间距可根据用途、工程部位地形复杂程度5~20范围内选择。设计 有特殊要求的部位按设计要求执行。 (3)断面图和地形图比例尺,可根据用途、工程部位范围大小1:200~1:1000 选择,主要建筑物的开挖竣工地形图或断面图,应选用1 : 2 0 0 ;收方图1 : 5 0 0或 1:200为宜;大范围的土石覆盖层开挖收方可选用1:1000。 (4)断面点间距应以能正确反映断面形状,满足面积计算精度要求为原则。 一 般为图上1~3cm 施测一点。地形变化处应加密测点。断面宽度应超出开挖边线 3~ 10m。 (5)开挖施工过程中,应定期测算开挖完成量和工程剩余量开挖工程量的结算 应以测量收方的成果为依据。开挖工程量的计算中面积计算方法可采用解析法或图解法 (求积仪)。 (6)两次独立测量同一区域的开挖工程量其差值小于5%(岩石)和7%(土方)时, 可取中数作为最后值。
2、五类环境条件下的闸墩,其混凝土保护层最小厚度是()mm。
 A.30 B.40C.50 D.60
【答案】D 【解析】混凝土保护层最小厚度见下表(单位:mm)。第五类环境中,闸墩混凝土的保护层厚度最小值为 60mm。

一建水利:真题与答案《2022年》#扩展补析-第1张图片-四季读书网

扩展补析:保证水利水电工程结构耐久性的必要构造要求应包括下列措施: (1)隔绝或减轻环境因素对混凝土、钢结构、水工金属结构、土石结构等的作用。 (2)控制混凝土结构、土石结构的裂缝和结构构造缝、间隙。 ( 3 )为钢筋提供足够厚度的混凝土保护层,为钢结构、水工金属结构提供足够厚 度的防腐层和合适的防腐蚀措施混凝土结构在不同环境条件下钢筋主筋、箍筋和分布筋的混凝土保护厚度应满足钢筋防锈、耐火以及与混凝土之间粘结力传递的要求,且混凝土保护层厚度设计值不应 小于钢筋的公称直径,同时也不应小于粗集料最大粒径的1.25倍。钢筋的混凝土保护 层厚度是指,从混凝土表面到钢筋(包括纵向钢筋、箍筋和分布钢筋)公称直径外边缘 之间的最小距离;对后张法预应力筋,为套管或孔道外边缘到混凝土表面的距离混凝土强度等级不低于C30 且浇筑质量有保证的预制构件或薄板,保护层厚度可按表中数值减小5mm

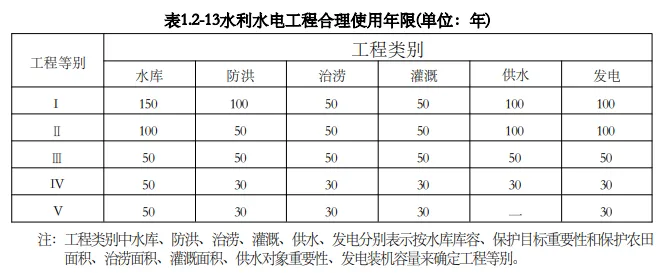

3、建筑物级别为 2 级的水闸,其闸门的合理使用年限为()年。
 A.30 B.50 C.80 D.100
【答案】B 【解析】穿越堤防建筑物应不低于所在堤防永久性水工建筑物级别。1 级、2 级永久性水工建筑物中,闸门的合理使用年限应为 50 年;其他级别的永久性水工建筑物中,闸门的合理使用年限应为 30 年。

扩展补析:

一建水利:真题与答案《2022年》#扩展补析-第2张图片-四季读书网
4、用于均质土坝的土料,其有机质含量(按重量计)最大不超过()。
 A.5% B.6% C.7% D.8%
【答案】A 【解析】土坝(体)壳用土石料,常用于均质土坝的土料是砂质黏土和壤土,要求其应具有一定的抗渗性和强度, 其渗透系数不宜大于 1×10-4cm/s;黏料含量一般为 10%~30%;有机质含量(按重量计)不大于 5%,易溶盐含量小于 5%。
扩展补析:主要包括土坝(体)壳用土石料、防渗体用土石料、排水设施砌石护坡用石料心墙坝和斜墙坝多用粒径级配较好的中砂、粗砂、砾石、卵石及其他透水性较高, 抗剪强度参数较大的混合料。 (2)防渗体用土石料 一般采用黏土、砂壤土、壤土、黏质土等材料。 (3)排水设施和砌石护坡用石料 可采用硬岩,其饱和无侧限抗压强度不大于等于30MPa岩石孔隙率不大于3%, 吸水率(按孔隙体积比计算)不大于0.8,重度应大于22kN/m³ 。也可采用碎石、卵石, 不宜使用风化岩石
5、下图为某挡土墙底板扬压力示意图。该挡土墙底板单位宽度的扬压力为()kN(水的重度γ=10kN/m3)。
一建水利:真题与答案《2022年》#扩展补析-第3张图片-四季读书网
A.25 B.50 C.75 D.100
【答案】C 【解析】扬压力由渗透压力和浮托力组成。渗透压力=1/2*(3-2)×10×5=25(kN),浮托力=(2-1)×10×5=50(kN); 扬压力=50+25=75(kN)。

扩展补析:具体计算逻辑如下:‌浮托力‌:由下游水深决定,即Pf=rHA= (2-1)×10×5=50(kN)。‌渗透压力‌:由上下游水位差引起的渗流压力,呈三角形分布,公式为 1/2×(上游水深-下游水深)×水的重度×底板宽,即 1/2×(3-2)×10×5=25(kN)。‌总扬压力‌:二者之和,50+25=75(kN)

6、利用水跃消能称为()。

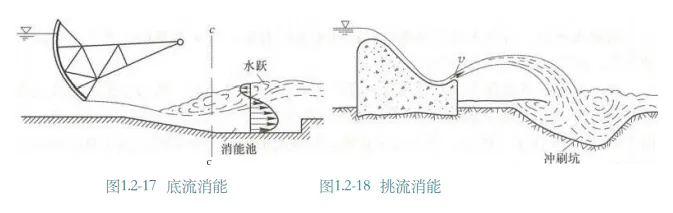

A.面流消能 B.水垫消能 C.挑流消能 D.底流消能
【答案】D 【解析】A 选项面流消能:当下游水深较大且比较稳定时,利用鼻坎将下泄的高速水流的主流挑至下游水面,在主流与河床之间形成巨大的底部旋滚,旋滚流速较低,避免高速水流对河床的冲刷。 B 选项水垫消能:拱坝泄流采用坝顶泄流或孔口泄流方式时,利用下游水深形成的水垫来消耗水流能量。 C 选项挑流消能:利用溢流坝下游设置挑流坎,把高速水流挑射到下游空中,在空中扩散、掺气、与空气摩擦,消 耗部分能量后,水流跌落到坝下游河道内,在尾水水深中发生漩涡、冲击、掺搅、紊动、扩散、剪切,进一步消耗 水流的大部分能量。 D 选项底流消能:是利用水跃消能,将泄水建筑物泄出的急流转变为缓流,以消除多余动能的消能方式。
扩展补析:
一建水利:真题与答案《2022年》#扩展补析-第4张图片-四季读书网
一建水利:真题与答案《2022年》#扩展补析-第5张图片-四季读书网
7、可以提高岩体的整体性和抗变形能力的灌浆称为()。
 A.固结灌浆 B.接触灌浆 C.接缝灌浆 D.回填灌浆
【答案】A 【解析】A 选项固结灌浆是用浆液灌入岩体裂隙或破碎带,以提高岩体的整体性和抗变形能力的灌浆方法。《固体变形》 B 选项接触灌浆是通过浆液灌入混凝土与基岩或混凝土与钢板之间的缝隙,以增加接触面结合能力的灌浆。 C 选项接缝灌浆是通过埋设管路或其他方式将浆液灌入混凝土坝体的接缝,以改善传力条件增强坝体整体性的灌浆。 D 选项回填灌浆是用浆液填充混凝土与围岩或混凝土与钢板之间的空隙和孔洞,以增强围岩或结构的密实性的灌浆。

扩展补析:灌浆按灌浆目的分为帷幕灌浆、固结灌浆、接触灌浆、接缝灌浆、回填灌浆、预 应力灌浆和补强灌浆等。帷幕灌浆。用浆液灌入岩体或土层的裂隙、孔隙,形成防水幕,以减小渗流量或降低扬压力的灌浆。岩基灌浆时, 一般先进行固结灌浆,后进行帷幕灌浆,这样可以抑制帷幕灌浆时地表抬动和冒浆。

 8、面板堆石坝的过渡区位于()之间。

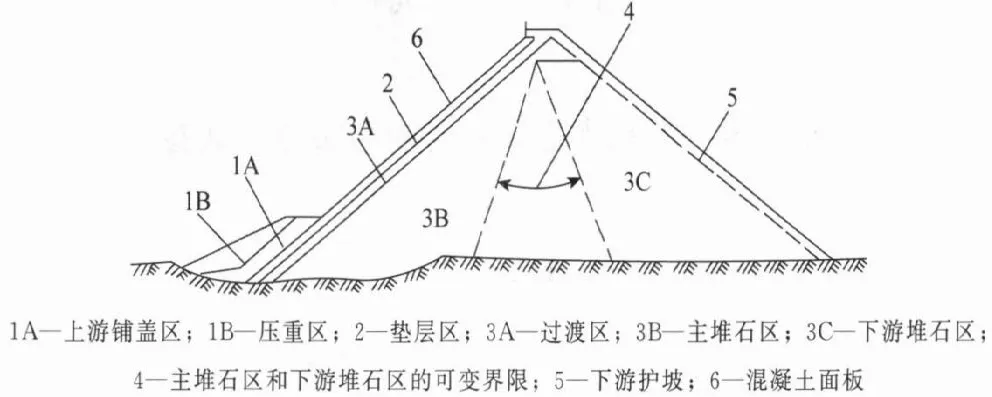

 A.主堆石区与下游堆石区 B.上游面板与垫层区 C.垫层区与主堆石区 D.下游堆石区与下游护坡【答案】C 【解析】堆石坝坝体分区如下图所示,过渡区在垫层区和主堆石区之间。
一建水利:真题与答案《2022年》#扩展补析-第6张图片-四季读书网
扩展补析:垫层区的主要作用是为面板提供平整、密实的基础,将面板承受的水压力均 匀传递给主堆石体,并起辅助渗流控制作用过渡区位于垫层区和主堆石区之间,主要作用是保护垫层区在高水头作用下 不产生破坏主堆石区位于坝体上游区内,是承受水荷载的主要支撑体。下游堆石区位于坝体下游区,主要作用是保护主堆石体及下游边坡的稳定
9、关于型号为“HL220—LJ—500”水轮机的说法,正确的是()。

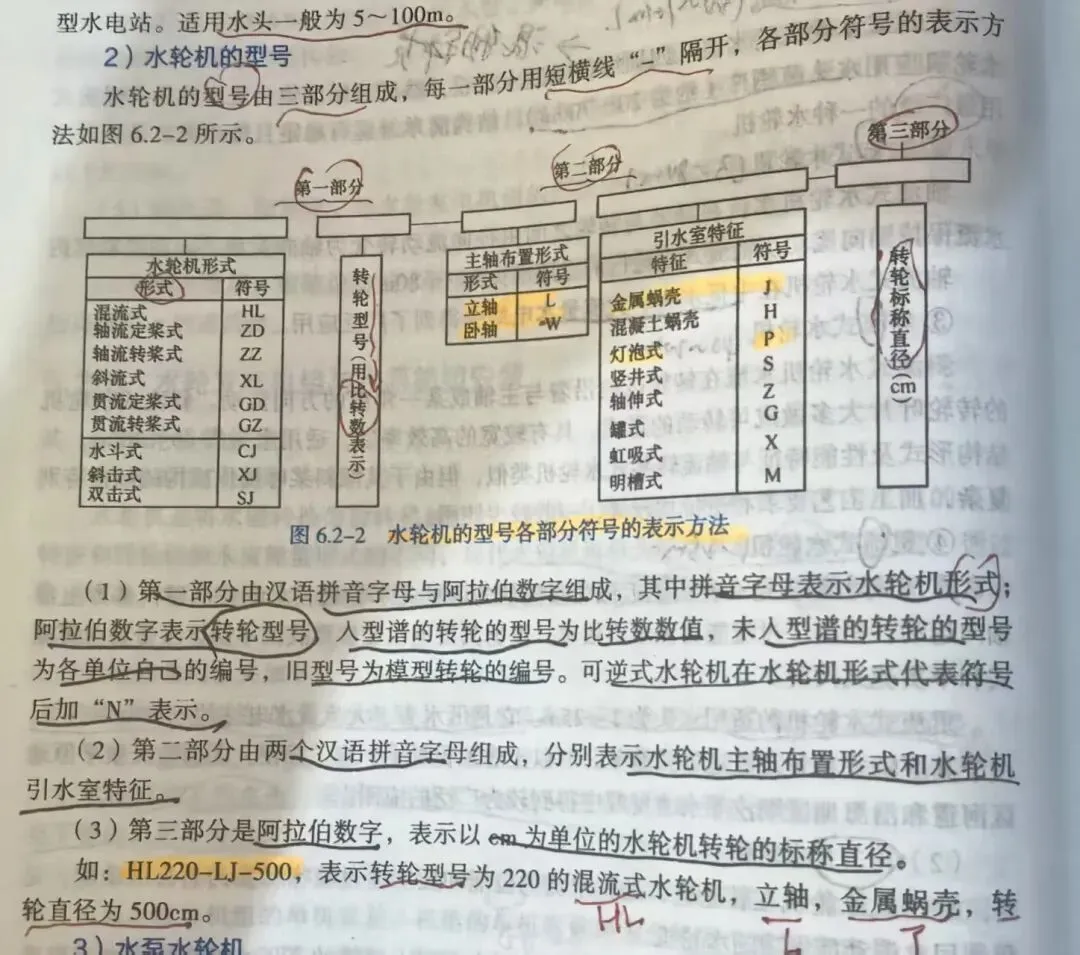

 A.转轮型号为 220 的混流式水轮机B.转轮型号为 500 的混流式水轮机 C.水轮机的比转数为 500γ/min D.水轮机的转轮直径为 220cm
【答案】A 【解析】水轮机型号 HL220 一 LJ 一 500,表示其转轮型号为 220 的混流式水轮机,立轴,金属蜗壳,转轮直径为 500cm。
扩展补析:
一建水利:真题与答案《2022年》#扩展补析-第7张图片-四季读书网
10、坠落高度为 20m 的高处作业级别为()。
 A.一级 B.二级 C.三级 D.四级
【答案】C 【解析】凡在坠落高度基准面 2m 和 2m 以上有可能坠落的高处进行作业,均称为高处作业。高处作业的级别:高 度在 2~5m 时,称为一级高处作业;高度在 5~15m 时,称为二级高处作业;高度在 15~30m 时,称为三级高处作 业;高度在 30m 以上时,称为特级高处作业。

扩展补析:高处作业的种类分为一般高处作业和特殊高处作业两种。其中特殊高处作业又分为以下几个类别:强高处作业、温高处作业、天高处作业、天高处作业、间高处作业、带高处作业、悬高处作业、救高处作业。一般高处作业系指特殊高处作业以外的高处作业。

 11、实施水利工程建设项目代建制时,施工招标的组织方为()。
 A.项目法人 B.代建单位 C.代建合同约定的单位 D.招标代理机构
【答案】C 【解析】【该题 BC 答案存在争议,学员无需过多纠结,做个了解即可】根据代建合同约定,组织项目招投标,择优选择勘察设计、监理、施工单位和设备、材料供应商;负责项目实施过程中各项合同的洽谈与签订工作,对所签 订的合同实行全过程管理。
12、根据《水利建设项目稽察常见问题清单(2021 年版)》,稽察发现质量管理制度未建立,可以认定问题性质为()。
 A.特别严重 B.严重 C.较重 D.一般
【答案】C 【解析】根据工作深度认定,如某项管理制度未建立、未编制等认定为“较重”,制度不健全、内容不完整、缺 少针对性等认定为“一般”。

扩展补析:问题性质可分为“严重”“较重”和“一般”三个类别。稽察主要包括前期与设计、建设管理、计划管理、建设资金使用与管理、质量管理(包括质量管理体系与行为、工程实体质量两个方面)、安全管理(包括安全管理体系风险管控与事故隐患排查、安全技术管理、现场作业安全管理、防洪度汛、应急与事故管理6个方面)6个专业内容。根据工程类型和规模、建设进度、问题可能造成的影响和后果等,问题性质可由稽察组结合现场实际情况提出建议,报经水利部监督司、建设管理与质量安全中心及有关业务部门审定。问题性质可参考以下原则认定:①根据问题可能产生的影响程度、潜在风险等认定。可能对主体工程的质量、安全、进度或投资规模等产生较大影响的问题认定为“严重”,产生较小影响的认定为 “较重”或“一般”。②根据工程等别和建筑物级别等认定。属于大中型工程(I、Ⅱ、Ⅲ) 的认定为 “严重”或“较重”,属于小型工程(IV、V) 的认定为“较重”或“一般”。③结合问题发生所处的工程部位认定。发生在关键部位及重要隐蔽工程的认定为“严重”或“较重”,发生在一般部位的认定为“较重”或“一般”。④根据工作深度认定。如某项管理制度未建立、未编制等认定为“严重”或“较 重”, 制度不健全、内容不完整、缺少针对性等认定为“较重”或“一般”。⑤根据是否违反强制性标准或条文认定。对于“备注”栏标注为“强制性标准” 或“ 强条”的条目,其“法规标准内容或条款”栏中加粗字体表示该条款为强制性标准 或条文,违反即认定为“严重”。

13、根据《水利工程合同监督检查办法(试行)》,签订的劳务合同不规范问题属于()合同问题。

 A.一般 B.较重 C.严重 D.特别严重
【答案】B 【解析】较重合同问题包含的情形,项目法人方面主要有:未按要求严格审核分包人有关资质和业绩证明材料。 施工单位方面主要有:①签订的劳务合同不规范;②未按分包合同约定计量规则和时限进行计量;③未按分包合同 约定及时、足额支付合同价款。

扩展补析:合同问题分为一般合同问题、较重合同问题、严重合同问题、特别严重合同问题。1)一般合同问题 项目法人方面主要有以下问题: (1)未及时审批施工单位上报的工程分包文件。 (2)未对施工分包、劳务分包等合同进行备案。 2)较重合同问题 项目法人方面主要有:未按要求严格审核分包人有关资质和业绩证明材料。 施工单位方面主要有以下问题: (1)签订的劳务合同不规范。 (2)未按分包合同约定计量规则和时限进行计量。 (3)未按分包合同约定及时、足额支付合同价款。 3)严重合同问题 项目法人方面主要有以下问题: (1)对违法分包或转包行为未采取有效措施处理。 (2)对工程分包合同履约情况检查不力。 施工单位方面主要有以下问题: (1)工程分包未履行报批手续。 (2)未按要求严格审核工程分包单位的资质和业绩。 (3)对工程分包合同履行情况检查不力。 4)特别严重合同问题 责任单位发生转包、违法分包、出借借用资质的。

14、承包人违法分包导致合同解除,对已经完成的质量合格建设工程,工程价款应()。 A.全部支付 B.部分支付 C.折价补偿 D.不支付
【答案】A 【解析】《中华人民共和国民法典》第六百零六条规定,承包人将建设工程转包、违法分包的,发包人可以解除 合同,合同解除后已经完成的建设工程质量合格的,发包人应当按照合同约定支付相应的工程价款;已经完成的建 设工程质量不合格的,参照第七百九十三条的规定处理。【本题存在争议,同学们了解下即可】
 15、根据《水利工程建设质量与安全生产监督检查办法(试行)》,质量缺陷分类中不包括()。
 A.一般质量缺陷 B.较重质量缺陷 C.严重质量缺陷 D.特别严重缺陷 【答案】D 【解析】质量缺陷分为一般质量缺陷、较重质量缺陷和严重质量缺陷。

扩展补析:质量管理违规行为分为一般质量管理违规行为、较重质量管理违规行为、严重质量管理违规行为。质量缺陷分为一般质量缺陷、较重质量缺陷、严重质量缺陷。对需要进行质量问题鉴定的质量缺陷,可进行常规鉴定或权威鉴定。常规鉴定是指项目法人或现场监督检查组利用快速检测手段进行检测,或委托有资质的检测单位对质量缺陷进行检测,认定问题性质。权威鉴定是指水利部、流域管理机构、省级地方人民政府水行政主管部门等监督检查单位委托工程建设专业领域甲级资质的检测单位,对可能造成质量事故的质量缺陷进行检测,认定问题性质。

16、水利工程施工场地安全标志中,指令标志的背景颜色为()。
A.红色 B.白色 C.蓝色 D.黄色 【答案】C 【解析】指令标志是指强制人们必须做出某种动作或采取防范措施。指令标志的几何图形是圆形,蓝色背景,白 色图形符号。蓝色传递必须遵守规定的指令性信息。

扩展补析:

(1)禁止标志,禁止人们的不安全行为。禁止标志的几何图形是带斜杠的圆环,其中圆环与斜杠相连,用红色,图形符号用黑色,背景用白色。红色,传递禁止、停止、危险或提示消防设备、设施的信息。

(2)警告标志,提醒人们对周围环境引起注意,以免可能发生的危险。警告标志的几何图形是黑色的正三角形、黑色符号和黄色背景。黄色,传递注意、警告的信息。

(3)指令标志,强制人们必须做出某种动作或采取防范措施。指令标志的几何图形是圆形,蓝色背景,白色图形符号。蓝色,传递必须遵守规定的指令性信息。

(4)提示标志,向人们提供某种信息(如标明安全设施或场所等)。提示标志的几何图形通常是方形(增加辅助标志时可以是矩形),绿色背景,白色图形符号及文字。绿色,传递安全的提示性信息。

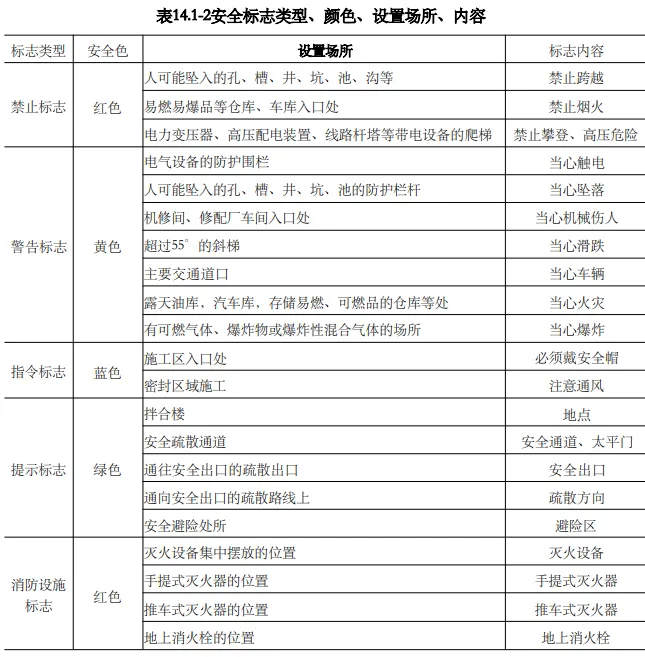

一建水利:真题与答案《2022年》#扩展补析-第8张图片-四季读书网
17、根据《大中型水电工程建设风险管理规范》(GB/T 50927--2013),某风险发生的可能性等级是“偶尔”,损 失严重性等级是“严重”,则该风险评价等级为()级。
 A.Ⅰ B.Ⅱ C.Ⅲ D.Ⅳ 【答案】B 【解析】项目风险等级标准的矩阵见下表。由此可知,风险发生可能性等级为“偶尔”,风险损失严重性等级为 “严重”,组合后工程建设风险评价等级为Ⅱ级。

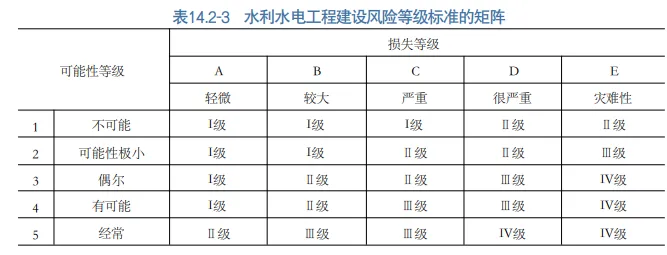

一建水利:真题与答案《2022年》#扩展补析-第9张图片-四季读书网

扩展补析:

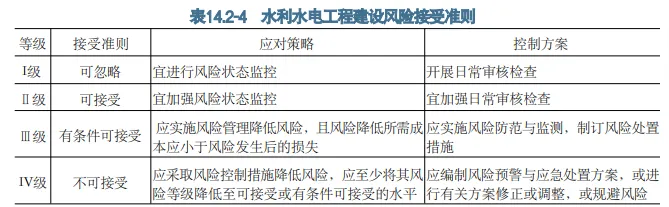

一建水利:真题与答案《2022年》#扩展补析-第10张图片-四季读书网

风险控制应采取经济、可行、积极的处置措施,具体风险处置方法有:风险规避、风险缓解、风险转移、风险自留、风险利用等方法。处置方法的采用应符合以下原则:(1)损失、概率的灾难性风险,应采用风险规避。(2)损失、概率的风险,宜采用风险缓解。(3)损失、概率的风险,宜采用保险或合同条款将责任进行风险转移。(4)损失、概率的风险,宜采用风险自留。(5)有利于工程项目目标的风险,宜采用风险利用

18、根据《水电建设工程质量监督检查大纲》,质量监督的工作方式一般为()。
 A.巡视检查 B.抽查C.驻点 D.飞检
【答案】A 【解析】根据《水电建设工程质量监督检查大纲》,质量监督一般采取巡视检查的工作,巡视检查主要分为:① 阶段性质量监督检查;②专项质量监督检查;③随机抽查质量监督检查。
扩展补析:质量监督机构出具并网意见和质量监督报告。对第一、二类电力建设工程,并网前阶段性质量监督检查及整改闭环完成后,电力质量监督机构出具并网意见书;对第三类电力建设工程,不出具并网意见书。质量监督报告主要内容包括:程概况、注册续办理情况、检计划执行情况、历次检发现的问题和整改闭环情况(复)工情况、并意见出具情况等。
19、水利工程建设项目档案验收前,项目法人应组织参建单位编制()报告。
 A.档案抽检 B.档案自检 C.档案评估 D.档案审核
【答案】B 【解析】项目法人在项目档案专项验收前,应组织参建单位对项目文件的收集、整理、归档与档案保管、利用等进行自检,并形成档案自检报告。自检达到验收标准后,向验收主持单位提出档案专项验收申请。

扩展补析:档案验收采用评分制,根据评分结果划分为优良、合格和不合格三个等级。评分 项目包含档案工作保障体系、档案收集整理质量、档案信息化管理等内容。项目电子文 件归档和电子档案管理情况纳入评分内容。项目法人原则上应在20个工作日内完成检查评估发现问题整改工作,将整改完成 情况书面报告档案验收组织单位。项目法人应于工程计划竣工验收前3个月,向档案验收组织单位书面提出档案验收 申请。

20、根据《水利工程建设监理规定》(水利部令第 28 号)和《水利工程施工监理规范》(SL。288—2014),负责审批 分部工程开工申请报告的是()。
A.总监理工程师 B.监理工程师 C.监理员 D.副总监理工程师【答案】B 【解析】监理工程师职责:审批分部工程或分部工程部分工作的开工申请报告、施工措施计划、施工质量缺陷处 理措施计划。

扩展补析:总监理工程师可书面授权副总监理工程师或监理工程师履行其部分职责,但下列 工作除外: (1)主持编制监理规划,审批监理实施细则。 (2)主持审查承包人提出的分包项目和分包人。 (3)审批承包人提交的合同工程开工申请、施工组织设计、施工总进度计划、年 施工进度计划、专项施工进度计划、资金流计划。 (4)审批承包人按有关安全规定和合同要求提交的专项施工方案、度汛方案和灾 害应急预案。 (5)签发施工图纸。 (6 )主持第一次监理工地会议,签发合同工程开工通知、暂停施工指示和复工 通知。 (7)签发各类付款证书。 (8)签发变更、索赔和违约有关文件。 (9)签署工程项目施工质量等级评定意见。(10)要求承包人撤换不称职或不宜在本工程工作的现场施工人员或技术、管理 人员。 (11)签发监理月报、监理专题报告和监理工作报告。 (12)参加合同工程完工验收、阶段验收和竣工验收。

第 2 题 多选题 (每题 2 分,共 10 题,共 20 分)

21、下列水库大坝建筑物级别可提高一级的有()。
 A.坝高 120m 的 2 级混凝土坝 B.坝高 95m 的 2 级土石坝 C.坝高 100m 的 2 级浆砌石坝 D.坝高 75m 的 3 级土石坝 E.坝高 95m 的 3 级混凝土坝 【答案】B,D解析】水库大坝坝高超过下表指标,其级别可提高一级,但洪水标准可不提高。
一建水利:真题与答案《2022年》#扩展补析-第11张图片-四季读书网

扩展补析:

一建水利:真题与答案《2022年》#扩展补析-第12张图片-四季读书网

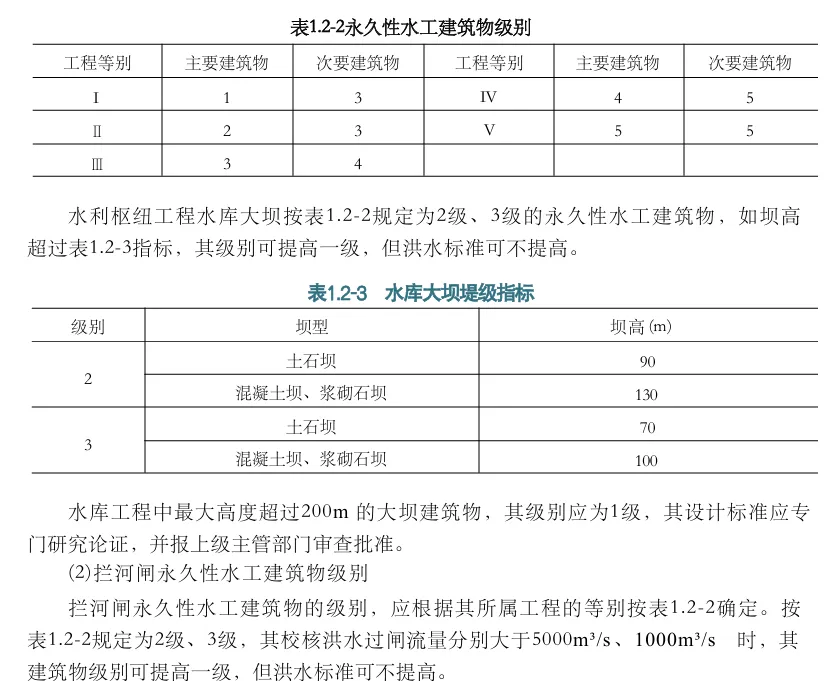

一建水利:真题与答案《2022年》#扩展补析-第13张图片-四季读书网
22、土石坝渗流分析的主要内容是确定()。
 A.渗透压力 B.渗透坡降 C.渗流量 D.浸润线位置 E.扬压力【答案】B,C,D 【解析】渗流分析的内容包括: (1)确定浸润线的位置; (2)确定渗流的主要参数—渗流流速与坡降; (3)确定渗流量。

 23、启闭机试验包括()试验。

 A.空运转 B.空载 C.动载 D.静载 E.超载 【答案】A,B,C,D 【解析】启闭机试验分为空运转试验、空载试验、动载试验、静载试验。

扩展补析:启闭机试验分为:空运转试验,启闭机出厂前,在未安装钢丝绳和吊具的组装状 态下进行的试验。空载试验,启闭机在无荷载状态下进行的运行试验和模拟操作。动载 试验,启闭机在1.1倍额定荷载状态下进行的运行试验和操作。主要目的是检查起升机 构、运行机构和制动器的工作性能。静载试验,启闭机在1.25倍额定荷载状态下进行 的静态试验和操作。主要目的是检验启闭机各部件和金属结构的承载能力。

24、关于钢筋接头的说法,错误的有()。
 A.构件受拉区绑扎钢筋接头截面面积不超过受力钢筋总截面面积的 50% B.构件受压区绑扎钢筋接头截面面积不超过受力钢筋总截面面积的 50% C.受弯构件受拉区焊接钢筋接头截面面积不超过受力钢筋总截面面积的 50% D.受弯构件受压区焊接钢筋接头截面面积不超过受力钢筋总截面面积的 25% E.焊接与绑扎接头距钢筋弯起点不小于 10d,也不应位于最大弯矩处 【答案】A,D 【解析】配置在同一截面内的下述受力钢筋,其焊接与绑扎接头的截面面积占受力钢筋总截面面积的百分比,应 符合下列规定:①绑扎接头,在构件的受拉区中不超过 25%,在受压区不宜超过 50%,A 选项错误;②闪光对焊、 熔槽焊、电渣压力焊、气压焊、窄间隙焊接头在受弯构件的受拉区,不超过 50%,在受压区不受限制,D 选项错误; ③焊接与绑扎接头距离钢筋弯头起点不小于 10d,也不应位于最大弯矩处。

扩展补析:钢筋绑扎连接应符合以下要求:

(1)受拉钢筋小于或等于22mm, 受压钢筋直径小于或等于32mm, 其他钢筋直径小于等于25mm, 可采用绑扎连接。

(2)受拉区域内的光圆钢筋绑扎接头的末端应做弯钩,螺纹钢筋的绑扎接头末端不做弯钩。(3)轴心受拉、小偏心受拉及直接承受动力荷载的构件纵向受力钢筋不得采用绑扎连接。

(4)钢筋搭接处,应在中心和两端用绑丝扎牢,绑扎不少于3道。

(5)钢筋采用绑扎搭接接头时,纵向受拉钢筋的接头搭接长度按受拉钢筋最小锚固长度值控制。

钢筋接头应分散布置,宜设置在受力较小处,同一构件中的纵向受力钢筋接头宜相互错开,结构构件中纵向受力钢筋的接头应相互错开35d(d 为纵向受力钢筋的较大直径),且不小于500mm。

施工中分辨不清受拉区或受压区时,其接头的分布按受拉区处理。

25、关于堤防填筑作业的说法,正确的有()。
A.筑堤工作开始前,必须按设计要求对堤基进行清理 B.地面起伏不平时,应由低至高顺坡铺土填筑 C.堤防横断面上地面坡陡于 1:5 时,应将地面坡度削至缓于 1:5 D.相邻作业堤段间出现高差,应以斜坡面相接,坡度应缓于 1:3 E.堤防碾压行走方向,应垂直于堤轴线 【答案】A,C 【解析】地面起伏不平时,应按水平分层由低处开始逐层填筑,不得顺坡铺填,选项 B 错误。相邻施工段的作业 面宜均衡上升,段间出现高差,应以斜坡面相接,结合坡度为 1:3~1:5,选项 D 错误。堤防碾压行走方向,应平 行于堤轴线,选项 E 错误。

扩展补析:1.堤基清理的要求(1)筑堤工作开始前,必须按设计要求对堤基进行清理。( 2)堤基清理范围包括堤身、铺盖和压载的基面。堤基清理边线应比设计基面边 线宽出30~50cm。老堤加高培厚,其清理范围包括堤顶和堤坡。 ( 3)堤基清理时,应将堤基范围内的淤泥、腐殖土、泥炭、不合格土及杂草、树 根等清除干净。 (4)堤基内的井窖、树坑、坑塘等应按堤身要求进行分层回填处理。 ( 5)堤基清理后,应在第一层铺填前进行平整压实,压实后土体干密度应符合设 计要求。 (6)堤基冻结后有明显冰夹层、冻胀现象时未经处理,不得在其上施工。

2.填筑作业面的要求

(1)地面起伏不平时,应按水平分层由低处开始逐层填筑,不得顺坡铺填;堤防横断面上的地面坡度陡于1:5时,应将地面坡度削至缓于1:5。

( 2)分段作业面长度,机械施工时段长不应小于100m, 人工施工时段长可适当减短。

( 3)作业面应分层统一铺土、统一碾压,严禁出现界沟,上、下层的分段接缝应错开。

( 4)在软土堤基上筑堤时,如堤身两侧设有压载平台,两者应按设计断面同步分层填筑,严禁先筑堤身后压载。

( 5)相邻施工段的作业面宜均衡上升,段间出现高差,应以斜坡面相接,结合坡度为1:3~1:5。

(6)已铺土料表面在压实前被晒干时,应采用铲除或洒水湿润等方法进行处理。

( 7)用光面碾压实黏性土填筑层,在新层铺料前,应对压光层面作刨毛处理。填筑层检验合格后因故未继续施工,因搁置较久或经过雨淋、干湿交替使表面产生疏松层时,复工前应进行复压处理。

(8)施工中若发现局部“弹簧土”、层间光面、层间中空、松土层或剪切破坏等现象时应及时处理,并经检验合格后方可铺填新土。

( 9)施工过程中应保证观测设备的埋设安装和测量工作的正常进行,并保护观测设备和测量标志完好。

( 10)在软土地基上筑堤,或用较高含水量土料填筑堤身时,应严格控制施工速度,必要时应在地基、坡面设置沉降和位移观测点,根据观测资料分析结果,指导安全施工。

堤边线超填余量,机械施工宜为30cm, 人工施工宜为10cm

压实作业要求

(1)施工前,先做碾压试验,确定机具、碾压遍数、铺土厚度、含水量、土块限制直径,以保证碾压质量达到设计要求。

(2)分段碾压,各段应设立标志,以防漏压、欠压、过压。

(3)碾压行走方向,应平行于堤轴线。

( 4)分段、分片碾压,相邻作业面的搭接碾压宽度,平行堤轴线方向不应小于0.5m; 垂直堤轴线方向不应小于3m。

(5)拖拉机带碾 或振动碾压实作业,宜采用进退错距法,碾迹搭压宽度应大于10cm; 铲运机兼作压实机械时,宜采用轮迹排压法,轮迹应搭压轮宽的1/3。

(6)机械碾压应控制行走速度:平碾≤2km/h, 振动碾≤2km/h, 铲运机为2挡。

(7)碾压时必须严格控制土料含水量。土料含水量应控制在最优含水率±3%范围内。

(8)砂(砾)料压实时,洒水量宜为填筑方量的20%~40%;中细砂压实的洒水量,宜按最优含水量控制;压实施工宜用履带式拖拉机带平碾、振动碾或气胎碾。

26、根据《水利工程责任单位责任人质量终身责任追究管理办法(试行)》(水监督[20213335 号),责任人为注册执 业人员的,可能的责任追究方式有()。

 A.责令停止执业 1 年B.吊销执业资格证书 C.3 年内不予注册 D.罚款 E.责令辞职【答案】A,B,D 【解析】责任人为相关注册执业人员的,责令停止执业 1 年;造成重大质量事故的,吊销执业资格证书,5 年以内不予注册;情节特别恶劣的,终身不予注册;依照有关规定,给予单位罚款处罚的,对责任人处单位罚款数额 5% 以上 10%以下的罚款。
27、根据《水利建设工程文明工地创建管理办法》(水精【2014】33 号),一个文明建设工地可以按()申报。
A.一个工程项目 B.一个标段 C.一个单位工程 D.几个标段联合 E.一个单项工程
【答案】A,B,D 【解析】申报文明工地的项目,原则上是以项目建设管理单位所管辖的一个工程项目或其中的一个或几个标段为 单位的工程项目(或标段)为一个文明建设工地。
 28、水利水电工程建设项目竣工环境保护验收中,建设单位组织成立验收工作组的,工作组成员应包括()代表。
 A.设计单位 B.施工单位 C.质量监督机构 D.环境影响报告书(表)编制机构 E.验收监测(调查)报告编制机构 【答案】A,B,D,E 【解析】验收工作组可以由设计单位、施工单位、环境影响报告书(表)编制机构、验收监测(调查)报告编制机构 等单位代表以及专业技术专家等组成,代表范围和人数自定。
29、根据砌体工程计量与支付规则,下列费用中,发包人不另行支付的有()。
 A.砂浆 B.混凝土预制块 C.止水设施 D.埋设件 E.拉结筋
【答案】A,C,D,E 【解析】砌筑工程的砂浆、拉结筋、垫层、排水管、止水设施、伸缩缝、沉降缝及埋设件等费用,包含在《工程 量清单》相应砌筑项目有效工程量的每立方米工程单价中,发包人不另行支付。承包人按合同要求完成砌体建筑物 的基础清理和施工排水等工作所需的费用,包含在《工程量清单》相应砌筑项目有效工程量的每立方米工程单价中, 发包人不另行支付。
30、关于水利水电工程施工相关法规的说法,正确的有()。
 A.水资源属于国家所有 B.农村集体组织的水塘的水实行取水许可制度 C.禁止在水工程保护范围内施工 D.禁止在泥石流易发区从事挖砂、取土活动 E.移民安置工作由项目法人负责组织实施
【答案】A,D 【解析】国家对水资源依法实行取水许可制度和有偿使用制度。但是,农村集体经济组织及其成员使用本集体经 济组织的水塘、水库中的水除外,选项 B 错误。在水工程保护范围内,禁止从事影响水工程运行和危害水工程安全 的爆破、打井、采石、取土等活动,选项 C 错误。移民安置工作实行政府领导、分级负责、县为基础、项目法人参 与的管理体制,选项 E 错误。
第 3 题 案例分析 (共 5 题,前 3 道大题各 20 分,后 2 道大题各 30 分,合计 120 分) 31、背景资料:某大(2)型节制闸工程共 26 孔,每孔净宽 10m。施工采用分期导流,导流围堰为斜墙带铺盖式土石结构,断面型式 示意图如图 1 所示。

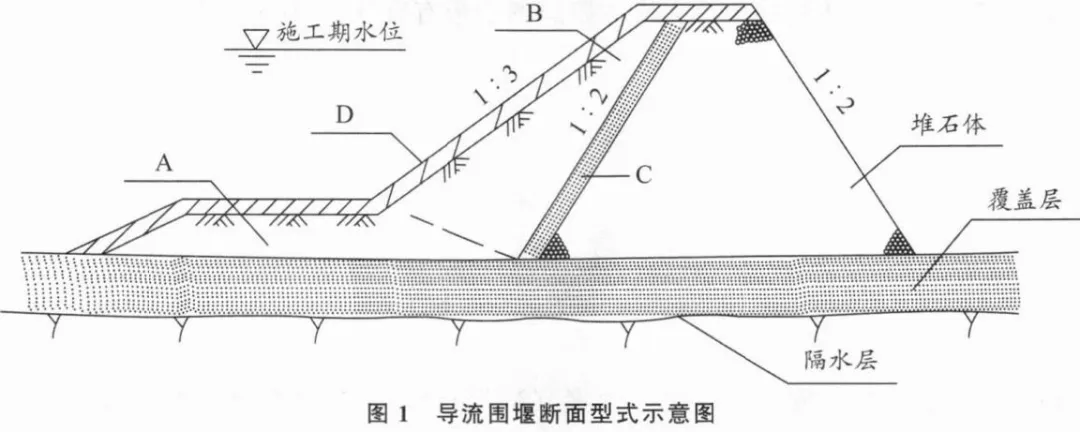

一建水利:真题与答案《2022年》#扩展补析-第14张图片-四季读书网
工程施工过程中发生如下事件:
事件一:施工单位选用振动碾对围堰填筑土石料进行压实,其中黏土斜墙的设计干密度为 1.71g/cm3,土料最优含水率击实最大干密度为 1.80g/cm3。
 事件二:根据水利部《水利工程生产安全重大事故隐患判定标准(试行)》(水安监 [2017]344 号),项目法人在组织 有关单位进行生产安全事故隐患排查时发现: (1)施工单位设置了安全生产管理机构,仅配备了兼职安全生产管理人员。 (2)闸基坑开挖未按批准的专项施工方案施工。 (3)部分新入职人员未进行安全教育和培训。 (4)降水管井反滤层损坏,抽出带泥砂的浑水。
 事件三:闸上工作桥为现浇混凝土梁板结构,施工单位在梁板混凝土强度达到设计强度标准值的 65%时,即拆除模 板进行启闭机及闸门安装,造成某跨混凝土梁断裂,启闭机坠落,3 人死亡,5 人重伤。
问题:1.根据背景资料,判定本工程导流围堰的建筑物级别,并指出图 1 中 A、B、C、D 所代表的构造名称。
【第一问】 1-1、本工程导流围堰的建筑物级别为 4 级。 1-2、A 表示铺盖;B 表示黏土斜墙;C 表示反滤层;D 表示护面。
2.根据事件一,除碾压机具的重量、土料含水率外,土料填筑压实参数还包括哪些?黏土斜墙的压实度为多少(以 百分数表示,计算结果保留到小数点后 1 位)?
【第二问】 2-1、除碾压机具的重量、土料含水率外,土料填筑压实参数还包括碾压遍数、铺土厚度、振动频率及行走速率。
 2-2、黏土斜墙的压实度=设计干密度/击实最大干密度=1.71/1.80×100%=95.0%。
 3.事件二中可以直接判定为重大事故隐患的情形有哪些(可用序号表示)?
【第三问】 事件二中可以直接判定为重大事故隐患的情形有(1)(2)。
 4.根据《水利部生产安全事故应急预案(试行)》,生产安全事故共分为哪几个等级? 事件三中的事故等级为哪一 级?按混凝土设计强度标准值的百分率计,工作桥梁板拆模的标准是多少?
【第四问】 4-1、生产安全事故分为特别重大事故、重大事故、较大事故和一般事故 4 个等级。 4-2、事件三中 3 名工人死亡,5 人重伤,属于较大事故。 4-3、钢筋混凝土结构的承重模板,混凝土达到下列强度后(按混凝土设计强度标准值的百分率计),方可拆除。跨 度≤ 2m,50%;2m <跨度≤8m,75%;跨度>8m,100%。
32、背景资料:某枢纽鱼道布置于节制闸左岸,鱼道总长 642m。鱼道进、出口附近均设置控制闸门,鱼道池室采用箱涵和整体 U 型槽结构两种型式。 发包人与承包人根据《水利水电工程标准施工招标文件》(2009 年版)签订了施工合同。工程实施前,承包人根据《水 利水电工程施工组织设计规范》(SL 303—2017)编制施工组织设计,其部分内容如下: (1)经监理机构批准的施工进度计划网络图如图 2 所示。
一建水利:真题与答案《2022年》#扩展补析-第15张图片-四季读书网
(2)当日平均气温连续 5 天稳定低于 0℃以下或最低气温连续 5 天稳定低于-5℃以下时,开始按低温季节组织混凝土 施工。预热混凝土制备,首先考虑加热集料,不能满足要求时方可考虑热水,仍不能满足要求时,再考虑加热胶凝 材料。 (3)施工临时用水量按照日高峰生产和生活用水量,加上消防用水量计算。 (4)施工临时用电包括:基坑排水、混凝土制备、混凝土浇筑、木材加工厂、钢筋加工厂、空压站等主要设备用电。 现场设置一个电源,就近从高压 10kV 线路接入工地。 工程施工进入冬季遭遇了合同约定的异常恶劣的气候条件,监理机构下达暂停施工指令,造成鱼道箱涵、进出口闸 室两项工作均推迟 30 天完成。承包人按照索赔程序向发包人提出了 30 天的工期索赔。

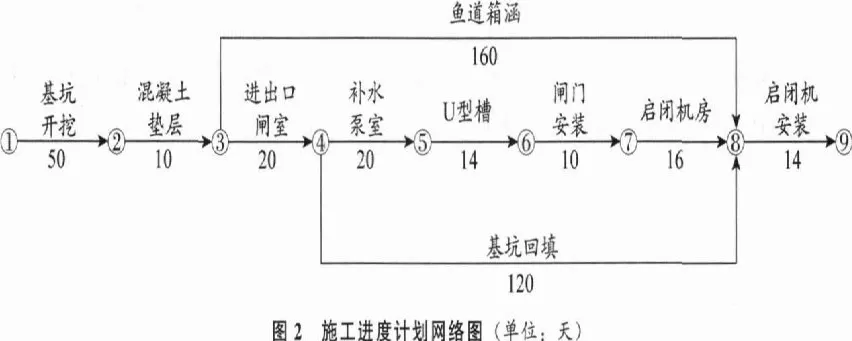

问题:1.指出图 2 的关键线路、计算工期。
【第一问】 图 2 中的关键线路:①→②→③→⑧→⑨;工期为:50+10+160+14=234(天)。
2.改正施工组织设计文件内容(2)(3)中的不妥之处。
【第二问】 对内容(2)中不妥之处的改正:当日平均气温连续 5 天稳定在 5℃以下或最低气温连续 5 天稳定在-3℃ 以下时,应按低温季节进行混凝土施工。预热混凝土制备,首先考虑热水拌合,不能满足要求时方可考虑加热集料, 胶凝材料不能加热。 对内容(3)中不妥之处的改正:施工供水量应满足不同时期日高峰生产和生活用水需要,并按消防用水量进行校核。
 3.指出施工组织设计文件内容(4)中的不妥之处,说明理由。
【第三问】 内容(4)中的不妥之处:现场设置一个电源,就近从高压 10kV 线路接人工地。 理由:施工现场临时用电有一类负荷,应具有两个以上的电源,否则应建自备电厂。
4.指出承包人提出的工期索赔要求是否合理,说明理由。
【第四问】 承包人提出的工期索赔要求合理。 理由:鱼道箱涵工作位于关键线路,推迟 30 天,导致工期延误 30 天;进出口闸室工作位于非关键线路,有 20 天 总时差,推迟 30 天,影响总工期 10 天。鉴于两项工作位于两条线路上,取最大影响值,所以承包人可索赔 30 天 的工期。
33、背景资料:某水利枢纽工程施工招标文件根据《水利水电工程标准施工招标文件》(2009 年版)编制。在招标及合同实施期间发 生了以下事件: 事件一:评标结束后,招标人未能在投标有效期内完成定标工作。招标人通知所有投标人延长投标有效期。投标人 甲拒绝延长投标有效期。为此,招标人通知投标人甲,其投标保证金不予退还。 事件二:评标委员会依序推荐投标人乙、丙、丁为中标候选人并经招标人公示。在公示期间查实投标人乙存在影响 中标结果的违法行为。招标人据此取消了投标人乙的中标候选人资格,并按照评标委员会提出的中标候选人排序确 定投标人丙为中标人。 事件三:评标公示结束后,招标人与投标人丙(以下称施工单位丙)签订施工总承包合同。本合同相关合同文件见表 3,各合同文件解释合同的优先次序序号分别为一至八。
一建水利:真题与答案《2022年》#扩展补析-第16张图片-四季读书网
事件四:开工后施工单位丙按照《保障农民工工资支付条例》规定开设农民工工资专用账户,工程完工后,申请注 销农民工工资专用账户。
问题:1.事件一中,招标人不退还投标人甲投标保证金的做法是否妥当?说明理由。投标保证金不予退还的情形有哪些?
【第一问】 1-1、招标人不退还投标人甲投标保证金的做法不妥当。 理由:拒绝延长投标有效期的投标人有权收回投标保证金。 1-2、投标保证金不予退还的情形有:投标人在规定的投标有效期内撤销或修改其投标文件;中标人在收到中标通 知书后,无正当理由拒签合同协议书或未按招标文件规定提交履约担保的。
2.事件二中,招标人取消投标人乙的中标资格并确定投标人丙为中标人,应履行什么程序?除背景资料所述情形外, 第一中标候选人资格被取消的情形还有哪些?
【第二问】 2-1、被查实存在影响中标结果的违法行为的情形,不符合中标条件的,招标人可以按照评标委员会提 出的中标候选人名单排序依次确定其他中标候选人为中标人,也可以重新招标。 2-2、除背景资料所述情形外,第一中标候选人资格被取消的情形还有:排名第一的中标候选人放弃中标;因不可 抗力不能履行合同;不按照招标文件要求提交履约保证金。
3.事件三表 3 中,文件编号 2~7 分别对应的解释合同的优先次序序号是多少?

【第三问】 事件三表 3 中,文件编号 2~7 分别对应的解释合同的优先次序序号是四、六、七、五、三、二。
4.事件四中,农民工工资专用账户的用途是什么?申请注销农民工工资专用账户的条件有哪些?申请注销后其账户 内的余额归谁所有?
【第四问】 4-1、农民工工资专用账户,专项用于支付该工程建设项目农民工工资。 4-2、申请注销农民工工资专用账户的条件:工程完工且未拖欠农民工工资的,施工总承包单位公示 30 日后,可以 申请注销农民工工资专用账户。 4-3、申请注销后账户内余额归施工总承包单位所有。
34、背景资料:某水利工程水库总库容 0.64×108m3,大坝为碾压混凝土坝,最大坝高 58m。在右岸布置一条导流隧洞,采用土石 围堰一次拦断河床的导流方案。施工期间发生如下事件:
事件一:施工单位编制了施工导流方案,确定了导流建筑物结构型式和施工技术措施。其中上游围堰采用黏土心墙 土石围堰,设计洪水位 159m,波浪高度 0.3m;导流隧洞长 320m,洞径 4m,穿越Ⅱ、Ⅲ、Ⅴ类围岩,对穿越Ⅱ类 围岩的洞段不支护,其他洞段均进行支护。
 事件二:围堰填筑前,监理工程师对心墙填筑料和堰壳填筑料的渗透系数进行了抽样检测,心墙填筑料的渗透系数 为 1.0×10-4cm/s,堰壳填筑料的渗透系数为 1.7×10-3cm/s。监理工程师要求施工单位更换填筑料。
 事件三:导流隧洞施工完成且具备过流条件,项目法人根据《水利水电建设工程验收规程》(SL 223--2008)阶段验 收的基本要求,向阶段验收主持单位提出了阶段验收申请报告。 验收主持单位在收到申请报告后第 25 个工作日决 定同意阶段验收,并成立了由验收主持单位和有关专家参加的阶段验收委员会。
 事件四:施工单位编制了碾压混凝土施工方案,采用 RCC 工法施工,碾压厚度 75cm,碾压前通过碾压试验确定碾压 参数。在碾压过程中,采用核子密度仪测定碾压混凝土的湿密度和压实度,对碾压层的均匀性进行控制。
问题:1.根据背景资料,判别工程的规模、等别及碾压混凝土坝和围堰的建筑物级别。
【第一问】根据背景资料,工程的规模为中型;工程的等别为Ⅲ等;碾压混凝土坝的建筑物级别为 3 级;围堰 的建筑物级别为 5 级。
2.根据施工期挡、泄水建筑物的不同,一次拦断河床围堰导流程序可分为哪几个阶段?
【第二问】对大坝施工而言,根据施工期挡、泄水建筑物的不同,一次拦断河床围堰导流程序可分为初期、中期和 后期导流三个阶段。初期导流为围堰挡水阶段,水流由导流泄水建筑物下泄。中期导流为坝体临时挡水阶段,坝体 填筑高度超过围堰堰顶高程,洪水由导流泄水建筑物下泄,坝体满足安全度汛条件。后期导流为坝体挡水阶段导流 泄水建筑物下闸封堵,水库开始蓄水,永久泄水建筑物尚未具备设计泄流能力。
3.根据事件一,计算上游围堰的堰顶高程。分别提出与Ⅲ、Ⅴ类围岩相适应的支护类型。【第三问】3-1、上游围堰的堰顶高程为:159+0.3+0.5=159.8(m)。 3-2、Ⅲ类围岩适应的支护类型:喷混凝土、系统锚杆加钢筋网,跨度为 20~25m 时,浇筑混凝土衬砌。Ⅴ类围岩 适应的支护类型:喷混凝土、系统锚杆加钢筋网或加钢构架。
 4.根据事件二,判定监理工程师提出更换哪个部位的填筑料?说明理由。
【第四问】 监理工程师提出更换心墙填筑料。 理由:心墙是防渗体,防渗体土料渗透系数不宜大于 1.0×10-5cm/s,本题中渗透系数为 1.0×10-4 cm/s,不 符合要求,故应进行更换。堰壳填筑料的渗透系数宜大于 1.0×10-3cm/s,本题中堰壳填筑料的渗透系数为 1.7 ×10-3cm/s,符合要求,故不需要更换。
 5.指出事件三中的不妥之处,说明理由。除阶段验收主持单位和有关专家外,阶段验 收委员会的组成还应包括哪 些人员?
【第五问】 5-1、不妥之处:验收主持单位在收到申请报告后第 25 个工作日决定同意阶段验收。 理由:竣工验收主持单位应自收到申请报告之日起 20 个工作日内决定是否同意进行阶段验收。 5-2、除阶段验收主持单位和有关专家外,阶段验收委员会还应包括质量和安全监督机构、运行管理单位的代表。
6.指出事件四中的不妥之处,说明理由。碾压参数包含哪些内容?采用核子密度仪测 定湿密度和压实度时,对检 测点布置和数量以及检测时间有什么要求?
【第六问】 6-1、不妥之处:采用 RCC 工法施工,碾压厚度 75cm。理由:RCC 工法碾压厚度通常为 30cm。碾压厚度 75cm 的通常是 RCD 工法。 6-2、碾压参数包含碾重、行车速率、铺料厚度、碾压遍数。 6-3、采用核子密度仪测定湿密度和压实度时,对检测点布置和数量以及检测时间的要求为:每铺筑碾压混凝土 100~ 200m2至少应有一个检测点,每层应有 3 个以上检测点,测试宜在压实后 1h 内进行。
35、背景资料:某施工单位承担行蓄洪区治理工程中的排涝泵站、堤防加固、河道土方开挖(含疏浚)施工。排涝泵站设计流量 180m/s,安装 6 台立式轴流泵,泵站布置清污机桥、进水池、主泵房及出水池等。主泵房基础采用 C35 预制钢筋混凝 土方桩、高压旋喷桩防渗墙处理。泵站纵剖面示意图如图 5 所示。工程施工过程中发生了如下事件:

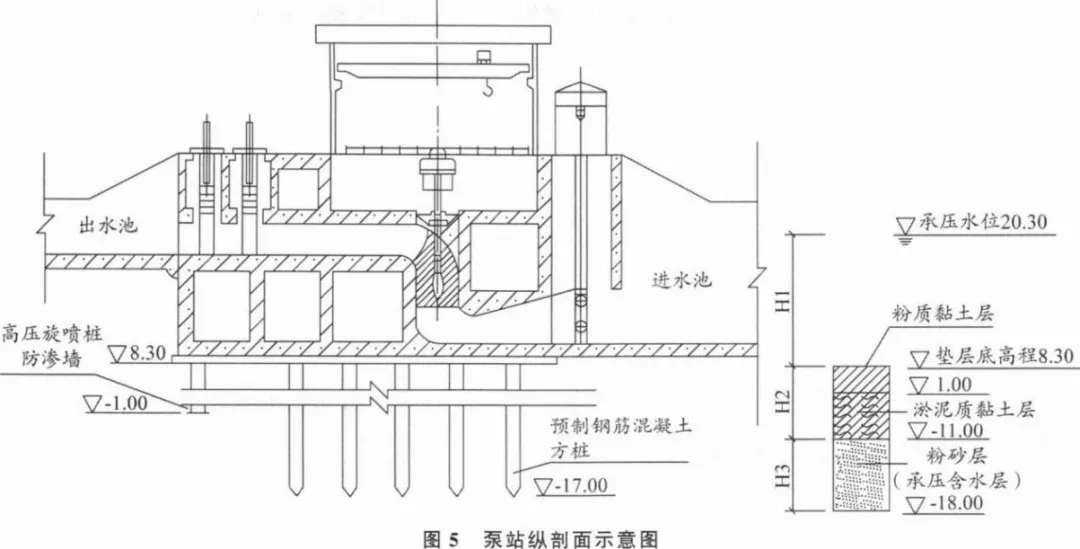

一建水利:真题与答案《2022年》#扩展补析-第17张图片-四季读书网
事件一:工程施工过程中完成了如下工作:①老堤加高培厚;②进水流道层;③高压旋喷桩防渗墙;④出水池底板; ⑤清污机桥;⑥电机层;⑦水泵层;⑧清污机安装;⑨联轴层;⑩钢筋混凝土方桩;⑩进水池;⑥厂房。
事件二:施工单位对承压水突涌的稳定性进行计算分析,判断是否需要对承压水采取降压措施。计算中不考虑桩基 施工对土体的影响,安全系数取 1.10,土体的天然重度γs 为 18kN/m3,水的天然重度γ水为 10kN/m3。
 事件三:河道土方开挖施工过程中,因疏浚区内存在水上开挖土方,疏浚工程采用分层施工。
事件四:进水池施 工完成后,监理工程师对进水池底板混凝土的强度及抗渗性能有异议,建设单位委托具有相应资质等级的第三方质 量检测机构进行了检测,检测费用 20 万元,检测结果为合格。
事件五:堤防加固主要工程内容为堤防加高培厚,预制混凝土块护坡。堤防加固分部工程验收结论为:本分部工程 共划分为 40 个单元工程,单元工程全部合格,其中 28 个单元工程达到优良等级,主要单元工程以及重要隐蔽单元 工程(关键部位单元工程)质量优良率为 90%。
问题:1.根据事件一,指出属于主泵房相关工作的施工顺序(用工作编号和箭头表示如②一)。
【第一问】 主泵房相关工作的施工顺序:⑩→③→②→⑦→⑨→⑥→
 2.根据事件二,计算并判断本工程是否需要采取降低承压水措施(计算结果保留到小数点后 2 位)。
【第二问】 本工程不需要采取降低承压水措施。 当不透水层的土压力与承压水层的水压力之比大于等于规定的安 全系数时,不需要降低承压水,反之则需要降低承压水,因此需要计算土压力与水压力的比值。 即,γsH2/γ水 H3=(18×19.3)/(10×7)≈4.96>1.10,故不需要采取降低承压水措施。
 3.根据《堤防工程施工规范》(SL 260-2014),指出老堤加高培厚土方施工的主要施工工序。
【第三问】老堤加高培厚土方施工的主要施工工序:堤基清理、铺料、整平、洒水、压实、质检。
 4.疏浚工程中,除事件三中所列情形外,还有哪些情形采取分层施工?分层施工应遵循的原则是什么?
【第四问】4-1、除事件三中所列情形外,还有以下情形采取分层施工: ①疏浚区泥层厚度大于挖泥船一次可能疏挖的厚度。 ②工程对边坡质量要求较高或为复式边坡。 ③疏浚区垂直方向土质变化较大,需更换挖泥机具或对不同土质存放有不同要求。 ④合同要求分期达到设计深度。 ⑤紧急的疏洪、引水工程。 4-2、分层施工应遵循“上层厚、下层薄”的原则。
5.事件四中,检测费用应由谁支付?根据《水利水电工程单元工程施工质量验收评定标准混凝土工程》(SL 632--2012), 一般采用哪些方法进行检测?
【第五问】 5-1、检测费用应由发包人支付。 5-2、一般采用的检测方法为钻孔取芯、压水试验、无损检测。
 6.根据事件五,按照该分部工程的质量等级为优良,完善该验收结论。
【第六问】 该分部工程的质量等级为优良,该验收结论还包括:未发生过质量事故;中间产品质量全部合格,混 凝土(砂浆)试件质量达到优良等级(当试件组数小于 30 组时,试件质量合格);原材料质量合格。
