干过现场,亲手编过方案的考友复习起来顺些,现在建造师考试出题主打出其不意。有一次实务考试前,我随手拿了一套十来页的资料,扯了几张垫在石头上坐着吃外卖,剩下的就随便翻了翻。没想到翻到的第一个考点就命中了,直接拿了4分,比我前一天硬背的内容还管用,有点反押题的意思了。 | | | | |
|---|
| 施工总工期组成、横道图特点、施工分区、“五牌一图” | | | |
| | | | 施工单位技术负责人、总监理工程师、项目法人单位负责人 |
| | | | |
| | | | |
| | | | |
| | | | |
| | | | |

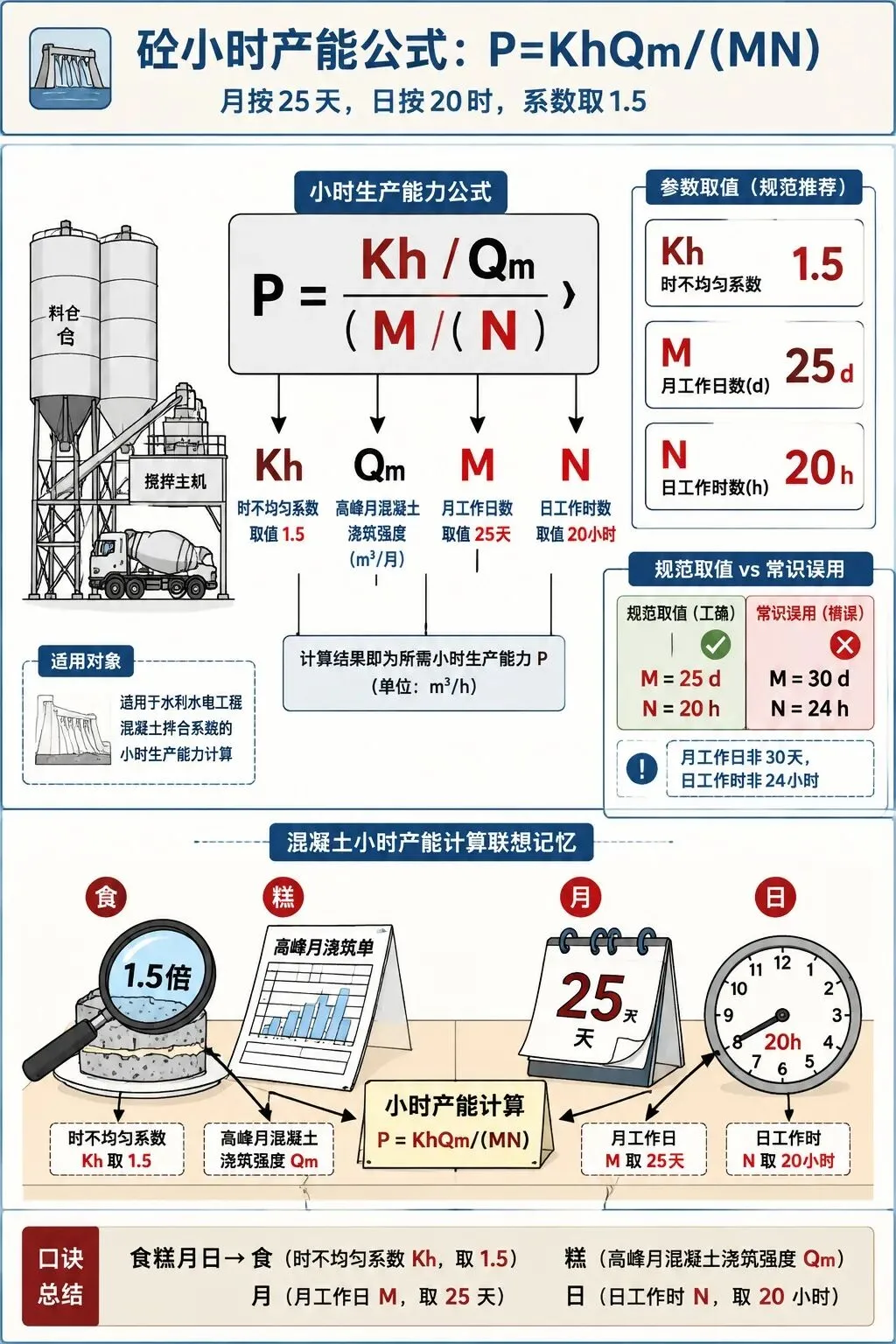

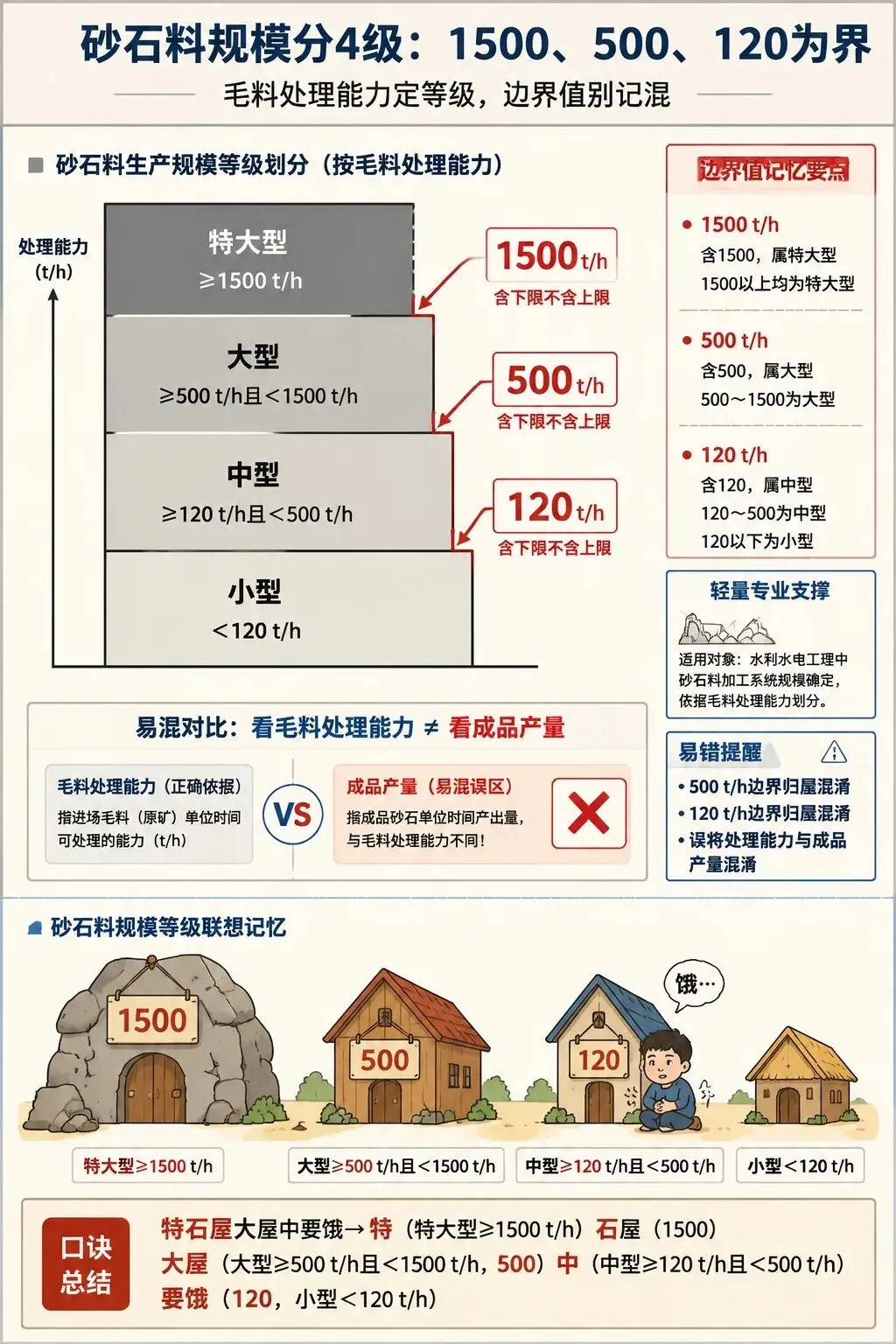

知识点1:砂石料加工系统生产规模按毛料处理能力划分为:(1)特大型:≥1500t/h;(2)大型:≥500t/h,<1500t/h;(3)中型:≥120t/h,<500t/h;(4)小型:<120t/h。知识点2:混凝土生产系统单位小时生产能力可按公式P=KhQm/(MN)计算,其中:P为混凝土系统所需小时生产能力(m³/h);Qm为高峰月混凝土浇筑强度(m³/月);M为月工作日数(d),一般取25d;N为日工作时数(h),一般取20h;Kh为时不均匀系数,一般取1.5。真题考察情况:近年案例题考查过,题目给出高峰月浇筑强度及相关参数,要求计算拌合系统小时生产能力并判断拟选用设备是否满足要求

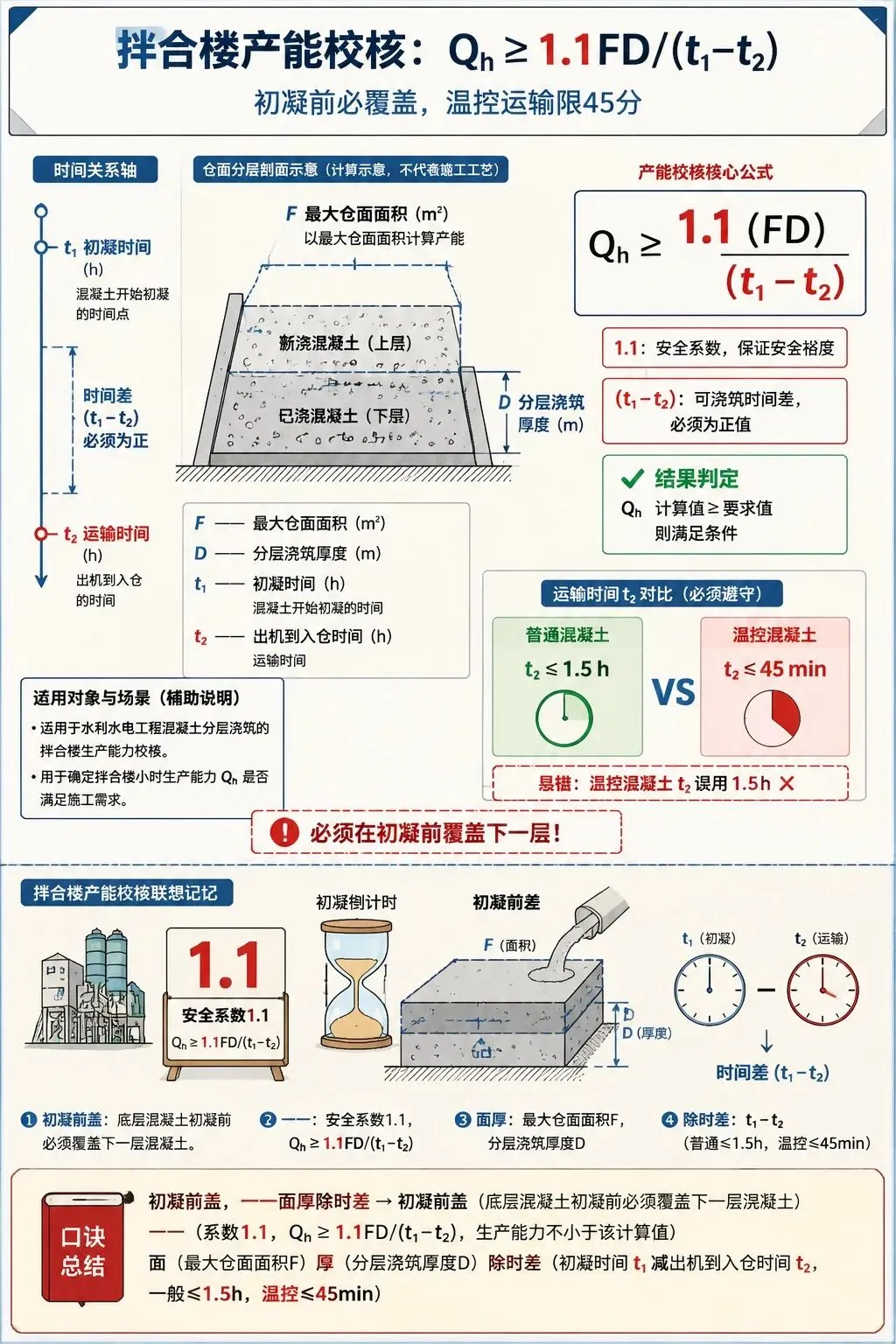

知识点3:混凝土最大仓面浇筑时,必须在底层混凝土初凝前覆盖下一层混凝土,拌合楼小时生产能力应满足:Qh≥1.1(FD)/(t1-t2),其中:Qh为混凝土系统拌合楼所需生产能力(m³/h);F为最大仓面面积(m²);D为最大仓面混凝土分层浇筑厚度(m);t1为混凝土初凝时间(h);t2为混凝土出机后到浇筑入仓的时间(h),一般混凝土不超过1.5h,温控混凝土不超过45min。真题情况:与知识点2在同一年案例题中结合考查,要求按最大浇筑仓面入仓强度要求进行校核,关键点在于准确识别最大仓面面积、分层厚度及初凝与入仓时间差。

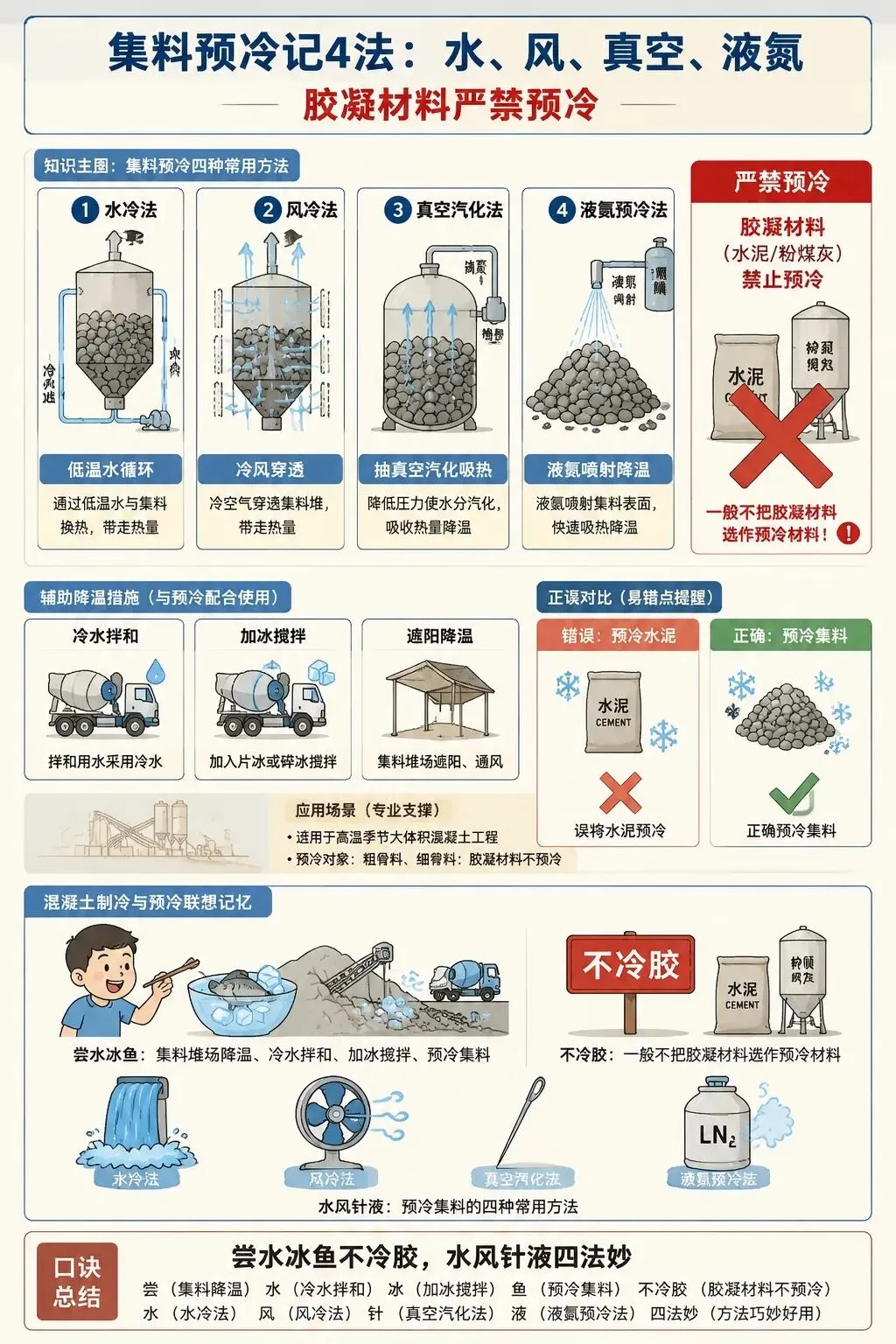

知识点4:(1)混凝土制冷系统可采取的措施包括:集料堆场降温、冷水拌和、加冰搅拌、预冷集料,一般不把胶凝材料(水泥、粉煤灰等)选作预冷材料;(2)预冷集料的常用方法有:水冷法、风冷法、真空汽化法、液氮预冷法。记忆:堆场泼水加冰块,预冷集料不碰胶,水冲风吹真空抽,液氮冷冻四法妙。

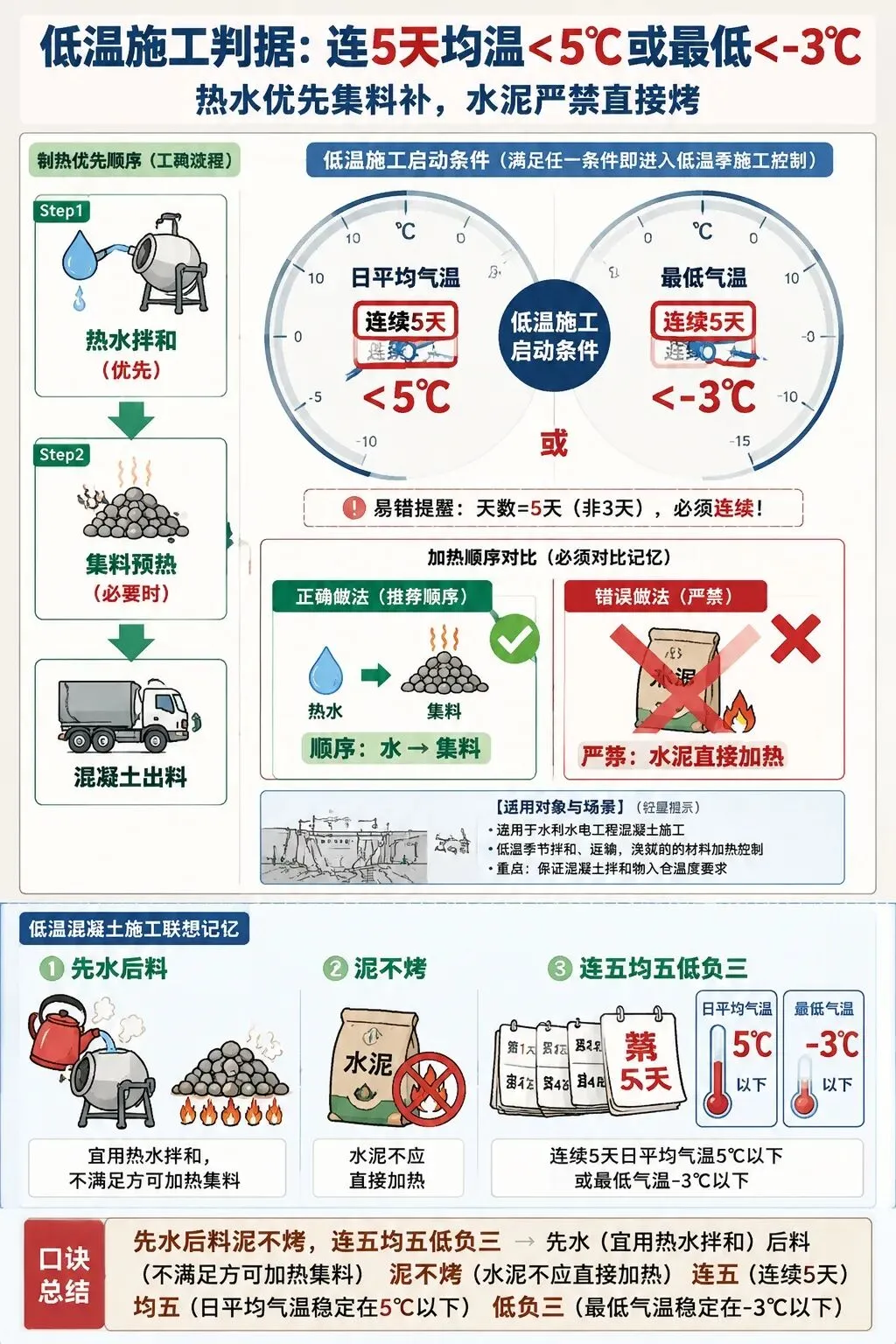

知识点5:(1)混凝土制热系统宜用热水拌和,若加热水拌和不满足要求,方可考虑加热集料,水泥不应直接加热;(2)低温季节混凝土施工气温标准为:当日平均气温连续5d稳定在5℃以下或最低气温连续5d稳定在-3℃以下时,应按低温季节进行混凝土施工。顺口溜:制热先水后集料,水泥严禁直接烤;连五均温低于五,最低负三低温到。

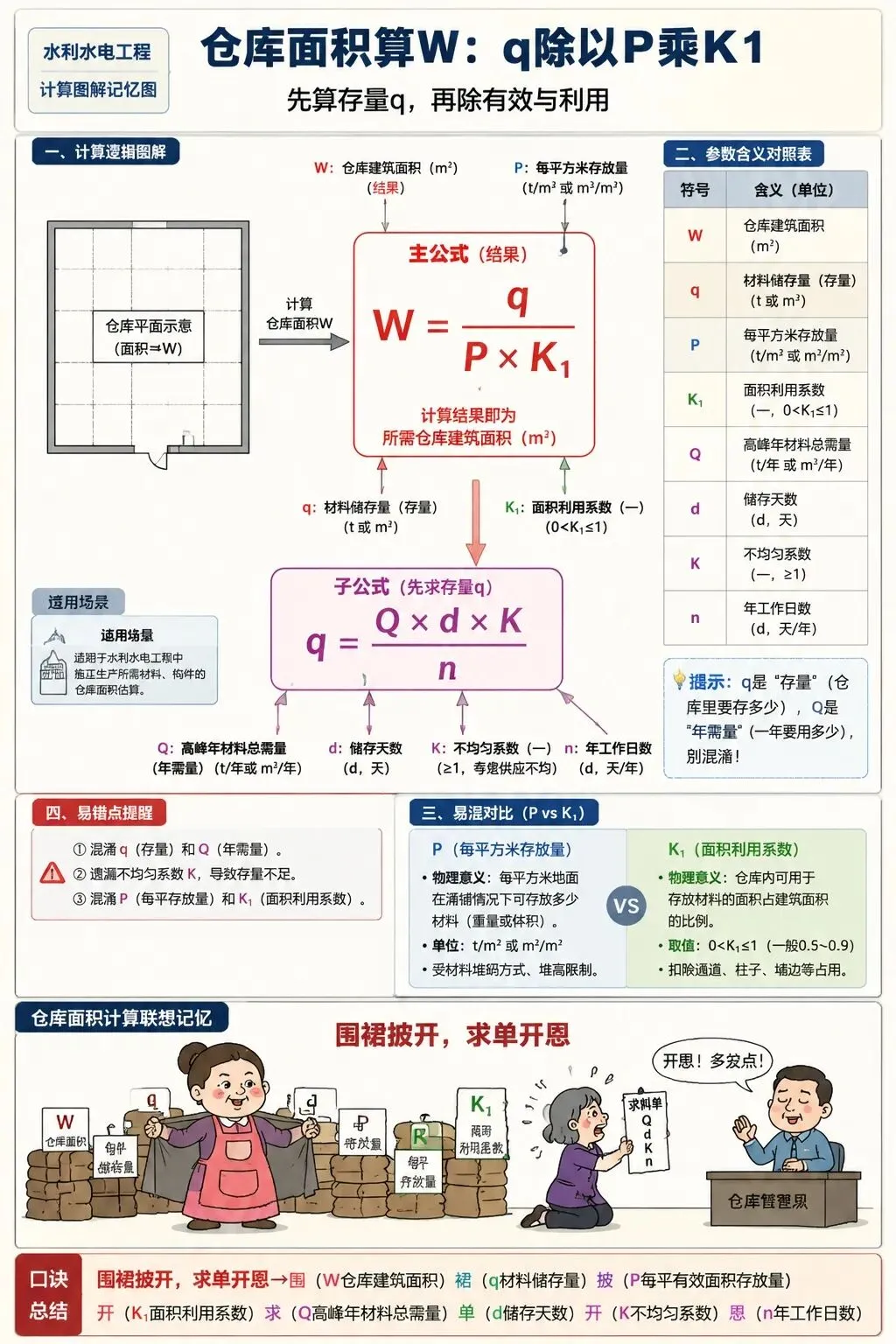

真题:2022年案例题,改错题形,考查点在于识别背景资料中错误的气温标准以及错误的加热顺序(如先加热集料或加热胶凝材料)。

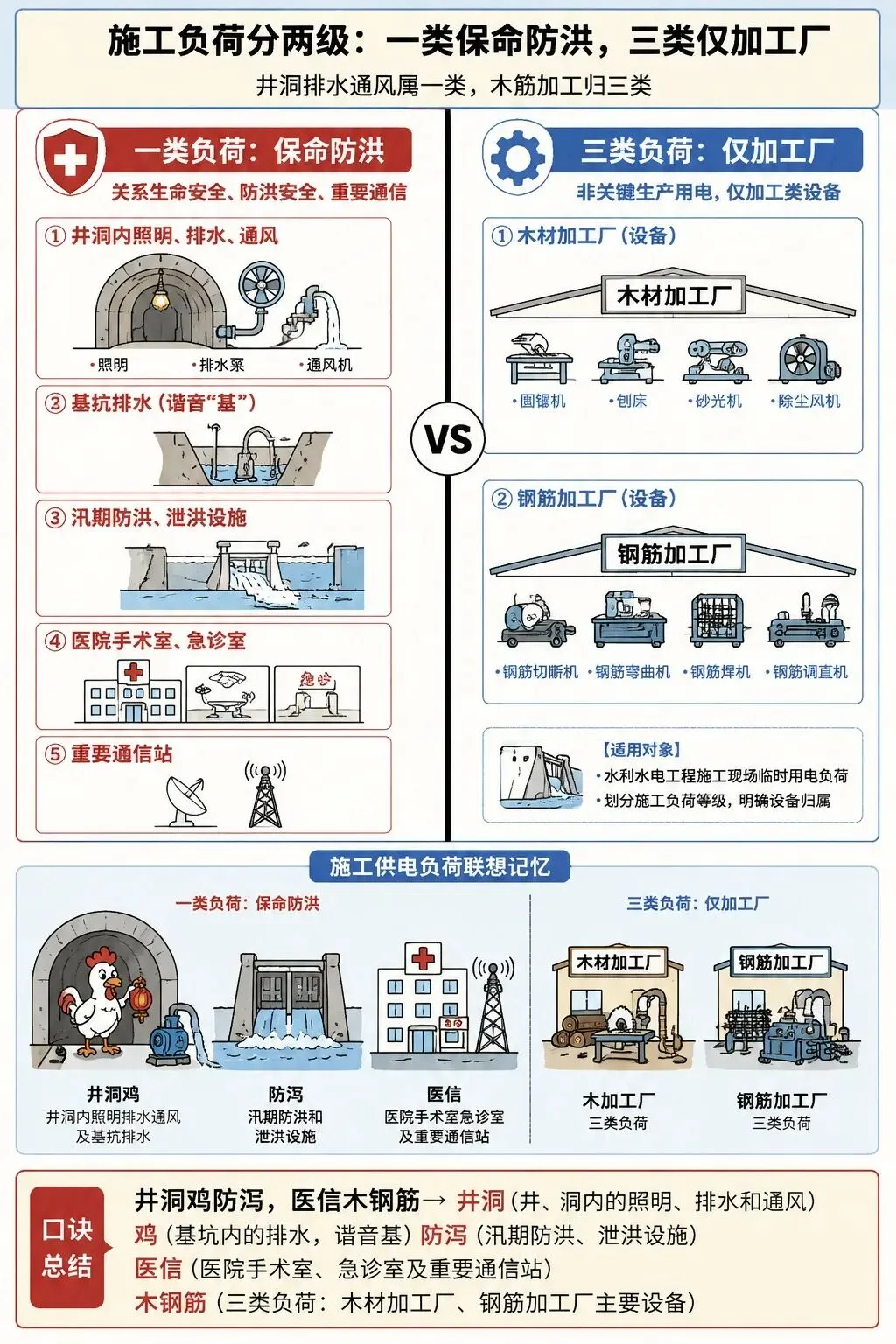

知识点6:施工供电系统中,(1)一类负荷包括:井、洞内的照明、排水、通风和基坑内的排水、汛期的防洪、泄洪设施以及医院的手术室、急诊室、重要的通信站;(2)三类负荷包括:木材加工厂、钢筋加工厂的主要设备。2025年选择题考查过,重点考查一类负荷的具体包含内容,容易将二类或三类负荷混入选项中进行干扰。

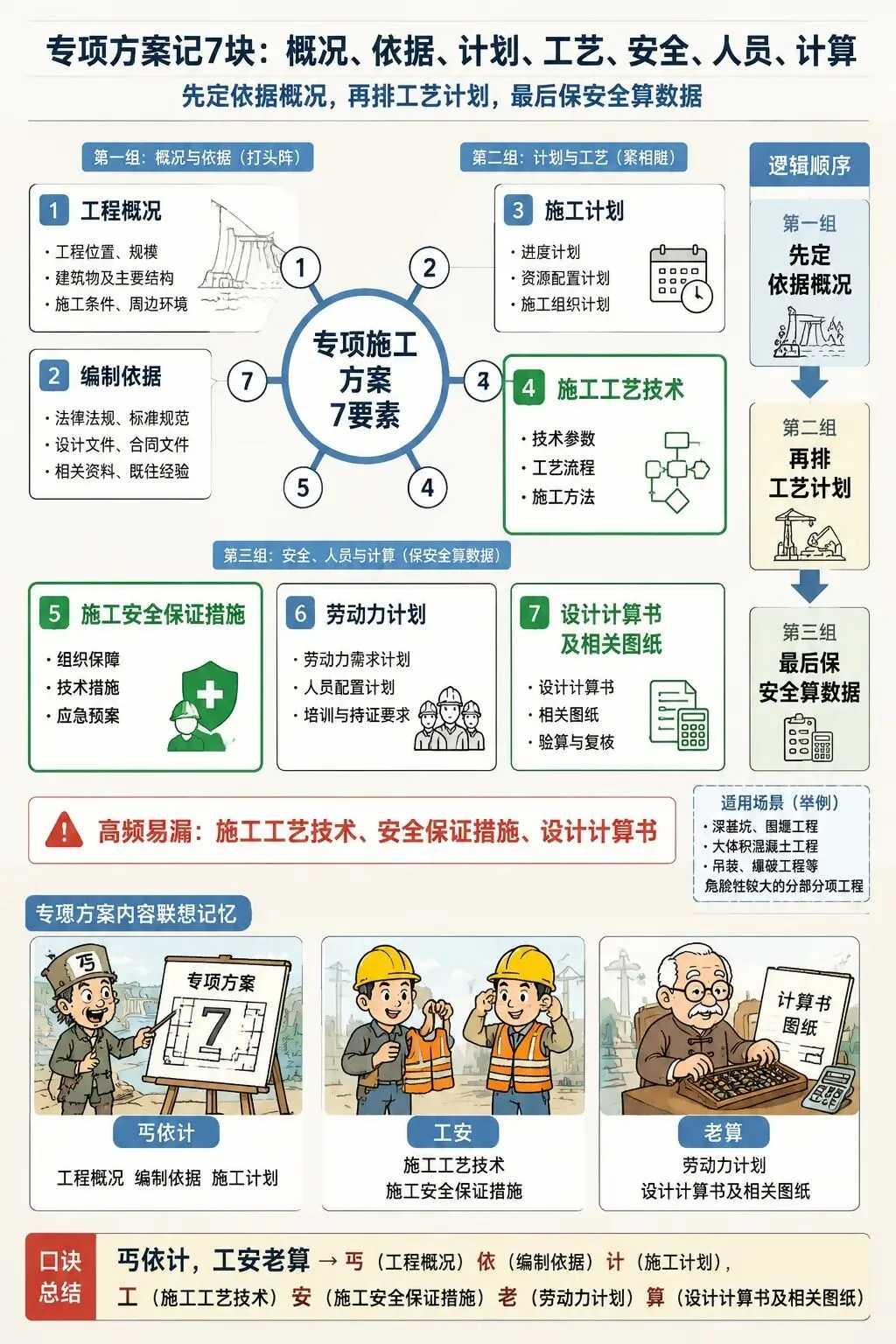

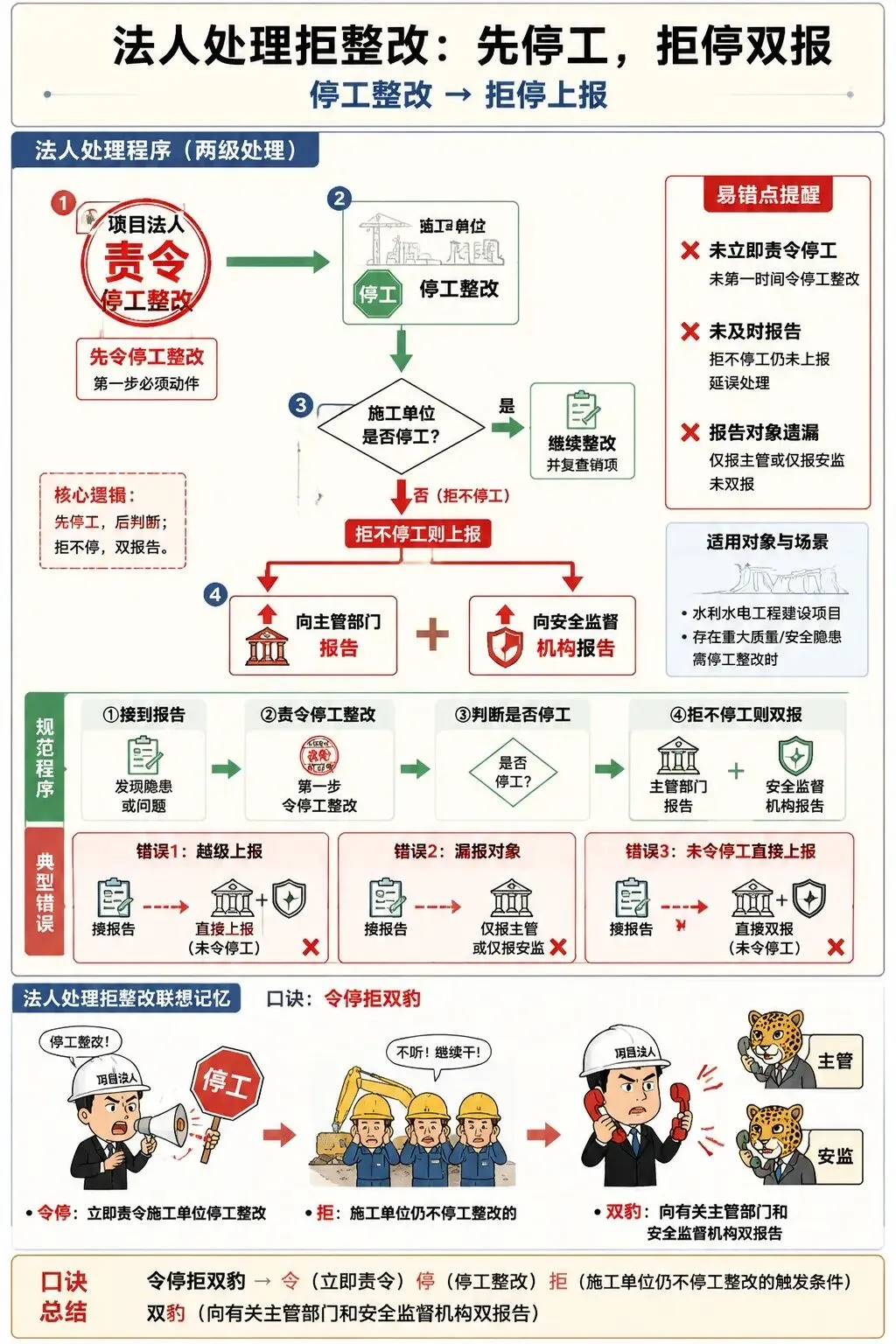

记忆:井洞照排通,基排防泄洪,医急通信一类重,木钢加工三类轻

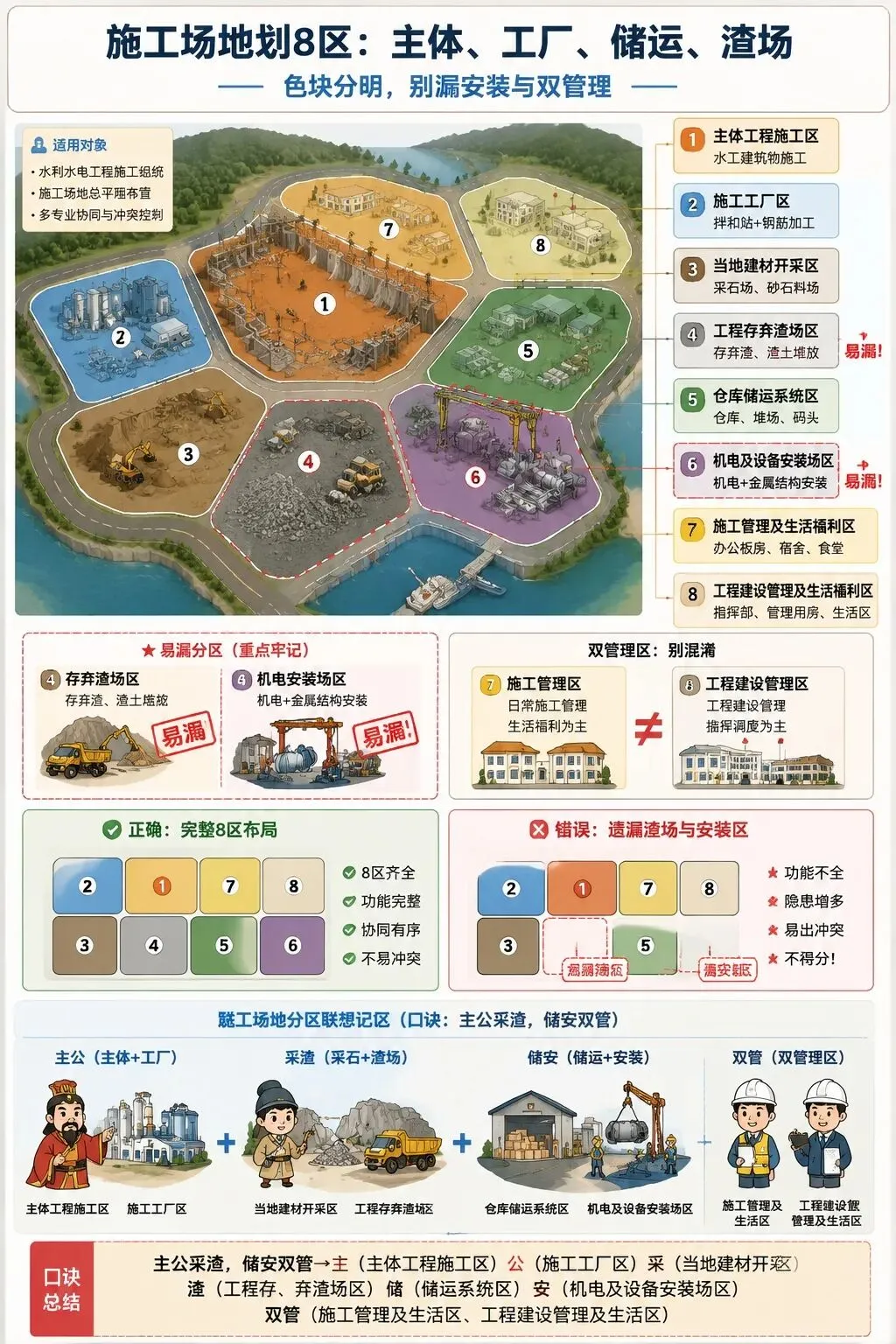

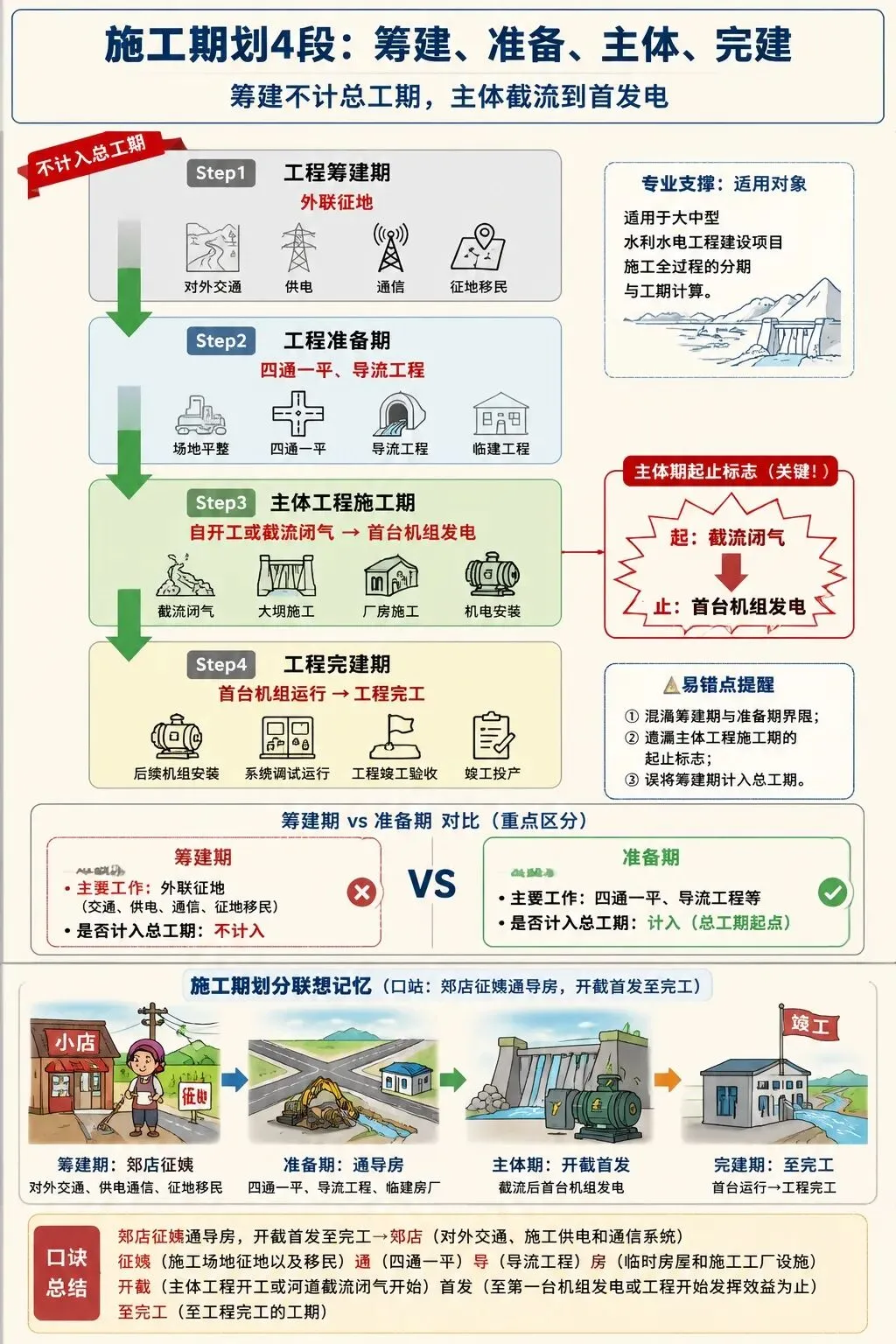

知识点7:水利水电工程施工场地一般分为:(1)主体工程施工区;(2)施工工厂区;(3)当地建材开采区;(4)工程存、弃渣场区;(5)仓库、站、场、码头等储运系统区;(6)机电、金属结构和大型施工机械设备安装场区;(7)施工管理及生活区;(8)工程建设管理及生活区。顺口溜:主体工厂建材渣,储运安装双管家,施工建设带生活,场地八区记牢它知识点8:施工材料仓库建筑面积计算公式为:W=q/(P×K1),其中:W为仓库建筑面积;q为材料储存量,q=Q×d×K/n(Q为高峰年材料总需要量,d为需要材料的储存天数,K为不均匀系数,n为年工作日数);P为每平方米有效面积的材料存放量;K1为面积利用系数。知识点9:水利水电工程施工期划分为:(1)工程筹建期:对外交通、施工供电和通信系统、施工场地征地以及移民;(2)工程准备期:四通一平、导流工程、临时房屋和施工工厂设施建设;(3)主体工程施工期:自关键线路上的主体工程开工或河道截流闭气开始,至第一台机组发电或工程开始发挥效益为止;(4)工程完建期:第一台发电机组投入运行或工程开始发挥效益起,至工程完工的工期。口诀:筹建交电商征移,准备四通导临建;主体开截至首发,完建首发至完工知识点10:专项施工方案应包括:(1)工程概况:危险性较大的单项工程概况、施工平面布置、施工要求和技术保证条件等;(2)编制依据:相关法律、法规、规章、制度、标准及图纸、施工组织设计等;(3)施工计划:包括施工进度计划、材料与设备计划等;(4)施工工艺技术:技术参数、工艺流程、施工方法、质量标准、检查验收等;(5)施工安全保证措施:组织保障、技术措施、应急预案、监测监控等;(6)劳动力计划:专职安全生产管理人员、特种作业人员等;(7)设计计算书及相关图纸等。记忆:概况依据施工计,工艺安全劳力齐,计算图纸七要素(1)应立即责令施工单位停工整改;(2)施工单位仍不停工整改的,项目法人应及时向有关主管部门和安全监督机构报告。
