【2022,多选】1.城市桥梁防水排水系统的功能包括( )。
A. 迅速排除桥面积水
B. 使渗水的可能性降至最小限度
C. 减少结构裂缝的出现
D. 保证结构上无漏水现象
E. 提高桥面铺装层的强度
【2025,单选】2.沉入桩技术参数中,应试桩后会同设计监理单位确定( )。
A. 桩锤规格
B. 设计标高
C. 贯入度
D. 桩身垂直度
【2025,单选】3.预制桥墩混凝土施工时,每一预制节段混凝土浇筑次数是( )。
A. 1
B. 2
C. 3
D. 4
【2022,多选】4.关于重力式混凝土墩台施工的说法,正确的有( )。
A. 基础混凝土顶面涂界面剂时,不得做凿毛处理
B. 宜水平分层浇筑
C. 分块浇筑时接缝应与截面尺寸长边平行
D. 上下层分块接缝应在同一竖直线上
E. 接缝宜做成企口形式
【2025,单选】5.钢箱梁分节段安装时,临时支撑体系应设置在钢箱梁( )处。
A. 节段 1/8 长度
B. 节段 1/4 长度
C. 节段 1/2 长度
D. 对接环缝
【2023,单选】6.在拱架上浇筑大跨径拱圈间隔槽混凝土的顺序,正确的是( )。
A. 由拱顶向一侧拱脚浇筑完成后再向另一侧浇筑
B. 由拱脚顺序向另一侧拱脚浇筑
C. 由拱顶向拱脚对称进行
D. 由拱脚向拱顶对称进行
【2024,多选】7.预应力混凝土梁的台座施工时,应考虑的因素有( )。
A. 地基承载力
B. 台座间距
C. 预应力筋张拉力
D. 预应力混凝土梁的预拱度值
E. 混凝土梁的浇筑顺序
【2022,单选】8.关于箱涵顶进安全措施的说法,错误的是( )。
A. 顶进作业区应做好排水措施,不得积水
B. 列车通过时,不得停止顶进挖土
C. 实行封闭管理,严禁非施工人员入内
D. 顶进过程中,任何人不得在顶铁、顶柱布置区内停留
【2025,单选】9.灌注桩为防止断桩,灌注时间应控制在( )。
A. 1.5 倍初凝时间
B. 1.5 倍终凝时间
C. 两倍初凝时间
D. 两倍终凝时间
【2021,单选】10.下列因素中,可导致大体积混凝土现浇结构产生沉陷裂缝的是( )。
A. 水泥水化热
B. 外界气温变化
C. 支架基础变形
D. 混凝土收缩
【2020 年二建,单选】11.拱桥的承重结构以受( )为主。
A. 拉
B. 压
C. 弯
D. 扭
【单选】12.在安装墩、台模板时,其底部应与基础预埋件或钢筋连接牢固,上部应采用( )固定。
A. 剪力撑
B. 木方
C. 点焊
D. 拉杆
【单选】13.关于桥梁工程卸落支架顺序说法错误的是( )。
A. 满布拱架可以从拱顶向拱脚依次循环卸落
B. 连续梁宜从跨中向支座依次循环卸落
C. 简支梁宜从支座向跨中依次循环卸落
D. 悬臂梁应先卸悬臂端后卸落主跨部分
【单选】14.下列对钢筋混凝土保护层厚度的说法,正确的是( )。
A. 钢筋机械连接件的最小保护层厚度不得小于 10mm
B. 后张法构件预应力直线形钢筋不得小于其管道直径的 1/3
C. 受拉区主筋的混凝土保护层为 60mm 时,应在保护层内设置钢筋网
D. 普通钢筋的最小混凝土保护层厚度可小于钢筋公称直径
【多选】15.关于混凝土结构预应力管(孔)道施工的说法,正确的有( )。
A. 管道可采用抽芯法制孔预留
B. 管道允许有局部破损
C. 管道应具有足够的强度和刚度
D. 管道可以使用套管连接
E. 管道固定困难时,可适当移动其位置
【2024 年二建案例 A 卷案例二】一、背景资料:某公司承建一座城市桥梁工程,薄壁式桥台,基础采用 120cm 钢筋混凝土钻孔灌注桩;0 号桥台构造如图所示。

【问题】
给出图中构件 A 的名称。列式计算图中构件 A 的混凝土体积(单位 m³,计算结果保留小数点后两位数)。

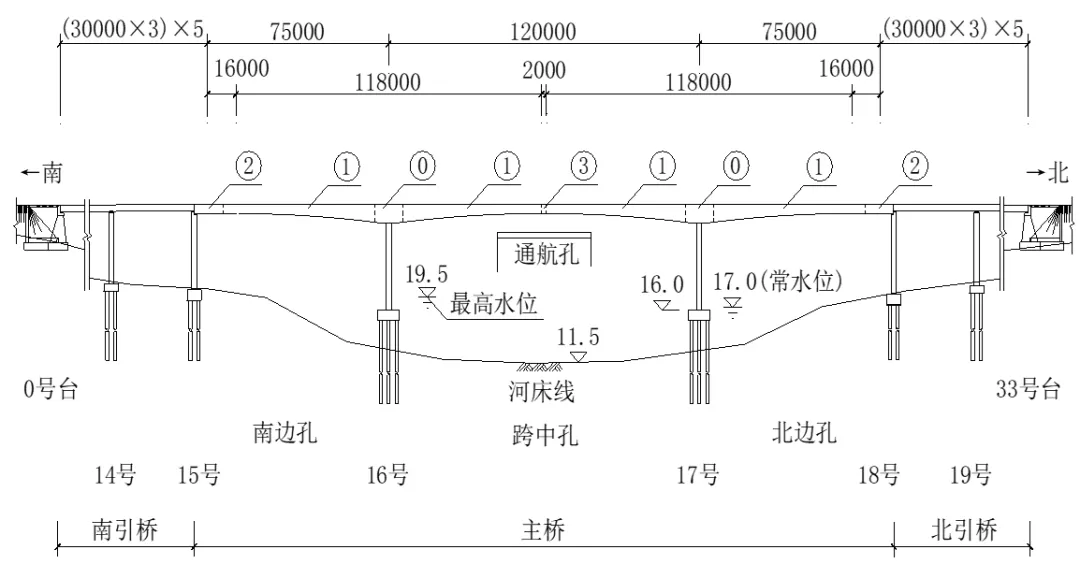

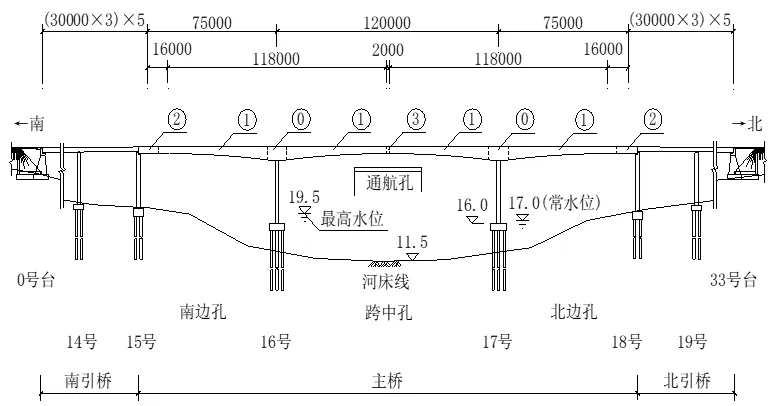

【2019 年一建案例真题四】二、背景资料:某公司承建一座城市快速路跨河桥梁,该桥由主桥、南引桥和北引桥组成,分东、西双幅分离式结构,主桥中跨下为通航航道,施工期间航道不中断。主桥的上部结构采用三跨式预应力混凝土连续刚构,跨径组合为 75m+120m+75m;南、北引桥的上部结构均采用等截面预应力混凝土连续箱梁,跨径组合为(30m×3)×5。桥梁立面布置如下图所示。

桥梁立面布置及主桥上部结构施工区段划分示意图(高程单位:m,尺寸单位:mm)
【问题】
1. 列式计算该桥多孔跨径总长;根据计算结果指出该桥所属的桥梁分类。

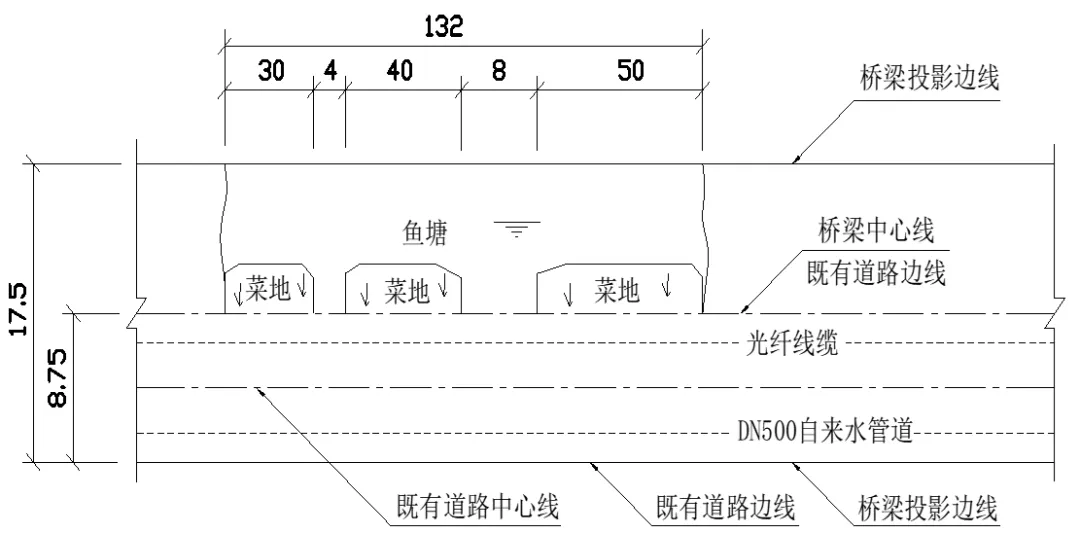

【2021 年一建建筑专业案例二】三、背景资料:某公司中标承建该市城郊结合部交通改扩建高架工程,该高架上部结构为现浇预应力钢筋混凝土连续箱梁,桥梁底板距地面高15m,宽17.5m,主线长720m,桥梁中心轴线位于既有道路边线,在既有道路中心线附近有埋深1.5m 的现状DN500自来水管道和光纤线缆,平面布置如图所示。
高架桥跨越132m鱼塘和菜地,设计跨径组合为41.5m+49+41.5m,支架法施工,下部结构为H型墩身下接10.5m×6.5m×3.3m承台(深埋在光纤线缆下0.5m),承台下设有直径1.2m,深18m的人工挖孔灌注桩。

某市城郊改扩建高架桥平面布置示意图(单位:m)
项目部进场后编制的施工组织设计。在“支架地基加固处理”专项方案中,项目部认为在支架地基预压时的荷载应不小于支架地基承受的混凝土结构物恒载的 1.2 倍即可…
【问题】
1. 支架地基预压方案中,还有哪些因素应进入预压荷载计算?
2.“支架地基加固处理”后的合格判定标准是什么?
3. 编写“支架地基加固处理”专项方案的主要因素是什么?
【2016 年二建案例真题四】四、背景资料:某桥梁工程项目的下部结构已全部完成,受政府指令工期的影响,业主将尚未施工的上部结构分成 A、B 二个标段,将 B 段重新招标。桥面宽度 17.5m,桥下净空 6m。上部结构设计为钢筋混凝土预应力现浇箱梁(三跨一联),共 40 联。
原施工单位甲公司承担 A 标段,该标段施工现场系既有废弃公路无需处理,满足支架法施工条件,甲公司按业主要求对原施工组织设计进行了重大变更调整;新中标的乙公司承担 B 标段,因 B 标施工现场地处闲置弃土场,地域宽广平坦,满足支架法施工部分条件。
甲、乙两公司接受任务后立即组织力量展开了施工竞赛。甲公司利用既有公路作为支架基础,地基承载力符合要求。乙公司为赶工期,将原地面稍作整平后即展开支架搭设工作,很快进度超过甲公司。支架全部完成后,项目部组织了支架质量检查,并批准模板安装,模板安装完成后开始绑扎钢筋。指挥部检查中发现乙公司施工管理存在问题,下发了停工整改通知单。
【问题】
2. 满足支架法施工的部分条件指的是什么?
3. B 标支架搭设场地是否满足支架的地基承载力?应如何处置?
5. 支架拼装间隙和地基沉降在桥梁建设中属哪一类变形?采用什么方法解决这种变形对施工的影响?
【2021 年一建案例真题五】五、背景资料:某公司承建一项城市主干路工程,采用四跨地道桥顶进下穿铁路的方案。顶进工作坑顶进面采用放坡加网喷混凝土方式支护,其余三面采用钻孔灌注桩加桩间网喷支护。混凝土钻孔灌注桩施工过程包括以下内容:采用旋挖钻成孔,桩顶设置冠梁。钢筋笼主筋采用直螺纹套筒连接。
【问题】
1. 直螺纹连接套筒进场需要提供哪项报告?写出钢筋丝头加工和连接件检测专用工具
的名称。
【2021 年一建案例真题五】六、背景资料:某桥梁工程,上部结构为预应力混凝土空心板。空心板浇筑混凝土施工时,项目部对混凝土拌合物进行质量控制,分别在混凝土拌合站和预制厂浇筑地点随机取样检测混凝土拌合物的坍落度,其值分别为 A 和 B,并对坍落度测值进行评定。
【问题】
指出施工方案四中坍落度值 A、B 的大小关系;混凝土质量评定时应使用哪个数值?
【2018 年二建案例真题三】七、背景资料:某公司承建一项城市污水处理工程,包括调蓄池、泵房、排水管道等,调蓄池底板与池壁分两次浇筑,施工缝处安装金属止水带,混凝土均采用泵送商品混凝土。
事件三:池壁混凝土浇筑过程中,有一辆商品混凝土运输车因交通堵塞,混凝土运至现场时间过长,坍落度损失较大,泵车泵送困难,施工员安排工人向混凝土运输车罐体内直接加水后完成了浇筑工作。为确保调蓄池混凝土的质量,施工单位加强了混凝土浇筑和养护等各环节的控制,以确保实现设计的使用功能。
【问题】
3. 事件三中,施工员安排向罐内加水的做法是否正确?应如何处理?
5. 施工单位除了混凝土的浇筑和养护控制外,还应从哪些环节加以控制以确保混凝土质量?

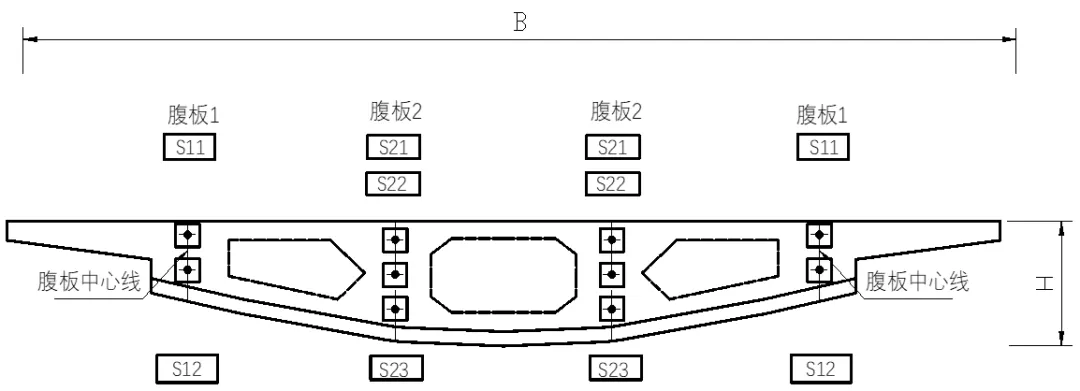

【2021 年一建案例真题四】八、背景资料:某公司承建一座城市桥梁工程,双向四车道,桥跨布置为 4 联×(5×20m),上部结构为预应力混凝土空心板,横断面布置空心板共 24 片。空心板中板的预应力钢绞线设计有 N1、N2 两种形式,均由同规格的单根钢绞线索组成,空心板中板构造及钢绞线索布置如图所示。

空心中板构造及钢绞线索布置半立面示意图(尺寸单位:mm)
项目部编制的空心板专项施工方案有如下内容:(1)钢绞线采购进场时,材料员对钢绞线的包装、标志等资料进行查验,合格后入库存放。
【问题】
1. 结合上图,分别指出空心板预应力体系属于先张法和后张法,有粘结和无粘结预应力体系中的哪种体系?
2. 指出钢绞线存放的仓库需具备的条件。
3. 补充施工方案(1)中钢绞线入库时材料员还需查验的资料。

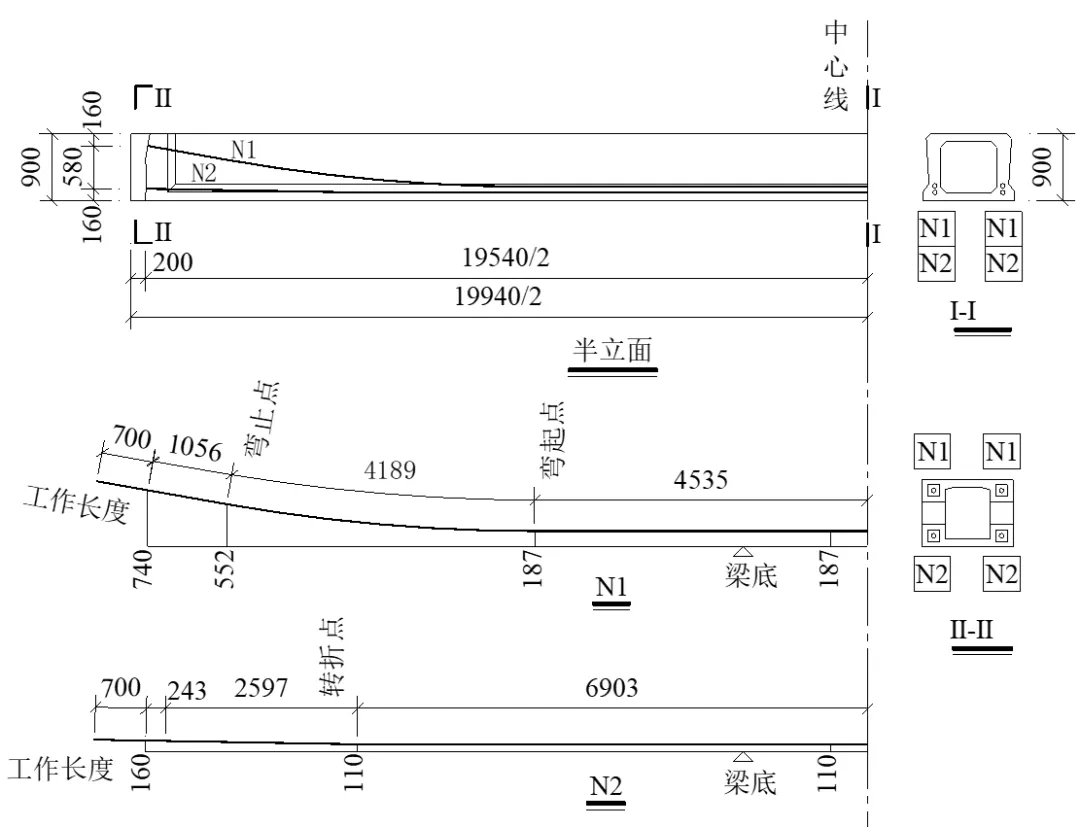

【2016 年一建案例真题五】九、背景资料:某公司承建一座城市互通工程,工程内容包括 ① 主线跨线桥(Ⅰ、Ⅱ)、② 左匝道跨线桥、③ 左匝道一、④ 右匝道一、⑤ 右匝道二等五个子单位工程。两座跨线桥均为预应力混凝土连续箱梁桥。
主线桥Ⅰ的第二联为(30m+48m+30m)预应力混凝土连续箱梁,其预应力张拉端钢绞线束横断面布置如图 2 所示。预应力钢绞线采用公称直径 15.2mm 高强低松弛钢绞线,每根钢绞线由 7 根钢丝捻制而成。代号 S22 的钢绞线束由 15 根钢绞线组成,其在箱梁内的管道长度为 108.2m。

主线跨线桥Ⅰ第 2 联箱梁预应力张拉端钢绞线束横断面布置示意图
事件三:编制了主线跨线桥Ⅰ的第 2 联箱梁预应力施工方案如下:
(1)该预应力管道的竖向布置为曲线形式,确定了排气孔和排水孔在管道中的位置。
(2)预应力钢绞线的张拉采用两端张拉方式。
(3)确定了预应力钢绞线张拉顺序的原则和各钢绞线束的张拉顺序。
(4)确定了预应力钢绞线张拉的工作长度为 100cm,并计算了钢绞线的用量。
【问题】
4. 事件三中,预应力管道的排气孔和排水孔分别设置在管道的哪些位置?
5. 事件三中,写出预应力钢绞线张拉顺序的原则,并给出图 2 中各钢绞线束的张拉顺序。(用图 2 中所示的钢绞线束的代号“S11~S23”及“→”表示)
6. 事件三中,结合背景资料,列式计算图 2 中代号为 S22 的所有钢绞线束需用多少 m钢绞线制作而成?
【2019 年一建案例真题四】十、背景资料:某公司承建一座城市快速路跨河桥梁,该桥由主桥、南引桥和北引桥组成,分东、西双幅分离式结构,主桥中跨下为通航航道,施工期间航道不中断……河床地质自上而下为厚 3m 淤泥质黏土层、厚 5m 砂土层、厚 2m 砂层、厚 6m 卵砾石层等;河道最高水位(含浪高)高程为 19.5m,水流流速为 1.8m/s。桥梁立面布置如下图所示。项目部编制的施工方案有如下内容:
(2)由于河道有通航要求,在通航孔施工期间采取安全防护措施,确保通航安全。

桥梁立面布置及主桥上部结构施工区段划分示意图
(高程单位:m,尺寸单位:mm)
(3)根据桥位地质、水文、环境保护、通航要求等情况,拟定主桥水中承台的围堰施工方案,并确定了围堰的顶面高程。
【问题】5. 施工方案(3)中,指出主桥第 16、17 号墩承台施工适宜的围堰类型;围堰顶高程应为多少米?
【2020 年一建案例真题三】十一、背景资料:某公司承建一座跨河城市桥梁。基础均采用φ1500mm 钢筋混凝土钻孔灌注桩,设计为端承桩,桩底嵌入中风化岩层 2D(D 为桩基直径);桩顶采用盖梁连结;盖梁高度为 1200mm,顶面标高为 20.000m。河床地层揭示依次为淤泥、淤泥质黏土、黏土、泥岩、强风化岩、中风化岩。
项目部编制的桩基施工方案明确如下内容:
(1)下部结构施工采用水上作业平台施工方案。水上作业平台结构为φ600mm 钢管桩+型钢+人字钢板搭设。水上作业平台如下图所示

(标高单位:m;尺寸单位:mm)
【问题】1. 结合背景资料及上图,指出水上作业平台应设置哪些安全设施?

【2010 年一建案例真题三】十二、背景资料:某公司承接一座城市跨河桥 A 标,为上、下行分立的两幅桥,上部结构为现浇预应力混凝土连续箱梁结构,跨径为 70m+120m+70m。A 标两幅桥的上部结构采用碗扣式支架施工,由于所跨越河道流量较小,水面窄,项目部施工设计采用双孔管涵导流,回填河道并压实处理后作为支架基础,待上部结构施工完毕以后挖除,恢复原状。
【问题】
1. 该公司项目部设计导流管涵时,必须考虑哪些要求?
【2022 年二建案例真题一】十三、背景资料:某工程公司承建一座城市跨河桥梁工程。河道宽 36m,水深 2m,流速较大,两岸平坦开阔。桥梁为三跨(35+50+35)m 预应力混凝土连续箱梁,总长 120m。经方案比选,确定导流方案为:从施工位置的河道上下游设置挡水围堰,将河水明渠导流在桥梁施工区域外,在围堰内施工桥梁下部结构。上部结构采用模板支架现浇法施工。
【问题】简述导流方案选择的理由。
【2021 年一建案例真题三】十四、背景资料:某项目部承接一项河道整治项目,其中一段景观挡土墙,第一施工段临河侧需沉 6 根基础方桩,基础方桩按“梅花型”布置。项目部根据方案使用柴油锤沉桩,遭附近居民投诉,监理随即叫停,要求更换沉桩方式。
【问题】
3. 监理叫停施工是否合理?柴油锤沉桩有哪些原因会影响居民?可以更换哪几种沉桩方式?
【2015 年二建案例真题二】十五、背景资料:某公司承建市政桥梁工程。项目部编制的引道路堤及桥台施工方案有如下内容:在桩基施工期间,发生一起行人滑入泥浆池事故,但未造成伤害。
【问题】
5. 针对“行人滑入泥浆池”的安全事故,指出桩基施工现场应采取哪些安全措施?
【2011 年一建案例真题二】十六、背景资料:某城市桥梁工程,上部结构为预应力混凝土连续箱梁,基础为直径 1200mm钻孔灌注桩,桩基持力层为中风化岩,设计要求进入中风化岩层3m。该公司现有的钻孔机械为回旋钻机、冲击钻机、长螺旋钻机各若干台提供本工程选用。
施工过程中,发生如下事件:事件一:施工准备工作完成后,经验收合格开始钻孔,钻机成孔时,直接钻进至桩底,钻进完成后请监理单位验收终孔。
【问题】
1. 该工程应采用哪种钻机?事件一中直接钻进至桩底做法不妥,给出正确做法。

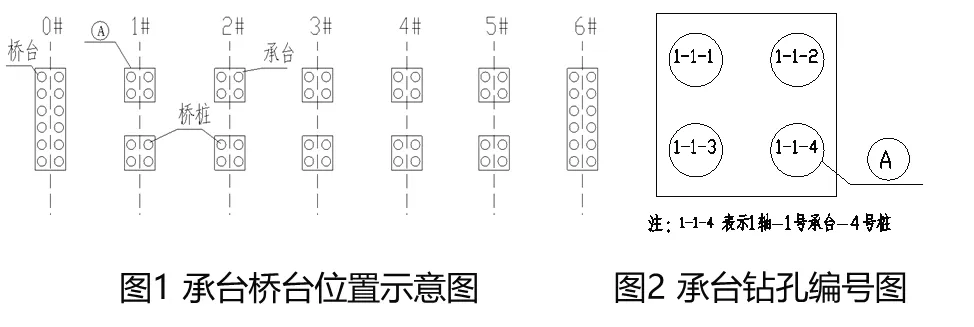

【2018 年二建案例真题四】十七、背景资料:某公司项目部施工的桥梁基础工程,灌注桩混凝土强度为 C25,直径1200mm,桩长 18m,承台、桥台的位置如图 1 所示,承台的桩位编号如图 2 所示。

事件二:项目部对已加工好的钢筋笼做了相应标识,并且设置了桩顶定位吊环连接筋,钻机成孔、清孔后,监理工程师验收合格,立刻组织吊车吊放钢筋笼和导管,导管底部距孔底 0.5m。
事件三:经计算,编号为 3-1-1 的钻孔灌注桩混凝土用量为 Am³,商品混凝土到达现场后施工人员通过在导管内安放隔水球、导管顶部放置储灰斗等措施灌注了首罐混凝土,经测量导管埋入混凝土的深度为 2m。
【问题】2. 钢筋笼标识应有哪些内容?

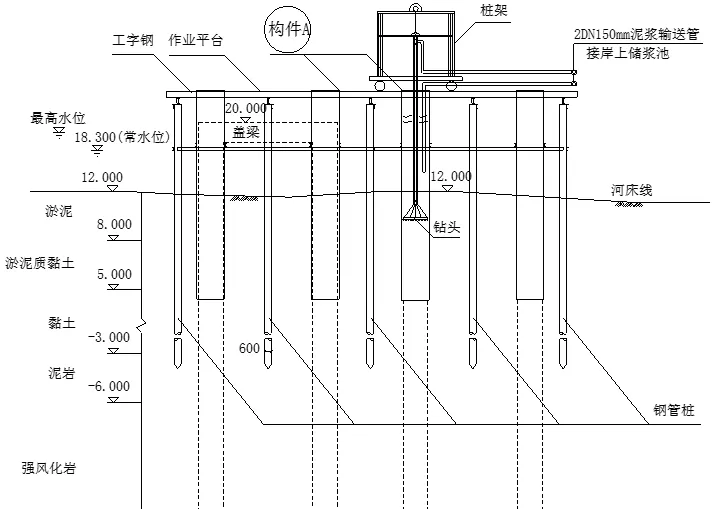

【2020 年一建案例真题三】十八、背景资料:某公司承建一座跨河城市桥梁。基础均采用Φ1500mm 钢筋混凝土钻孔灌注桩,设计为端承桩,桩底嵌入中风化岩层 2D(D 为桩基直径);桩顶采用盖梁连结;盖梁高度为1200mm,顶面标高为 20.000m。河床地层揭示依次为淤泥、淤泥质黏土、黏土、泥岩、强风化岩、中风化岩。
项目部编制的桩基施工方案明确如下内容:
(1)下部结构施工采用水上作业平台施工方案。水上作业平台结构为Φ600mm 钢管桩+型钢+人字钢板搭设。水上作业平台如下图所示。
(2)根据桩基设计类型及桥位水文、地质等情况,设备选用“2000 型”正循环回转钻机施工(另配牙轮钻头等),成桩方式未定。
(3)图中构件 A 名称和使用的相关规定。
(4)由于设计对孔底沉渣厚度未做具体要求,灌注水下混凝土前,进行二次清孔,当孔底沉渣厚度满足规范要求后,开始灌注水下混凝土。

【问题】
2. 施工方案(2)中,指出项目部选择钻机类型的理由及成桩方式。
3. 施工方案(3)中,所指构件 A 的名称是什么?构件 A 施工时需使用哪些机械配
合?构件 A 应高出施工水位多少米?

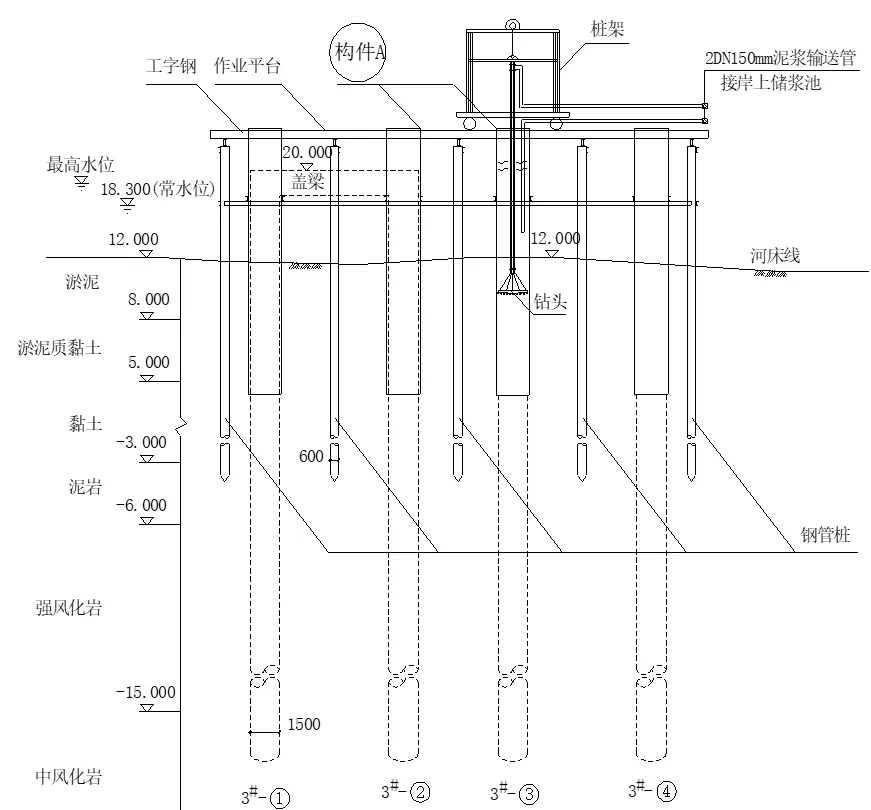

4. 结合背景资料及上图,列式计算 3#-①桩的桩长。
5. 在施工方案(4)中,指出孔底沉渣厚度的最大允许值。
1)构件 A 名称:承台。
2)构件 A(承台)混凝土体积:2.0×5.2×28.4=295.36m³
二、【参考答案】
75+120+75+30×3×5×2=1170m;因桥梁总长 1170m>1000m,所以该桥为特大桥。
三、【参考答案】
1.还有支架和模板自重应进入预压荷载计算。
2.“支架地基加固处理”后的合格判定标准是:
(1)支架基础预压报告合格(各监测点连续 24h 的沉降量平均值小于 1mm 或各监测点连续 72h 的沉降量平均值小于 5mm)。
(2)排水系统正常。
3.编写“支架地基加固处理”专项方案的主要因素:
(1)鱼塘和菜地的处理(抽水、清淤及回填)。
(2)光纤线缆与自来水管道的保护。
(3)桥梁中心轴线两侧支架基础承载力不对称,软硬不均匀。
四、【参考答案】
1.满足支架法施工的部分条件:
(1)箱梁基础部分均为闲置弃土场,场地宽广,无支架搭设障碍;
(2)地域平坦,无需整平工作。
2.B 标支架搭设场地是否满足支架的地基承载力?应如何处置?
(1)不满足。
(2)需对地基彻底平整后碾压;地基预压合格后硬化地面;支架基础四周设排水沟。
3.(1)属于非弹性变形(塑性变形)。
(2)采用预压方法解决这种变形对施工的影响
五、【参考答案】
(1)型式检验报告;套筒机械性能检验报告。
(2)检测专用工具:通止规(通规、止规),钢筋数显扭力(矩)扳手。
六【参考答案】
(1)坍落度值 A 大于 B(或坍落度值 B<A)。
(2)混凝土质量评定时应使用 B 值。
七【参考答案】
1)不正确。
正确做法:泵送防水混凝土,当坍落度损失后不能满足施工要求时,应加入原水灰比
的水泥浆或减水剂进行搅拌,严禁直接加水。
2)施工单位还应从原材料、配合比、混凝土搅拌、混凝土供应(运输)等环节加以控制,以确保混凝土质量。
八【参考答案】
1.空心板预应力体系属于后张法、有粘结预应力体系。
2.钢绞线存放的仓库应干燥、防潮(垫高)、通风良好、无腐蚀气体和介质。
3.入库还需查验的资料:质量证明文件(产品合格证、出厂检验报告)、规格和进场试验报告。
九【参考答案】
(1)预应力钢绞线张拉顺序的原则:应符合设计要求。设计无要求时,采取分批、分阶段对称张拉;宜先中间,后上、下或两侧。
(2)各钢绞线束的张拉顺序:S22→S21→S23→S11→S12。预应力钢绞线宜采用两端张拉
(3)代号 S22 所需钢绞线总长度:(108.2+2×1)×15×2=3306m
十【参考答案】
(1)承台施工适宜的围堰类型:钢套箱(筒)围堰(或钢板桩围堰);
(2)围堰顶高程应为 20.0~20.2m。
十一【参考答案】
① 防坠与防撞设施:周边护栏、防撞护桩、橡胶缓冲垫,护筒口活动盖(网)。
② 防滑与防触电设施:台面橡胶垫(防滑垫),电缆加套管、电器下设绝缘垫。
③ 警示与照明设施:警示标志、警示灯、夜间照明。
④ 救生与逃生设施:救生衣、救生圈、救生梯、救生筏
十二【参考答案】
项目部设计导流管涵时,必须考虑下列要求:
(1)管涵过水面积(直径)必须满足施工期间河水最大流量要求。
(2)管涵强度(管材、管壁厚度)必须满足上部荷载要求。
(3)管涵长度必须满足支架地基宽度要求。
(4)管涵设置位置避开桥梁基础。
十三【参考答案】
(1)导流明渠施工简单,方便、灵活,速度快,造价低,过流能力大。
(2)现场具备导流条件(河道窄、水浅、两岸平坦开阔)。
(3)支架法旱地作业更易保证桥梁施工安全。
十四【参考答案】
(1)监理叫停施工合理。
(2)原因:柴油机产生的废气和噪声;锤头锤击桩(或桩帽)产生的噪声。
(3)可以更换为振动沉桩、静力压桩或钻孔埋桩
十五【参考答案】
① 泥浆池周围设置防护栏杆并挂密目安全网,底部设置踢脚板,悬挂警示标志,夜间有警示红灯,有专人巡视。
② 施工现场设置连续封闭的施工围挡,大门口安排门卫值守
十六【参考答案】
(1)应选用冲击钻机。
(2)正确做法是:① 使用冲击钻成孔时,每钻进 4~5m 应验孔一次。② 进入中风化岩 3m 后需要对岩样判断,持力层满足设计要求方可确认为终孔。
十七【参考答案】钢筋笼标识应有:轴号、承台(桥台)编号、桩号、钢筋笼节段号;检验合格的标识牌。
十八【参考答案】
1)
(1)选择钻机类型的理由:持力层为中风化岩层,牙轮钻头可在岩层中钻进;正循环
回转钻机能满足现场中风化岩以上地质钻进要求,并保证护壁效果。
(2)成桩方式为泥浆护壁成孔桩。
2)
(1)构件 A 的名称:钢护筒。
(2)构件 A 埋设需使用的机械设备:吊机,振动锤(或冲击锤),泥浆泵或小型抓斗
(3)构件 A 应高出施工水位 2m。
3)
3#-①桩的桩长:20.000-1.200-(-15.000-2×1.500)=18.800+18.000=36.800m
4)
孔底沉渣厚度最大允许值为 100mm。
