路堑爆破设计
某二级公路K3+750~K3+850段,为一凸形山体,全挖路堑。设计路基宽15m,开挖深度5~7m,边坡坡比(垂直:水平)为1:0.3,石方爆破方量3万m³。岩石为石灰岩,大部分比较完整,岩石坚固性系数=6~8。
设计要求:依据本工程,请选择合理的爆破施工方案;根据方案做出主要的技术设计步骤和相应的参数计算。
一、解读工程概况
本工程为二级公路K3+750~K3+850段全挖路堑工程,路段穿越凸形山体,设计路基宽度15m,开挖深度5~7m,边坡坡比(垂直:水平)为1:0.3,石方爆破总方量约3万m³。
地质条件:岩石类型为石灰岩,大部分岩体完整,无明显破碎带及地下水影响;岩石坚固性系数f=6~8,属于中硬岩石,爆破难度中等,需兼顾爆破效果、边坡稳定性及施工效率。
要清楚路堑是什么,穿越山体的 公路路堑,可以进行一些简单的计算,根据坡比,这路堑图示如下:

简单计算后,上面开口宽度有15.5~17.1m, 边坡的长度在5.22~7.31m。

路堑截面面积可以计算下,76.25~112.35m^2, 整个开挖3万立方,那么可以计算路堑的长度大约在 , 267m~~ 393.44m 。
从工程量来看,并不能像露天矿山一次性爆破掉。路堑施工爆破将会进行多次比较长时间的爆破施工。
二、爆破施工方案选择
根据爆破工程相关规程,明确炮孔深度>5m、炮孔直径>50mm即为深孔爆破,本工程开挖深度5~7m,可以选用大孔径如90mm、115mm直径钻机凿岩,炮孔深度完全可满足钻孔要求,符合深孔爆破界定标准。
本工程爆破方量3万m³,路堑长度几百米,从路堑截面来看,可以实行全断面爆破,采用深孔爆破每次爆破到位,可大幅提升施工效率,减少分层爆破的工序衔接时间,同时配合预裂爆破,能更好地控制边坡成型,避免超挖、欠挖。
3. 方案确定,结合上面的分析,本次设计采用深孔台阶爆破+边坡预裂爆破方案,便于施工管理采用90mm钻孔直径(主爆区和预裂炮孔都采用),选用数码电子雷管起爆,全截面完成全深度(5~7m)爆破作业,边坡部位实施预裂爆破,确保边坡坡比1:0.3,破碎块度满足清运及填筑要求,兼顾施工效率与安全。
三、主要技术设计步骤及参数计算
深孔台阶参数设计
台阶高度H:与开挖深度一致,一次爆破到位,H=5~7m(根据现场实际开挖深度微调,确保无残留根底);
台阶坡角:与路堑边坡坡比一致,为1:0.3(垂直:水平),经过计算角度为73.3° ,预裂爆破孔沿边坡设计线布置,确保爆破后边坡成型平整。
A 主爆炮孔深孔钻孔参数计算(钻孔直径d=90mm)
采用90mm直径钻机凿岩 ,钻孔为垂直孔(便于装药及控制孔深),参数计算如下:
孔深L:孔深=台阶高度H+超钻深度h,超钻深度h用于克服底盘抵抗线,避免爆破后残留根底,结合岩石硬度(f=6~8)及深孔爆破要求,取h=(0.15~0.25)H; 计算:当H=5~7m时,h=0.75~1.75m,取中间值h=1.2m,故L=5~7+1.2=6.2~8.2m(实际钻孔时根据现场开挖深度微调,确保孔深略大于开挖深度,避免欠挖)。
底盘抵抗线W1:结合钻孔直径、炸药威力及岩石坚固性系数,公式为W1=K d (K为系数,深孔爆破中硬岩石取25~35);
计算:d=90mm=0.09m,f=6~8,取K=30, W1=30×0.09 =2.7m ;
孔距a:孔距与底盘抵抗线匹配,公式为a=mW1(m为孔距系数,深孔爆破中硬岩石取1.0~1.3); 计算:m=1.2,W1= 2.7m ,取 a= 3m,采用梅花形布孔,确保爆破块度均匀,避免出现大块石。
排距b:梅花形布孔模式下,排距b=0.866 a; 计算:a= 3m,故b=0.866×3, 实际取值b= 2.5m。
炸药用量计算
本工程采用2#岩石乳化炸药(适配深孔爆破,威力适中、防水性好,适配中硬岩石),炸药密度ρ=1.1g/cm³,药卷直径70mm(匹配90mm钻孔,采用耦合装药),每卷炸药重量3kg。
单位炸药消耗量q(kg/m³):结合岩石坚固性系数f=6~8,深孔爆破中硬岩石取q=0.30~0.40kg/m³(f越大,q取值越大),本工程取平均q=0.35kg/m³。
单孔装药量Q计算,公式为Q=q×a×b×H(一次爆破,H为台阶高度5~7m);
分情况计算(按开挖深度分段核算):
开挖深度H=5m:取a=3 m,b=2.5 m,q=0.35kg/m³; Q=0.35×3×2.5×5= 13.125kg; 实际单孔装药量取15kg(采用70mm直径药卷,每卷3kg,每孔装5卷,确保装药密实)。
开挖深度H=7m:取a=3m,b=2.5m,q=0.35kg/m³; Q=0.35×3.0×2.5×7= 18.35kg; 实际单孔装药量取18kg(每孔装6卷药卷)。
填塞 高度:根据露天爆破填塞高度:(0.7~1.0)W1,可以取2.0~2.5 m 。
B 边坡预裂爆破设计(匹配90mm钻孔直径)
为确保路堑边坡坡比1:0.3,避免超挖、欠挖,减少主爆孔爆破对边坡岩体的扰动,边坡部位采用预裂爆破,钻孔直径与主爆孔一致(d=90mm),具体参数如下:
预裂孔参数:
钻孔直径:d=90mm(与主爆孔一致,便于统一钻孔施工);
孔距a预:结合90mm钻孔直径及石灰岩特性,预裂孔孔距取0.8~1.0m(常规预裂孔孔距为钻孔直径的8~14倍,90mm×10=900 mm,取0.8~1.0m);
孔深L预:与开挖深度一致,L预=5~7m(不超钻,避免边坡超挖,孔底与主爆孔孔底平齐);
孔位布置:沿边坡设计线均匀布置,钻孔角度与边坡坡面平行,孔位偏差≤5cm,孔角偏差≤1°。
装药量设计:采用不耦合装药,药卷直径60mm(适配90mm钻孔,不耦合系数1.5,避免炸药直接作用于孔壁,保护边坡岩体)
单孔装药量Q预=q预×L预(q预为预裂爆破单位炸药线装药密度,根据实际工程类比,中硬岩石取0.3~0.45kg/m);
计算:取q预=0.4kg/m, L预=5~7m , Q预=0.4 ×(5~7)=2~2.8 kg;
装药结构
可以采用导爆索+电子雷管,实行间隔装药,间隔距离根据装药的卷数而定。
也可以采用无导爆索的结构,采用新型特制预裂管,实行间隔装药,主要利用炸药的殉爆距离。
本题选择导爆索+电子雷管 间隔装药。
填塞高度
预裂孔的填塞也有很多方法,一般填塞高度是孔径的20~30倍。这里填塞高度为 20X 0.09m = 1.8m 。根据经验30倍时一般没有飞石。
C 装药结构图

主爆区装药结构图示

预裂炮孔装药图示
四 起爆网路及起爆时序
根据孔网参数,炮孔布置的截面图示如下:

炮孔布置截面图示
根据路堑的平面投影,炮孔布置的平面图示如下:

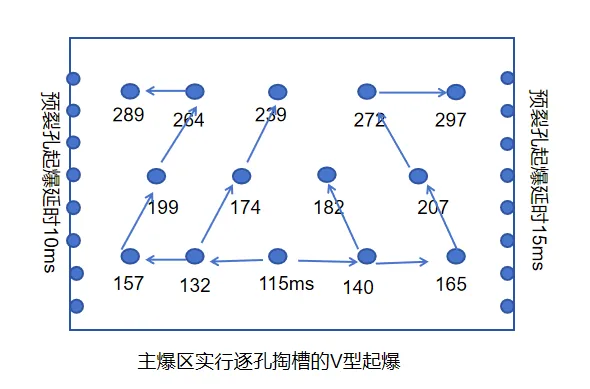

采用数码电子雷管起爆,预裂区先于主爆区起爆,这里两边的预裂炮孔,相差延时为5ms, 一边是延时10ms 同时起爆,一边延时15ms 同时起爆。而主爆区后于100ms起爆,主爆区第一个孔响的延时是115ms,然后同排炮孔延时间隔25ms, 第二排与第一排延时间隔为42ms,第三排与第二排延时间隔为65ms。 这样主爆区实行逐孔掏槽的V型起爆模式。
安全方面的验算就不再赘述了。如爆破振动速度、飞石距离等。
这是一道初级考核真题,感觉超出了初级的范围。 至少应该是中级的考核题。
教科书上预裂爆破不是这样的,有缓冲炮孔等等。但路堑这样爆破,实践上是可以的,但不一定会被专家认可。所以,仅仅供大家参考。这不是本道题的答案,千万别当成是答案了。
要形成完整的答案,需要你去完善去整理。
下面这张图的掏槽效果,就是用上面的逐孔起爆V型掏槽网路形成的。

但这道题是路堑设计,有预裂炮孔,预裂孔起爆后,V型掏槽有没有这么好,就看实践了。
仅仅供大家参考,欢迎大家讨论、指正!不管如何,欢迎点赞👍
