在一级建造师考试中,工程预付款扣回是《工程经济》《建筑实务》两大科目高频考点,几乎年年出题。其中结合起扣点计算、分段扣回、尾款清零的题型,更是考生最容易丢分的重难点。
今天结合经典真题,从头到尾完整拆解解题思路、计算公式、答题步骤与避坑要点。吃透这一道题,同类考题就能轻松拿下。
一、真题原题完整呈现
某建筑工程项目,合同总价为 8000万元。
合同约定:
工程预付款按合同价的 20% 计取;
工程主要材料、构配件费用占工程造价的 60%。
项目施工过程中,各月末累计完成工程款情况如下:
3月末:累计完成 3500万元
4月末:累计完成 5500万元
5月末:累计完成 7000万元
要求:
计算该项目工程预付款金额;
计算预付款起扣点金额;
判断从第几月份开始扣回预付款;
分别计算4月、5月应扣回的预付款金额。
二、核心公式前置

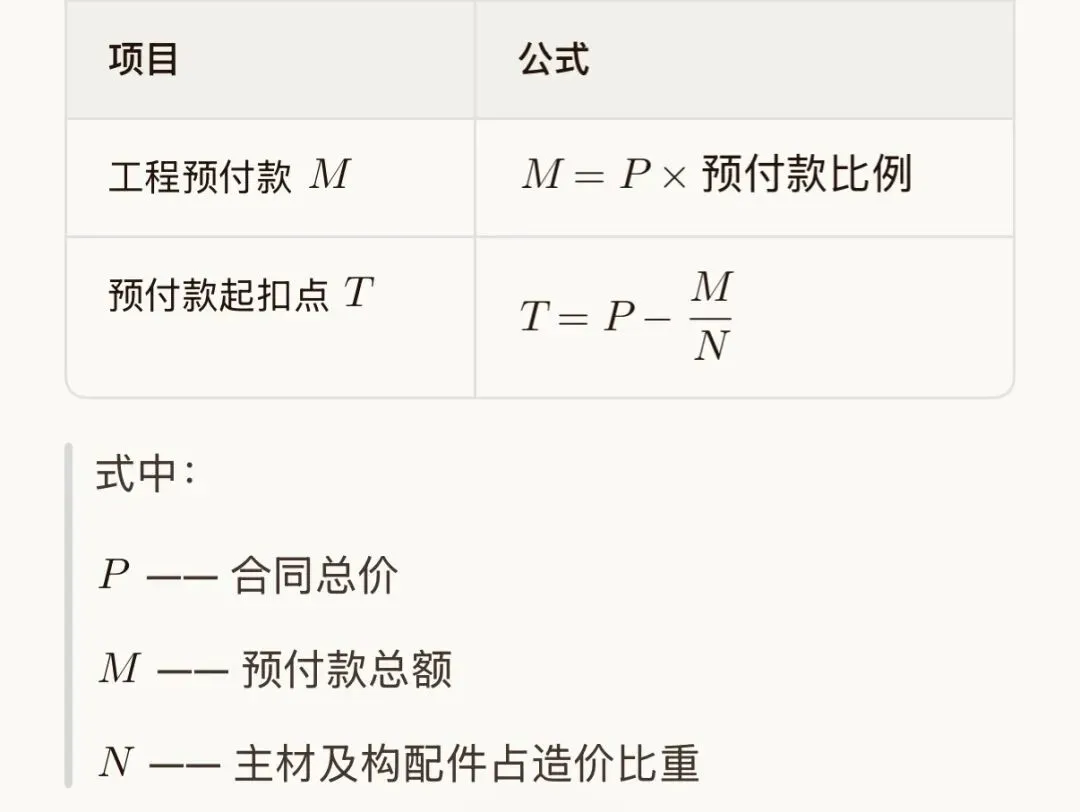

预付款扣回主流采用起扣点法,也是本次考题核心考点,必背公式:
![]() |
|---|
当累计完成工程款 > 起扣点时,当月开始扣回预付款;
仅对超出起扣点的工程款部分,按主材占比逐月扣回;
预付款全额扣完即停止,不再重复计算。

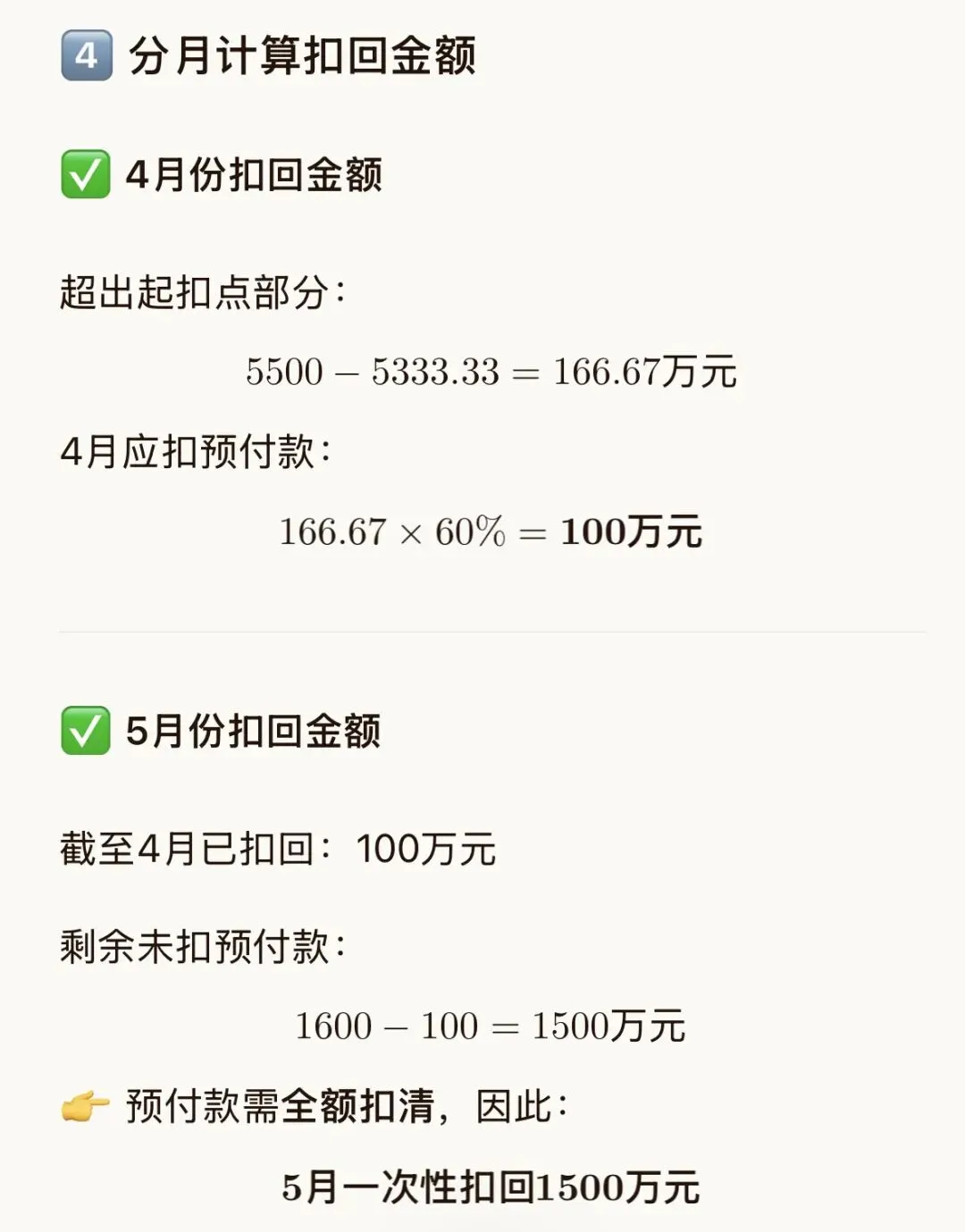

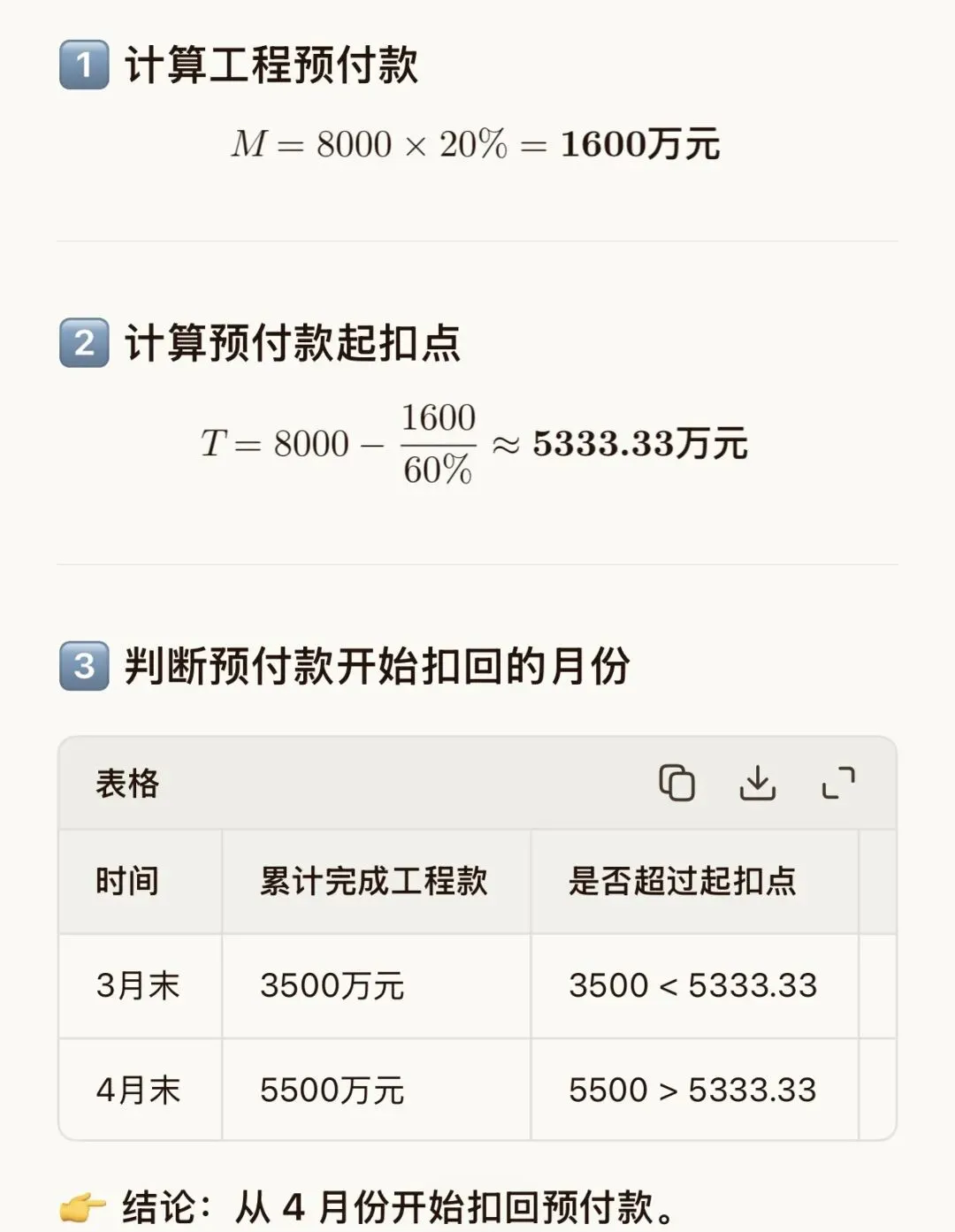

三、分步详细解题计算


| 月份 | 应扣回预付款 |
|---|---|
| 4月 | 100万元 |
| 5月 | 1500万元 |
| 合计 | 1600万元(全部扣完) |
四、高频易错点总结
这道题看似简单,但每年大量考生踩坑,务必警惕以下 3 个核心误区:
❌ 误区一:混淆“累计工程款”与“当月工程款”
起扣点判断依据是累计完成金额,不是单月进度款。
❌ 误区二:扣回基数理解错误
只对超过起扣点的部分 × 主材比重,而不是当月全部工程款。
❌ 误区三:忽略“预付款扣完即止”原则
预付款总额固定,扣完就停,不能无限套用公式重复扣。
五、备考实战建议
预付款扣回是一建计算题基础题型,必须熟练掌握;
重点区分三种模式:起扣点法 / 等额扣回 / 按比例扣回;
做题时先看清题干约定的扣回方式,再分步列式计算;
建议结合历年真题反复训练,做到步骤清晰、计算准确。
📌 掌握这类题型,不仅能稳稳拿下计算题分值,也能为案例大题打下扎实基础。
