项目成本管理是为了项目在批准的预算内完成,而对成本进行规划、估算、预算、管理和控制的过程。请以“论信息系统项目的成本管理”为题进行论述:

1.概要叙述你参与管理过的信息系统项目(项目的背景,项目规模,发起单位目的,项目内容,组织结构,项目周期,交付的成果等),并说明你在其中承担的工作(项目背景要求本人真实经历,不得抄袭及杜撰)。

2.请结合你所叙述的信息系统项目,围绕以下要点论述你对信息系统项目成本管理的认识:

(1)根据你描述的项目,写出项目成本基准的形成过程。

(2)请根据你所描述的项目,画出该项目的S 曲线图。

(3)根据你所描述的项目,针对成本控制的目标写出项目进展过程中,你是如何进行成本控制的。

论信息系统项目的成本管理

随着药品市场的不断发展和监管要求的提高,医药企业为了提升自身的生产效率、保证产品质量、优化销售流程,并实现从生产到最终销售的全面追溯,需建立起一套先进的信息系统,这将有助于提升企业的市场效能,同时确保药品质量的可追溯性,提升监管效能,旨在为消费者提供更安全、可靠的药品。2023 年4 月,XX 医药公司公开招标基于大数据的智能生产及销售管理的信息化系统项目,我公司顺利中标,中标价格为768.6 万元,其中软件部分约占80%,项目建设工期为12 个月,本人在该项目中担任项目经理,全程负责该项目的建设管理。

该系统整合大数据和智能制造技术,实现生产过程的智能化管理和销售流程的自动化,同时确保药品的可追溯性,以满足行业规范和市场需求。本项目由该公司集团总部发起,覆盖其下属所有子公司,涉及生产、研发、销售、采购、仓储、物流等多个业务领域。系统须支持千余名内部员工及外部合作伙伴的高并发使用,子系统主要包括智能生产管理、仓储管理、订单管理、码值管理、客户关系管理、报表统计以及药品追溯系统等,涉及1100 余个功能点。

系统采用Java 编程语言开发,基于微服务架构和容器化技术(使用Docker)进行部署,并通过 API 网关确保了系统的可伸缩性和可维护性。此外,系统集成了云平台服务以支持其业务需求。在功能模块开发方面,我们主要依据企业业务需求,运用大数据分析和人工智能技术(包括机器学习和自然语言处理)来优化库存管理、预测市场需求。数据集成方面,采用数据湖架构来存储大量异构数据,并通过实时数据流处理技术为决策提供支持。

最终交付了一套完善的信息系统,包括软硬件两部分,以及操作手册、部署、售后服务等所有文

档。为了按照既定的进度、成本和质量等目标,公司组建了18 人的项目团队以支持项目工作,下面我将根据项目成本管理的工作过程,着重论述成本基准的形成、成本控制及其工具。

项目开始后,我依据项目管理计划、项目章程和项目合同等文件,制定了成本管理计划,内容包括成本管理流程、成本估算的方法、预算编制的方式、成本控制的方法,确定成本绩效报告的格式和汇报周期。该计划为后期的成本估算、制定预算和控制成本提供了主要管理依据,在计划中我们规定了成本偏差的预警值为5%,成本绩效偏差大于等于5%将触发预警,应采取纠偏措施并持续关注。同时我将该项作为风险项登记在风险登记册中,归类为长期有效。

二、成本估算

成本估算是对完成活动所需资源的可能成本进行的量化评估,是在某特定时点根据已知信息所做出的成本预测,在《项目范围说明书》和WBS 的完成后,我基于《项目活动清单》对项目成本进行了估算。本项目成本估算主要分三步,一是识别出项目中存在的成本的科目;二是根据以往类似项目开展类比估算工作;三是最终汇总、梳理、平衡协调。最终输出成本估算及其依据。

三、制定预算

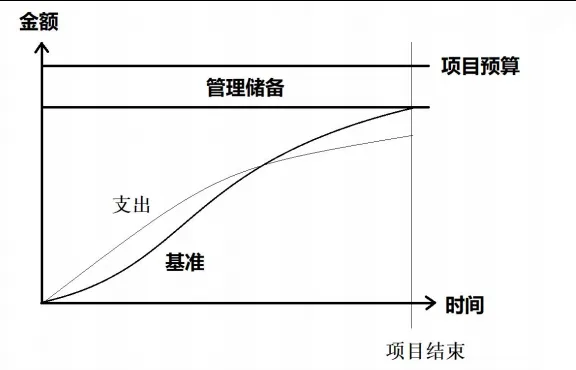

制定预算通俗讲是将成本估算分配到项目的各个活动中,以确定其每个活动的成本额度,最终获得一个批准的成本基准的过程。本项目我们主要依据WBS、项目进度计划、采购计划、资源日历等,运用数据分析、资金限制平衡等工具和技术对成本估算进行分摊,分摊到WBS 每项活动中以确定支出金额,并根据进度计划以确定支出时间,在通过公司专家小组的评审和领导的批准后,形成了该项目成本基准,并绘制出S曲线!

软考高项:高项论文历年真题优秀论文 第1张

四、控制成本

控制成本是对项目实施过程中发生的各种实际成本与计划成本进行对比、检查、纠正等工作,使项目的实际成本控制在预算范围内的管理过程。该项目中,我们分四步开展控制成本工作,一是定期评估成本绩效,二是根据绩效开展成本控制,三是跟踪成本控制的结果,四是优化成本控制措施,四步骤循环进行,在整个项目期间开展。

“S 曲线”,一方面对比发生值和计划值的差异,一方面预测未来的数据与趋势。项目中期,某次绩效评估计算出成本绩效CPI=0 .95,实际支出较计划超支,偏差为5%,达到预警值,我立刻组织召开专题会,做数据分析调查原因。经查,主要有两项原因导致成本超支,一是该项目的主要供应商,办公地点由本市迁至外省市,导致近期我方项目成员出差情况频繁,差旅过程发生的支出占比明显上升;二是项目初期由于工作复杂,公司派驻两名成员临时处理事务性工作,增加了人员成本。对于此,我主动组织供应商负责人及我方采购负责人三方沟通,探讨采用线上会议、虚拟团队等形式满足工作需求,最终达成一致,增加了差旅审批限制条目,并变更到项目管理计划相关文件中;对于人员成本方面,我对当前项目进度及临时派驻人员工作进行了绩效评估,确认原定人数可在计划进度内完成后续所有工作,并组织他们做好交接,经公司批准,将两名成员派驻到其他项目中,释放了这部分成本。

两周后的成本绩效评估会议上,成本绩效CPI为1.02,后续我本着公司“降本增效”的成本管理原则,将成本节约状态一直延续至项目结束。

2024 年3 月,该项目顺利通过了用户的验收,并得到甲方用户好评。经后期评估,精准的生产销售,高效的业务流程,使该系统从工业端到销售端,将为企业节约成本超过15%,如经磨合,后续还将进一步为其提高运营效能。

最后,我对该项目的成本管理也进行了认真复盘,我认为,首先要有一套高效的成本管理计划,明确好估算成本、制定预算、控制成本的原则及流程;其次是估算工作要做细,预算才能做得准确,基准才更有参考价值;最后是控制成本要坚持,必须持续关注成本绩效并做预测,偏差要在短时间内解决。在以后的项目管理工作中我将不断总结、优化,不断提高信息系统项目管理能力。
