《市政公用工程管理与实务》全真普押A卷

一、单项选择题(共 20 题,每题 1 分,每题的备选项中,只有一个最符合题意。)

1.下列不属于土工合成材料常用用途的是( )。

A.过滤排水

B.路堤加筋

C.防腐蚀

D.台背路基填土加筋

2.关于挖方路基施工要点说法错误的是( )。

A.机械开挖时,距管道 1m 范围内人工开挖

B.机械开挖时,距直埋缆线 2m 范围内人工开挖

C.不得超挖,应预留 200~300mm 土层,由人工清理

D.过街雨水支管沟槽及检查井周围应用石灰土、石灰粉煤灰砂砾或设计要求的材料填实

3.关于温拌沥青混合料面层施工技术的说法,错误的是( )。

A.干法添加型温拌添加剂的掺量一般为最佳沥青用量的 0.5%~0.8%

B.沥青降粘类温拌添加剂的掺量一般为最佳沥青用量的 3%~4%

C.用于温拌施工的温拌沥青混合料出料温度较热拌沥青混合料降低 20℃以上

D.振动压路机在混合料温度低于 90℃后不应开振碾压

4.下列属于无机结合料类质量验收主控项目的是( )。

A.弯沉值

B.沉降差

C.构造深度

D.7d 无侧限抗压强度

5.下列关于钻孔灌注桩水下混凝土灌注说法错误的是( )。

A.桩孔检验合格,吊装钢筋笼完毕后,安置导管浇筑混凝土

B.混凝土配合比应通过试验确定,须具备良好的和易性,坍落度宜为 180~220mm

C.开始灌注混凝土时,导管底部至孔底的距离宜为 300~500mm

D.正常灌注时导管埋入混凝土深度宜为 1~2m

6.下列影响因素中,不属于设置支架施工预拱度应考虑的是( )。

A.支架承受施工荷载引起的弹性变形

B.支架杆件接头和卸落设备受载后压缩产生的非弹性变形

C.支架立柱在环境温度下的线膨胀或压缩变形

D.支架基础受载后的沉降

7.下列围堰类型中,适用于深基坑,可作为基础结构的一部分,但不适用在坚硬岩石的河床使用的是( )。

A.钢板桩围堰

B.钢筋混凝土板桩围堰

C.套箱围堰

D.双壁钢围堰

8.悬索桥中,防止桥面发生过大的挠曲变形和扭曲变形,主要承受弯曲内力的是( )。

A.加劲梁

B.主塔

C.主缆

D.锚锭

9.基坑采用集水明排时,排水沟距基坑坡脚的距离不应小于( )。

A.0.3m

B.0.4m

C.0.5m

D.1m

10.嵌入式隔水帷幕是按( )进行分类的。

A.按布置方式

B.按结构形式

C.按施工方法

D.按止水性能

11.下列咬合式排桩施工要点,说法错误的是( )。

A.钻孔咬合桩的施工可采用液压钢套管全长护壁、机械冲抓成孔工艺

B.相邻咬合桩应按先施工素混凝土桩、后施工钢筋混凝土桩的顺序进行

C.吊设第一节钢套管时,应采用两个测斜仪贴附于套管外壁并用经纬仪复核套管垂直度

D.抓斗在套管内取土时,套管底部应高于挖土面 1.0m

12.下列哪一项不属于周边孔炸药选用的特点( )。

A.低密度

B.高爆力

C.高爆速

D.低猛度

13.关于拉森钢板桩施工的相关描述,不正确的是( )。

A.相邻两钢板桩的接头应上下错开

B.锁口应顺利咬合,保证止水效果

C.为方便施工,沟槽回填前进行拔桩回收

D.拔出的桩摆放整齐,堆放高度不宜超过 1.0m

14.给水管道水压试验的相关要求,不包括( )。

A.试验段长度不宜大于 1.0km

B.试验管段不得用闸阀做堵板

C.试验前不低于工作压力的水浸泡

D.给水管道竣工验收前应进行水压试验

15.定向钻扩孔钻头连接部件包括:①钻杆;②分动器;③扩孔钻头;④转换卸扣。正确的连接顺序为( )。

A.①④③②①

B.②①③①④

C.④①②③①

D.①③②④①

16.缆线综合管廊宜设置在( )下。

A.机动车道下

B.非机动车道下

C.人行道下

D.绿化带下

17.属于管道全断面修复法的是( )。

A.灌浆法

B.爆管法

C.密封法

D.原位固化法

18.以下关于垃圾填埋场选址的描述,正确的是( )。

A.生活垃圾填埋场不得建在自然保护区

B.我国的城市垃圾填埋基本采用敞开式

C.生活垃圾填埋场应设在当地夏季主导风向的上风向

D.垃圾填埋场的选址要以经济效益为主

19.城镇燃气管道施工需要具有( )资质。

A.GA

B.GB1

C.GB2

D.GC3

20.隧道内照明使用电源电压应不大于( )。

A.12V B.24V

C.36V D.48V

二、多项选择题(共 10 题,每题 2 分。每题的备选项中,有 2 个或者 2 个以上符合题意,至少有一个错项。错选,本题不得分;少选,所选的每个选项得 0.5 分。)

21.造成土路基压实度不足的主要原因有( )

A.压实遍数不足

B.压路机吨重较大

C.填土松铺厚度过大

D.碾压不均匀

E.土场土质种类多,出现异类土壤分层填筑

22.在正式进行路基压实作业前,有条件时应做试验段,以便取得路基或基层施工相关的技术参数。试验的主要目的是( )。

A.确定虚铺厚度

B.合理选用压实机具

C.选择压实方式

D.确定最佳含水量

E.确定压实遍数

23.用于城镇快速路、主干路的水泥混凝土路面应采用( )水泥。

A.矿渣

B.硅酸盐

C.粉煤灰

D.普通硅酸盐

E.火山灰水泥

24.下列场合中,应采用管棚进行超前支护的是( )。

A.下穿铁路隧道施工

B.隧道洞口段施工

C.修建小断面地下工程

D.下穿住宅修建地铁区间隧道

E.穿越特殊地层修建隧道

25.下列属于渗透设施的是( )。

A.透水铺装

B.初期雨水弃流设施

C.下沉式绿地

D.蓄水池

E.调节池

26.下列关于混凝土面板施工的说法中,正确的有( )。

A.宜使用钢模板,钢模板应顺直、平整,每 1m 设置 1 处支撑装置

B.木模板直线部分板厚不宜小于 50mm,每 0.5~0.8m 设 1 处支撑装置

C.木模板弯道部分板厚宜为 15~30mm,每 0.8~1m 设 1 处支撑装置

D.端头木模固定传力杆安装方法,宜用于混凝土板不连续浇筑时设置的胀缝

E.支架固定传力杆安装方法,宜用于混凝土板连续浇筑时设置的胀缝

27.下列描述中,属于钢板桩特点描述的有( )。

A.成品制作,可反复使用

B.施工简便,但施工较大噪声

C.刚度小,变形大,与多道支撑结合

D.强度大,止水性好

E.配筋率较低

28.保证深基坑坑底稳定的措施包括( )。

A.加深围护结构入土深度

B.增加围护结构和支撑的刚度

C.坑底土体加固

D.坑内井点降水

E.适时施作底板结构

29.一级基坑应测项目包括( )

A.支护桩结构应力

B.土体深层水平位移

C.边坡顶部水平位移

D.土钉拉力

E.地表沉降

30.施工总体部署包括的内容有( )。

A.主要工程目标

B.总体组织安排

C.施工技术方案

D.总体资源配置

E.施工现场平面布置图

三、实务操作和案例分析题(共 5 题,一、二、三题各 20 分,四、五题各 30 分。)

案例一【背景资料】

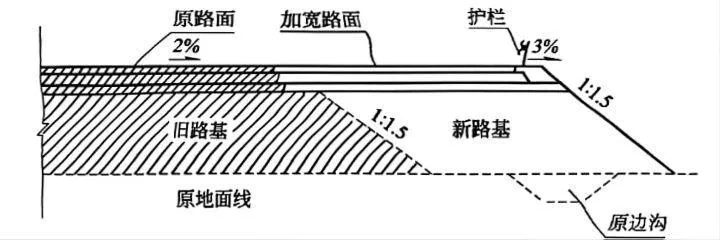

某公司承建城市道路改扩建工程,道路全长 5km,原路面宽度 25m。现况路面处理后进行加宽,设计加宽后路面宽度为 40m,加宽道路垫层为级配砂砾,基层为二灰稳定粒料,面层为三层热拌沥青混合料。道路加宽横断面布置如图 1 所示。

2026年一级建造师执业资格考试《市政公用工程管理与实务》考前仿真A卷丨附答案解析-第1张图片-四季读书网

项目部进场后,项目负责人编制了实施性的施工组织设计,经施工单位技术负责人审核并加盖单位公章、总监理工程师审批并加盖执业印章后,即开始工程项目的实施。项目部根据文明施工要求在大门口设置了五牌一图。

施工过程中发生如下事件:

事件一:新路基施工前,项目部进行了清表工作。施工过程中,根据测量中心线桩和下坡脚桩,从最低处分层填筑,逐层压实,路基填方高度按设计标高增加预沉量值。

事件二:二灰稳定粒料施工中,项目部采取了下列施工方式:采用分层压实的方式,每层压实厚度为 300mm,碾压时先用重型压路机碾压,后用轻型压路机消除轮迹。压实成型后进行保湿养护 3d。

事件三:热拌沥青混合料下面层施工前,项目部把面层施工流程对施工班组做了详细的技术交底,施工顺序如下:洒布 A→路面接缝处理→接缝处涂刷粘层油→摊铺沥青混合料→压实成型→开放交通。

【问题】

1.五牌一图指哪些牌和图?

2.新路基加宽施工前还需要进行哪些路基处理工作,清表的主要工作有哪些?

3.事件二中,改正基层施工的错误之处。

4.事件三中,写出下面层施工流程中 A 的内容,并说明开放交通的条件。

案例二【背景资料】

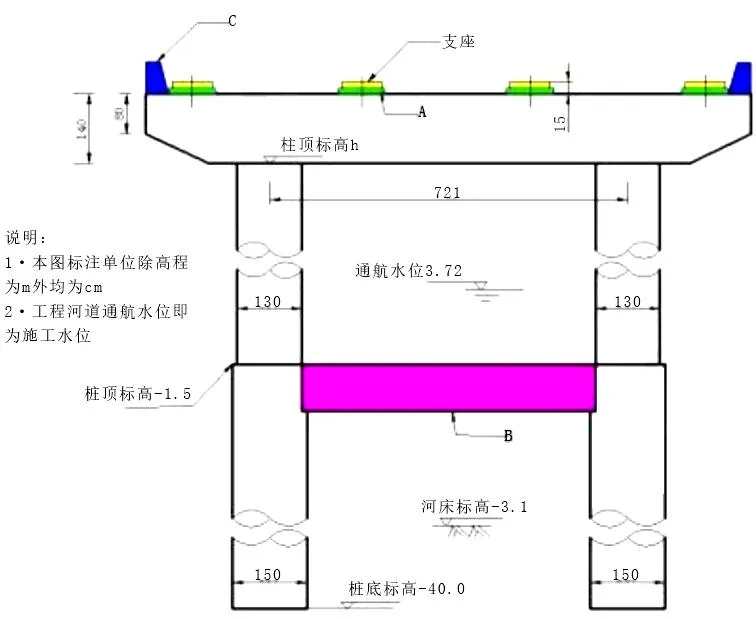

甲公司中标跨河桥梁工程,工程规划桥梁建成后河道保持通航,要求桥下净空高度不低于 10m。桥梁下部结构采用桩接柱的形式,B 的竖向高度为 1.2m,沿行车方向厚度为1.5m。桥梁下部结构横断面示意图如图 2 所示。

2026年一级建造师执业资格考试《市政公用工程管理与实务》考前仿真A卷丨附答案解析-第2张图片-四季读书网

图 2 桥梁下部结构横断面示意图

工程施工方案有如下要求:

(1)因桥梁的特殊情况,方案决定桥梁下部结构采取先筑岛后围堰形式,即桩基施工时采用河道筑岛,待桩基础完成后再开挖进行下部结构后续施工。

(2)桥梁桩基采用钻孔灌注桩,为保证施工进度,成孔速度控制在 2.5m/h。在检查孔径中,发现有缩径现象,遂采取了相应的措施处理。

(3)根据本工程实际情况,上部结构 T 型梁每片自重 35t,项目部采用穿巷架桥机方式进行桥梁的架设工作。

项目部进场后配备了专职安全员,并编制了专项安全应急预案,应急预案的主要内容有可能发生的事故特征、事故类型和危害程度分析、应急处置基本原则、预防及预警、应急处置、应急组织机构与职责、应急保障等。

【问题】

1.图中 A、B、C 的名称是什么,简述其作用?

2.结合背景分析缩径产生的可能原因?正确做法是什么?采取何种处理措施?

3.本工程有哪些分部分项工程需要组织专家论证。

4.项目专职安全员的职责有哪些?

案例三【背景资料】

某城市道路改建工程位于市中心区域,道路全长 2500m,车行道宽度 15m,两边人行道各 3m。路面结构为:150mm 厚级配砂砾垫层,350mm 厚水泥稳定碎石基层,60mm 厚中粒式沥青混凝土,40mm 厚 SMA 改性沥青混凝土面层。合同规定的开工日期为 3 月 24日,竣工日期为当年 9 月 30 日。合同要求施工期间维持半幅交通。工程施工时正值高温季节。施工前编制了如图所示的双代号网络计划,并通过监理工程师审批。

2026年一级建造师执业资格考试《市政公用工程管理与实务》考前仿真A卷丨附答案解析-第3张图片-四季读书网

A 公司中标后,项目部组织有关人员编写了施工组织设计,并绘制了一张总平面布置图,要求工程从开工到完工严格按该图进行平面布置。施工组织设计中列明的管理体系包括组织机构设置、项目经理及各部门主要负责人等岗位职责和工作程序。

施工中发生如下事件:

事件一:为保证 SMA 改性沥青面层施工质量,施工组织设计中规定摊铺温度不低于160℃,初压开始温度不低于 140℃,碾压终了的表面温度不低于 50℃;采用振动压路机碾压。

事件二:工程收尾时,需要夜间运输建筑垃圾等废料,为控制遗洒,项目部采取了车辆密封、覆盖措施,不得装载过满并遮盖两项措施,被公司技术部要求继续补充。

【问题】

1.指出网络计划的关键线路。是否满足合同工期要求,说明理由。

2.请指出事件一中的错误之处并改正。

3.SMA 改性沥青面层施工过程中,除可采用振动压路机碾压外还可以采用什么机械?并简述振动压路机应遵循的原则。

4.补充事件二中防治建筑垃圾遗洒的措施。

案例四【背景资料】

A 公司中标城市轨道工程,工程从 K108+735.82m-K111+11.57m,包括暗挖隧道与明挖车站两座,车站规模分别为 180m×50m 和 160m×50m(长×宽)。工程地质资料显示,本工程地质条件复杂,隧道穿越地带部分有地下水,且其中一段地层含有沼气。项目部确定坍塌、爆炸、触电、机械伤害为主要风险源。

项目部在暗挖隧道施工方案中对①隧道开挖、②隧道柔性防水、③隧道前方土体加固、④喷射混凝土、⑤二次衬砌等工程做为本次施工的重点。初期支护稳定后,进行柔性防水的施工。为保证柔性防水的质量,柔性防水层缝隙采用专用的双缝热合机焊接。在隧道与车站衔接位置采用长管棚支护,公司管棚施工方案确定管棚长度为 14m,采用 DN100 钢管,钢管长度 6m,项目部编制管棚施工工艺流程为①施工准备→②测放孔位→③钻机就位→④口→⑤压入钢管→⑥注浆(向钢管内或管周围土体)→⑦口→⑧养护→⑨开挖。

隧道开挖过程中,施工单位采用环形开挖留核心土法开挖,该方法包括以下工序:①上台阶环形开挖;②核心土开挖;③上部初期支护;④左侧下台阶开挖;⑤右侧下台阶开挖;⑥左侧下部初期支护;⑦右侧下部初期支护;⑧仰拱开挖、支护。部分工序位置如图4 所示。

2026年一级建造师执业资格考试《市政公用工程管理与实务》考前仿真A卷丨附答案解析-第4张图片-四季读书网

图 4 隧道开挖横断面示意图

【问题】

1.本工程需要暗挖隧道多少 m?

2.本工程风险源识别还应该增加哪些内容?

3.将背景中的隧道施工方案工序用序号进行排列?

4.监测初期支护稳定的项目?防水层焊接质量怎么检测?

5.补充管棚施工流程中④和⑦的内容,本工程中管棚施工需要哪些机械设备?

6.在图中按环形开挖留核心土法补充开挖线,并在图中填写工序①和②的位置;并写出工序①~⑧的正确排序(以“②→③→⑥→……”格式作答)。

【背景资料】

某施工单位承接了一座连续梁桥,共 12 跨,三跨为一联,分左右两幅,单幅跨内设 5片 T 梁,采用先简支后连续工法施工;下部结构为重力式桥台和桩柱式桥墩。桥梁总体布置如图 5-1 所示,3#、6#、9#墩顶大样如图 5-2 所示,其余墩顶大样如图 5-3 所示。

2026年一级建造师执业资格考试《市政公用工程管理与实务》考前仿真A卷丨附答案解析-第5张图片-四季读书网

图 5-1 桥梁总体布置图

2026年一级建造师执业资格考试《市政公用工程管理与实务》考前仿真A卷丨附答案解析-第6张图片-四季读书网

图 5-2 3#、6#、9#墩顶大样图

2026年一级建造师执业资格考试《市政公用工程管理与实务》考前仿真A卷丨附答案解析-第7张图片-四季读书网

图 5-2 其余墩顶大样图

施工过程中发生了下列事件:

事件一:设计文件要求桩基在低水位期间采用筑岛钻孔法施工。地质钻探资料显示 1#、2#墩下基础地层自上而下依次为:中粗砂卵石、强风化岩层、中风化岩层、微风化岩层,桩端持力层为强度高于 35MP 的微风化岩层。施工单位现有如下桩基施工机械可供选用:正循环回转钻、反循环回转钻、潜水钻、冲击钻、长螺旋钻机、静力压桩机。

事件二:图 5-2 中构件 B 采用盆式结构,其安装主要包括以下工艺:①B 的灌浆作业;②B 的上钢板预埋至梁体内;③拆除 B 的上下连接钢板及螺栓;④B 固定在预埋钢板上;⑤吊装落梁至垫石上。

事件三:图 5-2 中的构件 C 上桥安装前,项目部首先调整了 C 的安装定位值,定位后将 C 的锚固钢筋与桥梁预埋钢筋绑扎牢固,用泡沫塑料将 C 的间隙处填塞后浇筑混凝土,最后在预留槽混凝土强度达到 75%设计强度后开放交通。

【问题】

1.写出图 5-2 和图 5-3 中 B、C、D、E 的名称。

2.事件一中,筑岛钻孔时图 5-1 中的 A 是什么临时设施?有何作用?顶面高度有何要求?

3.图 5-3 中的 D 具体可以采用哪些做法?

4.事件二中,写出图 5-2 中构件 B 的安装流程(用序号和“→”表示),并简述其主要功能要求。

5.事件三中,计算本桥需要安装多少套 C,指出应根据何因素调整 C 的安装定位值,并改正 C 安装施工中的错误之处。

参考答案及解析

一、单项选择题

1.【答案】C

【解析】土工合成材料常用用途有路堤加筋、台背路基加筋、过滤与排水、路基防护。

2.【答案】C

【解析】不得超挖,应留有碾压后达到设计标高的压实量。

3.【答案】A

【解析】A 选项错误,干法添加型温拌添加剂的掺量一般为最佳沥青用量的 5%~6%。

4.【答案】D

【解析】无机结合料类质量验收主控项目有原材料质量、压实度、7d 无侧限抗压强度。

5.【答案】D

【解析】导管首次埋入混凝土灌注面以下不应小于 1.0m;正常灌注时导管埋入混凝土深度宜为 2~6m。

6.【答案】C

【解析】施工预拱度应考虑下列因素:(1)设计文件规定的结构预拱度。(2)支架和拱架承受全部施工荷载引起的弹性变形。(3)受载后由于杆件接头处的挤压和卸落设备压缩而产生的非弹性变形。(4)支架、拱架基础受载后的沉降。

7.【答案】B

【解析】钢筋混凝土板桩围堰适用于深水或深基坑,流速较大的砂类土、黏性土、碎石土河床。除用于挡水防水外还可作为基础结构的一部分,亦可采取拔出周转使用,能节约大量木材。

8.【答案】A

【解析】加劲梁是悬索桥承受风荷载和其他横向水平力的主要构件,防止桥面发生过大的挠曲变形和扭曲变形,主要承受弯曲内力。

9.【答案】A

【解析】明沟宜布置在拟建建筑基础边 0.4m 以外,沟边缘离开边坡坡脚应不小于0.3m。

10.【答案】B

【解析】

2026年一级建造师执业资格考试《市政公用工程管理与实务》考前仿真A卷丨附答案解析-第8张图片-四季读书网
2026年一级建造师执业资格考试《市政公用工程管理与实务》考前仿真A卷丨附答案解析-第9张图片-四季读书网

11.【答案】D

【解析】抓斗在套管内取土时,套管底部应始终位于抓土面下方,且抓土面与套管底的距离应大于 1.0m

12.【答案】C

【解析】周边孔宜采用低密度、低爆速、低猛度或高爆力炸药;周边孔宜采用小直径连续或间接装药结构;软岩中,可采用空气柱反向装药结构;硬岩的眼底可装一节加强药卷。

13.【答案】C

【解析】C 项错误,在全部地下工程完成并回填后进行拉森钢板桩拔除。

14.【答案】C

【解析】C 项错误,管道应在不大于工作压力条件下充分浸泡。

15.【答案】D

【解析】扩孔钻头连接顺序为:钻杆、扩孔钻头、分动器、转换卸扣、钻杆。

16.【答案】C

【解析】缆线综合管廊采用浅埋沟道方式建设,设有可开启盖板但其内部空间不能满足人员正常通行要求,用于容纳电力电缆和通信线缆。缆线综合管廊宜设置在人行道下。

17.【答案】D

【解析】AC 属于局部修复法,B 属于管道更新。

18.【答案】A

【解析】选项 B 错误,我国的城市垃圾填埋基本采用封闭型填埋场。选项 C 错误,生活垃圾填埋场应设在当地夏季主导风向的下风向。选项 D 错误,垃圾填埋场的选址应考虑地质结构、地理水文、运距、风向等因素,位置选择的好,直接体现在投资成本和社会环境效益上。

19.【答案】B

【解析】GB1 级是指城镇燃气管道,GB2 级是指城镇热力管道。

20.【答案】C

【解析】)隧道、人防工程、高温、有导电灰尘或灯具离地面高度低于 2.5m 等场所的照明,电源电压不应大于 36V。移动式照明器(如行灯)的照明电源电压不得大于36V。

二、多项选择题

21.【答案】ACD

【解析】路基施工中压实度不能满足质量标准要求,甚至局部出现“弹簧土”现象,主要原因是:

①压实遍数不合理。

②压路机质量偏小。

③填土松铺厚度过大。

④碾压不均匀。

⑤含水量大于最佳含水量,特别是超过最佳含水量两个百分点,造成“弹簧”现象。

⑥没有对前一层表面浮土或松软层进行处治。

⑦土场土质种类多,出现异类土壤混填;尤其是透水性差的土壤包裹透水性好的土壤,形成了水囊,造成“弹簧”现象。

⑧填土颗粒过大(粒径大于 100mm),颗粒之间空隙过大,或采用不符合要求的填料(天然稠度小于 1.1,液限大于 40,塑性指数大于 18)。

22.【答案】ABCE

【解析】试验目的主要有:(1)确定路基预沉量值。(2)合理选用压实机具;(3)按压实度要求,确定压实遍数。(4)确定路基宽度内每层虚铺厚度。(5)根据土的类型、湿度、设备及场地条件,选择压实方式。

23.【答案】BD

【解析】重交通以上等级道路、城市快速路、主干路应采用 42.5 级以上的道路硅酸盐水泥或硅酸盐水泥、普通硅酸盐水泥。

24.【答案】ABDE

【解析】在下列施工场合应考虑采用管棚进行超前支护:

(1)穿越铁路修建地下工程。

(2)穿越地下和地面结构物修建地下工程。

(3)修建大断面地下工程。

(4)隧道洞口段施工。

(5)通过断层破碎带等特殊地层

(6)特殊地段,如大跨度地铁车站、重要文物保护区、河底、海底的地下工程施工等。

25.【答案】AC

【解析】市政公用工程中常采用的渗透设施主要有透水铺装、下沉式绿地、生物滞留设施、渗透塘。

26.【答案】ADE

【解析】选项 B 木模板直线部分板厚不宜小于 50mm,每 0.8~1m 设 1 处支撑装置,木模板弯道部分板厚宜为 15~30mm,每 0.5~0.8m 设 1 处支撑装置

27.【答案】ABC

【解析】钢板桩特点:

①成品制作,可反复使用。

②施工简便,但施工较大噪声。

③刚度小,变形大,与多道支撑结合,在软弱土层中也可采用。

④新的时候止水性尚好,如有漏水现象,需增加防水措施。

28.【答案】ACDE

【解析】保证深基坑坑底稳定的措施有:加深围护结构入土深度、坑底土体加固、坑内井点降水、适时施作底板结构。

29.【答案】CE

【解析】

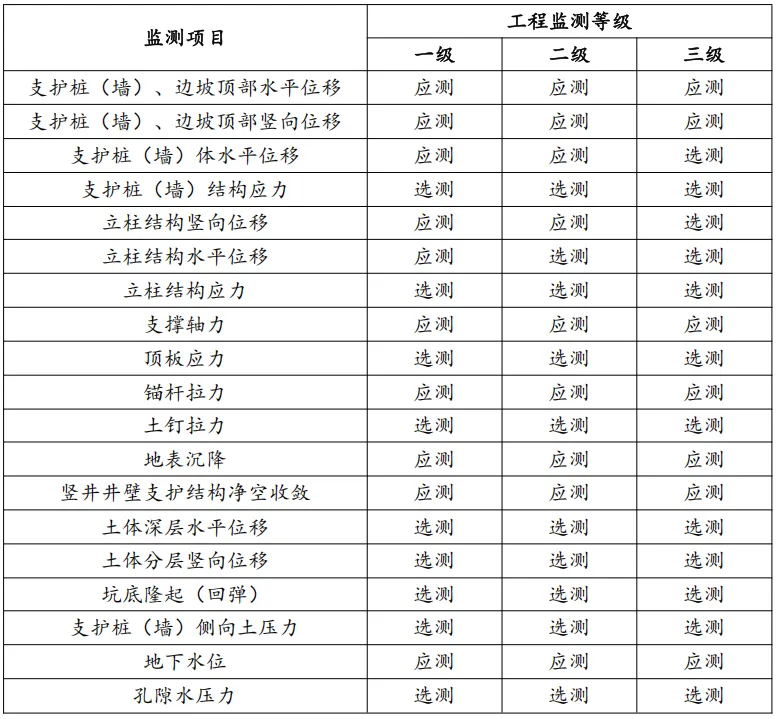

2026年一级建造师执业资格考试《市政公用工程管理与实务》考前仿真A卷丨附答案解析-第10张图片-四季读书网

30.【答案】ABD

【解析】施工总体部署应包括主要工程目标、总体组织安排、总体施工安排、施工进度计划及总体资源配置等。

三、案例分析题

【案例一·参考答案】

1.五牌一图指工程概况牌、管理人员名单及监督电话牌、消防保卫(防火责任)牌、安全生产牌、文明施工牌和施工现场总平面图。

2.(1)需填筑的路基横向坡度为 1:1.5 陡于 1:5,需修成台阶形式,每层台阶高度不宜大于 300mm,宽度不应小于 1.0m,台阶顶面向内倾斜。

(2)清表:排除原地面积水,清除树根、杂草、淤泥等。妥善处理坟坑、井穴、树根坑的坑槽,分层填实至原地面高程。

3.错误1:每层压实厚度为 300mm。

改正:每层最大压实厚度为 200mm,且不宜小于 100mm。

错误 2:碾压时先用重型压路机碾压,后用轻型压路机消除轮迹。

改正:碾压时采用先轻型、后重型压路碾压。

错误 3:压实成型后进行保湿养护 3d。

改正:压实成型后保湿养护不宜少于 7d。

4.(1)A:透层油;

(2)热拌沥青混合料路面应待摊铺铺层自然降温至表面温度低于 50℃后,方可开放交通。

【案例二·参考答案】

1.A 的名称是垫石,支撑传递荷载,保证支座维修更换所需净空;便于调整桥梁的坡度。B 的名称是系梁,主要是为了把两个桩或墩连成整体受力,增加横向刚度和整体稳定性。C 的名称是防震挡块,防止主梁在横桥向发生的落梁现象。

2.①可能原因:地层复杂、河中桩基地下水压力大、钻进速度过快、护壁泥浆性能差、放置时间过长等。

②正确做法:改善护壁泥浆,放慢钻进速度,宜控制在 2m/h 以内,钢筋笼放入孔内及时灌注混凝土。

③处理措施:可提高孔内泥浆量或加大泥浆相对密度采用上下反复扫孔的方法,恢复孔径。

3.需要组织专家论证的分部分项工程有:桥台、系梁等基坑土方开挖、支护、降水工程,穿巷架桥机安装拆除及预制梁起重吊装施工,盖梁模板支撑工程等。

4.①负责施工现场安全生产日常检查并做好检查记录;

②现场监督危险性较大工程安全专项施工方案实施情况;

③对作业人员违规违章行为有权予以纠正或查处;

④对施工现场存在的安全隐患应责令并督促整改;

⑤对于发现的安全隐患,向项目负责人和项目安全生产管理机构报告;

⑥依法报告生产安全事故情况。

⑦收集整理安全生产管理相关资料。

【案例三·参考答案】

1.(1)关键路线为①→②→④→⑧→⑨→⑩或 A→B→E→H→J。

(2)满足。理由:计划工期 190d<合同工期 191d,所以满足合同要求。

2.错误 1:初压开始温度不低于 140℃。

改正:初压开始温度不低于 150℃。

错误 2:碾压终了的表面温度不低于 50℃。

改正:碾压终了的表面温度不低于 90~120℃。

3.(1)还可以用钢筒压路机碾压。

(2)振动压路机应遵循的原则:“紧跟、慢压、高频、低幅”。

4.还应补充的措施有:

(1)现场出口设置洗车池;

(2)转弯上坡时减速慢行;

(3)安排专人对车辆行驶路线检查清扫。

【案例四·参考答案】

1.111011.57-108735.82-180-160=1935.75m。

2.高空坠落、物体打击、起重伤害、透水、中毒窒息等

3.③→①→④→②→⑤

4.①拱顶下沉、水平收敛、地表沉降;②焊缝应均匀连续;焊缝宽不应小于 10mm;焊缝应经充气试验检测合格。

5.④是水平钻孔,⑦是封口。

需要的机械设备有:管棚钻机(定向钻机,水平钻机,坑道钻机等均可以);专用管床(管棚钢管接头需要用厚壁管箍,且要上满丝扣;管棚钢管上开口);注浆机(砂浆泵),制浆机,空压机(1 分),钢管压入设备(装载机也可以)。

6.施工排序:①→③→②→④→⑥→⑤→⑦→⑧。

【案例五·参考答案】

1.B 是支座;C 是伸缩装置;D 是临时支座;E 是张拉齿板。

2.(1)A 是护筒。

(2)对桩位和钻进进行导向定位;挡土承受荷载,避免孔口土体坍塌;存蓄泥浆,保持护壁泥浆的液位高;作为测量基准;防止地表水流入孔内。

(3)护筒顶面应高出地下水位 2m,并宜高出地面至少 0.3m,并应满足护壁泥浆液位高度。

3.D 为临时支座,可以采用钢砂筒、硫磺砂浆、垫木(木墩)、混凝土预制块、千斤顶等。

4.②→④→⑤→①→③。

支座功能要求:首先支座必须具有足够的承载能力,以保证可靠地传递支座反力(竖向力和水平力);其次支座对桥梁变形的约束尽可能的小,以适应梁体自由伸缩和转动的需要;另外支座还应便于安装、养护和维修,并在必要时可以进行更换。

5.(1)本桥一共 4 联,每幅需要设置 4+1=5 套。

(2)伸缩装置;两幅一共 10 套伸缩装置。应根据安装时的气温调整安装时的定位值。

(3)错误之处:最后在预留槽混凝土强度达到 75%设计强度后开放交通。改正:预留槽混凝土强度应达到设计强度后开放交通。
