第6章 建筑工程企业资质与施工组织
这一章需要把笔拿出来了,案例题很多。边看边写,练习笔感!

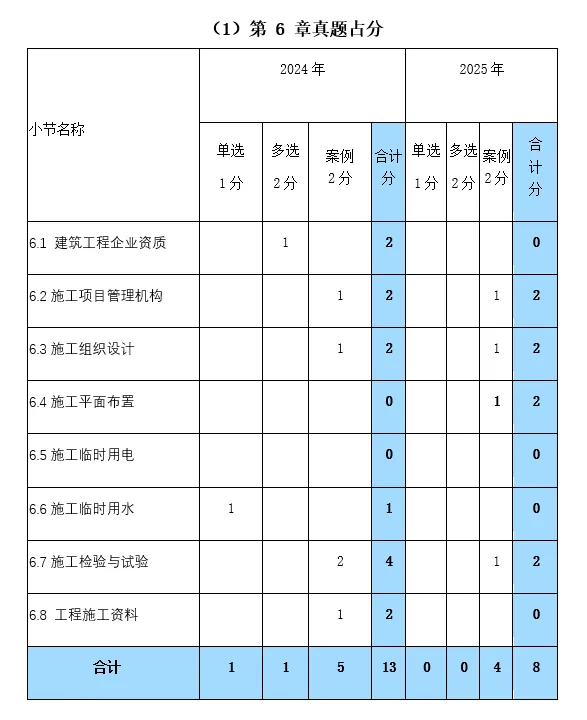

(1)第 6 章真题占分




(2)第 6 章教材变动汇总及考点记忆攻略
第6章是2026年教材变动最大的章节之一,主要集中在临时用电部分。临时用电是案例改错题和选择题的绝对高频考点,数字密集、逻辑清晰,掌握了就是送分题。

一、必考高频考点(★★★★★)

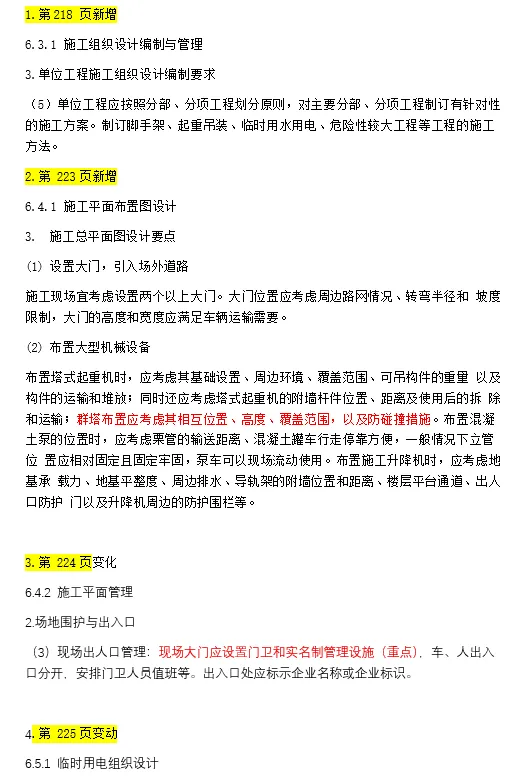

1. 施工平面布置 —— 大门与大型机械(第223页新增)
(1)大门:施工现场宜考虑设置两个以上大门。大门位置应考虑周边路网情况、转弯半径和坡度限制。
一句话记忆:“大门不少于两个”
(2)大型机械设备布置要点:
设备 | 布置要点 | 一句话记 |
塔式起重机 | 基础设置、周边环境、覆盖范围、可吊构件重量、运输堆放、附墙杆件位置、群塔防碰撞 | 塔吊看覆盖和附墙 |
混凝土泵 | 泵管输送距离、罐车行走停靠方便,立管位置固定牢固 | 泵车看输送和停靠 |
施工升降机 | 地基承载力、平整度、排水、附墙位置、楼层通道、防护门、防护围栏 | 升降机看地基和附墙 |
出题方式:选择题“施工升降机布置时应考虑哪些因素?”或案例题“指出塔吊布置中的不妥之处”。
2. 现场出入口管理(第224页变动)★★★
现场大门应设置门卫和实名制管理设施,车、人出入口分开。
一句话记忆:“大门有人有门卫,车人分开”
注意:这是2026年教材变动点,“实名制管理设施”是新增关键词。

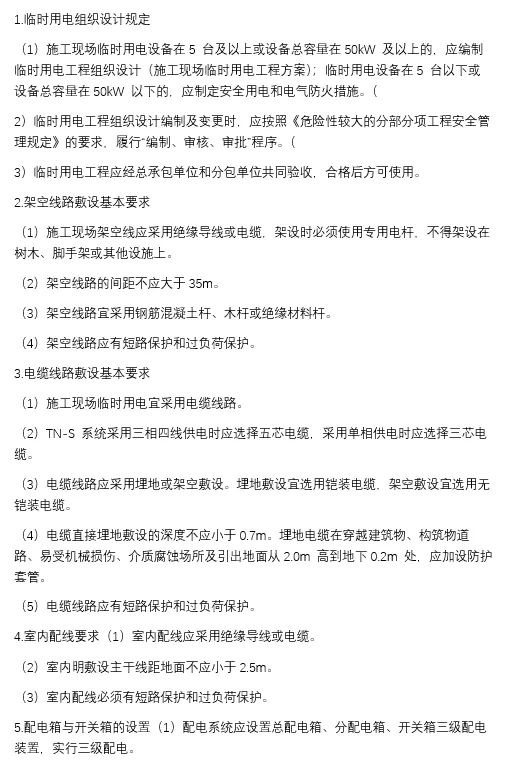

3. 临时用电组织设计(第225页变动)★★★★
(1)什么时候必须编方案?
条件 | 要求 |
设备≥5台 或 总容量≥50kW | 必须编制临时用电组织设计 |
设备<5台 且 总容量<50kW | 制定安全用电和电气防火措施 |
一句话记忆:“5台50kW,以上编方案,以下定措施”
(2)编制及变更程序:按照危大工程要求,履行 “编制、审核、审批” 程序
一句话记忆:“编审批”
(3)验收:临时用电工程应经总承包单位和分包单位共同验收,合格后方可使用。
4. 架空线路敷设(第225页)★★★★
要求 | 数字/内容 | 一句话记 |
导线 | 绝缘导线或电缆,不得架设在树木、脚手架或其他设施上 | 不架树和架 |
间距 | ≤35m | 架空间距35 |
电杆 | 钢筋混凝土杆、木杆或绝缘材料杆 | 杆用钢筋木绝缘 |
保护 | 应有短路保护和过负荷保护 | 短路过载都要保 |
5. 电缆线路敷设(第225页)★★★★★
(1)电缆选择:
TN-S系统三相四线供电 → 五芯电缆
单相供电 → 三芯电缆
(2)敷设方式:埋地或架空。埋地宜用铠装电缆,架空宜用无铠装电缆
(3)埋地深度:≥0.7m
(4)防护套管:穿越建筑物、构筑物、道路、易受机械损伤、介质腐蚀场所及引出地面从2.0m高到地下0.2m处,应加设防护套管
一句话记忆:“埋地0.7米,穿路加套管,地上2米下0.2”
6. 室内配线(第225页)★★★
要求 | 数字 | 一句话记 |
导线 | 绝缘导线或电缆 | — |
明敷设主干线距地面 | ≥2.5m | 室内干线2.5 |
保护 | 短路保护和过负荷保护 | — |

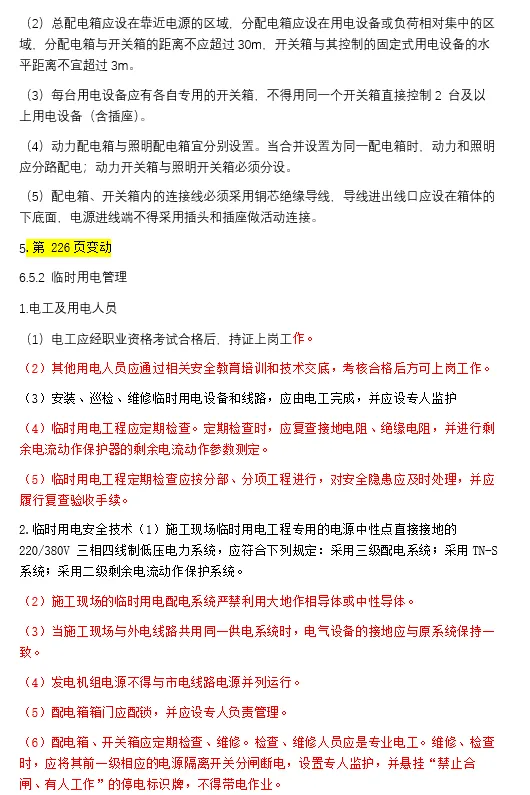

7. 配电箱与开关箱设置(第225-226页)★★★★★
(1)三级配电:总配电箱 → 分配电箱 → 开关箱
(2)距离要求:
分配电箱与开关箱的距离:≤30m
开关箱与其控制的固定式用电设备的水平距离:≤3m
一句话记忆:“分到开30米,开到设备3米”
(3)一机一闸一漏一箱:每台用电设备应有各自专用的开关箱,不得用同一个开关箱直接控制2台及以上用电设备
(4)动力与照明:动力配电箱与照明配电箱宜分别设置。合并设置时,动力和照明应分路配电;动力开关箱与照明开关箱必须分设
(5)箱体要求:导线进出线口应设在箱体的下底面,电源进线端不得采用插头和插座做活动连接
8. 临时用电安全技术(第226页变动)★★★★★
(1)三级配电 + TN-S系统 + 二级剩余电流动作保护
一句话记忆:“三级配电、TN-S、二级漏保”

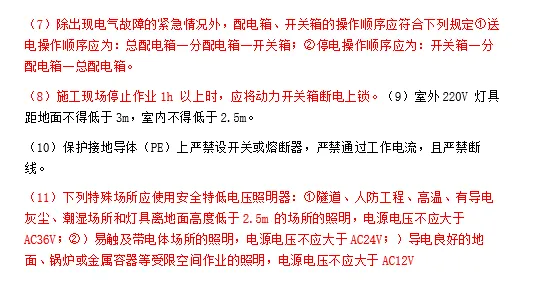

(2)送电/停电操作顺序(案例题高频考点):
送电:总配电箱 → 分配电箱 → 开关箱(总→分→开)
停电:开关箱 → 分配电箱 → 总配电箱(开→分→总)
一句话记忆:“送电总到开到,停电开到总;送电反着来,停电顺着去”
(3)暂停作业断电:停止作业1小时以上时,应将动力开关箱断电上锁
一句话记忆:“停1小时,断电上锁”
(4)灯具高度:
室外220V灯具:≥3m
室内220V灯具:≥2.5m
一句话记忆:“室外3米,室内2.5”
(5)PE线(保护接地导体):严禁设开关或熔断器,严禁通过工作电流,严禁断线——三重严禁
一句话记忆:“PE三严禁:无开关、无电流、不断线”
(6)特殊场所安全电压(选择题必考):
场所 | 电压 | 一句话记 |
隧道、人防工程、高温、有导电灰尘、潮湿场所、灯具离地<2.5m | ≤AC36V | 36V:隧道人防高灰潮 |
易触及带电体场所 | ≤AC24V | 24V:易触电 |
导电良好的地面、锅炉、金属容器等受限空间 | ≤AC12V | 12V:金属容器受限空间 |
一句话记忆口诀:“36隧道人防高灰潮,24易触电,12金属容器受限空间”
出题方式:案例题给一个场景,问“该场所照明电源电压不应大于多少V?”或选择题判断“锅炉内照明应使用AC36V”是否正确。

二、新增考点(★★★)
9. 临时用电管理——电工及用电人员(第226页变动)
电工应经职业资格考试合格后,持证上岗
其他用电人员应通过安全教育培训和技术交底,考核合格后上岗
安装、巡检、维修临时用电设备和线路,应由电工完成,并设专人监护
定期检查时,应复查接地电阻、绝缘电阻,并进行剩余电流动作保护器的剩余电流动作参数测定
10. 几个“严禁”汇总
严禁行为 | 一句话记 |
严禁利用大地作相导体或中性导体 | 大地不能当导线 |
发电机组电源不得与市电线路电源并列运行 | 发电机不与市电并列 |
配电箱箱门应配锁,专人负责 | 箱门上锁专人管 |
维修时不得带电作业(应断电、挂“禁止合闸”牌) | 维修断电挂牌 |
PE线上严禁设开关或熔断器、严禁通过工作电流、严禁断线 | PE三严禁 |
三、数字考点汇总表
考点 | 数字 | 记忆口诀 |
临时用电编方案门槛 | 5台 或 50kW | 5台50kW |
架空线路间距 | ≤35m | 间距35 |
电缆埋地深度 | ≥0.7m | 埋地0.7 |
防护套管范围 | 地上2m到地下0.2m | 地上2下0.2 |
室内明敷主干线高度 | ≥2.5m | 室内2.5 |
分配电箱→开关箱 | ≤30m | 分到开30 |
开关箱→设备 | ≤3m | 开到设备3 |
停止作业断电时限 | 1h | 停1小时断电 |
室外灯具高度 | ≥3m | 室外3 |
室内灯具高度 | ≥2.5m | 室内2.5 |
安全电压——隧道/人防/潮湿等 | ≤36V | 36V |
安全电压——易触及带电体 | ≤24V | 24V |
安全电压——金属容器/受限空间 | ≤12V | 12V |
四、易混淆点特别提醒
易混淆点 | 正确说法 | 错误说法(陷阱) |
配电箱与开关箱的距离 | 分配电箱→开关箱 ≤30m | “开关箱到设备≤30m” ❌ |
开关箱到设备 | ≤3m | “分配电箱到开关箱≤3m” ❌ |
室内灯具高度 | ≥2.5m | “室内灯具高度≥3m” ❌ |
室外灯具高度 | ≥3m | “室外灯具高度≥2.5m” ❌ |
送电顺序 | 总→分→开 | “开→分→总” ❌ |
停电顺序 | 开→分→总 | “总→分→开” ❌ |
安全电压36V场所 | 隧道、人防、潮湿 | “锅炉内用36V” ❌(应用12V) |
安全电压24V场所 | 易触及带电体 | “隧道内用24V” ❌(应用36V) |
五、30天冲刺建议
临时用电是本章绝对重点,案例题和选择题都会考。数字多但逻辑清晰,用口诀串起来,每天念一遍
送电/停电顺序是案例题高频考点,必须记住“送电总到分到开,停电开到分到总”
安全电压三个档位(36/24/12)是选择题和案例题的必考点,记清各自对应的场所
三级配电、TN-S系统、二级漏保——这三个词要像条件反射一样,看到临时用电就想到
PE线三重严禁——选择题常考,案例题改错也常考
(3)第 6 章自测题

案例一
某新建住宅项目,建筑面积5万m²,地上18层,地下2层。施工现场临时用电设备共6台,总容量为55kW。施工单位编制的临时用电方案部分内容如下:
① 编制了临时用电工程组织设计,履行了“编制、审核、审批”程序。
② 临时用电工程由总承包单位单独验收合格后投入使用。
③ 配电系统采用总配电箱→分配电箱→开关箱三级配电。
④ 分配电箱与开关箱的距离为35m,开关箱与其控制的固定式塔吊的水平距离为3.5m。
⑤ 地下室潮湿环境照明采用AC36V安全电压。
⑥ 钢筋加工区一台开关箱同时控制2台钢筋弯曲机。
⑦ 室外220V灯具距地面2.8m。
⑧ 停止作业1.5小时后,动力开关箱断电上锁。
问题:
(1)该项目是否需要编制临时用电工程组织设计?说明理由。
(2)指出②③④⑤⑥⑦⑧中的不妥之处,并分别说明正确做法。

案例二
某商业综合体项目,施工现场临时用电采用TN-S系统。施工过程中存在以下情况:
① 总配电箱设置在用电设备相对集中的区域。
② 分配电箱与开关箱的距离为25m。
③ 开关箱与其控制的固定式搅拌机的水平距离为4m。
④ 施工现场电缆线路采用埋地敷设,埋设深度为0.6m。
⑤ 电缆穿越道路时,未加设防护套管。
⑥ 室内明敷设主干线距地面2.2m。
⑦ 电工在维修配电箱时,未断电直接操作。
⑧ 锅炉内作业照明采用AC24V电压。
⑨ 潮湿环境下,工人使用AC36V手持照明灯具。
⑩ 送电操作顺序:开关箱→分配电箱→总配电箱。
问题:
(1)指出①②③④⑤⑥中的不妥之处,并分别说明正确做法。
(2)⑦中电工的操作是否正确?说明理由。
(3)⑧中锅炉内照明电压是否正确?说明理由。
(4)⑨中潮湿环境手持照明电压是否正确?说明理由。
(5)⑩中送电操作顺序是否正确?说明理由。

答案与解析
案例一
(1)该项目是否需要编制临时用电工程组织设计?说明理由。
答:需要编制。
理由:施工现场临时用电设备在5台及以上或设备总容量在50kW及以上的,应编制临时用电工程组织设计。该项目设备6台(≥5台),总容量55kW(≥50kW),满足编制条件。
(2)指出②③④⑤⑥⑦⑧中的不妥之处,并分别说明正确做法。
答:
② 不妥。 临时用电工程应经总承包单位和分包单位共同验收,合格后方可使用,不应由总承包单位单独验收。
③ 正确。 配电系统应设置总配电箱、分配电箱、开关箱三级配电装置,实行三级配电。
④ 不妥。 分配电箱与开关箱的距离不应超过30m(背景为35m);开关箱与其控制的固定式用电设备的水平距离不宜超过3m(背景为3.5m)。正确做法:分配电箱与开关箱的距离不应超过30m,开关箱与塔吊的水平距离不宜超过3m。
⑤ 正确。 地下室潮湿环境照明属于特殊场所,电源电压不应大于AC36V。
⑥ 不妥。 每台用电设备应有各自专用的开关箱,不得用同一个开关箱直接控制2台及以上用电设备。正确做法:每台钢筋弯曲机应设置各自专用的开关箱。
⑦ 不妥。 室外220V灯具距地面不得低于3m。正确做法:调整灯具高度使其距地面不低于3m。
⑧ 正确。 施工现场停止作业1h以上时,应将动力开关箱断电上锁。1.5h≥1h,符合要求。
案例二
(1)指出①②③④⑤⑥中的不妥之处,并分别说明正确做法。
答:
① 不妥。 总配电箱应设在靠近电源的区域,分配电箱才应设在用电设备或负荷相对集中的区域。
② 正确。 分配电箱与开关箱的距离不应超过30m,25m符合要求。
③ 不妥。 开关箱与其控制的固定式用电设备的水平距离不宜超过3m。正确做法:调整搅拌机位置,使水平距离不超过3m。
④ 不妥。 电缆直接埋地敷设的深度不应小于0.7m。正确做法:埋设深度不应小于0.7m。
⑤ 不妥。 埋地电缆穿越道路时,应加设防护套管。正确做法:穿越道路处应加设防护套管。
⑥ 不妥。 室内明敷设主干线距地面不应小于2.5m。正确做法:调整主干线高度使其距地面不低于2.5m。
(2)⑦中电工的操作是否正确?说明理由。
答:不正确。
理由:配电箱维修、检查时,应将其前一级相应的电源隔离开关分闸断电,设置专人监护,并悬挂“禁止合闸、有人工作”的停电标识牌,不得带电作业。
(3)⑧中锅炉内照明电压是否正确?说明理由。
答:不正确。
理由:导电良好的地面、锅炉或金属容器等受限空间作业的照明,电源电压不应大于AC12V。锅炉内属于受限空间,应采用AC12V,AC24V不符合要求。
(4)⑨中潮湿环境手持照明电压是否正确?说明理由。
答:不正确。
理由:隧道、人防工程、高温、有导电灰尘、潮湿场所等场所的照明,电源电压不应大于AC36V。但背景中明确是手持照明灯具,易触及带电体,应按易触及带电体场所对待,电源电压不应大于AC24V。AC36V不符合要求。
(5)⑩中送电操作顺序是否正确?说明理由。
答:不正确。
理由:送电操作顺序应为:总配电箱→分配电箱→开关箱。背景中的顺序(开关箱→分配电箱→总配电箱)是停电操作顺序。
(4)第 6 章26年实务教材变动
