水利水电工程管理与实务
2019真题解析#扩展补析
一、单选选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)
1.下列观测方法中,适用于边坡稳定监测的是( )。
A.交会法 B.视准线法C.水准线法D.三角高程法
答案:A
扩展:一般情况下,滑坡、高边坡稳定监测采用交会法;水平位移监测采用视准线法(活动觇牌法和小角度法);垂直位移监测,宜采用水准监测法,也可采用满足精度要求的 光电测距三角高程法;地基回弹宜采用水准仪与悬挂钢尺相配合的监测方法。
施工期间外部变形监测应包括下列内容:施工区的滑坡监测;高边坡开挖稳定性监测;围堰的水平位移和沉陷监测;临时性的基础沉陷(回弹)和裂缝监测等。
竣工测量包括下列主要项目:①主要水工建筑物基础开挖建基面的1:200~1:500地形图(高程平面图)或纵、横断面图。②建筑物过流部位或隐蔽部位形体测量。③外部变形监测设备埋设安装竣工图。④建筑物的各种重要孔、洞的形体测量(如电梯井、倒垂孔等)。⑤视需要测绘施工区竣工平面图。
2.水库最高洪水位以下特征库容为( )。
A.总库容 B.防洪库容C.调洪库容 D.有效库容
答案:A
扩展:1)水库特征水位
(1)校核洪水位。指水库遇大坝的校核洪水时,在坝前达到的最高水位。它是水库在非常运用校核情况下允许临时达到的最高洪水位,是确定大坝顶高程及进行大坝安全校核的主要依据。
(2)设计洪水位。指水库遇大坝的设计洪水时,在坝前达到的最高水位。它是水库在正常运用设计情况下允许达到的最高洪水位,也是挡水建筑物稳定计算的主要依据。
(4)防洪限制水位(汛前限制水位)。指水库在汛期允许兴利的上限水位,也是水库汛期防洪运用时的起调水位。
(5)正常蓄水位(正常高水位、设计蓄水位、兴利水位)。指水库在正常运用的情况下,为满足设计的兴利要求在供水期开始时应蓄到的最高水位。它决定水库的规模、效益和调节方式,在很大程度上决定水工建筑物的尺寸、形式和水库的淹没损失,是水库最重要的一项特征参数,也是挡水建筑物稳定计算的主要依据。
(6)死水位(设计低水位)。指水库在正常运用的情况下,允许消落到的最低水位。水库正常蓄水位与死水位之间的变幅称为水库消落深度。
2)水库特征库容
(1)静库容。指坝前某一特征水位水平面以下的水库容积。
(2)总库容。指最高洪水位以下的水库静库容。它是一项表示水库工程规模的代表性指标,可作为划分水库工程等别及建筑物级别,确定工程安全标准的重要依据。
(3)防洪库容。指防洪高水位至防洪限制水位之间的水库容积。用以控制洪水,满足水库下游防护对象的防护要求。
(4)调洪库容。指校核洪水位至防洪限制水位之间的水库容积。用于保证下游防洪安全(指其中的防洪库容部分)及对校核洪水调洪削峰,保证大坝安全。
(5)兴利库容(有效库容、调节库容)。指正常蓄水位至死水位之间的水库容积。用以调节径流,按兴利要求提供水库的供水量或水电站的流量。
(6)重叠库容(共用库容、结合库容)。指防洪库容与兴利库容重叠部分的库容,是正常蓄水位至防洪限制水位之间汛期用于蓄洪、非汛期用于兴利的水库容积。
(7)死库容(垫底库容)。指死水位以下的水库容积。一般用于容纳水库淤沙,抬高坝前水位和库区水深。在正常运用中不调节径流,也不放空。
3.3级大坝的合理使用年限为( )年。
A.150 B.100C.50 D.30
答案:C
4.粗骨料的最大粒径不应超过钢筋净间距的( )。
A.1/4 B.1/2C.2/5 D.2/3
答案:D

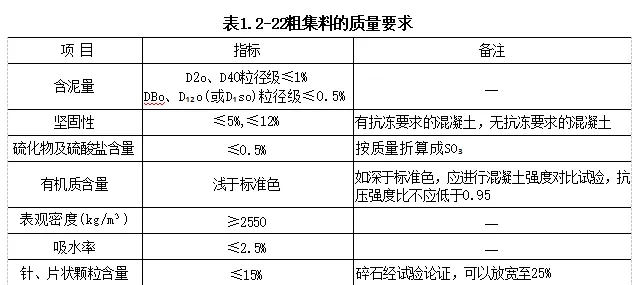

扩展:粗集料的最大粒径:不应超过钢筋净间距的2/3、构件断面最小边长的1/4、素混凝土板厚的1/2。对少筋或无筋混凝土结构,应选用较大的粗集料粒径。

5.Ⅱ类围岩( )。
A.稳定 B.基本稳定C.稳定性差 D.不稳定
答案:B

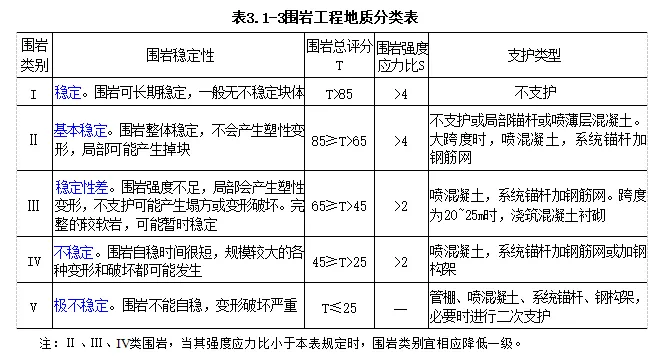

扩展:地下洞室的围岩可以岩石强度、岩体完整程度、结构面状态、地下水和主要结构面产状等五项因素之和的总评分为基本依据,以围岩强度应力比为参考依据,进行工程地质分类

6.下列关于灌浆顺序正确的是( )。
A.固结灌浆→接缝灌浆→回填灌浆
B.接缝灌浆→回填灌浆→固结灌浆
C.回填灌浆→固结灌浆→接缝灌浆
D.回填灌浆→接缝灌浆→固结灌浆
7.钢筋在调直机上调直后,其表面伤痕不得使钢筋截面面积减少( )%以上。
A.5 B.6C.7 D.8
答案:A扩展:钢筋加工一般要经过四道工序:清污除锈、调直、下料剪切、接头加工及弯折。当钢筋接头采用直螺纹或锥螺纹连接时,还要增加钢筋端头镦粗和螺纹加工工序。
钢筋的调直和清除污锈应符合下列要求:
(1)钢筋的表面应洁净,使用前应将表面油渍、漆污、锈皮、鳞锈等清除干净。
(2)钢筋应平直,无局部弯折,钢筋中心线同直线的偏差不应超过其全长的1%。成盘的钢筋或弯曲的钢筋均应调直后,才允许使用。
(3)钢筋在调直机上调直后,其表面伤痕不得使钢筋截面面积减少5%以上。
(4)如用冷拉方法调直钢筋,则其调直冷拉率不得大于1%。
当500MPa级钢筋按设计要求弯转90°时,其最小弯转直径应符合下列要求:
(1)钢筋直径小于16mm时,最小弯转直径为5倍钢筋直径。
(2)钢筋直径大于等于16mm时,最小弯转直径为7倍钢筋直径。
当温度低于-20℃时,严禁对低合金钢筋进行冷弯加工,以避免在钢筋起弯点发生
强化,造成钢筋脆断。弯起钢筋弯折处的圆弧内半径应大于12.5倍钢筋直径
8.混凝土入仓温度是指混凝土下料后平仓前测得的深( )cm处的温度。
A.3~5B.5~10C.10~15D.15~20
答案:B扩展:
混凝土温控术语
1)绝热温升
混凝土在绝热条件下由混凝土中胶凝材料水化释放出的热量引起的温升值。
2) 稳定温度场
大体积混凝土建成多年,水化热影响消除后,大体积混凝土内部温度不随外界环境温度变化的温度场。
3)准稳定温度场
大体积混凝土建成多年,水化热影响消除后,大体积混凝土内部温度随外界环境温度周期性变化的温度场。
4)基础约束区
基础面以上(0~0.4)l的高度范围,其中(0~0.2)1称强约束区,(0.2~0.4)1称弱约束区,1指混凝土浇筑块长边的长度。
5)基础温差
基础约束区内,混凝土最高温度与稳定温度之差。
6)新老混凝土温差
龄期超过28d 的老混凝土面上新浇筑混凝土的最高温度与新混凝土开始浇筑时下层老混凝土的平均温度之差。
7)内外温差
混凝土内部最高温度与混凝土表面温度之差。
8)出机口温度
在拌合设施出料口测得的混凝土拌合物深3~5cm处的温度。
9)入仓温度
混凝土下料后平仓前测得的深5~10cm处的温度。
10)浇筑温度
混凝土经平仓振捣或碾压后、覆盖上坯混凝土前,本坯混凝土面以下5~10cm处的温度。
总体要求
(1)施工期应对混凝土原材料、混凝土生产过程、混凝土运输和浇筑过程及浇筑后的温度进行全过程控制。对高坝宜采用具有信息自动采集、分析、预警、动态调整等功能的温度控制系统进行全过程控制。
(2)应提出符合坝体分区容许最高温度及温度应力控制标准的混凝土温度控制措施,并提出出机口温度、浇筑温度、浇筑层厚度、间歇期、表面冷却、通水冷却和表面保护等主要温度控制指标。
(3)气候温和地区宜在气温较低月份浇筑基础混凝土;高温季节宜利用早晚、夜间气温低的时段浇筑混凝土。
(4)常态混凝土浇筑应采取短间歇均匀上升、分层浇筑的方法。基础约束区的浇筑层厚度宜为1.5~2.0m, 有初期通水冷却的浇筑层厚度可适当加厚;基础约束区以上浇筑层厚度可采用1.5~3.0m。浇筑层间歇期宜采用5~7d。在基础约束区内应避免出现薄层长期停歇的浇筑块。宜在下层混凝土最高温度出现后,开始浇筑上层混凝土。
(5)碾压混凝土宜薄层浇筑连续上升。
2)原材料温度控制
(1)水泥运至工地的入罐或入场温度不宜高于65℃。
(2)应控制成品料仓内集料的温度和含水率,细集料表面含水率不宜超过6%,应采取下列主要措施:
①成品料仓宜采用筒仓;料仓除有足够的容积外,宜维持集料不小于6m的堆料厚度,或取料温度不受日气温变幅的影响;细集料料仓的数量和容积应足够细集料脱水轮换使用。
②料仓搭设遮阳防雨棚,粗集料可采取喷雾降温。
③宜通过地垄取料,采取其他运料方式时应减少转运次数。
(3)拌合水储水池应有防晒设施,储水池至拌合楼的水管应包裹保温材料。
3)混凝土生产过程温度控制
(1)降低混凝土出机口温度宜采取下列措施:
①常态混凝土的粗集料可采用风冷、浸水、喷淋冷水等预冷措施,碾压混凝土的粗集料宜采用风冷措施。采用风冷时冷风温度宜比集料冷却终温低10℃,且经风冷的集料终温不应低于0℃。喷淋冷水的水温不宜低于2℃。
②拌合楼宜采用加冰、加制冷水拌合混凝土。加冰时宜采用片冰或冰屑,常态混凝土加冰率不宜超过总水量的70%,碾压混凝土加冰率不宜超过总水量的50%。加冰时可适当延长拌合时间。
(2)混凝土出机口温度可按《混凝土坝温度控制设计规范》NB/T 35092—2017附录E 的方法计算。
4)混凝土运输和浇筑过程温度控制
(1)应提出混凝土运输及卸料时间要求;混凝土运输机具应采取隔热、保温、防
雨等措施。应提出混凝土坯层覆盖时间要求;混凝土入仓后、初凝前应及时进行平仓、振捣或碾压。混凝土出拌合楼机口至振捣或碾压结束,温度回升值不宜超过5℃,且混凝土浇筑温度不宜大于28℃。入仓温度和浇筑温度可按《混凝土坝温度控制设计规范》NB/T35092—2017附录E的方法计算。
(2)混凝土平仓、振捣或碾压后,应及时覆盖聚乙烯泡沫塑料板、聚乙烯气垫薄膜、保温被等保温材料;浇筑或碾压上坯层混凝土时应揭去保温材料。
(3)浇筑仓内气温高于25℃时应采用喷雾措施,喷雾应覆盖整个仓面,雾滴直径应达到40~80μm,同时应防止混凝土表面积水。喷雾后仓内气温较仓外气温降低值不宜小于3℃。混凝土终凝后,可结束喷雾。
5)浇筑后温度控制
(1)混凝土浇筑后温度控制宜采用冷却水管通水冷却、表面流水冷却、表面蓄水降温等措施。坝体有接缝灌浆要求时,应采用水管通水冷却方法。
(2)高温季节,常态混凝土终凝后可采用表面流水冷却或表面蓄水降温措施。表面流水冷却的仓面宜设置花管喷淋,形成表面流动水层;表面蓄水降温应在混凝土表面形成厚度不小于5cm的覆盖水层。
(3)坝高大于200m或温度控制条件复杂时,宜采用自动调节通水降温的冷却控制方法。
6)通水冷却
(1)宜通过分期通水冷却控制混凝土温度。分期通水包括初期、中期、后期通水冷却。
(2)在已确定浇筑温度、浇筑层厚度和浇筑间歇期等措施的前提下,混凝土温度仍高于允许最高温度时,应进行初期通水冷却。
(3)出现下列情况之一的,应进行中期冷却通水:
①初期通水冷却结束后,混凝土温度回升过大的;
②坝体临时挡水、坝面及孔洞临时过水或其他需要减少混凝土内外温差的;
③需要分担后期冷却降温幅度的。
(4)在计划时段内,自然冷却混凝土温度达不到接缝灌浆或接触灌浆温度要求时,应进行后期通水冷却。
(5)冷却水管流向变换间隔时间不宜超过24h,可选择12h或24h换向。
4.施工期温度监测与分析
根据《混凝土坝温度控制设计规范》NB/T 35092—2017,为做好大体积混凝土的温控,应对施工期混凝土温度控制全过程进行监测,监测内容主要包括原材料温度监测、混凝土温度监测、通水冷却监测、浇筑仓气温及保温层温度监测等。施工期温度监测原始记录应完整有效。测温仪器应经过率定,其测温误差为±0.3℃。
1)原材料温度监测
(1)水泥、掺合料、集料、水和外加剂等原材料的温度应至少每4h测量1次,低温季节施工宜加密至每1h测量1次。
(2)测量水、外加剂溶液和细集料的温度时,温度传感器或温度计插入深度不小于10cm; 测量粗集料温度时,插入深度不小于10cm并大于集料粒径的1.5倍,周围用细粒径料充填。
2)混凝土出机口温度、入仓温度和浇筑温度监测
(1)混凝土出机口温度应每4h测量1次;低温季节施工时宜加密至每2h测量1次。
(2)混凝土入仓后平仓前,应测量深5~10cm处的入仓温度。入仓温度应每4h测量1次;低温季节施工时,宜加密至每2h 测量1次。
(3)混凝土经平仓、振捣或碾压后、覆盖上坯混凝土前,应测量本坯混凝土面以下5~10cm处的浇筑温度。浇筑温度测温点应均匀分布,且应覆盖同一仓面不同品种的混凝土;同一坯层每100m²仓面面积应有1个测温点,且每个坯层应不少于3个测温点。
3)混凝土内部温度监测
(1)施工期坝体混凝土温度监测应充分利用坝内埋设的永久观测仪器。
(2)混凝土温度监测可采用电阻式温度计、数字式温度计等观测仪器;也可采用预设测温孔灌水方法,孔深大于15cm, 用温度计测量。
(3)各坝段基础约束区每1~2个浇筑层宜布置1个测温点,非约束区每2~3个浇筑层宜布置1个测温点;自开始浇筑至最高温度出现期间每8h或12h测量1次,最高温度出现后至上层混凝土覆盖前每12h或24h测量1次;高坝宜增加测温点和测温频次。
4)通水冷却监测
(1)应在每仓混凝土中选择1~3根冷却水管进行进出口水温、流量、压力的测量,并记录各期通水开始时间、结束时间。水温、流量、压力宜每6~12h测量1次。
(2)各期通水冷却结束时,宜采用水管闷水测温方法监测混凝土温度,闷水时间宜采用5~7d,并记录闷水开始日期、结束日期及测温结果。
5)浇筑仓气温及保温层温度监测
(1)混凝土施工过程中,应测量仓内中心点附近距混凝土表面高度1.5m处的气温,并同时测量仓外气温。宜采用自动测温仪器;人工测温时,每天应至少测量4次。
(2)混凝土表面保温期间,应选择典型保温部位及保温方法进行保温层下的混凝土表面温度测量,可在混凝土最高温度出现前每8h观测1次,最高温度出现至28d每24h观测1次,28d 至保温材料拆除前每周观测1次。
9.大型水斗机的应用水头约为( )m。
A.50~100 B.20~50C.40~250 D.300~1700
答案:D扩展:
冲击式水轮机按射流冲击转轮的方式不同可分为水斗式、斜击式和双击式三种。
①水斗式水轮机
水斗式水轮机,亦称切击式水轮机。从喷嘴出来的高速自由射流沿转轮圆周切线方向垂直冲击轮叶。这种水轮机适用于高水头、小流量水电站。大型水斗式水轮机的应用水头约为300~1700m,小型水斗式水轮机的应用水头为40~250m。
②斜击式水轮机
对于斜击式水轮机,从喷嘴出来的自由射流沿着与转轮旋转平面成一角度的方向,从转轮的一侧进入轮叶再从另一侧流出轮叶。与水斗式相比,其过流量较大,但效率较低,因此这种水轮机一般多用于中小型水电站,适用水头一般为20~300m。
③双击式水轮机

10.水利工程建设项目初步设计静态总投资超过已批准的可行性研究报告估算静态总投资( )%时,必须重新编制可行性研究报告并按原程序报批。
A.5 B.10C.12 D.15
答案:D扩展:
根据批准的项目建议书,可行性研究报告应对项目进行方案比较,对技术上是否可行和经济上是否合理、环境以及社会影响是否可控进行充分的科学分析和论证,解决项目建设技术、经济、环境、社会可行性问题。经过批准的可行性研究报告,是项目决策和进行初步设计的依据。可行性研究报告,按国家现行规定的审批权限报批。申报项目可行性研究报告,必须同时提出项目法人组建方案及运行机制、资金筹措方案、资金结构及回收资金的办法。初步设计是根据批准的可行性研究报告和必要而准确的勘察设计资料,对设计对象进行通盘研究,进一步阐明拟建工程在技术上的可行性和经济上的合理性,确定项目的各项基本技术参数,编制项目的总概算。其中概算静态总投资原则上不得突破已批准的可行性研究报告估算的静态总投资。由于工程项目基本条件发生变化,引起工程规模、工程标准、设计方案、工程量的改变,其静态总投资超过可行性研究报告相应估算静态总投资在15%以下时,要对工程变化内容和增加投资提出专题分析报告。超过15%以上(含15%)时,必须重新编制可行性研究报告并按原程序报批。
11.根据《水利工程建设项目管理规定(试行)》,下列属于三项制度的是( )。
A.项目法人责任制、招标投标制、建设监理制
B.业主负责制、招标投标制、建设监理制
C.合同管理制、招标投标制、建设监理监督制
D.业主负责制、施工承包制、建设监理制
答案:A扩展:水利工程项目建设实行项目法人责任制、招标投标制和建设监理制,简称“三项”制度。
12.根据水利部《水闸安全鉴定管理办法》,水闸首次安全鉴定应在竣工验收后( )年内进行。
A.3 B.5C.6 D.10
答案:B扩展:
1.水工建筑物实行定期安全鉴定
(1)水闸首次安全鉴定应在竣工验收后5年内进行,以后应每隔10年进行一次全面安全鉴定。
(2)水库大坝实行定期安全鉴定制度,首次安全鉴定应在竣工验收后5年内进行,以后应每隔6~10年进行一次。
(3)水工建筑物运行中遭遇特大洪水、强烈地震、工程发生重大事故或出现影响安全的异常现象后,应组织专门的安全鉴定。
根据《水闸安全鉴定管理办法》(水建管〔2008〕214号),水闸安全类别划分为四类:
一类闸:运用指标能达到设计标准,无影响正常运行的缺陷,按常规维修养护即可保证正常运行。
二类闸:运用指标基本达到设计标准,工程存在一定损坏,经大修后,可达到正常运行。
三类闸:运用指标达不到设计标准,工程存在严重损坏,经除险加固后,才能达到正常运行。
四类闸:运用指标无法达到设计标准,工程存在严重安全问题,需降低标准运用或报废重建。
水工建筑物安全鉴定包括安全评价、安全评价成果审查和安全鉴定报告书审定三个基本程序。安全评价包括工程质量评价、运行管理评价、防洪标准复核、结构安全、稳定评价、渗流安全评价、抗震安全复核、金属结构安全评价和建筑物安全综合评价等。安全评价过程中,应根据需要补充地质勘探与土工试验,补充混凝土与金属结构检测,对重要工程隐患进行探测等。
13.根据《水利部关于修订印发水利建设质量工作考核办法的通知》(水建管[2018]102号),监理单位监理质量控制考核的内容不包括( )。
A.质量控制体系建立情况
B.监理控制相关材料报送情况
C.监理控制责任履行情况
D.历次稽察提出质量问题整改
答案:D
14.质量缺陷备案资料必须按竣工验收的标准制备,由( )组织填写。
A.施工单位 B.监理单位C.建设单位 D.设计单位
答案:B

在施工过程中,工程个别部位或局部达不到技术标准和设计要求(但不影响使用),按下列情形处理后,由监理单位组织填写工程质量缺陷备案表,其格式见表12.2-1。
①经项目法人、监理及设计单位确认不影响使用,且不进行处理的质量缺陷问题,质量验收仍为合格。
②处理后的工程部分质量指标仍达不到设计要求时,经设计复核,项目法人和监理单位确认能满足安全和使用功能要求,可不再进行处理,其质量可验收为合格。
③经加固补强后,改变了外形尺寸或造成工程永久性缺陷的,经项目法人、监理及设计单位确认能基本满足设计要求,其质量可验收为合格。

15.项目法人完成工程建设任务的凭据是( )。
A.竣工验收鉴定书
B.工程竣工证书
C.合同工程完工证书
D.项目投入使用证书
答案:A扩展:工程具备竣工验收条件时,项目法人向竣工验收主持单位提出竣工验收申请,竣工验收主持单位自收到申请报告后20个工作日内决定是否同意验收,并通知相关单位。竣工验收不能按期进行的,项目法人应向竣工验收主持单位提出延期竣工验收申请,经竣工验收主持单位同意,可延长期限,但最长不应超过6个月。
1.基本规定
(1)竣工验收需具备的条件:
①工程已按批准设计全部完成。
②工程施工质量合格。
③工程满足一定运行要求:泵站工程经过一个排水或抽水期;河道疏浚工程完成后;其他工程经过6个月(经过一个汛期)至12个月。
④竣工验收文件(资料)已准备就绪。
⑤工程投资已全部到位。
⑥各专项验收、专业验收已完成。
⑦历次验收及初期运行所发现的问题已基本处理完毕。
⑧竣工财务决算已编制完成并通过竣工审计。
⑨运行管理单位和经费等已落实,正常运行管理条件已具备。
⑩工程质量监督报告已提交。
⑪法律法规规定的其他要求已满足。
(2)竣工验收前需完成以下准备工作:
①竣工验收自查。项目法人组织勘察、设计、监理、施工、主要设备制造(供应)商(项目法人采购时)以及运行管理等单位做好竣工验收自查工作。
②竣工验收技术鉴定。在竣工技术预验收前,大型水利水电建设工程和1级、2级堤防工程,项目法人应按有关规定进行竣工验收技术鉴定;中型水利水电建设工程和3级堤防工程,竣工验收主持单位可根据需要决定是否进行竣工验收技术鉴定。
③竣工抽检。竣工验收主持单位可根据竣工验收的需要,委托符合资质管理要求的质量检测单位对工程质量进行竣工抽检。
(3)竣工验收程序:
①项目法人提交竣工验收申请。
②竣工验收主持单位批复竣工验收申请报告。
③进行竣工技术预验收。
④召开竣工验收会议。
⑤印发竣工验收鉴定书。
竣工验收委员会由竣工验收主持单位、有关水行政主管部门和流域管理机构、有关地方人民政府和部门、质量监督机构、安全监督机构、运行管理单位、工程投资方代表以及专家组成。竣工验收委员会可设主任委员1名,副主任委员以及委员若干名,主任委员应由验收主持单位代表担任。
16.根据用电负荷的重要性和停电造成的损失程度,钢筋加工厂的主要设备属于( )负荷。
A.一类 B.二类C.三类 D.四类
答案:C扩展:
为了保证施工供电必要的可靠性和合理地选择供电方式,将用电负荷按其重要性和停电造成的损失程度分为三类,即一类负荷、二类负荷和三类负荷。
水利水电工程施工现场一类负荷主要有井、洞内的照明、排水、通风和基坑内的排水、汛期的防洪、泄洪设施以及医院的手术室、急诊室、重要的通信站以及其他因停电即可能造成人身伤亡或设备事故引起国家财产严重损失的重要负荷。由于单一电源无法确保连续供电,供电可靠性差,因此大中型工程应具有两个以上的电源,否则应建自备电厂。
除隧洞、竖井以外的土石方开挖施工,混凝土浇筑施工,混凝土搅拌系统,制冷
系统,供水系统,供风系统,混凝土预制构件厂等主要设备属二类负荷。
木材加工厂、钢筋加工厂的主要设备属三类负荷。
砂石加工系统、金属结构及机电安装、机修系统、施工照明等主要设备中,部分属二类负荷,部分属三类负荷。

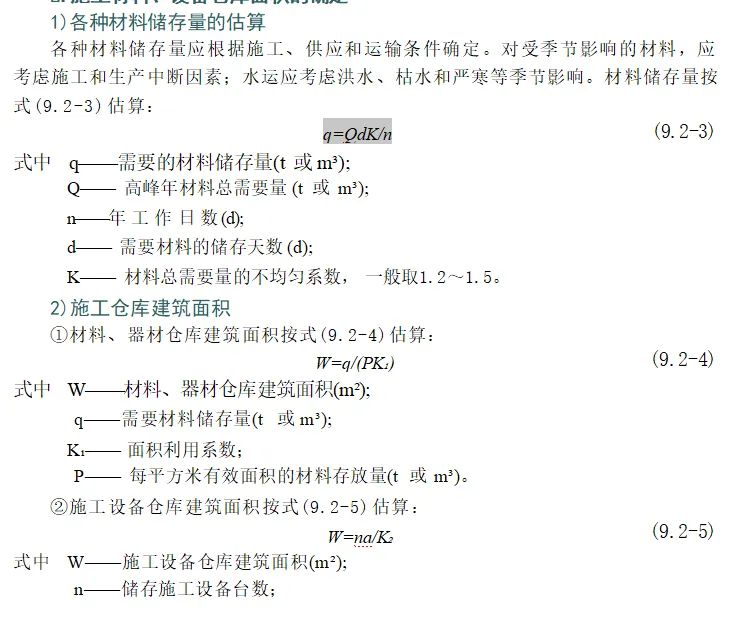

17.材料储存料公式为q=Qdk/n,d代表( )。
A.年工作天数
B.需要材料的储存天数
C.需要材料储存量
D.不均匀系数
答案:B扩展:

18.水闸工程建筑物覆盖范围以外,水闸两侧管理范围宽度最少为( )m。
A.25 B.30C.35 D.50
答案:B
19.居住区夜间噪音应低于( )dB(A)。
A.45 B.50C.55 D.65
答案:A扩展:

20.下列船舶类型中,不适合沿海作业的挖泥船是( )。
A.750m³链斗式挖泥船
B.500m³铰吸式挖泥船
C.4m³铲斗式挖泥船
D.294kw拖轮拖带泥驳
答案:D
二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)
1.断裂构造可分为( )。
A.节理 B.劈理
C.断层 D.背斜
E.蠕变
答案:ABC扩展:
地质构造按构造形态可分为倾斜构造、褶皱构造和断裂构造三种类型。
褶皱构造指组成地壳的岩层受构造应力作用,使岩层形成一系列波状弯曲而未丧失其连续性的构造,其基本类型包括背斜和向斜两种。
(3)断裂构造指岩层在构造应力作用下,岩层沿着一定方向产生机械破裂,失去连续性和完整性,可分为节理、劈理、断层三类。
2.混凝土配合比包含的参数是( )。
A.水胶比 B.浆骨比
C.砂率 D.砂液比
E.砂骨比
答案:ABC扩展:
混凝土配合比是指混凝土中水泥、水、砂及石子材料用量之间的比例关系。常采用的方法有:
①单位用量表示法:以每立方米混凝土中各项材料的重量来表示。
②相对用量表示法:以各项材料间的重量比来表示。
根据《水工混凝土试验规程》SL/T352—2020,混凝土配合比设计应遵循:
①应根据工程要求、结构型式、施工条件和原材料状况,以及强度、耐久性等要求,确定各组成材料的用量。
②在满足工作性要求的前提下,宜选用较小的用水量。
③在满足强度、耐久性及其他要求的前提下,选用合适的水胶比(水胶比表示水与胶凝材料用量之间的对比关系)。
④宜选取最优砂率,即用水量、水泥用量一定时,在保证混凝土拌合物具有良好的黏聚性并达到要求的工作性的情况下,使拌合物具有最大坍落度或最小VC值的砂率。
⑤宜选用最大粒径较大的集料及合适的级配比例。

3.混凝土防渗墙下基岩帷幕灌浆宜采用( )。
A.自上而下分段灌浆法
B.自下而上分段灌浆法
C.综合灌浆法
D.孔口封闭灌浆法
E.全孔一次灌浆法
答案:AB扩展:

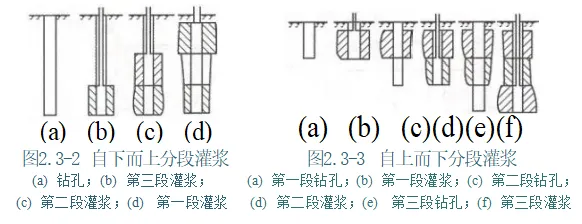

灌浆方法按同一钻孔内的钻灌顺序分为全孔一次灌浆法和分段钻灌法。分段钻灌法又可分为自上而下分段灌浆法、自下而上分段灌浆法、综合灌浆法和孔口封闭灌浆法。
混凝土防渗墙下基岩帷幕灌浆宜采用自上而下分段灌浆法或自下而上分段灌浆法,不宜直接利用墙体内预埋的灌浆管作为孔口管进行孔口封闭法灌浆。
灌浆孔的基岩段长小于6m时,可采用全孔一次灌浆法;大于6m时,可采用自上而下分段灌浆法、自下而上分段灌浆法、综合灌浆法或孔口封闭灌浆法。

4.土石坝土料填筑压实参数包括( )。
A.含水量 B.铺土厚度 C.碾压遍数 D.相对密度E.干密度
答案:ABC
5.水利PPP项目实施程序主要包括( )。
A.项目储备 B.项目论证C.社会资本方选择 D.项目执行
E.设备采购
答案:ABCD
6.根据《水利建设工程施工分包管理规定》,水利工程施工分包按分包的性质分为( )。
A.工程分包 B.劳务作业分包C.设备分包
D.材料分包E.质量检验分包
答案:AB
7.根据《水利工程质量事故处理暂行规定》,质量事故分为( )。
A.常规质量事故
B.一般质量事故
C.较大质量事故
D.重大质量事故
E.特大质量事故
答案:BCDE
8.根据《水电建设工程质量管理暂行办法》,按对工程的( )的影响程度,检查、处理事故对工期的影响时间长短和直接经济损失的大小划分事故等级。
A.耐久性
B.外观
C.可靠性
D.正常使用
E.工程效益
答案:ACD
9.水利工程档案的保管期限分为( )三种。
A.3年B.10年C.长期D.永久E.短期
答案:CDE扩展:项目档案保管期限分为永久、30年和10年
10.按照《取水许可制度实施办法》,在( )取水需要办理取水许可。
A.江河 B.湖泊C.地下水 D.农村集体水库E.农村集体水塘
答案:ABC
三、实务操作和案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)
案例一
背景资料
某坝后式水电站安装两台立式水轮发电机组,甲公司承包了主厂房土建施工和机电安装工程,主机设备由发包方供货。合同约定:
(1)应在两台机墩混凝土均浇筑至发电机层且主厂房施工完成后,方可开始水轮发电机组的正式安装工作;
(2)1号机为计划首台发电机组;
(3)首台机组安装如工期提前,承包人可获得奖励,标准为10000元/d;工期延误,承包人承担逾期违约金,标准为10000元/d。首台尾水管安装综合机械使用费合计100元/h,首台座环蜗壳安装综合机械使用费合计175元/h。机械闲置费用补偿标准按使用费的50%计。施工计划按每月30d、每天8h计,承包人开工前编制首台机组安装施工进度计划,并报监理人批

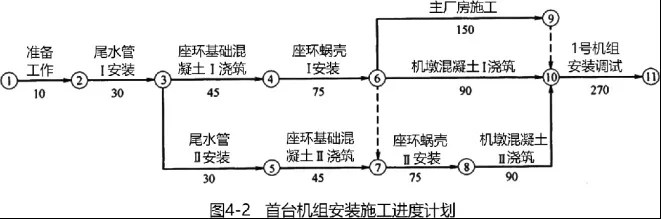

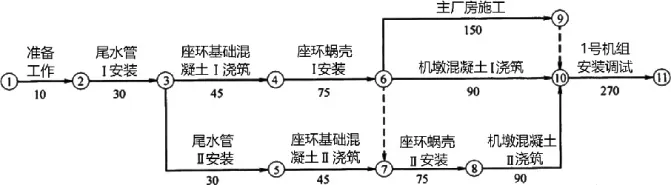

准。首台机组安装施工进度计划如图4-2所示(单位:d)。

事件1:座环蜗壳Ⅰ到货时间延期导致座环蜗壳Ⅰ安装工作开始时间延迟了10d,尾水管Ⅱ到货时间延期导致尾水管Ⅱ安装工作开始时间延迟了20d。承包人为此提出顺延工期和补偿机械闲置费要求。

首台尾水管安装综合机械使用费合计100元/h,首台座环蜗壳安装综合机械使用费合计175元/h。机械闲置费用补偿标准按使用费的50%计。施工计划按每月30d、每天8h计

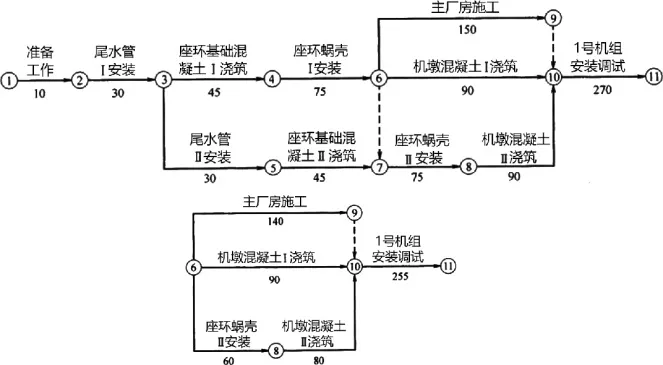

事件2:座环蜗壳Ⅰ安装和座环基础混凝土Ⅱ浇筑完成后,因不可抗力事件导致后续工作均推迟一个月开始,发包人要求承包人加大资源投入,对后续施工进度计划进行优化调整,确保首台机组安装按原计划工期完成,承包人编制并报监理人批准的首台发电机组安装后续施工进度计划如图4-3所示(单位:d)。并约定,相应补偿措施费用90万元,其中包含了确保首台机组安装按原计划工期完成所需的赶工费用及工期奖励。

事件3:监理工程师发现机墩混凝土Ⅱ浇筑存在质量问题,要求承包人返工处理,延长工作时间10d,返工费用32600元。为此,承包人提出顺延工期和补偿费用的要求。

事件4:主厂房施工实际工作时间为155d,1号机组安装调试实际时间为232d,其他工作按计划完成。

问题:
1.根据图4-2,计算施工进度计划总工期,并指出关键线路(以节点编号表示)。
2.根据事件1,承包人可获得的工期顺延天数和机械闲置补偿费用分别为多少?说明理由。
3.事件3中承包人提出的要求是否合理?说明理由。
4.综合上述四个事件,计算首台机组安装的实际工期;指出工期提前或延误的天数,承包人可获得工期提前奖励或应承担的逾期违约金。
5.综合上述四个事件计算承包人可获得的补偿及奖励或违约金的总金额。
答案:
1.施工进度计划总工期为595d。
关键线路为:①→②→③→④→⑥→⑦→⑧→⑩→
2.(1)承包人可获得顺延工期10d。
理由:座环蜗壳Ⅰ、尾水管Ⅱ到货延期均为发包人责任。座环蜗壳Ⅰ安装是关键工作,开始时间延迟10d,影响工期10d。尾水管Ⅱ安装工作总时差45d,尾水管Ⅱ安装开始时间延迟20d不影响工期。
(2)补偿机械闲置费15000元。
理由:座环蜗壳Ⅰ机械闲置费补偿:10×8×175×50%=7000元;尾水管Ⅱ机械闲置费补偿:
20×8×100×50%=8000元。
3.不合理。理由:施工质量问题属于承包人责任。
4.首台机组安装实际工期
=10+30+45+75+155+232+10+30=587d。
工期提前8d(595-587),
所以可获得工期提前奖励为:8×10000=80000元。
5.承包人可获得的补偿及奖励的总金额如下:
(1)设备闲置费15000元。
(2)措施费900000元。
(3)提前奖励80000元。
合计为:15000+900000+80000=995000元。
案例二
背景资料
甲公司承担了某大型水利枢纽工程主坝的施工任务。主坝长1206.56m,坝顶高64.00m,最大坝高81.55m(厂房坝段),坝基最大挖深13.50m。该标段主要由泄洪洞、河床式发电厂房、挡水坝段等组成。
施工期间发生如下事件:
事件1:甲公司施工项目部编制《××××年度汛方案》报监理单位批准。
事件2:针对本工程涉及的超过一定规模的危险性较大单项工程,分别编制了《纵向围堰施工方案》、《一期上、下游围堰施工方案》、《主坝基础土石方开挖施工方案》、《主坝基础石方爆破施工方案》,施工单位对上述专项施工方案组织专家审查论证,将修改完成后的专项施工方案送监理单位审核。总监理工程师委托常务副总监对上述专项施工方案进行审核。
事件3:项目法人主持召开安全例会,要求甲公司按《水利水电工程施工安全管理导则》SL721-2015及时填报事故信息等各类水利生产安全信息。安全例会通报中提到的甲公司施工现场存在的部分事故隐患见表3-3。

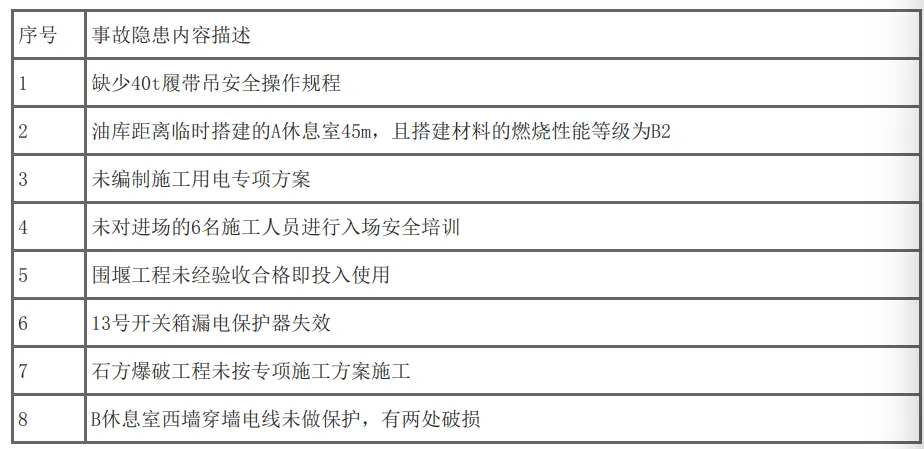

甲公司施工现场存在的部分事故隐患 表3-3

事件4:施工现场设有氨压机车间,甲公司将其作为重大危险源进行管理,并依据《水利工程施工安全防护设施技术规范》SL714-2015制定了氨压机车间必须采取的安全技术措施。
事件5:木工车间的李某在用圆盘锯加工竹胶板时,碎屑飞入左眼,造成左眼失明。事后甲公司依据《工伤保险条例》,安排李某进行了劳动能力鉴定。
问题:
1.根据《水利工程施工监理规范》SL288-2014、《水利工程安全生产管理规定》(水利部令第26
号),指出事件1和事件2中不妥之处,并简要说明原因。项目部编制度汛方案的最主要依据是什么?
2.事件3中,除事故信息外,水利生产安全信息还应包括哪两类信息?指出表3-3中可用直接判定法判定为重大事故隐患的隐患(用序号表示)。
3.事件4中氨压机车间必须采取的安全技术措施有哪些?
4.事件5中,造成事故的不安全因素是什么?根据《工伤保险条例》,在什么情况下,用人单位应安排工伤职工进行劳动能力鉴定?
答案:
1.(1)不妥之处:项目部将“××××年度汛方案”报监理单位批准。
理由:不符合《水利工程建设安全生产管理规定》(水利部令第26号),应报项目法人批准“××××年度汛方案”。
(2)不妥之处:总监理工程师委托常务副总监审核专项施工方案。
理由:不符合《水利工程施工监理规范》SL288-2014,此工作属于总监工程师不可授权的范围,应自己审核签字。
项目部编制度汛方案的主要依据是项目法人编制的工程度汛方案及措施。
2.基本信息、隐患信息。
第2、3、5、7项可用直接判定法判定为重大事故隐患。
3.(1)控制盘柜与氨压机应分开隔离设置,并符合防火防爆要求;
(2)所有照明、开关、取暖设施应采用防爆电器;
(3)设有固定式氨气报警仪;
(4)配备有便携式氨气检测仪;
(5)设置应急疏散通道并明确标志。
4.李某未佩戴护目镜;木材加工机械的安全保护装置(排屑罩)未配备或损坏。
根据《工伤保险条例》,发生工伤,经治疗伤情相对稳定后存在残疾,影响劳动能力的,用人单位应安排工伤职工进行劳动能力鉴定。
案例三
背景资料
某水利水电枢纽由拦河坝、溢洪道、发电引水系统、电站厂房等组成。水库库容为12×108m³。拦河坝为混凝土重力坝,最大坝高152m,坝顶全长905m。重力坝抗滑稳定计算受力简图如图2-1所示。

事件1:混凝土重力坝以横缝分隔为若干坝段。根据本工程规模和现场施工条件,施工单位将每个坝段以纵缝分为若干浇筑块进行混凝土浇筑。每个坝段采用竖缝分块形式浇筑混凝土。
事件2:混凝土重力坝基础面为岩基,开挖至设计高程后,施工单位对基础面表面松软岩石、棱角和反坡进行清除,随即开仓浇筑。
事件3:混凝土重力坝施工中,早期施工时坝体出现少量裂缝,经分析裂缝系温度应力所致。施工单位编制了温度控制技术方案,提出了相关温度控制措施,并提出机口温度、表面保护等主要温度控制指标。
事件4:本工程混凝土重力坝为主要单位工程,分为18个分部工程,其中主要分部工程12个。单位工程施工质量评定时,分部工程全部合格,优良等级15个,其中主要分部工程优良等级11个。施工中无质量事故。外观质量得分率91%。
问题:
1.写出图2-1中∑A、∑B、∑C、∑D分别对应的荷载名称。
2.事件1中,混凝土重力坝坝段分段长度一般为多少米?每个坝段的混凝土浇筑除采用竖缝分块以外,通常还可采用哪些分缝分块形式?
3.事件2中,施工单位对混凝土重力坝基础面处理措施和程序是否完善?请说明理由。
4.事件3中,除出机口温度、表面保护外,主要温度控制指标还应包括哪些?
5.事件4中,混凝土重力坝单位工程施工质量等级能否评定为优良?说明原因。
答案:
1.(1)∑A为自重;
(2)∑B为扬压力;
(3)∑C为水压力;
(4)∑D为摩擦力。
2.15~24m(15~20m);
通仓浇筑、斜缝分块、错缝分块。
3.不完善。
理由:对于岩基,在爆破后,用人工清除表面松软岩石、棱角和反坡,并用高压水枪冲洗,若粘有油污和杂物,可用金属丝刷刷洗,直至洁净为止,最后,再用高压风吹至岩面无积水,经质检合格,才能开仓浇筑。
4.浇筑温度、浇筑层厚度、间歇期、表面冷却、通水冷却等。
5.不能评定为优良等级。
理由:主要分部工程12个,主要分部工程优良等级11个,不满足主要分部工程质量全部优良。
案例四
背景资料
某大型引调水工程位于Q省X市,第5标段河道长10km。主要工程内容包括河道开挖、现浇混凝土护坡以及河道沿线生产桥。工程沿线涉及黄庄村等5个村庄。根据地质资料,沿线河道开挖深度范围内均有膨胀土分布,地面以下1~2m地下水丰富且土层透水性较强。本标段土方1100万m³,合同价约4亿元,计划工期2年,招标文件按照《水利水电工程标准施工招标文件》(2009年版)编制,评标办法采用综合评估法,招标文件中明确了最高投标限价。建设管理过程中发生如下事件:
事件1:评标办法中部分要求见表1-1。

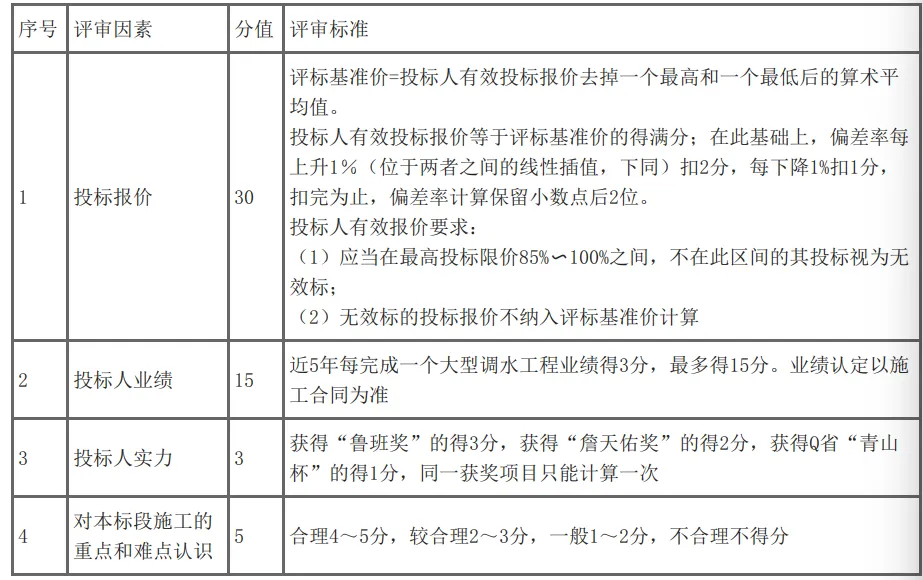

评标办法(部分) 表1-1

招标文件约定,评标委员会在对实质性响应招标文件要求的投标进行报价评估时,对投标报价中算术性错误按现行有关规定确定的原则进行修正。
事件2:投标人甲编制的投标文件中,河道护坡现浇混凝土配合比材料用量(部分)见表1-2。

河道护坡现浇混凝土配合比材料用量(部分) 表1-2

问题:
1.事件1中,对投标报价中算术性错误进行修正的原则是什么?
2.针对事件1,指出表1-1中评审标准的不合理之处,并说明理由。
3.根据背景材料,合理分析本标段施工的重点和难点问题。
4.分别指出事件2表1-2中A、B、C、D、E、F所代表的含义。
5.计算事件2中每立方米水泥砂浆M10的预算单价。
6.事件3中,为了价格调整的计算,还需约定哪些因素?
答案:
1.(1)用数字表示的数额与用文字表示的数额不一致的,以文字数额为准。
(2)单价与工程量的乘积与总价之间不一致的,以单价为准修正总价,但单价有明显的小数点错位的,以总价为准,并修改单价。
2.(1)不合理之处:投标人有效投标报价应当在最高投标限价85%~100%之间。
理由:招标人不得规定最低投标限价。
(2)不合理之处:获得Q省“青山杯”的得1分。
理由:招标文件不得以本区域奖项作为加分项。
(3)不合理之处:投标人业绩以施工合同为准。
理由:投标人业绩除施工合同外,还包括中标通知书和合同工程完工验收证书(竣工验收证书或竣工验收鉴定书)。
3.(1)施工过程中降排水问题;
(2)膨胀土处理问题;
(3)土方平衡与调配问题;
(4)施工环境协调问题;
(5)河道护坡现浇混凝土施工问题;
(6)进度组织安排问题;
(7)本标段与其他相邻标段协调问题。
4.A代表水泥强度等级;B代表级配;C代表水胶比;D代表水泥;E代表砂(黄砂、中粗砂);F代表水。
5.262×0.35+1650×0.08+183×0.05=232.85元/m³。
6.(1)水泥、钢筋、油料三个可调因子代表性材料选择;
(2)三个可调因子现行价格和基本价格的具体时间;
(3)价格调整时间或频次;
(4)变更、索赔项目的价格调整问题;(5)价格调整依据的造价信息。
案例五
背景资料
某水电站工程主要工程内容包括:碾压混凝土坝、电站厂房、溢洪道等,工程规模为中型。水电站装机容量为50MW,碾压混凝土坝坝顶高程417m,最大坝高65m。该工程施工平面布置示意图如图2-3所示。

事件1:根据合同工期要求,该工程施工导流部分节点工期目标及有关洪水标准见表2-7。

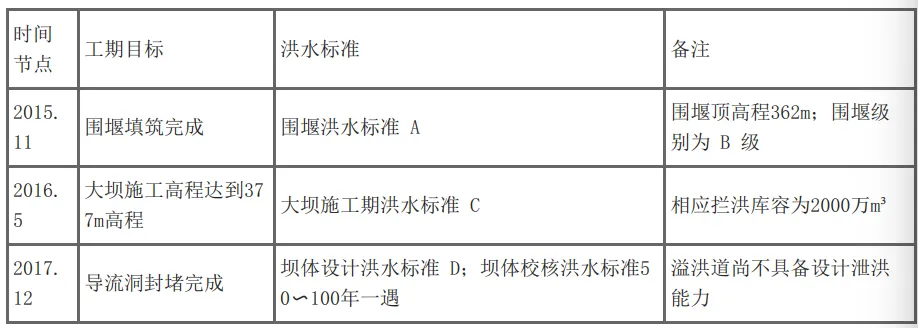

施工导流部分节点工期目标及有关洪水标准表 表2-7

事件2:上游围堰采用均质土围堰,围堰断面示意图如图2-4所示,施工单位分别采取瑞典圆弧法(K1)和简化毕肖普法(K2)计算围堰边坡稳定安全系数,K1、K2计算结果分别为1.03和1.08。施工单位组织编制了围堰工程专项施工方案,专项施工方案内容包括工程概况等。

事件3:碾压混凝土坝施工中,采取了仓面保持湿润等养护措施。2016年9月,现场对已施工完成的碾压混凝土坝体钻孔取芯,钻孔取芯检验项目及评价内容见表2-8。钻孔取芯检验项目及评价内容 表2-8

事件4:为保证蓄水验收工作的顺利进行,2017年9月,施工单位根据工程进度安排,向当地水行政主管部门报送工程蓄水验收申请,并抄送项目审批部门。
问题:
1.根据《水利水电工程施工组织设计规范》SL303-2017,指出事件1中A、C、D分别对应的洪水标准;围堰级别B为几级?
2.事件2中,▽h最小应为多少?K1、K2是否满足《水利水电工程施工组织设计规范》SL303-2017的要求?规范规定的最小值分别为多少?
3.事件2中,围堰专项施工方案除背景所述内容外,还应包括哪些内容?
4.事件3中,除仓面保持湿润外,在碾压混凝土养护方面还应注意哪些问题?
5.事件3表2-8中,E、F、G分别所代表的评价内容是什么?
6.根据《水电工程验收管理办法》(国能新能[2015]426号),指出并改正事件4中,在工程蓄水验收申请的组织方面存在的不妥之处。
答案:
1.(1)A代表的洪水标准范围为5~10年一遇;
(2)C代表的洪水标准范围为20~50年一遇;
(3)D代表的洪水标准范围为20~50年一遇;
(4)B围堰级别为5级。
2.(1)▽h最小应为0.5m。
(2)K1不满足要求,规范规定的最小值为1.05。
(3)K2不满足要求,规范规定的最小值为1.15。
3.编制依据、施工计划、施工工艺技术、施工安全保证措施、劳动力计划、设计计算书及相关图纸等。
4.(1)刚碾压后的混凝土不能洒水养护,可以采取覆盖等措施防止表面水分蒸发。
(2)混凝土终凝后应立即进行洒水养护。
(3)水平施工缝和冷缝,洒水养护持续至上一层碾压混凝土开始铺筑。
(4)永久外露面,宜养护28d以上。
5.(1)E评价碾压混凝土的均质性。
(2)F评价碾压混凝土的抗渗性。
(3)G评价碾压混凝土的均质性和密实性。
6.(1)不妥之处:申请时间2017年9月。
正确做法:申请提出时间在计划下闸蓄水前6个月。
(2)不妥之处:施工单位根据工程进度安排报送验收申请。
正确做法:工程蓄水验收,项目法人应根据工程进度安排,报送验收申请。
(3)不妥之处:向当地水行政主管部门报送工程蓄水验收申请,并抄送项目审批部门。
正确做法:应向工程所在地省级人民政府能源主管部门报送工程蓄水验收申请;应抄送验收主持单位。
