案例一
某安装公司采用“投建运一体化”的合同模式,实施某公共机构项目的建筑节能降碳改造和能费托管运营。项目总投资额2000元,建设期8个月,运营期10年。其中,节能降碳改造内容包括:
(1)完善建筑能耗监测计量系统建设;
(2)建筑屋顶增加分布式光伏发电系统,并配置用户侧储能设施及智能微网控制系统;
(3)更新改造部分通风空调系统;
(4)地下车库及室外照明系统更换节能灯具,加装智能控制系统;
(5)建设智慧能碳管控系统平台。

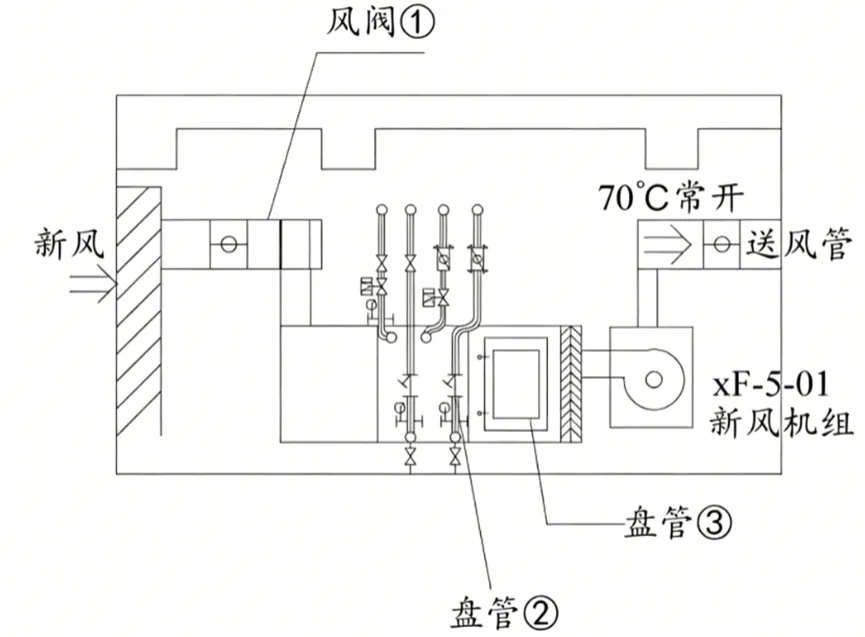

项目实施过程中,安装公司更换了部分空调系统的设备,其中新风机组的安装见图1,图中XF-5-01新风机组为四管制机组。为应对寒冷天气影响,新风进口侧设风阀①,与机组送风风机联锁;机组深化设计过程中预留了操作维修空间。风阀1配套的控制器安装前,控制器机关检查项符合设计要求,并进行了模拟动作检查。
项目改造施工完成后,各相关单位重筑节能分部工程进行了验收。项目最终竣工验收后,智慧能碳控平台正式投入使用,系统对建筑运行阶段的能耗和碳排放进行了分类项监测和统计分中屋顶分布式光伏系统年发电量100万kWh,有效降低了项目碳排放量。

1.写出图1中①是何种功能的风阀?②③为何种功能的盘管?新风机组何处应预留操作维修空间?
【学天解析】(1)①是防冻风阀、②是热盘管、③是冷盘管。
(2)过滤器段、风机段等开门侧应预留操作维修的空间。
2.说明风阀①的控制器安装前对应其哪些项目进行检查?
【学天解析】应检查线圈和阀体间的电阻、供电电压、输入信号等是否符合要求,宜进行模拟动作检查。
3.建筑节能分部工程验收应由谁组织并主持?参加的主要单位有哪些?
【学天解析】(1)总监理工程师组织并主持。
(2)施工单位、设计单位、主要设备、材料供应商及分包单位参加。
4.建筑运行阶段,暖通空调系统的能耗应包括哪几类?计算本项目屋顶光伏发电系统的年减碳量是多少吨?(电网碳排放因子0.5777kg CO2/kWh)
【学天解析】(1)暖通空调系统能耗应包括冷源能耗、热源能耗、输配系统及末端空气处理设备能耗。
(2)100万×0.5777=577700kg=577.7吨
案例二
背景资料:
A公司承接小型商业办公楼工程,机电安装承包内容包括:通风空调工程、给排水及供暖工程、电气工程,消防工程和电梯工程等。A公司根据施工图纸和程量清单,组织项目部和采购部门共回协作编刺材料采购计划。
A公司将办公楼的曳引式电梯安装工程分包给B公司,B公司的电梯井道照明施工图2所示,A公司检查后发现B公司在井道照明施工中存在多处不符合规范的做法,要求B公司整改。
电梯整机验收时,B公司检查了动力电路、控制电路、安全电路有与负载匹配的短路保护装置;三相电源有断相、错相保护功能,保证电梯运行安全可靠。
经检查,限速器上的轿厢,下行标志与轿厢的实际下行方向相符:限速器铭牌上的参数与电梯采购要求相符;限速器绳张紧开关、液压缓冲器复位开关等动作可靠;限速器与安全钳电气开关在联动试验中动作可靠。施工过程中,A公司项目部实行绿色施工管理、保护节约资源,具体措施包括:施工场机具、设备、车辆冲洗、喷洒路面采用非传统水源;对机用废油、涂料等有害液体进行回收,实行有组织排放;采用标准化、可周转装配式作业工棚、试验用房及安全防护设施。

1.A公司编制材料计划时还缺少哪些依据?制定材料采购计划还需A公司哪些部门参与?
【学天解析】(1)还缺少:整体施工进度安排及安装施工预算定额。(2)需要经营部门、工程部门、项目部、施工工地和采购部门等共同协作来完成。
2.B公司在电梯井道照明施中的错误应如何整改?写出电梯井道和机房的最低照度要求。
【学天解析】(1)a图中
错误1:井道排风扇距离最高点700mm。
整改:井道通风孔最好设置在井道顶部。
错误2:中间井道灯间距7500mm。
整改:中间井道灯间距≤0.7m。
错误3:井道下部防水插座距离最低点700mm。
整改:插座底边距坑底地面约1.5m。
b图中
错误4:上部的井道照明开关位置设置错误。
整改:井道照明开关应分别设置在底坑和电梯机房主开关附近。
(2)电梯井道最低照度不得小于501x,机房的最低照度不得小于2001x。
3.电梯整机验收时,B公司还应检查动力电路的哪项保护装置?需要核对限速器铭牌上的哪些参数?
【学天解析】(1)还应检查过载保护装置。
(2)需要核对限速器铭牌上的额定速度、动作速度。
4.在绿色施工中,A公司项目部采取了哪几个方面的资源节约技术措施?
【学天解析】节水与水资源利用技术、节地和施工用地保护技术、临时设施资源节约。
案例三
背景资料:
某施工单位承建一轧钢技改工程项目,在原轧钢厂主轧跨新增一套可逆式粗轧机,项目主要施工内容包括:主机列设备,电气系统,液压系统,附属管道安装及设备试运转等。

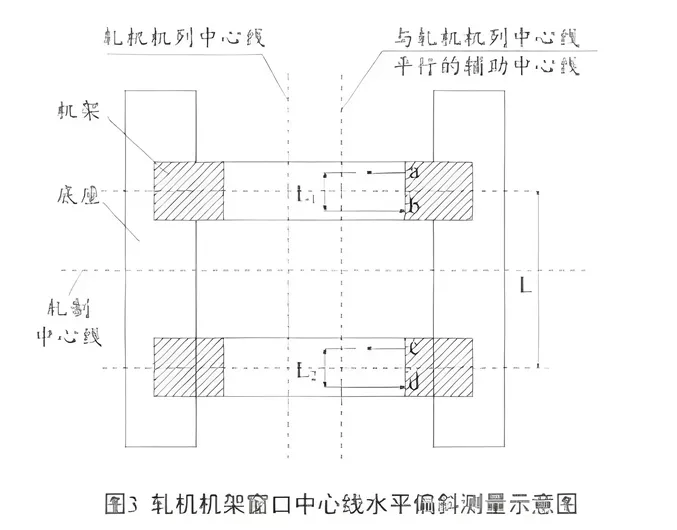

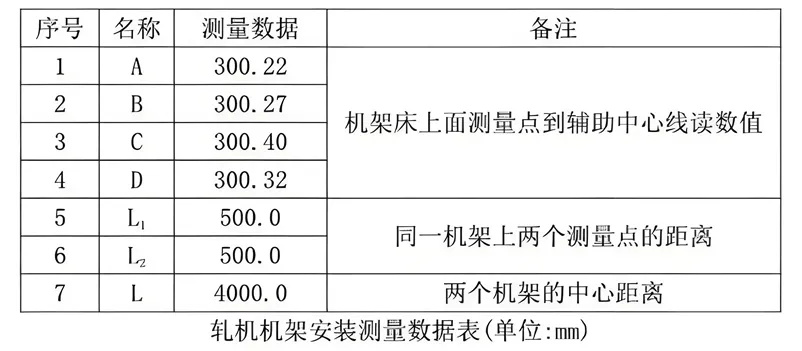

本项目采用固定总价合同,施工单位投标报价中,分部分项工程项目清单的直接费总计1180万元,措施费总计100万元,其他费用中暂列金额20万元,且均不虑增值税可抵扣进项税额,增值税税率9%。施工单位成本管理部门经测算后,给项目部下达的目标成本为1200万元。项目部结合工程特点、施工方案、项目部自身技术管理实力及当地资源价格等情况,确定了项目的计划成本为1100万元。项目部进场后,采取技术、经济措施降低成本,对管线应用BIM技术深化设计,对轧机机架的吊装方案进行优化,利用生产车间内两台行车经过相关的设计验算,最终形成双机抬吊的吊装方案,经批准后实施。项目相关人员进行了安全技术交底,并将交底记录妥善留存。轧机机架吊装就位及找平找正后,监理工程师组织了分项工程验收。项目部对轧机机架窗口中心线水平偏斜进行了测量。测量示意见图3,轧机机架安装的测量数据见表3。
施工过程中,项目部全部参与实施成本的动态控制,实际成本比计划成本降低了80万元。顺利完成竣工验收。


1.计算该项目签约的含税合同价和实际成本降低率。
【学天解析】1.(1)(1180+100+20)×(1+9%)=1417万元
(2)实际成本:1100-80=1020万元,实际成本降低率=1200-1020/1200×100%=15%
2.轧机机架采用双机抬吊法时,吊装设计与验算需考虑哪些主要因素?
【学天解析】利用生产车间内两台行车辅助平衡梁共同抬吊轧机机架,需根据轧机机架的重量、行车的起重能力、两行车吊钩间距尺寸和提升高度进行设计和验算。
3.安全技术交底记录应留存几份?分别由谁留存?
【学天解析】安全技术交底记录一式三份,分别由工长、施工班组和安全员留存。
4.计算轧机两机架窗口中心线水平偏斜度,轧机机架安装还应检查哪些实测项目?
【学天解析】(1)机架窗口面在水平方向的偏斜计算:
同一轧机两机架窗口中心线的水平偏斜=【(300.22+300.27)/2-(300.40+300.32)/2】/4000=0.115/4000=0.02875%
(2)轧机机架的安装应检查机架垂直度、水平度、纵横向中心线、机架窗口在水平方向扭斜等参数。
案例四
背景资料:暂缺


1.绿色施工专项方案应由谁审批?绿色施工专项方案还应包括哪些内容?
【学天解析】(1)由施工单位技术负责人审批。
(2)工程概况、绿色施工目标、环境保护、资源节约、人力资源节约和保护及创新等方面的具体技术细节。

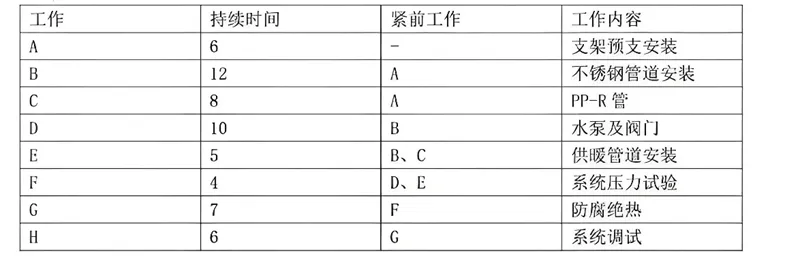

2.用表4中工作编号写出施工进度的关键线路,并分别计算总工期和工作C的总时差。工作C的材料延误是否影响总工期?
【学天解析】(1)关键线路:A→B→D→F→G→H,总工期45天,C的总时差是9天。
(2)C工作延误6天,6天<总时差9天,C的材料延误不影响总工期。
3.写出图4中123分别表示什么设备?写出氮气管道吹扫中存在的错误应如何整改?
【学天解析】(1)①储气罐;②油水分离器;③干燥器。
(2)吹扫压力不得大于管道的设计压力;吹扫流速不宜小于20m/s;吹扫5min后靶板上无铁锈、尘土、水分及其他杂物为合格。
4.竣工图绘制的依据还应包拉哪些内空?竣工图章还应补充哪些内容?
【学天解析】(1)竣工图应依据施工图、图纸会审记录、设计变更通知单、工程洽商记录(技术核定单)等绘制。
(2)审核人、技术负责人。
