试题一:监理进场工作与设计变更管理
【背景资料】 某水利工程包含新建分洪闸、河道开挖和堤防填筑,分两个施工标段。监理单位承担监理工作,施工过程中发生如下事件:
事件1: 监理单位成立监理机构,任命总监理工程师,选派监理人员,制定监理机构工作制度及部门职责。
事件2: 监理机构进场后开展工作:①指示承包人设立质量责任公示牌;②组织编制工程建设执行的技术标准清单;③受项目法人委托组织设计交底。
事件3: 监理工程师开展工作:①要求二标承包人更换不称职质检员;②审批专项施工进度计划;③组织审核质量保证体系;④主持合同协调及争议调解;⑤审批度汛方案;⑥审核质量缺陷处理措施计划。
事件4: 堤防填筑时,按每10层划分单元工程,承包人依据《水利水电工程单元工程施工质量验收标准 第一部分:土石方工程》(SL631.1-2025)验收。
事件5: 分洪闸管理房施工中,承包人因工期原因提出将桩基由灌注桩改为预制桩的变更,总监组织勘察、设计单位研究后同意并批准实施。
问题及答案
【问题1】 根据《水利工程施工监理规范》(SL288-2014),指出事件1中监理单位做法的不妥之处,并说明理由。(4分)
【参考答案】 不妥之处:监理单位未在监理合同中明确监理机构组建要求,即直接任命总监理工程师和选派监理人员。理由:根据SL288-2014第3.1.2条,监理单位应在监理合同中明确监理机构的组织形式、人员配备计划及总监理工程师人选,报发包人同意后实施。事件1中未体现报发包人审批程序。
【问题2】 根据《水利工程质量管理规定》(水利部令第52号),指出事件2中监理机构做法的不妥之处,并说明理由。(4分)
【参考答案】 不妥之处:事件2中③“受项目法人委托组织设计交底”的做法不妥。理由:根据《水利工程质量管理规定》第十五条,施工图设计交底应由项目法人组织,设计单位负责技术交底,监理单位参与而非主导。监理机构无权替代项目法人组织设计交底。
【问题3】 根据《水利工程施工监理规范》(SL288-2014),事件3中监理工程师的工作有哪三项不妥(可用序号表示)?(6分)
【参考答案】 不妥的工作(序号):①、④、⑤。理由:①要求承包人更换质检员属于发包人权限,SL288-2014第3.2.2条规定监理机构仅可“建议更换不称职的承包人人员”;④合同协调及争议调解应由总监理工程师主持,非一般监理工程师职责(第3.3.3条);⑤度汛方案审批属于发包人权限,监理机构仅可审查并提出意见(第6.5.3条)。
【问题4】 根据《水利水电建设工程验收规程》(SL/T223-2025),指出事件4中不妥之处,并说明理由。(4分)
【参考答案】 不妥之处:堤防填筑按每10层划分单元工程。理由:单元工程的划分应依据施工部署和工程结构特点确定,不宜简单按层数机械划分,应结合施工缝、结构缝、设计分区等合理划分,以保证质量验收的系统性和有效性。(采分点:应按结构特点合理划分,而非按固定层数)
【问题5】 根据《水利工程设计变更管理暂行办法》(水规〔2020〕283号),指出事件5中总监理工程师处理设计变更做法的不妥之处和设计变更类型,并说明理由。(2分)
【参考答案】 不妥之处:总监组织勘察、设计单位研究后即自行同意并批准实施。理由:该变更涉及桩基类型改变,属于结构形式的重大调整,应判定为重大设计变更(如预制桩与灌注桩受力机理差异显著)或至少为较大设计变更,须按规定程序报原审批部门审批,总监无权直接批准。
试题二:招投标与合同管理
【背景资料】 某大型水利工程项目由政府投资建设,业主委托甲招标代理公司代理施工招标。甲招标代理公司确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布。招标文件中规定:投标担保可采用投标保证金或投标保函方式担保。评标方法采用经评审的最低投标价法。投标有效期为60天。
业主对甲招标代理公司提出以下要求:为了避免潜在的投标人过多,项目招标公告只在本市日报上发布。
项目施工招标信息发布以后,共有12家潜在的投标人报名参加投标。业主认为报名参加投标的人数太多,为减少评标工作量,要求甲招标代理公司仅对报名的潜在投标人的资质条件、业绩进行资格审查。
开标后发现:①A投标人的投标报价为8000万元,为最低投标价。②B投标人在开标后又提交了一份补充说明,提出可以降价5%。③C投标人提交的银行投标保函有效期为70天。④D投标人投标文件的投标函盖有企业及企业法定代表人的印章,但没有加盖项目负责人的印章。⑤E投标人与其他投标人组成了联合体投标,附有各方资质证书,但没有联合体共同投标协议书。⑥F投标人的投标报价最高,故F投标人在开标后第二天撤回了其投标文件。
问题及答案
【问题1】 业主对招标公告发布的要求是否合理?说明理由。(3分)
【参考答案】 不合理。理由:依法必须进行招标的项目,招标公告应在国家或省级指定的媒介发布,仅在本市日报上发布,不满足法定公开要求,属于限制竞争行为。
【问题2】 业主要求仅对报名的潜在投标人进行资格审查是否合理?说明理由。(3分)
【参考答案】 不合理。理由:本项目采用公开招标方式,应在招标公告发布后对所有潜在投标人进行资格审查,报名阶段不能随意减少评标工作量。资格审查的方式、时间应在招标文件中明示,属于法定程序。
【问题3】 评标委员会应如何处理A、B、C、D、E、F投标人的投标?(6分)
【参考答案】 ①A投标人:最低投标价者,可被推荐为中标候选人。但中标后不得再压缩工期、降低费用,合同价格应为A的投标报价8000万元。②B投标人:开标后补充说明无效,仍按原投标文件评审。③C投标人:投标保函有效期70天,大于投标有效期,有效。④D投标人:加盖企业及法定代表人印章即符合要求,无需项目负责人印章,有效。⑤E投标人:缺少联合体协议,按废标处理。⑥F投标人:开标后撤回投标文件,没收投标保证金,不再评审。
【问题4】 发出中标通知书后,招标人与A投标人进行合同谈判,希望其压缩工期、降价3%。双方达成一致后,应如何签订合同?合同价格应为多少?(4分)
【参考答案】 应按照中标通知书发出后30日内,依据招标文件和投标文件订立书面合同,不得作实质性修改。合同价格应为A投标人的投标报价即8000万元,不得降价3%,也不得压缩工期。招标人与中标人不得私下订立背离合同实质性内容的协议。
试题三:质量事故责任处理
【背景资料】 某中型水库除险加固工程,主要包括大坝防渗处理、溢洪道改造等项目。施工单位甲中标后,将大坝防渗墙施工分包给具有相应资质的乙公司。监理单位在质量检查中发现:
1. 防渗墙混凝土原材料由乙公司自行采购,未报监理单位审批;
2. 防渗墙施工中,乙公司未按设计要求进行墙体接头处理,现场存在多处冷缝;
3. 甲公司对乙公司的质量控制仅通过月度报表检查,未进行现场巡查。
问题及答案
【问题1】 指出施工单位在质量控制方面的违规行为,并说明理由。(6分)
【参考答案】 违规行为:①乙公司自行采购原材料未报监理审批。理由:根据规范,重要结构材料的采购需报监理审核。②乙公司未按设计要求进行墙体接头处理。理由:必须严格按照设计图纸和施工规范施工,接头处理是关键工序,冷缝会直接影响防渗效果。③甲公司仅通过月度报表检查分包工程,未进行现场巡查。理由:根据《建设工程质量管理条例》,施工总包单位对分包单位负有质量连带责任,必须进行现场质量管控,不能仅凭报表检查替代现场监督。
【问题2】 监理单位应如何处理上述质量问题?(6分)
【参考答案】 监理单位处理程序:①发现原材料未经审批,应立即发出《监理通知单》,要求暂停使用该批材料,限期补报审批材料,必要时取样检测。②针对冷缝问题,应发出《停工整改通知》,要求乙公司编制专项处理方案(如注浆填充或压力灌缝),经监理审批后实施;处理后应检测密实度是否达标。③要求甲公司落实总包质量管理责任,建立对乙公司的巡查制度。④整改完毕经监理复验合格后,方可复工。
【问题3】 针对防渗墙冷缝,应采取哪些处理措施?(4分)
【参考答案】 防渗墙冷缝处理措施:①对冷缝进行钻孔注浆或高压喷射灌浆处理,填补空隙;②采用嵌缝填充法,沿冷缝开槽后填充膨胀水泥砂浆或防水材料;③对冷缝两侧进行水泥灌浆,提高连接质量;④处理后需进行压水试验或声波检测,确认渗漏率满足设计要求。处理方案须经监理审批后方可实施。
试题四:施工质量控制(混凝土工程)
【背景资料】 某引水工程,主要建筑物包括泵站、进水闸、输水渠道等。项目法人通过招标与某施工单位签订了施工合同,与某监理单位签订了监理合同。监理过程中发生如下事件:
事件1: 监理机构编制了混凝土工程监理实施细则。施工单位在泵站底板混凝土浇筑过程中,未按规定控制入仓混凝土料,导致部分不合格料入仓。
事件2: 监理工程师对渠道填筑作业进行检查,检查内容包括:铺土厚度、土料含水率、碾压遍数等。
事件3: 工程开工后,新进场一批工人,施工单位组织了对新进场工人的公司、项目、班组三级安全教育培训。其中公司安全教育培训10学时,项目安全教育培训10学时,班组安全教育培训15学时。
事件4: 施工单位在对渠道边坡进行喷锚支护施工时,监理工程师巡视发现,锚杆注浆工艺未经试验验证,且注浆密实度未经验收。
问题及答案
【问题1】 事件1中,对于混凝土浇筑过程,监理机构应进行旁站、巡视还是平行检测?说明理由。简述三种监理方式的主要工作内容。(5分)
【参考答案】 应进行旁站。理由:泵站底板为大体积、关键结构混凝土浇筑,属于关键部位和关键工序,依据SL288-2014第5.2.3条规定应实施全过程旁站监理。三种监理方式的主要内容:①旁站:在关键工序施工期间,监理人员在现场连续全过程监督检查。②巡视:对施工现场进行不定时巡回检查,重点关注安全及一般工序质量。③平行检测:监理机构利用自有或委托的检测单位,对工程实物及材料进行抽样检验复核。
【问题2】 除事件2中所列检查内容外,监理工程师对土方填筑作业还需要检查哪些内容?(3分)
【参考答案】 还需检查:碾压机械型号及参数(如激振力、行进速度)、碾压搭接宽度、土料含水量调整记录、填筑面排水措施、层间结合处理(如刨毛情况)以及压实度检测频率是否符合要求。
【问题3】 指出事件3中三级安全教育培训时间的不妥之处,并说明理由。(3分)
【参考答案】 不妥之处:公司级安全教育10学时不足。理由:依据《生产经营单位安全培训规定》,新上岗从业人员岗前安全培训时间不少于24学时。水利行业通常执行:公司级不少于15学时,项目级不少于15学时,班组级不少于20学时。事件3中三级教育总时长35学时虽符合24学时要求,但公司级10学时偏少。
【问题4】 指出事件4中的不妥之处,并说明理由。锚杆注浆密实度不得低于多少?(4分)
【参考答案】 不妥之处:①锚杆注浆工艺未经试验验证;②注浆密实度未经验收即进行后续施工。理由:锚杆注浆是隐蔽工程的关键工序,工艺性试验是确定施工参数的前提(如注浆压力、配比),密实度验收是质量控制的基本要求。锚杆注浆密实度不得低于 75% (设计无明确要求时按75%执行),设计有更高要求时按设计执行。
试题五:进度管理与投资控制
【背景资料】 某水库枢纽工程,建设内容包括大坝、溢洪道、放水洞等。发包人与承包人依据《水利水电工程标准施工招标文件(2009年版)》签订了施工合同。合同工期12个月。监理过程中发生如下事件:
事件1: 承包人编制了施工总进度计划并报监理审批。监理审查发现,计划中未考虑汛期对施工的影响,可能导致关键线路工作延误。
事件2: 施工过程中,由于设计变更,经确认的溢洪道石方开挖工程量由招标清单中的2.0万m³变为2.5万m³。合同单价为85元/m³,并约定工程量增加超过15%以上部分的单价调减为合同单价的90%。
事件3: 在大坝基础灌浆施工中,承包人采用“自上而下分段灌浆法”。某一灌浆段在最大设计压力下,注入率不大于1L/min后,继续灌注了30min,准备结束灌浆。
事件4: 为保证大坝填筑质量,监理工程师要求承包人在填筑前进行碾压试验,以确定铺土厚度、碾压遍数等参数。承包人认为类似工程经验丰富,拒绝进行试验。
问题及答案
【问题1】 事件1中,监理机构应如何处理承包人提交的施工总进度计划?施工进度计划所需的资源供应计划应重点检查什么?(4分)
【参考答案】 监理机构应组织各专业监理工程师审查施工总进度计划,审查时应考虑汛期、冬雨季等不利气候的影响,及时提出修改意见要求承包人修改完善后重新报审,同意后书面批准。资源供应计划应重点检查:劳动力配置是否满足高峰强度,主要机械设备(挖掘机、自卸汽车、碾压机械)的型号和数量是否与填筑强度匹配,以及材料供应计划是否衔接顺畅。
【问题2】 计算事件2中溢洪道石方开挖工程的结算金额。(4分)
【参考答案】 合同工程量2.0万m³,单价85元/m³。15%以内部分:2.0×1.15=2.3万m³(含合同量2.0万+增量0.3万)。超出15%部分:2.5-2.3=0.2万m³,调减后单价:85×0.9=76.5元/m³。结算金额=2.3万×85+0.2万×76.5=195.5万元+15.3万元=210.8万元。
【问题3】 事件3中,该灌浆段的结束标准是否符合要求?说明理由。灌浆结束后,应采用何种浆液和何种方法进行封孔?(4分)
【参考答案】 不符合要求。理由:采用自上而下分段灌浆法时,在最大设计压力下注入率不大于1L/min后,应继续灌注不少于60min(或《水工建筑物水泥灌浆施工技术规范》规定的90min/60min,常规标准为60min),事件3仅30min,不符合结束标准。封孔应采用浓水泥浆或水泥砂浆进行全孔一次封孔,也可采用分段灌浆封孔法。
【问题4】 事件4中,承包人的说法是否正确?说明理由。土石方填筑碾压试验应确定哪些主要工艺参数?(4分)
【参考答案】 不正确。理由:碾压试验是确定施工参数的必要前提,每项工程、每类填料均应进行试验,不能仅凭经验代替试验,否则无法保证压实质量。应确定的工艺参数:铺土厚度(如30cm、40cm)、碾压机械的类型及组合、碾压遍数、行进速度、土料含水率控制范围以及压实度检测方法。
试题六:水土保持与环境保护监理
【背景资料】 某水利枢纽工程包括挡水工程、泄水工程、引水工程等。工程建设内容包括土方开挖、土方回填和混凝土浇筑等。水土保持与环境保护监理单位在现场设立了监理机构,监理过程中发生如下事件:(摘要整理)
事件1: 施工单位在土方开挖过程中,将开挖弃渣直接倾倒入河道,监理机构立即要求停止施工,限期整改并报告项目法人。
事件2: 施工单位未按批复的水土保持方案布置临时拦挡措施,导致部分弃渣溜入下游农田。
事件3: 施工生活区污水直接排入河流,未设置化粪池和沉淀池。
问题及答案
【问题1】 针对事件1,监理机构的处置是否正确?说明理由。(3分)
【参考答案】 正确。理由:弃渣直接倾倒入河道违反《中华人民共和国水土保持法》和《中华人民共和国环境保护法》相关规定,属严重违规行为。监理机构有权发出暂停施工指令,要求整改并报告项目法人。
【问题2】 针对事件2,监理机构应采取哪些措施?(4分)
【参考答案】 监理措施:①立即发出《监理通知单》,要求施工单位按批复的水保方案补充布设临时拦挡设施(如编织袋挡墙、拦渣坝等);②要求清理流入农田的弃渣,恢复农田原状;③跟踪整改情况,整改完毕经监理复验合格后方可继续弃渣作业;④将情况报告项目法人和水行政主管部门。
【问题3】 针对事件3,监理机构应要求施工单位采取哪些整改措施?(4分)
【参考答案】 整改措施:①设置化粪池,对生活污水进行初步处理;②设置沉淀池,施工及生活废水经沉淀达标后方可排放;③严禁生活污水直排河流,定期检测水质;④建立环保台账,记录污水处理运行情况。
【问题4】 水利工程水土保持监理应遵循的“三同时”制度是什么?(3分)
【参考答案】 “三同时”制度是指:水土保持设施与主体工程同时设计、同时施工、同时投产使用。监理机构应依据此制度监督施工单位的水保措施落实情况,对未落实的违规行为及时纠正并报告。
【总体评价】 2026年水利监理工程师《案例分析》考试难度较往年有显著提升,呈现出“基础为骨,实务为肉,法规为魂”的特点。

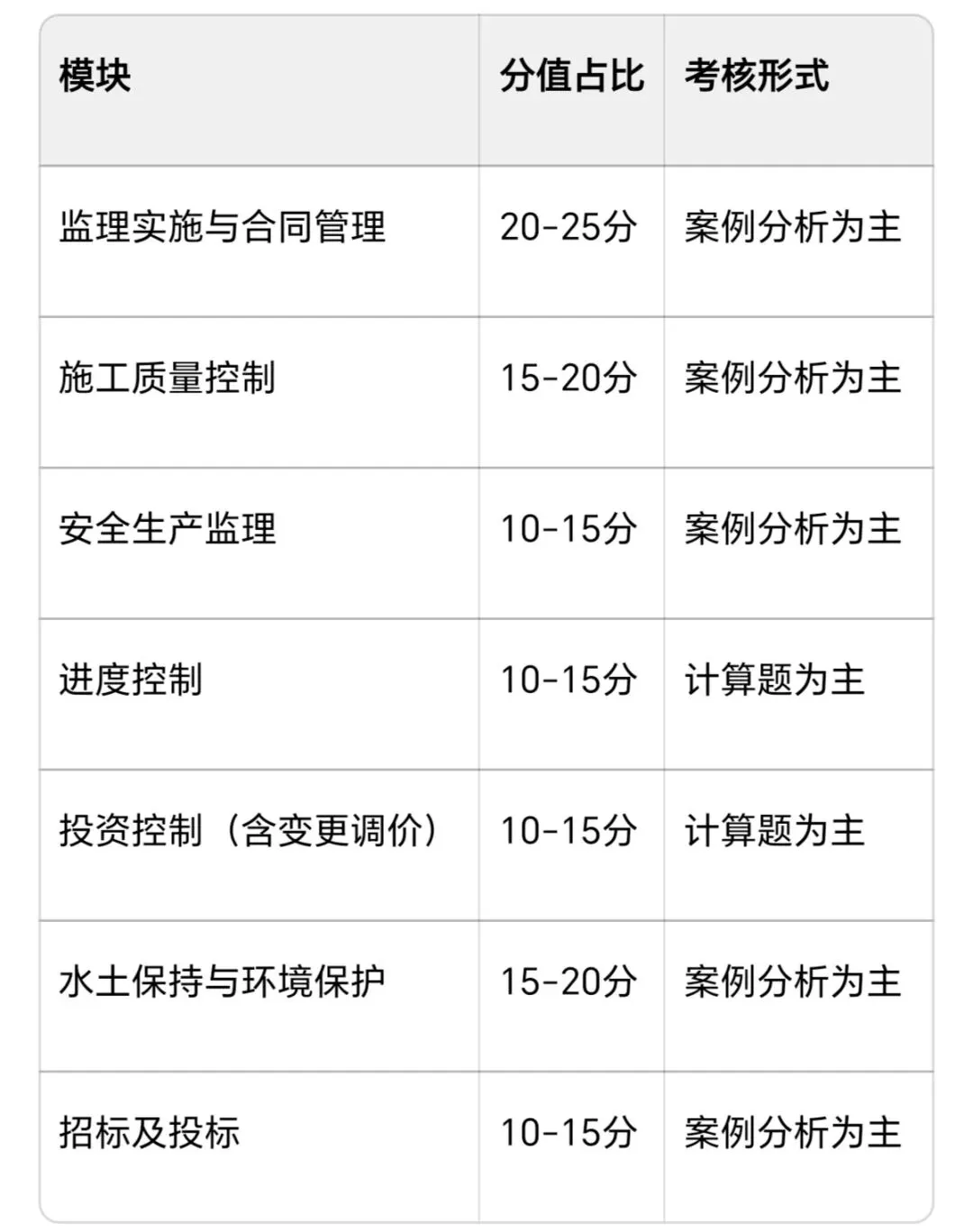

【各题目考频分布】

【核心规范依据】
· 《水利工程施工监理规范》(SL288-2014)
· 《水利工程质量管理规定》(水利部令第52号)
· 《水利工程建设监理规定》(水利部令第59号,2026年版)
· 《水利工程设计变更管理暂行办法》(水规〔2020〕283号)
· 《水利水电建设工程验收规程》(SL/T223-2025)
· 《水利工程质量事故处理规定》(水利部令第57号)
· 《水土保持工程施工监理规范》(SL/T523—2024)
