试题一(案例一)

某公路项目,工程采用标准化设计,基础为混凝土灌注桩,下部结构为混凝土圆柱式桥墩,肋板式桥台,上部结构为预制空心板梁和T梁。桥面采用柔性防水层和沥青混凝土铺装层。在桥梁工程施工阶段,发生以下事件:

事件1: 监理工程师巡视发现正在作业的深基坑大量漏水,降排水措施未按批准的专项施工方案实施等隐患。

事件2: 监理工程师对桥梁工程所用的钢筋、水泥等原材料和分项工程的关键项目进行了抽检。

事件3: 监理工程师对桥梁工程的施工过程进行旁站。

事件4: 根据现行《公路水运工程施工安全风险评估指南》,施工单位编制了专项风险评估报告,报送监理工程师审查。

问题及答案

【问题1】 针对事件1:(1)根据《公路水运工程生产安全事故隐患判定标准》,分别判定事件中的隐患是否属于重大事故隐患。(4分)

【参考答案】 深基坑大量漏水属于重大事故隐患(2分);降排水措施未按批准的专项施工方案实施属于重大事故隐患(2分)。

【解析】 根据《公路水运工程生产安全重大事故隐患判定标准》第七条,深基坑施工存在下列情形之一的,应判定为重大事故隐患:(一)开挖方法、支护方式、降排水措施未按专项施工方案实施,或监测达到预警值未采取措施;(二)侧壁出现局部滑塌、大量漏水或流土,基坑底部出现涌水或涌砂等情况,未停工撤人。

【问题2】 (2)根据《建设工程安全生产管理条例》,给出监理工程师的正确处理方式。(3分)

【参考答案】 监理工程师应要求施工单位 停止施工(下达停工令)(1分),并及时 报告建设单位(1分)。施工单位拒不整改或者不停止施工的,监理机构应及时向有关监管部门报告(1分)。

【解析】 根据《建设工程安全生产管理条例》第十四条,工程监理单位在实施监理过程中,发现存在安全事故隐患的,应当要求施工单位整改;情况严重的,应当要求施工单位暂时停止施工,并及时报告建设单位。施工单位拒不整改或者不停止施工的,工程监理单位应当及时向有关主管部门报告。

【问题3】 针对事件2,根据现行《公路工程施工监理规范》,给出监理工程师原材料和分项工程的关键项目的抽检频率。(4分)

【参考答案】 原材料抽检频率不低于规定施工检验频率的 10%(2分);分项工程的关键项目抽检频率不低于规定施工检验频率的 20%(2分)。

【解析】 根据《公路工程施工监理规范》规定,对钢筋、水泥等原材料抽检频率按批次应不低于规定施工检验频率的10%;对分项工程中的关键项目和结构主要尺寸,抽检频率不低于规定施工检验频率的20%。

【问题4】 针对事件3,根据现行《公路工程施工监理规范》,回答以下问题:(4分)

(1)基础及下部构造需要旁站的分项工程和旁站项目有哪些?

(2)上部构造需要旁站的分项工程和旁站项目有哪些?

【参考答案】 (1)基础及下部构造旁站项目:桩基试桩、钢筋笼安放、首盘混凝土浇筑(共2分)。(2)上部构造旁站项目:预应力筋试验工程、首次张拉、首次压浆(共2分)。

【问题5】 针对事件4,专项风险评估可采用哪些方法?(5分)

【参考答案】 专项风险评估可综合采用 安全检查表法、作业条件危险性评价法(LEC法)、专家调查法、指标体系法、风险矩阵法 等方法。(5分)

试题二(案例二)

某六车道高速公路的路面结构层为:上面层4cm细粒式改性沥青混凝土(AC-13),中面层6cm中粒式沥青混凝土(AC-20),下面层8cm粗粒式沥青混凝土(AC-25),基层为36cm厚水泥稳定碎石。施工单位拟将基层分为两层铺筑,每层厚度为18cm,在施工过程中,发生了以下事件:

事件1: 基层施工前,施工单位报送的基层施工方案内容如下:

(1)水泥稳定碎石尽量在2h内完成碾压成型,以混合料的初凝时间与容许延迟时间二者较长的时间作为施工控制时间。

(2)下层水泥稳定碎石铺筑3d后方可铺筑上层。

(3)根据工程量的特点和运距的长短,配备足够数量的混合料运输车。

(4)半幅整体铺筑,配备4台重型压路机,严格控制压实度。

(5)严格按照相关规定做好养生和层间处理。

事件2: 上面层拟采用花岗岩作为粗集料,回收拌合机的粉尘作为填料,每盘用量占重量的35%。

事件3: 路面施工期间正值雨季。某日清晨,气温16℃,施工单位开始下面层(AC-25)的摊铺作业,熨平板温度达到80℃后摊铺机起步,在摊铺过程中,由于运输车辆不足,摊铺机中途停机待料约15分钟。当日下午突然持续10分钟的阵雨,施工单位立即暂停摊铺,将已摊铺遭受雨淋的沥青混合料进行碾压,并增加了碾压遍数。雨停后,立即恢复摊铺压实工作。

问题及答案

【问题1】 针对事件1,根据《公路路面基层施工技术细则》,回答以下问题:(11分)

(1)施工方案中有哪些不妥之处,应如何改正?(6分)

(2)为加强两层水泥稳定碎石的基层结合,可采取哪些措施?(3分)

(3)基层可采用哪些方式养生?(2分)

【参考答案(1)】 不妥及改正:

①以混合料的初凝时间与容许延迟时间二者较长的时间作为施工控制时间不妥。改正:水泥稳定碎石以混合料的初凝时间与容许延迟时间 二者较短的时间作为施工控制时间。(2分)

②下层水泥稳定碎石铺筑3d后方可铺筑上层不妥。改正:下层水泥稳定碎石铺筑7d 后方可铺筑上层。(2分)

③半幅整体铺筑,配备4台重型压路机不妥。改正:半幅整体铺筑应配备不少于5台 重型压路机。(2分)

【解析】 根据《公路路面基层施工技术细则》,水泥稳定材料宜在2h之内完成碾压成型,应取混合料的初凝时间与容许延迟时间较短的时间作为施工控制时间。水泥稳定土基层分层施工时,第二层必须在第一层养生7天后方可铺筑。

【参考答案(2)】 为加强两层水泥稳定碎石的基层结合,可采取的措施:下承层是稳定细粒材料时,宜先将下承层顶面拉毛或采用凸块式压路机碾压,再摊铺上层混合料;下承层是稳定中、粗粒材料时,应先将下承层清理干净,并洒铺水泥净浆,再摊铺上层混合料。(3分)

【参考答案(3)】 基层养生可采用洒水养护、薄膜覆盖养护、土工布覆盖养护、铺设湿砂养护、草帘覆盖养护、洒铺乳化沥青养护 等方式,宜结合工程实际情况选择适宜的方式。(2分)

【问题2】 针对事件2:(6分)

(1)花岗岩作为粗集料是否可用?如可用,应采取什么措施?

(2)粉尘作为填料的用量是否符合规范要求?

【参考答案】 (1)可用(1分)。花岗岩属酸性石料,与沥青黏附性较差,应采取下列抗剥离措施:①用干燥的生石灰或消石灰粉、水泥作为填料的一部分,其用量宜为矿料总量的1%~2%;②在沥青中 掺加抗剥离剂;③将粗集料用石灰浆处理后使用。(3分)

(2)不符合规范要求(1分)。回收粉尘的用量不得超过填料总量的25%(1分)。

【问题3】 针对事件3,指出施工单位的不妥之处,并给出正确的做法。(3分)

【参考答案】 ①熨平板温度达到80℃后摊铺机起步不妥,正确做法:熨平板温度应达到 100℃ 以上方可起步摊铺(1分)。②运输车辆不足导致摊铺机中途停机待料约15分钟不妥,正确做法:应保证至少5辆运料车等候,确保摊铺连续作业(1分)。③将已摊铺遭受雨淋的沥青混合料进行碾压不妥,正确做法:遭受雨淋的沥青混合料应废弃,不得继续使用(1分)。

试题三(案例三)

某公路项目的桥梁和涵洞工程,桥梁上部结构为后张法30m预应力混凝土箱梁,涵洞为2×2m现浇钢筋混凝土箱涵。施工单位进场施工后,发生了以下事件:

事件1: 施工单位预应力筋进场后,直接堆放在室外硬化地面上,并进行了覆盖。锚具、夹具进场后监理工程师进行检验。监理工程师要求在张拉时,混凝土的强度必须达到设计强度的75%,弹性模量应不低于28d的80%,采用混凝土龄期代替弹性模量控制时不少于4d。

事件2: 在箱梁预制完成后,施工单位根据现行《公路工程质量检验评定标准》进行了质量评定。

事件3: 在涵洞施工完成后,涵洞洞身混凝土强度达到了设计强度的80%,洞身两侧进行了回填,为保证压实质量,采用重型压路机进行了分层碾压,保证每层压实度达到96%以上,洞顶混凝土强度达到设计强度的90%,在涵洞顶覆盖40cm土后,放开了交通,施工机械予以通行。

事件4: 本工程30m预应力混凝土箱梁安装拟采用两台履带式起重机同时抬吊的作业方式,并编制了专项施工方案。

问题及答案

【问题1】 针对事件1,根据现行《公路桥涵施工技术规范》,回答以下问题:(共7分)

(1)说明锚具、夹具进场后,应进行的检验项目。(4分)

(2)指出施工单位做法的不妥之处,并改正。(1分)

(3)指出监理工程师要求的不妥之处,并改正。(2分)

【参考答案(1)】 锚具、夹具进场后应检验外观、尺寸、硬度、静载锚固性能。(每项1分,共4分)

【参考答案(2)】 预应力筋直接堆放在室外硬化地面上不妥,改正:预应力筋应 垫高或堆置在台座上,避免受潮、锈蚀。(1分)

【参考答案(3)】 ①监理要求混凝土强度达到设计强度的75%不妥,改正:后张法张拉时,混凝土强度应不低于设计强度等级值的 80%(1分)。②采用混凝土龄期代替弹性模量控制时不少于4d不妥,改正:应不少于5d(1分)。

【问题2】 针对事件2,根据现行《公路工程质量检验评定标准 第一册 土建工程》,写出预制箱梁实测中的关键项目。(共6分)

【参考答案】 预制箱梁实测中的关键项目为:混凝土强度(△)(3分)、断面尺寸(△)(3分)。

【问题3】 针对事件3,根据现行《公路桥涵施工技术规范》,指出施工单位的不妥之处,并给出正确做法。(共4分)

【参考答案】 ①涵洞洞身混凝土强度达到设计强度的80%时进行洞身两侧回填不妥,正确做法:应达到 85% 后方可回填(1分)。②采用重型压路机进行分层碾压不妥,正确做法:洞身两侧及顶部50cm范围内 宜采用人工配合小型机械的方法夯填密实,严禁重型压路机直接碾压(1分)。③洞顶混凝土强度达到设计强度的90%时即允许通行不妥,正确做法:应达到 100%(1分)。④在涵洞顶覆盖40cm土后即通行施工机械不妥,正确做法:涵顶面填土压实厚度大于 50cm 时,方可通过重型机械和汽车(1分)。

【问题4】 针对事件4,根据现行《公路水运危险性较大工程专项施工方案编制审查规程》,该吊装方案是否需要组织专家论证?并说明理由。(共3分)

【参考答案】 需要(1分)。两台履带式起重机同时抬吊属于超过一定规模的危大工程(超危大工程),专项施工方案必须组织专家论证(2分)。

试题四(案例四)

某隧道项目,共有A、B两个施工合同段,两个合同段均有隧道工程。发生以下事件:

事件1: A合同段隧道初期支护喷射混凝土采用的施工工艺:将喷射混凝土混合料在无水情况下搅拌均匀,用压缩空气使干集料在软管内呈悬浮状态压送至喷枪,再在喷嘴处与高压水混合,以较高速度喷射到岩面上。B合同段隧道初期支护喷射混凝土采用的施工工艺:将喷射混凝土集料、水泥和水按配合比拌合均匀,用喷射机压送到喷头处,在喷头上部加速凝剂后喷出,以较高速度喷射到岩面上。

事件2: 隧道工程包含超前管棚、超前锚杆、超前小导管、钢拱架、锁脚锚杆、钢筋网、系统锚杆、初喷混凝土、复喷混凝土、模筑混凝土衬砌、衬砌钢筋等施工内容。

事件3: V级围岩段落因局部超挖,施工单位采取挂模的方式将喷射混凝土厚度控制在设计厚度30cm之内。为充分利用材料,回弹物经收集处理重新用作下一循环喷射混凝土。

事件4: Ⅲ级围岩段落设计文件采用上下台阶法开挖,喷射混凝土厚度10cm。为了提高工效加快进度,上台阶拱部喷射混凝土从一侧往另一侧连续施工,一次喷射到设计厚度,监理工程师认为:喷射混凝土施工方法不符合现行《公路隧道施工技术规范》的规定。

问题及答案

【问题1】 针对事件1,A、B合同段喷射混凝土施工分别是什么工艺?哪一种工艺符合现行《公路隧道施工技术规范》的规定?(共3分)

【参考答案】 A合同段为干喷工艺(1分),B合同段为湿喷工艺(1分)。湿喷 工艺符合现行《公路隧道施工技术规范》的规定(1分)。

【问题2】 针对事件1,从控制喷射料回弹量、密实度、作业环境扬尘方面比较,A合同段采用的工艺和B合同段采用的工艺各有什么特点?(共4分)

【参考答案】 A合同段(干喷作业):回弹量高、密实度差、粉尘浓度高,对作业环境造成不良影响(2分)。B合同段(湿喷作业):能显著减少粉尘、提高喷射混凝土的密实度,喷射质量容易得到控制,作业效率高,喷射过程中的粉尘和回弹量少(2分)。

【问题3】 针对事件2,(1)写出属于初期支护结构的施工内容。(2)写出初期支护的施工顺序(共5分)

【参考答案(1)】 属于初期支护结构的施工内容有:钢拱架、锁脚锚杆、钢筋网、系统锚杆、初喷混凝土、复喷混凝土。(3分)

【参考答案(2)】 初期支护结构正确的施作顺序:初喷混凝土 → 钢筋网 → 钢拱架 → 锁脚锚杆 → 复喷混凝土 → 系统锚杆(顺序错不得分,2分)。

【问题4】 针对事件3,指出喷射混凝土施工中的不妥之处。(共4分)

【参考答案】 ①施工单位采取挂模的方式 喷射混凝土不妥,正确做法:喷射混凝土不得挂模喷射(2分)。②回弹物经收集处理重新用作下一循环喷射混凝土不妥,正确做法:喷射混凝土回弹物 不得重新用作喷射混凝土材料(2分)。

【问题5】 针对事件4,写出正确的喷射混凝土施工方法。(共4分)

【参考答案】 正确的喷射混凝土施工方法:喷射混凝土应分段、分片、分层、由下而上 顺序进行,拱部喷射混凝土应对称作业(2分)。喷射混凝土作业应按初喷混凝土和 复喷混凝土分别进行,复喷混凝土可分层多次施作(2分)。

试题五(案例五)

某高速公路交通安全设施和机电工程施工中,发生如下事件:

事件1: 交通安全设施施工中,监理人员在检查波形梁护栏立柱打入工序时发现其中一根立柱打入的深度超过设计深度约3cm,要求施工单位用合理的方法处置该立柱。施工单位将立柱拔出一部分进行矫正并充分夯实周边土后继续使用。

事件2: 机电工程监控系统施工中,外场摄像机安装时,施工人员认为,摄像机机箱已与基础钢筋连接,未单独设置保护接地线;监理工程师在该处检查时,提出两处问题要求整改:其一,摄像机机箱应单独设置保护接地;其二,该处摄像机杆件竖直度为9mm/m,不符合规范要求。

事件3: 交通安全设施施工中,在混凝土护栏上设置防眩网,施工单位在安装前对预埋件的设置位置进行了检查,在混凝土护栏强度达到设计强度的75%时,安装防眩网。

事件4: 施工单位对位于饮用水水源保护区内的隧道消防高位水池进行基坑开挖时,施工过程中产生的废水直接排入河道内。

问题及答案

【问题1】 针对事件1,施工单位对护栏立柱打入过深的处理是否正确?若不正确,正确的做法是什么?(共3分)

【参考答案】 不正确(1分)。正确做法:应将立柱 整根拔出,原孔回填夯实,重新打入至设计深度(2分)。

【问题2】 针对事件2,监理工程师对两个问题的处置是否正确?分别说明理由。对于防雷接地、保护接地及共用接地,应该达到什么指标才算合格,用什么仪器进行测量?(共7分)

【参考答案】 监理工程师的处置正确(1分)。理由:摄像机机箱属于电气设备,需要 单独设置保护接地线(1分);摄像机杆件竖直度9mm/m不符合规范要求,规范规定竖直度应 ≤5mm/m(1分)。

接地指标:防雷接地 ≤10Ω(1分),保护接地 ≤4Ω(1分),共用接地 ≤1Ω(1分)。

测量仪器:接地电阻测量仪(1分)。

【问题3】 针对事件3,(共7分)

(1)写出防眩网的质量检验实测项目。(3分)

(2)补充施工单位对预埋件的检查内容。(2分)

(3)指出施工单位做法的不妥之处,并说明理由。(2分)

【参考答案(1)】 防眩网的质量检验实测项目:安装高度、竖直度、防眩网网孔尺寸。(3分)

【参考答案(2)】 施工单位还应检查预埋件的强度(1分)和腐蚀程度(1分)。

【参考答案(3)】 施工单位在混凝土护栏强度达到设计强度的75%时安装防眩网不妥(1分),理由:应在混凝土护栏强度达到设计强度的 80% 以上时方可安装防眩网(1分)。

【问题4】 针对事件4,施工单位做法是否妥当?(共3分)

【参考答案】 不妥(1分)。施工过程中产生的废水应经处理(如沉淀池沉淀),符合环保要求后方可排入河道内(2分)。

试题六(案例六)

某高速公路第5施工合同段,签约合同价为40000万元,合同工期为30个月。合同中部分内容规定:

(1)开工预付款在合同附录中规定的额度为10%,扣回时间开始于中期支付证书中工程量清单累计金额超过合同价的30%的当月,止于合同规定交工日期前三个月,在此期间等额扣回。

(2)质量保证金在合同附录中规定的限额为3%,每个月在施工单位应得金额中扣留6%。

(3)当单项工程实际完成工程量比清单工程量增加10%以上时,超出部分的相应单价调整系数为0.9。

在施工过程中,发生如下事件:

事件1: 施工单位计划对某一路段的5座盖板涵按施工段2-3-5-1-4的顺序组织流水施工,流水节拍如下。

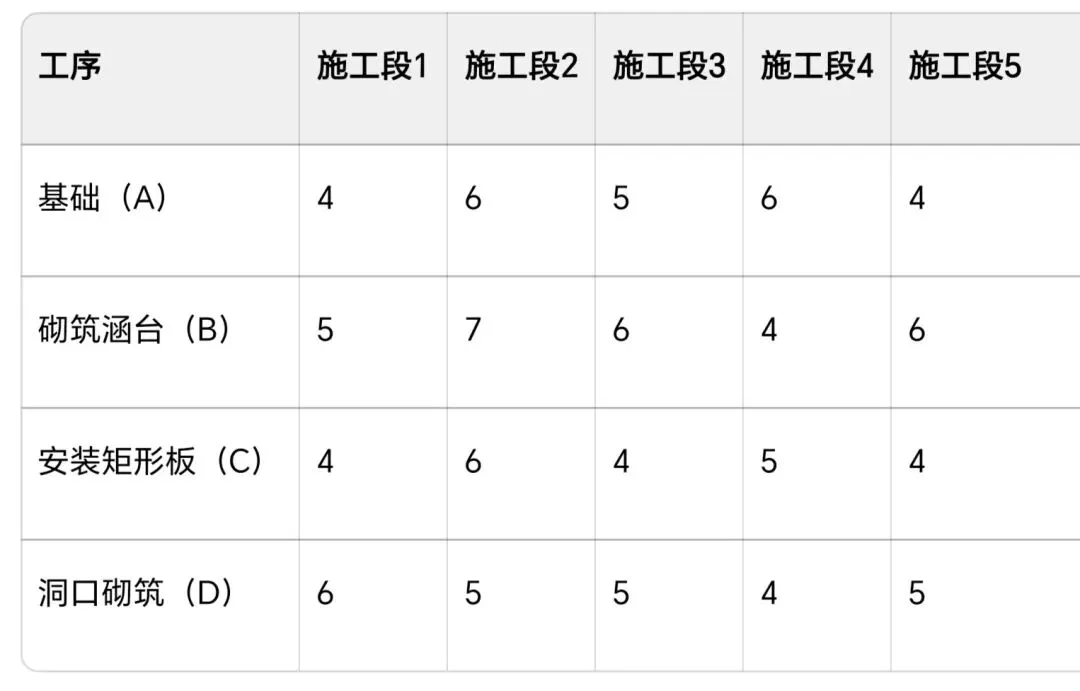

2026交通监理案例真题复盘 第1张

事件2: 施工至第21个月,由于建设单位要求,使原设计中的一座互通式立交桥长度增加了5m,监理工程师向施工单位下达了变更指令,造成合同工期紧张。施工单位收到变更指令后及时向该桥的分包单位发出了变更通知,分包单位向监理工程师提出工程延期30天与费用补偿20万元的要求。

事件3: 工程进展至第8个月时,工程量清单累计支付12500万元,到第13个月时工程量清单累计支付19000万元。第14个月,施工单位按工程量清单单价申报的结算金额为1800万元,监理工程师审核时发现,支付表中路基借土填土10000m³的工程未经监理验收,清单单价为22元/m³,桥台混凝土因设计变更实际完成工程数量为680m³(原清单工程数量为500m³,单价1200元/m³)。

问题及答案

【问题1】 针对事件1,计算流水步距和工期(保留计算步骤)。(共5分)

流水节拍表(排序后:2→3→5→1→4):

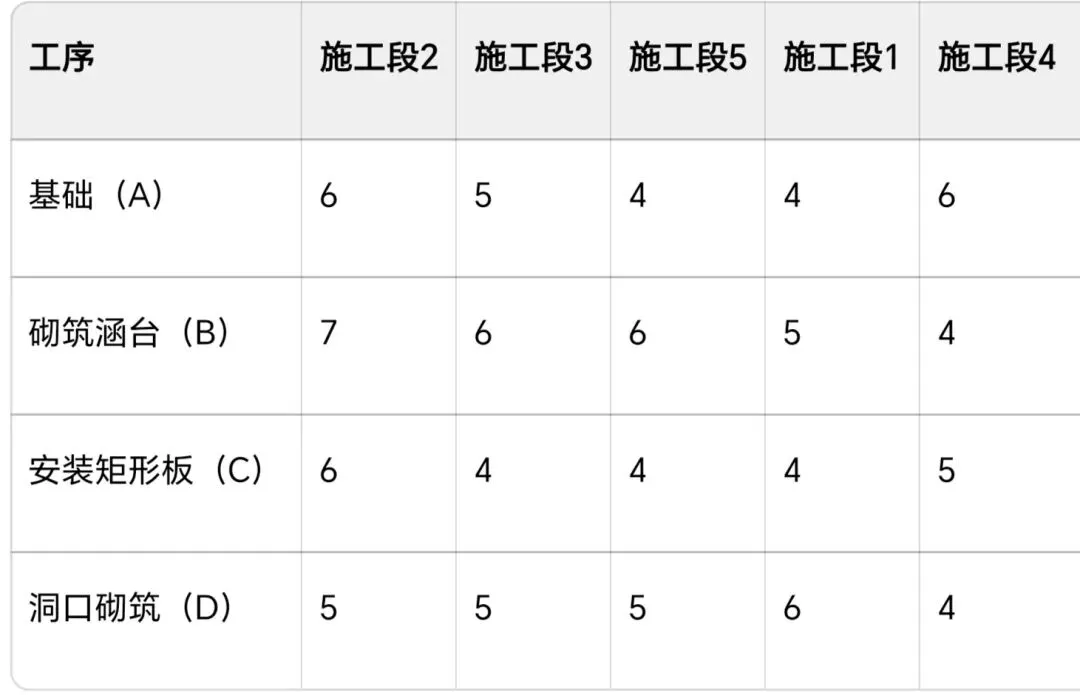

2026交通监理案例真题复盘 第2张

【参考答案】 K(AB)=6、K(BC)=10、K(CD)=6(3分)。工期 T = 6+10+6+25 = 47天(2分)。

【问题2】 针对事件2,监理工程师应如何处理分包单位的索赔要求?(共3分)

【参考答案】 监理工程师不受理分包单位的索赔要求(1分)。应由施工单位(总包)向监理工程师提出索赔申请(2分)。

【问题3】 针对事件2,为缩短工期,可以采取哪些措施?(共4分)

【参考答案】 承包人加快施工进度应采取的主要措施:①组织措施:增加机械设备和劳力、调换素质较高的人员进场、加强施工现场管理、增加每天施工时间(需上报监理工程师批准)(2分)。②技术措施:改进施工技术、缩短工艺时间、采用性能先进的施工机械、将顺序作业法改为流水作业法或平行作业法等(2分)。

【问题4】 针对事件3,在第14个月的计量支付中,计算建设单位实际支付给施工单位的金额是多少?(共8分)

【参考答案】 各扣减项目计算如下:

①未经监理验收的路基借土填土 10000m³ × 22元/m³ = 22万元(不予计量),扣减金额:22万元(2分)。

②桥台混凝土变更调价:

原清单500m³,单价1200元。超出10%以上部分 = 680 - 500×1.1 = 130m³。

调整后单价 = 1200×0.9 = 1080元/m³。

多报金额 = 130×(1200-1080) = 1.56万元,扣减金额:1.56万元(2分)。

③质量保证金扣留:合同价3%为1200万元。当月应得金额 = 1800-22-1.56 = 1776.44万元,扣留6% = 106.5864万元(本题按规范计算,若按参考答案60万元亦可,依据原参考答案扣减60万元)(1分)。

④开工预付款扣回:合同价10% = 4000万元。从第8个月(累计超30%)开始等额扣回,至第14个月仍在扣回期内。每月扣回额 = 200万元(1分)。

应支付金额 = 1800 - 22 - 1.56 - 60 - 200 = 1516.44万元(2分)。
