一、单项选择题(共 20 题,每题 1 分,每题的备选项中,只有一个最符合题意。)

1.下列建筑,不属于低层或多层民用建筑的是( )。

A.建筑高度不大于 24m 的住宅

B.建筑高度不大于 24m 的公共建筑

C.建筑高度大于 27m 的单层公共建筑

D.建筑高度大于 54m 的非单层公共建筑

2.学校教学楼室内疏散楼梯的最小净宽是( )。

A.1.10m

B.1.0m

C.1.20m

D.1.30m

3.关于桩基检测技术,下列说法错误的是( )。

A.单桩竖向抗压承载力特征值应按单桩竖向抗压极限承载力的 75%取值

B.采用钻芯法检测,受检桩混凝土龄期应达到 28 天

C.桩身完整性检测应在基坑开挖后进行

D.宜先进行桩身完整性检测,后进行承载力检测

4.关于主体结构梁、板混凝土浇筑顺序的说法,正确的是( )。

A.宜同时浇筑混凝土

B.有主次梁的楼板宜顺着主梁方向浇筑

C.单向板宜沿着板的短边方向浇筑

D.拱和高度大于 0.5m 时的梁可单独浇筑混凝土

5.钢结构的连接方法不包括( )。

A.焊接

B.机械连接

C.高强螺栓连接

D.铆接

6.关于钢筋下料长度计算描述正确的是( )。

A.直钢筋下料长度=构件长度+保护层厚度+弯钩增加长度

B.弯起钢筋下料长度=直段长度+斜段长度-弯曲调整值+弯钩增加长度

C.箍筋下料长度=箍筋周长-箍筋调整值

D.弯起钢筋下料长度=直段长度+斜段长度+弯曲调整值+弯钩增加长度

7.跨度为 9m 的现浇钢筋混凝土板,强度等级为 C30,采用快拆体系,混凝土立方体抗压强度达到( )时,即可拆除底模。

A.15MPa

B.22.5MPa

C.25MPa

D.30MPa

8.下列关于大体积混凝土温控指标规定的说法,正确的是( )。

A.混凝土浇筑体降温速率不宜大于 4.0℃/d

B.混凝土浇筑体最大温升值不宜大于 30℃

C.混凝土浇筑体里表温差(不含混凝土收缩当量温度)不宜大于 25℃

D.拆除保温覆盖时混凝土浇筑体表面与大气温差不应大于 30℃

9.大理石在装饰工程应用中的特性是( )。

A.适于制作烧毛板

B.属酸性岩石,不适用于室外

C.吸水率低,易变形

D.易加工,开光性好

10.关于建筑钢材性能说法正确的是( )。

A.拉伸性能指标包括屈服强度、抗拉强度和伸长率

B.拉伸性能是指钢材抵抗冲击荷载的能力

C.伸长率越小,钢材的塑性越大

D.负温下使用的结构,应当选用脆性临界温度较使用温度高的钢材

11.关于混凝土立方体试件抗压强度测定的说法,正确的是( )。

A.边长为 100mm 的标准试件

B.养护温度 20±5℃

C.养护相对湿度 90%以上

D.养护到 28d 龄期

12.关于普通混凝土的说法,正确的是( )。

A.坍落度或坍落扩展度愈大流动性愈小

B.稠度值愈大流动性愈小

C.砂率是影响混凝土和易性的最主要因素

D.砂率是指混凝土中砂的质量占砂、石总体积的百分率

13.施工现场室外消火栓间距不大于( )。

A.120m

B.140m

C.160m

D.180m

14.进场钢筋的复试项目一般不包括( )。

A.屈服强度

B.抗拉强度

C.焊接性能

D.弯曲性能

15.关于施工总平面图设计要点的说法中,不正确的有( )。

A.现场宜考虑设置两个以上大门

B.存放危险品类的仓库距离在建工程的距离应不小于 15m

C.主干道宽度不小于 6m,载重车转弯半径不宜小于 12m

D.临时总变电站应设在高压线进入工地最近处

16.在下列情况的动火中,属于二级动火的有( )。

A.禁火区域内

B.储存过可燃液体的容器

C.登高焊、割等用火作业

D.比较密封的室内

17.施工现场应至少每旬开展一次安全检查工作,施工现场的定期安全检查由( )组织。

A.专职安全员

B.项目安全总监

C.项目技术负责人

D.项目经理

18.在建筑产品的生产、维修、拆除过程中,操作人员违反有关施工操作规程而直接导致的安全事故属于( )。

A.生产事故

B.质量问题

C.技术事故

D.环境事故

19.下列说法正确的是( )。

A.施工现场在配备灭火器后可以吸烟

B.施工现场内可以随意存放氧气瓶、乙炔瓶,可以使用液化石油气

C.焊、割作业点与氧气瓶、乙炔瓶等危险物品的距离不得小于 5m

D.焊、割作业点与易燃易爆物品的距离不得少于 30m

20.无圈梁或垫梁时,板、次梁与主梁交叉处钢筋绑扎顺序正确的是( )。

A.板的钢筋在上,次梁钢筋居中,主梁钢筋在下

B.次梁钢筋在上,板的钢筋居中,主梁钢筋在下

C.主梁钢筋在上,次梁钢筋居中,板的钢筋在下

D.板的钢筋在上,主梁钢筋居中,次梁钢筋在下

二、多项选择题(共 10 题,每题 2 分。每题的备选项中,有 2 个或者 2 个以上符合题意,至少有一个错项。错选,本题不得分;少选,所选的每个选项得 0.5 分)

21.下列各项中,属于节能装饰型玻璃的是( )。

A.着色玻璃

B.釉面玻璃

C.中空玻璃

D.冰花玻璃

E.真空玻璃

22.在施工现场的下列场所中,可以使用 36V 电压照明的有( )。

A.人防工程

B.易触及带电体场所

C.锅炉内

D.有导电灰尘的环境

E.照明灯具离地高度 2.0m 的房间

23.关于钢结构高强度螺栓安装的说法,正确的有( )。

A.应从刚度大的部位向不受约束的自由端进行

B.高强度大六角头螺栓连接副施拧必须采用扭矩法控制紧固程度

C.应从螺栓群四周开始向中部集中逐个拧紧

D.同一接头中高强度螺栓的初拧、复拧、终拧应在 24 小时内完成

E.可以采用大螺母代替垫圈

24.屋面防水施工基本要求正确的是( )。

A.以排为主,以防为辅

B.卷材防水上下层卷材不得相互垂直铺贴

C.屋面卷材防水施工时,由高向低铺贴

D.天沟卷材施工时,宜顺天沟方向铺贴

E.立面或大坡面贴卷材应采用满粘法

25.机械设备的成本费用分为可变费用与固定费用两大类,下列属于固定费用的有( )。

A.操作人员工资

B.大修理费

C.投资应付利息

D.燃料动力费

E.机械管理费

26.大型施工机械设备使用管理的“三定”制度是指( )。

A.定人

B.定期限

C.定措施

D.定机

E.定岗位责任

27.适宜用激光经纬仪进行的测量工作有( )。

A.高差测量

B.烟囱准直定位

C.高层建筑垂度观测

D.楼地面找平

E.隧道工程轴线测设

28.施工安全管理有下列情形之一的,应判定为重大事故隐患( )。

A.建筑施工企业取得安全生产许可证从事建筑施工活动

B.建筑施工特种作业人员未取得特种作业人员操作资格证书上岗作业

C.专职安全生产管理人员未取得安全生产考核合格证书从事相关工作

D.危险性较大的分部分项工程未编制、未审核专项施工方案

E.未按规定要求对专项施工方案组织专家论证

29.关于土方回填的说法,正确的有( )。

A.填土可选用淤泥质土、膨胀土

B.填土应尽量采用不同类的土

C.填土应从场地最低处开始,由下而上整个宽度分层铺填

D.填方应在相对两侧或周围同时进行回填和夯实

E.填方的密实度要求和质量指标通常以压实系数表示

30.建筑节能工程采用的( ),应按照有关规定进行评审鉴定及备案。

A.新材料

B.新技术

C.新工艺

D.新设计

E.新设备

三、案例分析题(共 5 题,案例(一)、(二)、(三)每题 20 分,案例(四)、(五)每题 30 分)

案例一【背景资料】

某高校新建一栋办公楼和一栋实验楼,均为现浇钢筋混凝土框架结构。办公楼地下 1层、地上 11 层,建筑檐高 48m;实验楼 6 层,建筑檐高 22m。建设单位与某施工总承包单位签订了施工总承包合同。合同约定电梯安装工程由建设单位指定分包。

施工过程中,发生了如下事件:

事件 1:在主体结构施工前,与主体结构施工密切相关的某国家标准发生重大修改并开始实施。现场监理机构要求修改施工组织设计,重新审批后才能组织实施。

事件 2:在施工过程中,J 工作由于施工质量问题,工程师代表下达了停工令使其暂停施工,并进行返工处理 1 周,造成返工费用 4 万元;M 工作因建设单位要求的设计变更,使该工作因施工图纸晚到,推迟 2 周施工,并造成施工单位因停工和机械闲置而损失 3.2万元。为此施工单位提出了 3 周工期索赔和 7.2 万元的费用索赔。

2026 年一级建造师执业资格考试《建筑工程管理与实务》考前卷(B)-第2张图片-四季读书网

(单位:周)

事件 3:由于工作 J 施工质量问题影响了相应工期并增加了费用,项目部决定对网络计划进行费用优化。

事件 4:办公楼电梯安装工程早于装饰装修工程施工完成,提前由总监理工程师组织验收,总承包单位未参加。验收后电梯安装单位将电梯工程有关资料移交给建设单位。

【问题】

1.事件一中,除了国家标准发生重大修改的情况外,还有哪些情况发生后也需要修改施工组织设计并重新审批?

2.事件二中,乙方提出的索赔要求是否合理?并说明原因?如能索赔,则工期索赔、费用索赔分别是多少?

3.事件三中,项目部进行费用优化时应从哪几个方面进行考虑?

4.指出事件四中的错误之处,并分别给出正确做法。

案例二【背景资料】

某新建项目,建筑面积 40000m2,钢筋混凝土框架-剪力墙结构,地下 2 层,地上 16层。项目基坑支护采用地下连续墙,部分施工方案内容如下:地下连续墙施工应设置现浇钢筋混凝土导墙。导墙混凝土强度等级为 C15,导墙厚度为 100mm。地下连续墙单元槽段长度为 8m。灌注混凝土达到设计强度后方可进行墙底注浆。注浆管采用钢管,单元槽段内设置 1 根,注浆总量达到设计要求或注浆量达到 75%以上,压力达到 2MPa 可终止注浆。专业监理工程师认为方案内容有错误,要求立即整改。施工单位在基坑开挖和回填过程中严格按照施工方案进行。方案如下:采用机械开挖基坑时,为避免破坏基底土,在基底标高以上预留 150mm 厚土层人工挖除。土方回填时,填土从场地最低处开始,由下而上局部分段分层铺填,采用振动压实机夯实,分层厚度为250~450mm,每层压实遍数为 1~2 次。施工期间,项目部积极贯彻执行绿色施工规范,采取合理的节水措施并加强临时用水管理,确定了供水系统。施工过程中,边坡出现局部塌方事故,未造成人员伤亡,监理单位要求施工单位按应急方案立即采取治理措施。

【问题】

1.指出地下连续墙施工方案中的错误之处?并写出正确做法。

2.指出基坑开挖和回填施工方案中的不妥之处?并说明理由。

3.供水系统包括哪些内容。供水管网的布置原则是什么?

4.写出边坡塌方的治理措施。

案例三【背景资料】

某公司中标某工程,根据《建设工程施工合同(承包文本)》与建设单位签订总承包施工合同。施工总承包单位经建设单位同意,将幕墙工程分包给具有资质的专业承包单位进行施工。幕墙工程施工完毕后,项目部对幕墙工程子分部进行过程验收中,检查了硅酮结构胶的相容性和剥离粘结性、幕墙后置埋件和槽式预埋件的现场拉拔力以及幕墙的气密性等有关安全和功能检测,检测合格,观感质量符合要求。主体结构工程完成后,施工单位制定了结构实体检验专项方案,并经监理单位审核批准后实施。总监理工程师组织了主体结构工程验收,验收合格。外装修施工时,施工单位沿建筑物整个立面搭设了扣件式钢管脚手架,架体搭设完成后进行了验收检查。在工程资料移交时,专业分包单位直接向建设单位上报工程施工档案,建设单位拒绝接收。

【问题】

1.幕墙工程有关安全和功能检测的项目还有哪些?

2.结构实体检测的内容包括什么?

3.脚手架应在哪些阶段进行检查与验收?

4.工程资料移交时,建设单位拒绝接收是否合理?并说明理由。

5.幕墙与建筑窗槛墙之间的空腔采用的防火构造要求有哪些?

案例四【背景资料】

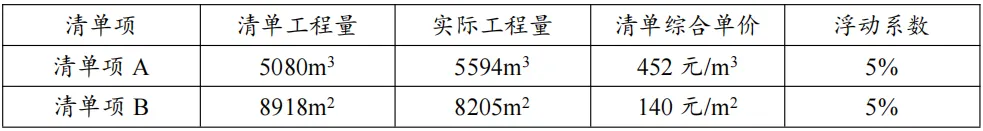

某施工单位在中标某高档办公楼工程中,采用工程量清单计价模式与建设单位按照《建设工程施工合同(示范文本)》签订了施工总承包合同,合同中约定总承包单位将装饰装修、幕墙等部分工程进行专业分包。在总承包施工合同中约定“当工程量偏差超出 5%时,该项增加部分或减少部分的综合单价按 5%进行浮动”。施工单位编制竣工结算时发现工程量清单中两个清单项的工程数量增减幅度超出 5%,其相应工程数量、单价等数据见下表∶

2026 年一级建造师执业资格考试《建筑工程管理与实务》考前卷(B)-第3张图片-四季读书网

在首层场地进行焊割作业时,乙炔瓶与氧气瓶的间距为 6m,动火点与两瓶的距离为8m,与其他易燃易爆物品的距离为 20m,且监理人员检查发现动火证为该项目结构二层焊接时办理,要求其立即停止作业并重新办理动火审批手续。因施工场地狭小,现场道路按 3m 考虑并兼作消防车道。现场布置两个消火栓,间距100m,其中一个距拟建建筑物 4m,另一个距临时道路 2.5m。现场设置了“五牌一图”。

【问题】

1.工程清单计价的特点有哪些?

2.分别计算清单 A 和清单 B 结算的清单费用。

3.指出监理人员要求其立即停止动火作业是否合理,说明理由?现场消防存在哪些不妥之处,并给出正确做法。

4.指出现场平面布置不妥之处,并写出正确做法。

5.现场“五牌一图”指的是哪些内容?

案例五【背景资料】

某教学楼工程,建筑面积 1.7 万 m2,地下 1 层,地上 6 层,檐高 25.2m,主体为框架结构,砌筑及抹灰用砂浆采用现场拌制。施工单位进场后,项目经理组织编制了“某教学楼施工组织设计”,经批准后开始施工。在施工过程中,发生了以下事件:

事件 1:“某教学楼施工组织设计”针对施工现场文明施工及成品保护制定了专项施工方案。

事件 2:填充墙砌筑过程中,烧结空心砖孔洞垂直于受压面直接从楼地面砌起,填充墙砌筑完毕后随即填充了墙体与梁下口的缝隙。

事件 3:工程验收前,相关单位对一间 240m2的公共教室选取 4 个检测点,进行了室内环境污染物浓度的检测,其中两个主要指标的检测数据见表 1:

主要指标的监测数据 表 1

2026 年一级建造师执业资格考试《建筑工程管理与实务》考前卷(B)-第4张图片-四季读书网

【问题】

1.事件 1 中,施工现场应当做到的“文明施工六化”有哪些?

2.事件 2 中,指出填充墙施工中的不妥之处,并给出正确做法。

3.事件 3 中,该房间检测点的选取数量是否合理?说明理由,该房间两个主要指标的报告检测值为多少?分别判断该两项检测指标是否合格?

4.当室内环境污染物浓度检测结果不符合规定时应如何处理?

参考答案及解析

一、单项选择题

1.【答案】D

【解析】(1)建筑高度不大于 27m 的住宅建筑、建筑高度不大于 24m 的公共建筑及建筑高度大于 24m 的单层公共建筑为低层或多层民用建筑。

(2)建筑高度大于 27m 的住宅建筑和建筑高度大于 24m 的非单层公共建筑,且高度不大于 100m,为高层民用建筑。

2.【答案】C

【解析】室内疏散楼梯的最小净宽度,如下表:

室内疏散楼梯的最小净宽度

2026 年一级建造师执业资格考试《建筑工程管理与实务》考前卷(B)-第5张图片-四季读书网

3.【答案】A

【解析】单桩竖向抗压承载力特征值应按单桩竖向抗压极限承载力的 50%取值。

4.【答案】A

【解析】梁和板宜同时浇筑混凝土,有主次梁的楼板宜顺着次梁方向浇筑,单向板宜沿着板的长边方向浇筑;拱和高度大于 1m 时的梁等结构,可单独浇筑混凝土。

5.【答案】B

【解析】钢结构的连接方法有焊接、普通螺栓连接、高强度螺栓连接和铆接。

6.【答案】B

【解析】直钢筋下料长度=构件长度-保护层厚度+弯钩增加长度;弯起钢筋下料长度=直段长度+斜段长度-弯曲调整值+弯钩增加长度;箍筋下料长度=箍筋周长+箍筋调整值。

7.【答案】A

【解析】快拆支架体系的支架立杆间距不应大于 2m。拆模时应保留立杆并顶托支承楼板,拆模时的混凝土强度可取构件跨度为 2m 按表 1A415041 的规定确定。

底模及支架拆除时的混凝土强度要求 表 1A415041

2026 年一级建造师执业资格考试《建筑工程管理与实务》考前卷(B)-第6张图片-四季读书网
2026 年一级建造师执业资格考试《建筑工程管理与实务》考前卷(B)-第7张图片-四季读书网

8.【答案】C

【解析】温控指标符合下列规定:1)混凝土浇筑体在入模温度基础上的温升值不宜大于 50℃;2)混凝土浇筑体里表温差(不含混凝土收缩当量温度)不宜大于 25℃;3)混凝土浇筑体降温速率不宜大于 2.0℃/d;4)拆除保温覆盖时混凝土浇筑体表面与大气温差不应大于 20℃。

9.【答案】D

【解析】本题考查的是饰面石材大理石的特性。天然大理石质地较密实、抗压强度较高、吸水率低、质地较软,属碱性中硬石材。天然大理石易加工、开光性好。

10.【答案】A

【解析】制作边长为 150mm 的立方体试件,在标准条件(温度 20±2℃,相对湿度95%以上)下,养护到 28d 龄期,测得的抗压强度值为混凝土立方体试件抗压强度。

12.【答案】B

【解析】伸长率越大,钢材的塑性越大。冲击性能是指钢材抵抗冲击荷载的能力。脆性临界温度的数值愈低,钢材的低温冲击性能愈好。所以,在负温下使用的结构,应当选用脆性临界温度较使用温度为低的钢材。

11.【答案】D

【解析】工地上常用坍落度试验来测定混凝土拌合物的坍落度或坍落扩展度,作为流动性指标,坍落度或坍落扩展度愈大表示流动性愈大。对坍落度值小于 10mm 的干硬性混凝土拌合物,则用维勃稠度试验测定其稠度作为流动性指标,稠度值愈大表示流动性愈小。砂率是指混凝土中砂的质量占砂、石总质量的百分率。

13.【答案】A

【解析】室外消火栓应沿消防车道或堆料场内交通道路的边缘设置,消火栓之间的距离不应大于 120m;消防箱内消防水管长度不小于 25m。

14.【答案】C

【解析】进场钢筋的复试内容一般包括:屈服强度、抗拉强度、伸长率、弯曲性能、重量偏差。

15.【答案】C

【解析】主干道宽度单行道不小于 4m,双行道不小于 6m。消防车道宽度不小于 4m, 载重车转弯半径不宜小于 15m。

16.【答案】C

【解析】二级动火:在具有一定危险因素的非禁火区域内进行临时焊、割等用火作业;小型油箱等容器;登高焊、割作业。

17.【答案】D

【解析】建筑工程施工现场应至少每旬开展一次安全检查工作,施工现场的定期安全检查应由项目经理亲自组织。

18.【答案】A

【解析】生产事故是指在建筑产品的生产、维修、拆除过程中,操作人员违反有关施工操作规程而直接导致的安全事故。

19.【答案】D

【解析】选项 A 施工现场严禁吸烟;在建工程内禁止氧气瓶、乙炔瓶存放,禁止使用液化石油气“钢瓶”。焊、割作业点与氧气瓶、乙炔瓶等危险物品的距离不得小于 10m, 与易燃易爆物品的距离不得少于 30m。

20.【答案】A

【解析】板、次梁与主梁交叉处,板的钢筋在上,次梁的钢筋居中,主梁的钢筋在下;当有圈梁或垫梁时,主梁的钢筋在上。故本题选 A。

二、多项选择题

21.【答案】ACE

【解析】节能装饰型玻璃包括:着色玻璃、镀膜玻璃、中空玻璃、真空玻璃。

22.【答案】ADE

【解析】隧道、人防工程、高温、有导电灰尘、比较潮湿或灯具离地面高度低于 2.5m等场所的照明,电源电压不得大于 36V。

23.【答案】AD

【解析】高强度大六角头螺栓连接副施拧可采用扭矩法或转角法。同一接头中,高强度螺栓连接副的初拧、复拧、终拧应在 24h 内完成。高强度螺栓连接副初拧、复拧和终拧原则上应以接头刚度较大的部位向约束较小的方向、螺栓群中央向四周的顺序进行。不可以采用大螺母代替垫圈。

24.【答案】BDE

【解析】屋面防水应以防为主,以排为辅,故 A 错。卷材防水层施工时,应先进行细部构造处理,然后由屋面最低标高向上铺贴,故 C 错。正确的答案为 BDE。

25.【答案】BCE

【解析】可变费用又称操作费,它随着机械的工作时间变化,如操作人员的工资、燃料动力费、小修理费、直接材料费等。固定费用是按一定施工期限分摊的费用,如折旧费、大修理费、机械管理费、投资应付利息、固定资产占用费等,租赁机械的固定费用是要按期交纳的租金。

26.【答案】ADE

【解析】施工机械设备使用管理的“三定”制度是指主要机械在使用中实行定人、定机、定岗位责任的制度。

27.【答案】BCE

【解析】激光经纬仪特别适合做以下的施工测量工作:(1)高层建筑及烟囱、塔架等高耸构筑物施工中的垂度观测和准直定位。(2)结构构件及机具安装的精密测量和垂直度控制测量。(3)管道铺设及隧道、井巷等地下工程施工中的轴线测设及导向测量工作。

28.【答案】BCDE

【解析】建筑施工企业未取得安全生产许可证擅自从事建筑施工活动,应判定为重大事故隐患。

29.【答案】CDE

【解析】选项 A,一般不能选用淤泥、淤泥质土、膨胀土、有机质大于 5%的土、含水量不符合压实要求的黏性土;选项 B,填方土应尽量采用同类土。

30.【答案】ABCE

【解析】建筑节能工程采用的新技术、新设备、新材料、新工艺,应按照有关规定进行评审、鉴定及备案。

三、案例分析题

【案例一·参考答案】

1.除国家标准发生重大修改的情况外,需要修改施工组织设计并重新审批的情况还有:(1)主要施工方法有重大调整;(2)主要施工资源配置有重大调整;(3)施工环境有重大改变;(4)有关法律、法规、规范和标准的实施和废止(5)工程设计有重大修改

2.(1)施工单位提出的索赔要求不合理。因为 J 工作由于施工质量问题造成返工,是施工单位自身的责任;而 M 工作造成的损失属于非施工方的责任。故施工单位仅能就设计变更使 M 工作造成的损失向甲方提出索赔。(2)M 工作拖延时间为 2 周,而 M 工作的总时差 1 周。由此可知 M 工作的拖延使计划工期延长 1 周,故可索赔工期为 1 周。费用索赔为 M 工作因停工和机械闲置造成的损失 3.2 万元。

3.费用优化的目的就是使项目的总费用最低,优化应从以下几个方面进行考虑:(1)在既定工期的前提下,确定项目的最低费用;(2)在既定的最低费用限额下完成项目计划,确定最佳工期;(3)若需要缩短工期,则考虑如何使增加的费用最小;(4)若新增一定数量的费用,则可给工期缩短到多少。

4.事件四中错误之处及其正确做法如下:

(1)错误之处:电梯工程验收总承包单位未参加。

正确做法:电梯工程验收总承包单位应派人参加。

(2)错误之处:验收后电梯安装单位将电梯工程有关资料移交给建设单位。

正确做法:应将电梯工程有关资料移交给总承包单位。

【案例二·参考答案】

1.错误之处一:导墙混凝土强度等级为 C15;

正确做法:导墙混凝土强度等级不应低于 C20。

错误之处二:导墙厚度为 100mm;

正确做法:导墙厚度不应小于 200mm。

错误之处三:地下连续墙单元槽段长度为 8m;

正确做法:地下连续墙单元槽段长度宜为 4~6m。

错误之处四:单元槽段内设置 1 根;

正确做法:单元槽段内不少于 2 根。

错误之处五:注浆量达到 75%以上,压力达到 2MPa 可终止注浆;

正确做法:注浆量达到 80%以上,压力达到 2MPa 可终止注浆。

2.不妥之处一:采用机械开挖基坑时,为避免破坏基底土,在基底标高以上预留 150mm厚土层人工挖除;

理由:采用机械开挖基坑时,为避免破坏基底土,应在基底标高以上预留 200~300mm厚土层人工挖除。

不妥之处二:土方回填时,填土从场地最低处开始,由下而上局部分段分层铺填,采用振动压实机夯实,分层厚度为 250~450mm,每层压实遍数为 1~2 次。

理由:土方回填时,填土应从场地最低处开始,由下而上整个宽度分层铺填,采用振动压实机夯实,分层厚度为 250~350mm,每层压实遍数为 3~4 次。

3.(1)供水系统包括:取水位置、取水设施、净水设施、贮水装置、输水管、配水管网和末端配置。

(2)供水管网布置的原则如下:在保证不间断供水的情况下,管道铺设越短越好;要考虑施工期间各段管网移动的可能性;主要供水管线采用环状布置,孤立点可设支线;尽量利用已有的或提前修建的永久管道;管径要经过计算确定。

4.对基坑(槽)塌方,应清除塌方后采取临时性支护措施;对永久性边坡局部塌方,应清除塌方后用块石填砌或用 2:8、3:7 灰土回填嵌补,与土接触部位做成台阶搭接,防止滑动;或将坡度改缓。同时,应做好地面排水和降低地下水位的工作。

【案例三·参考答案】

1.幕墙工程的安全和功能检测项目还有水密性、抗风压性能及层间变形性能。

2.结构实体检验应包括混凝土强度、钢筋保护层厚度、结构位置与尺寸偏差以及合同约定的项目;必要时可检验其他项目。

3.①基础完工后及脚手架搭设前;②首层水平杆搭设后;③作业脚手架每搭设一个楼层高度;④悬挑脚手架悬挑结构搭设固定后;⑤搭设支撑脚手架,高度每 2~4 步或不大于 6m。

4.(1)合理;

(2)理由:①施工单位应向建设单位移交施工资料;②实行施工总承包的,各专业承包单位应向施工总承包单位移交施工资料;

5.幕墙与建筑窗槛墙之间的空腔应在建筑缝隙上、下沿处分别采用矿物棉等背衬材料填塞且填塞高度均不应小于 200mm;背衬材料承托板应采用钢质承托板,且承托板的厚度不应小于 1.5mm。

【案例四·参考答案】

1.工程清单计价的特点包括:强制性、统一性、完整性、规范性、竞争性、法定性。2.(1)(5594-5080)÷5080=10%大于 5%按照原来单价计算的工程量有 5080×(1+5%)=5334m3按照新单价计算的工程量有 5594-5334=260m3清单 A 结算的清单费用 5334×452+260×452×(1-5%)=2410968+111644=2522612 元(2)(8918-8205)÷8918=8%大于 5%清单 B 结算的清单费用∶8205×140×(1+5%)=1206135 元

3.监理人员要求其立即停止动火作业合理。

理由∶根据规定,动火证当日有效,动火地点发生变化的要重新办理动火审批手续。

现场消防的不妥之处有∶①乙炔瓶与氧气瓶与动火点的距离为 8m 不妥。正确做法∶两瓶与动火点的距离不得小于 10m。

②动火点与其他易燃易爆物品的距离为 20m 不妥。正确做法∶动火点与易燃易爆物品的距离不小于 30m。

4.不妥之一∶现场道路按 3m 考虑并兼作消防车道

理由∶消防车道宽度不小于 4m

不妥之二∶消火栓距拟建的建筑物 4m;

理由∶消火栓距拟建的建筑要求不小于 5m。

不妥之三∶消火栓距临时道路 2.5m;

理由∶消火栓距临时道路不大于 2m。

5.“五牌一图”指的是工程概况牌、消防保卫牌、安全生产牌、文明施工牌、管理人员名单及监督电话牌和施工现场总平面图。

【案例五·参考答案】

1.“文明施工六化”有:围挡、大门、标牌标准化;材料码放整齐化;安全设施规范化;生活设施整洁化;职工行为文明化;工作生活秩序化。

2.不妥之处有:①空心砖孔洞垂直于受压面直接从楼地面砌起不妥。

正确做法:空心砖孔洞呈水平方向,且墙底部宜砌 3 皮普通砖。

②填充墙砌筑完毕后随即填充了墙体与梁下口的缝隙不妥。正确做法:填充墙顶部与主体结构之间的空隙,应在下部墙体砌筑完 14d 后进行砌筑。

3.(1)该房间检测点的选取数量合理。

理由:房屋建筑面积大于等于 100m2小于 500m2时,检测点数不少于 3 处。

(2)甲醛的报告检测值=(0.08+0.06+0.05+0.05)/4=0.06mg/m3。

氨的报告检测值=(0.20+0.15+0.15+0.14)/4=0.16mg/m3。

(3)该检测指标甲醛合格,氨不合格。

理由:学校教室属于Ⅰ类建筑,Ⅰ类建筑的甲醛浓度应该低于 0.07mg/m3,氨浓度应该低于 0.15mg/m3,氨的报告检测值不符合该规定。

4.(1)当室内环境污染物浓度检测结果不符合规定时,应对不符合项目再次加倍抽样检测,并应包括原不合格的同类型房间及原不合格房间;

(2)当再次检测的结果符合规定时,应判定该工程室内环境质量合格;

(3)再次加倍抽样检测的结果不符合标准规定时,应查找原因并采取措施进行处理,直至检测合格。
