一、单项选择题
(共 20 分,每题 1 分,每题的备选项中,只有一个最符合题意)
1.反映水泥砂浆保水性的技术指标是( )。
A.沉入度
B.泌水度
C.分层度
D.坍落度
水泥砂浆:新拌砂浆的和易性是指其是否便于施工并保证质量的综合性质。具体技术指标包括流动性和保水性两个方面。
(1)流动性:常用沉入度表示。沉入度即标准圆锥体在砂浆中沉入的深度。沉入度大的砂浆,流动性好。
(2)保水性:即保有水分的能力。保水性可用泌水率表示,即砂浆中泌出水分的质量占拌合水总量的百分率。但工程上采用较多的是分层度这一指标。所谓分层度通常用上下层砂浆沉入度的差值来表示。分层度大于2cm的砂浆易泌水,不宜使用,分层度接近于零的砂浆,虽保水性好,但因胶凝材料用量太多,容易发生干缩裂缝。故砂浆的分层度以1~2cm 为宜。
水泥应有生产厂家的出厂质量证明书(包括厂名、品种、强度等级、出厂日期、抗压强度、安定性等代表该产品质量的内容)以及28d 强度证明书。
有下列情况之一者,应复试并按复试结果使用:①用于承重结构工程的水泥,无出厂证明者;②存储超过3个月(快硬水泥超过1个月);③对水泥的厂名、品种、强度等级、出厂日期、抗压强度、安定性不明或对质量有怀疑者;④进口水泥。
水泥混凝土:反映水泥混凝土质量的主要技术指标有和易性、强度及耐久性。
(1)水泥混凝土的和易性:和易性是指在一定施工条件下,便于施工操作并能获得质量均匀、密实的混凝土性能。水泥混凝土拌合物的和易性包括流动性、黏聚性、保水性三个方面。影响和易性的因素有水泥浆的用量、水泥浆的稠度、砂率、水泥的品种、水泥细度、外加剂的掺入、时间和温度等。坍落度的大小反映了混凝土拌合物的流动性。
坍落度的测试方法是,用一个上口为100mm、下口为200mm、高为300mm的喇叭状的坍落度筒,灌入混凝土后捣实,然后拔起筒,混凝土因自重产生坍落现象。用筒高(300mm)减去坍落后混凝土最高点的高度,其差值称为坍落度,如差值为10mm,则坍落度为10mm。
(2)水泥混凝土的强度:水泥混凝土的强度有抗压、抗拉、抗弯及抗剪强度等,以抗压强度最大,结构中主要是利用混凝土的抗压强度。①水泥混凝土的抗压强度:水泥混凝土抗压强度是把水泥混凝土拌合物做成边长为15cm的标准立方体试件,在标准养护条件(温度20℃±2℃,相对湿度95%以上)下,养护到28d龄期(从搅拌加水开始计时),按照标准的测定方法测定的水泥混凝土立方体试件抗压强度(以MPa计)。根据抗压强度的大小将水泥混凝土分为不同的强度等级,如C10、C15、C20、C25、C30、C40等。影响水泥混凝土强度的因素有:施工方法及施工质量、水泥强度及水胶比、集料种类及级配、养护条件及龄期等。
水泥混凝土的耐久性包括抗渗性、抗冻性、抗冲磨性、抗侵蚀性、抗碳化性等。

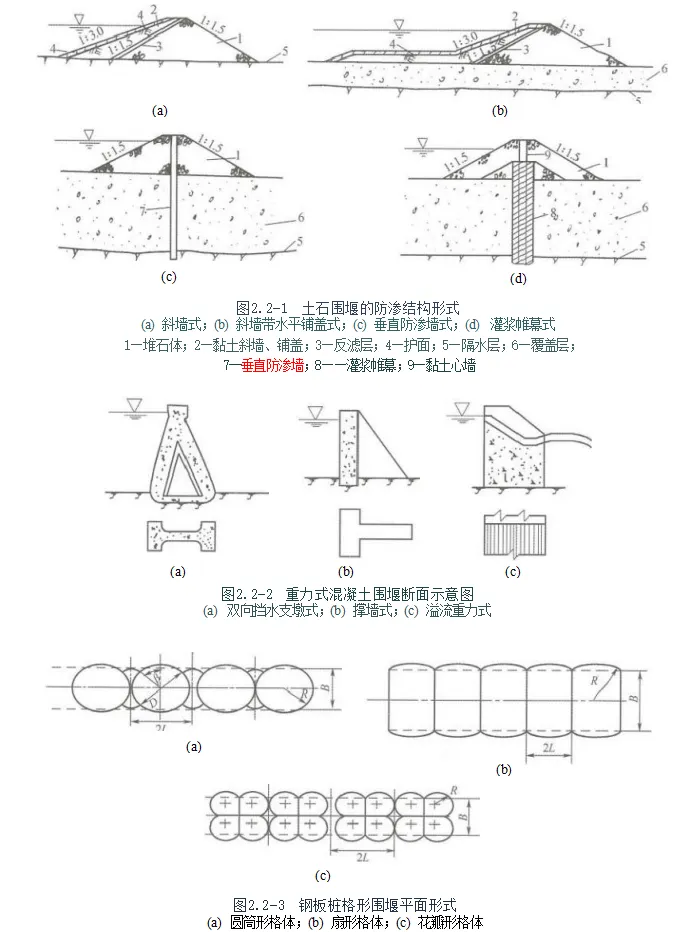

2.如图所示土围堰的防渗形式属于( )。

A.斜墙式
B.斜墙带水平铺盖式
C.垂直防渗墙式
D.灌浆帷幕式
土石围堰的防渗结构形式有斜墙式、斜墙带水平铺盖式、垂直防渗墙式及灌浆帷幕式等,

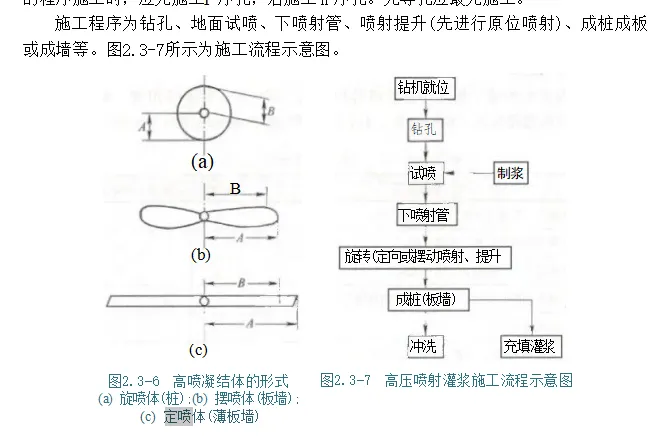

3.形状如图所示的高压喷射灌浆凝结体,其喷射形式属于( )。

A.旋喷
B.摆喷
C.定喷
D.提喷
高压喷射灌浆的基本方法有:单管法、二管法、三管法(图2.3-5)和新三管法等。

高喷灌浆应分排分序进行。在坝、堤基或围堰中,由多排孔组成的高喷墙应先施工下游排孔,后施工上游排孔,最后施工中间排孔。在同一排内如采用钻、喷分别进行的程序施工时,应先施工I序孔,后施工Ⅱ序孔。先导孔应最先施工。

质量检查:高喷墙的防渗性能应根据墙体结构形式和深度选用围井、钻孔或其他方法进行检查。围井检查法适用于所有结构形式的高喷墙。围井检查宜在围井的高喷灌浆结束7d后进行,如需开挖或取样,宜在14d后进行;厚度较大的和深度较小的高喷墙可选用钻孔检查法。钻孔检查宜在该部位高喷灌浆结束28d后进行。高喷墙质量检查宜在以下重点部位进行:地层复杂的部位;漏浆严重的部位;可能存在质量缺陷的部位。
4.自航耙吸式挖泥船处理疏浚泥土的方法属于( )。
A.吹填法
B.边抛法
C.水上抛泥法
D.水下抛泥法【答案】B 【解析】本题考查的是泥土的处理。自航耙吸式挖泥船在疏浚作业中,一边挖泥,一边将泥浆排入水中, 随水流带走。属于边抛法。(新教材已删除)
5.根据《水电水利工程锚喷支护施工规范》(DL/T5181—2003),边坡工程采用非张拉型锚杆支护,其中任意一根锚杆的抗拔力不得低于设计值的( )。
A.80%
B.85%
C.90%
D.95%【答案】C 【解析】本题考查的是水力发电工程混凝土面板坝、灌浆与锚固施工的内容。非张拉型锚杆的质量检查的 有关规定:(1)同组锚杆的抗拔力平均值应符合设计要求;(2)任意一根锚杆的抗拔力不得低于设计值的 90%。(新教材已删除)

6.根据《水利水电工程钢闸门制造安装及验收规范》(DL/T5018-2004),下列关于闸门验收的说法,错误的是( )。
A.闸门安装好后,应在无水情况下作全行程启闭试验
B.闸门试验时,应在橡胶水封处浇水润滑
C.有条件时,工作闸门应作动水启闭试验
D.有条件时,事故闸门应作动水启闭试验

(1)闸门及埋件安装前应具备下列资料:
①设计图样、施工图样和技术文件。
②闸门出厂合格证。
③闸门制造验收资料和出厂检验资料。
④闸门制造竣工图或能反映闸门出厂时实际结构尺寸的图样。
⑤发货清单、到货验收文件及装配编号图。
⑥安装用控制点位置图。
(2)闸门安装验收所用的量具和仪器的精度应达到下列要求:
①钢卷尺精度不低于一级。
②经纬仪的精度不低于DJ2级。
③水准仪的精度不低于DS3 级。
④全站仪的测角精度不低于1”,测距精度不低于1mm+2×D×10⁻⁶mm,D 为测量距离,单位mm。
焊缝按其重要性分为三类。
(1)一类焊缝:①闸门主梁、边梁、臂柱的腹板及翼缘板的对接焊缝。②闸门及拦污栅吊耳板、拉杆的对接焊缝。③闸门主梁腹板与边梁腹板连接的组合焊缝(对接焊缝与角焊缝)或角焊缝。主梁翼缘板与边梁翼缘板连接的对接焊缝。④转向吊杆的组合焊缝或角焊缝。⑤人字闸门端柱隔板与主梁腹板及端板的组合焊缝。
闸门的埋件是指埋设在混凝土内的门槽固定构件,包括底槛、主轨、侧轨、反轨和门楣等。平面闸门的门叶由承重结构[包括:面板、梁系、竖向联结系或隔板、门背(纵向)联结系和支承边梁等]、行走支承、止水装置和吊耳等组成

平面闸门安装主要包括埋件安装和门体安装两部分。
①如门叶尺寸较小,则在工厂制成整体运至现场,经复测检查合格,装上止水橡皮等附件后,直接吊入门槽。如门叶尺寸较大,由工厂分节制造,运到工地后,再现场组装(采用螺栓连接或焊接),然后吊入门槽。
②止水橡皮的螺栓孔位置应与门叶和止水压板上的螺栓孔位置一致,孔径应比螺栓直径小1mm,应采用专用空心钻头造孔,不应烫孔,均匀拧紧螺栓后,其端部至少应低于止水橡皮自由面8mm。止水橡皮安装后,两侧止水中心距离和顶止水中心至底止水底缘距离的极限偏差±3mm,止水表面的平整度为2mm。闸门处于工作状态时,止水橡皮的压缩量应符合图样规定,并进行透光检查或冲水试验。
弧形闸门的承重结构由弧形面板、主梁、次梁、竖向联结系或隔板、起重桁架、支臂和支承铰组成。
闸门启闭试验
(1)平面闸门应做静平衡试验,方法为:将闸门吊离地面100mm,通过滚轮或滑道的中心测量上、下游与左、右方向的倾斜,平面闸门的倾斜不应超过门高的1/1000,且不大于8mm; 平面链轮闸门的倾斜应不超过门高的1/1500,且不大于3mm, 当超过上述规定时,应予以配重。
(2)闸门安装完毕后,应在无水情况下做全行程启闭试验。试验前应检查自动挂脱梁挂钩脱钩是否灵活可靠:冲水阀在行程范围内的升降是否自如,在最低位置时止水是否严密;清除门叶上以及门槽内所有杂物并检查吊杆的连接情况。启闭时,应在止水橡皮处浇水润滑。有条件时,工作闸门应做动水启闭试验,事故闸门应做动水关闭试验。
(3)闸门启闭过程中应检查滚轮、支铰等转动部位的运行情况,闸门有无卡阻现象,启闭设备左右两侧是否同步,止水橡皮有无损伤。
(4)闸门全部处于工作部位后,应用灯光或其他方法检查止水橡皮的压缩程度,不 应有透光或有间隙。如闸门为上游止水,则应在支承装置和轨道接触后检查。(5)闸门在承受设计水头压力时,通过任意1m长度的水封范围内漏水量不应超过0.1L/s。验收:闸门验收分为制造验收(闸门出厂前进行)和安装验收。
启闭机试验
启闭机试验分为:空运转试验,启闭机出厂前,在未安装钢丝绳和吊具的组装状态下进行的试验。空载试验,启闭机在无荷载状态下进行的运行试验和模拟操作。动载试验,启闭机在1.1倍额定荷载状态下进行的运行试验和操作。主要目的是检查起升机构、运行机构和制动器的工作性能。静载试验,启闭机在1.25倍额定荷载状态下进行的静态试验和操作。主要目的是检验启闭机各部件和金属结构的承载能力。
1)固定卷扬式启闭机
启闭机空载运行前,应检查电气控制设备、电缆接线等,满足设计要求;试验时应在全行程往返3次,主要质量标准和要求有:
(1)钢丝绳和动滑轮组任何部位均不得与其他部件或建筑物有摩擦。
(2)钢丝绳应有序逐层缠绕在卷筒上,不得挤叠或乱槽。
(3)多卷筒多层缠绕的启闭机,钢丝绳换层应同步。
启闭机的荷载试验应先将闸门在门槽内进行无水和静水条件下的试验,全行程升降各2次;试验经检查合格后,宜根据被启闭闸门的运行条件,按设计要求进行工作闸门启闭机的动水启闭试验、事故闸门启闭机的动水闭门和静水启门试验,全行程升降各2次;快速闸门启闭机应进行动水闭门试验。
2)螺杆式启闭机
空载试验,应在全行程内往返3次。荷载试验,应将闸门在门槽内无水或静水中全行程启闭2次;动水启闭的工作闸门应进行动水启闭试验。
3)液压式启闭机
液压泵第一次启动时,应将液压泵站上的溢流阀全部打开,连续空转30~40min,液压泵不应有异常现象。
液压泵空转正常后,在监视压力表的同时,将溢流阀逐渐旋紧使管路系统充油,充油时应排除空气,管路充满油后,调整液压泵溢流阀,使液压泵在其工作压力的25%、50%、75%和100%的情况下分别连续运转15min, 应无异常,温升应不大于25K。
试验完成后,调整液压泵站上的溢流阀,使其压力达到工作压力的1.1倍时动作排油。排油时应平稳、无异常。
现地操作低速向液压缸充油,反复动作几次,应排净系统和液压缸内的空气。
无水联调试验,应现地操作升降闸门2次,检验缓冲装置减速和闸门卡阻情况,闸门应运行平稳、无异常;闸门下滑应符合设计要求,当无设计要求时,提升闸门后,在48h内,闸门下滑量应不大于200mm;有水试验应在无水联调试验合格后进行,根据液压式启闭机使用条件做静水和动水试验。液压式启闭机压力、启闭速度、行程等各项参数均应符合设计要求,所有信号及显示应准确,保护装置应安全可靠,实时在线监测系统、无电液控应急操作装置功能应符合设计要求。
4)移动式启闭机
空载试验,起升机构和行走机构应分别在行程内往返3次。
静载试验,按启闭机额定荷载的75%、100%、125%逐级递增进行,低一级试验合格后进行高一级试验;使启闭机吊点处于起吊额定荷载位置,定出测量基准点,试验荷载由75%逐步升至125%的额定荷载,离地面100~200mm,停留不小于10min后,应无失稳现象。卸去荷载后,门架或桥架应无永久变形。
动载试验,在额定荷载起升点起升110%的额定荷载,做重复的起升、下降、停车等动作,累计启动及运行时间,应不小于1h;起升110%的额定运行荷载,大、小车在全行程内分别往返运行。

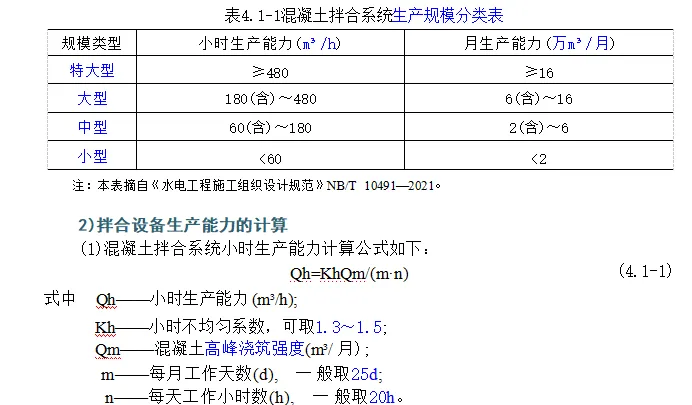

7.按生产规模划分,生产能力为 150m³/h 的混凝土拌合系统,属于( )拌合设备。
A.大(1)型
B.大(2)型
C.中型
D.小型
拌合设备生产能力主要取决于设备容量、台数与生产率等因素。混凝土拌合系统的基本生产能力,一般情况下是用满足浇筑强度而选择配置混凝土拌合设备的总生产能力来表示

8.明挖爆破工程发出的信号为鸣 10s、停、鸣 10s、停、鸣 10s,该信号属于( )。
A.预告信号
B.准备信号
C.起爆信号
D.解除信号
明挖爆破音响信号规定如下:
①预告信号:间断鸣三次长声,即鸣30s、停、鸣30s、停、鸣30s; 此时现场停止作业,人员迅速撤离。
②准备信号:在预告信号20min后发布,间断鸣一长、一短三次,即鸣20s、鸣10s、停、鸣20s、鸣 10s、停、鸣20s、鸣 1 0s。
③起爆信号:在准备信号10min后发出,连续三短声,即鸣10s、停、鸣10s、停、鸣10s。
④解除信号:应根据爆破器材的性质及爆破方式,确定炮响后到检查人员进入现场所需等待的时间。检查人员确认安全后,由爆破作业负责人通知警报房发出解除信号:一次长声,鸣60s; 在特殊情况下,如准备工作尚未结束,应由爆破负责人通知警报房拖后发布起爆信号,并用广播器通知现场全体人员。
(5)装药和堵塞应使用木、竹制作的炮棍。严禁使用金属棍棒装填。
(6)火花起爆,应遵守下列规定:
①深孔、竖井、倾角大于30°的斜井、有瓦斯和粉尘爆炸危险等工作面的爆破,禁止采用火花起爆。
②炮孔的排距较密时,导火索的外露部分不得超过1.0m, 以防止导火索互相交错而起火。
③一人连续单个点火的火炮,暗挖不得超过5个,明挖不得超过10个,并应在爆破负责人指挥下,做好分工及撤离工作。
④当信号炮响后,全部人员应立即撤出炮区,迅速到安全地点掩蔽。
⑤点燃导火索应使用香或专用点火工具,禁止使用火柴、香烟和打火机。
(7)电力起爆,应遵守下列规定:
①用于同一爆破网路内的电雷管,电阻值应相同。康铜桥丝雷管的电阻极差不得超过0.25Ω,镍铬桥丝雷管的电阻极差不得超过0.5Ω。
②网路中的支线、区域线和母线彼此连接之前,各自的两端应短路、绝缘。
③装炮前工作面一切电源应切除,照明至少设于距工作面30m以外的地方,只有确认炮区无漏电、感应电后,才可装炮。
地下相向开挖的两端在相距30m以内时,装炮前应通知另一端暂停工作,退到安全地点。当相向开挖的两端相距15m 时,一端应停止掘进,单头贯通。斜井相向开挖,除遵守上述规定外,并应对距贯通尚有5m长地段自上端向下打通。
爆破后人员进入工作面检查等待时间应按下列规定执行:
1明挖爆破时,应在爆破后5min进入工作面;当不能确认有无盲炮时,应在爆破后15min进入工作面。
2地下洞室爆破应在爆破后15min,并经检查确认洞室内空气合格后,方可准许人员进入工作面。
3拆除爆破应等待倒塌建(构)筑物和保留建(构)筑物稳定之后,方可准许人员进入现场。
3.1.15 保护层及邻近保护层的爆破孔不得使用散装流态炸药。
3.2.3 装药完成后,应将剩余爆破器材及时撤出现场,退回爆破器材库。
5.2.5 相向掘进的两个工作面,两端施工应统一指挥。在相距5倍洞径或30m爆破时,双方人员均需撤离工作面;相距15m时,必须采用一个工作面爆破,直至贯通。
5.2.6 在间距小于20m的两个及以上平行洞室中的一个工作面需进行爆破时,必须通知相邻洞室工作面的作业人员撤离至安全地点。
9.根据《关于水利工程建设项目代建制管理的指导意见》(水建管[2015]),水利工程建设项目代建单位负责对水利工程建设项目( )的建设的管理。
A.施工准备至竣工验收
B.初步设计至竣工验收
C.可行性研究至竣工验收
D.可行性研究至后评价
水利工程建设项目代建制为建设实施代建,代建单位对水利工程建设项目施工准备至竣工验收的建设实施过程进行管理。
代建单位应具备的条件
(1)代建单位具有独立的事业或企业法人资格。
(2)代建单位具有满足代建项目规模等级要求的水利工程勘测设计、咨询、施工总承包一项或多项资质以及相应的业绩;或者是由政府专门设立(或授权)的水利工程建设管理机构并具有同等规模等级项目的建设管理业绩;或者是承担过大型水利工程项目法人职责的单位。(3)代建单位具有与代建管理相适应的组织机构、管理能力、专业技术与管理人员。近3年在承接的各类建设项目中发生过较大以上质量、安全责任事故或者有其他严重违法、违纪和违约等不良行为记录的单位不得承担项目代建业务。
拟实施代建制的项目应在可行性研究报告中提出实行代建制管理的方案,经批复后在施工准备前选定代建单位。代建管理费要与代建单位的代建内容、代建绩效挂钩,计入项目建设成本,在工程概算中列支。
10.根据《水利工程施工监理规范》(SL288-2014),实施阶段监理工作的开工条件的控制不包括( )。
A.签发开工通知
B.分项工程开工
C.单元工程开工
D.混凝土浇筑开仓
水利工程建设项目开工条件的控制包括签发开工通知、分部工程开工、单元工程开工、混凝土浇筑开仓。
11.下列人员中,实行注册管理的有( )。
A.岩土工程师
B.水利工程建设监理工程师
C.水利造价工程师
D.水利工程质量检测员
12.根据主体工程开工的有关规定,项目法人应当自工程开工之日起 15 工作日内将( )。
A.开工情况的书面报告上报上一级主管单位审批
B.开工情况的书面报告上报上一级主管单位备案
C.开工报告上报上一级主管单位备案
D.开工报告上报上一级主管单位审批
水利工程具备开工条件后,主体工程方可开工建设。项目法人或建设单位应当自工程开工之日起15个工作日之内,将开工情况的书面报告报项目主管单位和上一级主管单位备案。
2.主体工程开工必须具备的条件
(1)项目法人或者建设单位已经设立。
(2)初步设计已经批准,施工详图设计满足主体工程施工需要。
(3)建设资金已经落实。
(4)主体工程施工单位和监理单位已经确定,并分别订立合同。
(5)质量安全监督单位已经确定,并办理了质量安全监督手续。
(6)主要设备和材料已经落实来源。
(7)施工准备和征地移民等工作满足主体工程开工需要。
施工准备工程开工条件:水利工程建设项目可行性研究报告已经批准,环境影响评价文件已经批准,年度投资计划已经下达或建设资金已经落实,项目法人即可组织开工建设施工准备工程。
13.根据《水利建设工程文明工地创建管理办法》(水利[2014]3 号),下列情形中,可申报“文明工地”的是( )。
A.工程发生过一般质量安全事故的
B.项目建设单位未按照国家现行基本建设程序要求办理相关事宜的
C.项目建设过程中,发生重大合同纠纷,造成不良影响的
D.违反诚信原则,弄虚作假情节严重的
有下列情形之一的,不得申报“文明工地”:(1)干部职工中发生违纪、违法行为,受到党纪、政纪处分或被刑事处罚的。(2)发生较大及以上质量事故或生产安全事故的。(3)被水行政主管部门或有关部门通报批评或进行处罚的。(4)恶意拖欠工程款、农民工工资或引发当地群众发生群体事件,并造成严重社会影响的。(5)项目建设单位未严格执行项目法人负责制、招标投标制和建设监理制的。(6)项目建设单位未按照国家现行基本建设程序要求办理相关事宜的。(7)项目建设过程中,发生重大合同纠纷,造成不良影响的。(8)参建单位违反诚信原则,弄虚作假情节严重的。
文明工地实行届期制,每两年通报一次。在上一届期已被命名为文明工地的,如符合条件,可继续申报下一届。
(1)自愿申报。凡满足前述文明工地标准且符合下列申报条件的水利建设工地,即:开展文明工地创建活动半年以上;工程项目已完成的工程量,应达全部建筑安装工程量的20%及以上,或在主体工程完工一年以内;工程进度满足总体进度计划要求。申报文明工地的项目,原则上是以项目建设管理单位所管辖的一个工程项目或其中的一个或几个标段为单位的工程项目(或标段)。
(2)考核复核。县级及以上水行政主管部门负责受理文明工地创建申请,对申报单位进行现场考核,并逐级向上一级水行政主管部门推荐。省、自治区、直辖市水利(水务)厅(局)文明办会同建管部门进行复核,本着优中选优的原则提出推荐名单,经本单位文明委同意后报水利部。流域机构所属的工程项目,由流域机构文明办会同建管部门进行考核,提出推荐名单并经流域机构文明委同意后报水利部。水利部直属工程项目,由项目法人直接向水利部申报。
(3)公开公示。水利部文明委审议通过后,在水利部相关媒体上进行为期一周的公示,接受公众监督。公示期间有异议的,由水利部文明办、建设与管理司组织复核。(4)发文通报。对符合条件的“文明工地”工程项目,正式发文予以通报。
项目经理综合评价工作。1)评价程序:评价以材料评审为主,现场抽查为辅的方式开展。评价程序包括申报材料受理与审查、评价赋分、社会公示、结果发布。
2)基本条件;(1)具有注册建造师职业资格,且注册证上的聘用企业与申报企业一致。
(2)评价期内担任项目经理岗位,具有有效的水利水电工程施工企业项目负责人安全生产考核合格证。(3)近三年承担的项目未发生等级以上质量事故。(4)近三年承担的项目未发生等级以上生产安全责任事故。(5)近三年承担的项目未发生等级以上环境污染事故。(6)无违法行为记录、无失信、拖欠农民工工资等不良行为。(7)近三年承担的项目具有良好的经济效益和社会效益。
项目经理依据评价综合得分划分为A 级、B 级、C级三个等级。70分为基本要求,低于70分不予评价。(1)分值90分及以上为A 级。(2)分值80~90分(不含90分)为B级。(3)分值70~80分(不含80分)为C级。评价结果将在中国水利企业协会网站进行公示公告,并颁发证书。

14.根据《水电建设工程质量管理暂行办法》(电水农[1997]220 号),水电建设工程质量事故分类中不包括( )质量事故。
A.较大
B.重大
C.特大
D.特别重大
质量事故等级

质量事故现场有关人员应当立即报告本单位负责人和项目法人。项目法人应当在质量事故发现2h内,向负责项目监督管理的县级以上地方人民政府水行政主管部门或者流域管理机构(以下统称项目监督管理部门)报告,并在24h内报送事故报告。
任何单位和个人不得迟报、谎报、瞒报。事故报告后出现新情况,应当及时续报。事故报告应当包括以下内容:
(1)工程概况。主要包括工程名称、工程等级、建设地点、主要功能、批复工期,项目法人及其主要负责人姓名、电话。(2)质量事故情况。主要包括事故发生的时间、工程部位、事故发生的简要经过以及相应的参建单位。(3)事故发生原因初步分析。(4)估算事故等级。主要包括初步估算的直接经济损失、事故处理所需合理工期、事故等级。(5)事故发生后采取的措施及事故控制情况。(6)其他应该报告的情况。
(1)特别重大质量事故由水利部组织调查。
(2)重大质量事故,由省级水行政主管部门、流域管理机构按照项目监督管理权限组织调查。
(3)较大质量事故,由县级以上地方人民政府水行政主管部门、流域管理机构按照项目监督管理权限组织调查。
(4)一般质量事故由项目法人组织调查。

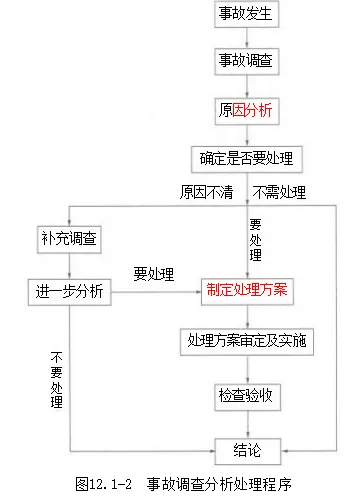

事故调查组组长主持事故调查组的工作。事故调查组的主要任务是:
(1)查明事故发生的原因、过程、直接经济损失情况、事故处理所需合理工期和对后续工程的影响,对事故等级进行认定。(2)必要时组织具备相关技术能力的单位或者专家进行技术鉴定。(3)提出事故处理和防范措施建议。(4)查明事故的责任单位和责任人应负的责任,提出处理建议。(5)提交事故调查报告。
事故调查组应当自成立之日起60日内提交事故调查报告;情况复杂,不能在规定期限内提交事故调查报告的,经事故调查单位批准,可以适当延长;但延长的期限最
多不超过60日。因技术复杂需要组织技术鉴定的,技术鉴定所需时间不计入事故调查期限。
事故调查报告应当包括下列内容:
(1)工程项目概况。
(2)事故发生和处置。
(3)技术分析与鉴定。
(4)事故原因分析。
(5)事故等级认定。
(6)事故责任认定和事故责任处理建议。
(7)事故处理和防范措施建议。
水利工程质量事故调查处理,应当实事求是、尊重科学、依法依规,坚持事故原因未查清不放过、责任人员未处理不放过、整改措施未落实不放过、有关人员未受到教育不放过的“四不放过”原则。

15.下列人员中,属于特种作业人员的是( )。
A.钢筋工
B.安装拆卸工
C.混凝土工
D.测量放样工【答案】B 【解析】本题考查的是施工合同管理。特种作业人员指垂直运输作业人员、安装拆卸工、爆破作业人员、 起重信号工、登高架设作业人员等与安全生产紧密相关的人员。
16.根据《水利工程设计变更管理暂行办法》(水规计[2012]93 号),涉及工程规模发生较大变化的设计变更应事先征得( )的同意。
A.原可行性研究报告批复部门
B.原初步设计审查部门
C.施工图设计审查部门
D.项目主管部门
施工详图经监理单位审核后交施工单位施工。设计单位对不涉及重大设计原则问题的合理意见应当采纳并修改设计。若有分歧意见,由项目法人决定。如涉及重大设计变更问题,应当由原初步设计批准部门审定。涉及工程开发任务变化和工程规模、设计标准、总体布局等方面的重大设计变更,应征得可行性研究报告批复部门的同意。工程设计变更审批采用分级管理制度。重大设计变更文件,由项目法人按原报审程序报原初步设计审批部门审批。报水利部审批的重大设计变更,应附原初步设计文件报送单位的意见。一般设计变更文件由项目法人组织有关参建方研究确认后实施变更,并报项目主管部门核备,项目主管部门认为必要时可组织审批。若工程在施工过程中不能停工,或不继续施工会造成安全事故或重大质量事故的,经项目法人、勘察设计单位、监理单位同意并签字认可后即可施工,但项目法人应将情况在5个工作日内报告项目主管部门备案,同时按照《水利工程设计变更管理暂行办法》办理设计变更审批手续。
17.根据《水利工程建设项目勘察(测)设计招标投标管理办法》(水总[2004]511 号),招标人采用未中标人投标文件中的技术方案,若招标文件规定给予补偿的,招标人应在与中标人签订合同后( )个工作日内予以补偿。
A.14
B.10
C.7
D.5【答案】D 【解析】本题考查的是招标投标制。根据有关规定,招标人应当在将中标结果通知所有未中标人后七个工 作日内,逐一返还未中标人的投标文件。招标人或者中标人采用其他未中标人投标文件中技术方案的,应 当征得未中标人的书面同意,并支付合理的使用费。同时,招标人应当在招标文件中规定是否对未中标人 给予补偿及补偿标准;招标文件中规定给予补偿的,招标人应在与中标人签订合同后五个工作日内予以给 付。
18.根据《防洪法》,在蓄滞洪区内建设非防洪建设项目,未编制洪水影响评价报告且逾期不改正的,最多可处以( )万元罚款。
A.3
B.5
C.7
D.10【答案】B 【解析】本题考查的是在河道湖泊上建设工程设施的防洪要求。在洪泛区、蓄滞洪区内建设非防洪建设项 目,未编制洪水影响评价报告的,责令限期改正;逾期不改正的,处五万元以下的罚款。
在蓄滞洪区内建造房屋应当采用平顶式结构。”
洪水影响评价包括:洪水对建设项目可能产生的影响、建设项目可能对防洪产生的影响、减轻或避免影响防洪的措施等。房屋采用平顶式结构是一种紧急避洪措施。
《防洪法》第五十八条规定:“违反本法第三十三条第一款规定,在洪泛区、蓄滞洪区内建设非防洪建设项目,未编制洪水影响评价报告或者洪水影响评价报告未经审查批准开工建设的,责令限期改正;逾期不改正的,处五万元以下的罚款。违反本法第三十三条第二款规定,防洪工程设施未经验收,即将建设项目投入生产或者使用的,责令停止生产或者使用,限期验收防洪工程设施,可以处五万元以下的罚款。”
汛期一般分为春汛(桃花汛)、伏汛(主要汛期)和秋汛。保证水位是指保证江河、湖泊在汛期安全运用的上限水位。相应保证水位时的流量称为安全流量。江河、湖泊的水位在汛期上涨可能出现险情之前而必须开始警戒并准备防汛工作时的水位称为警戒水位。《防汛条例》规定,防汛工作实行“安全第一,常备不懈,以防为主,全力抢险”的方针

19.根据《水库工程管理设计规范》(SL106-96),下列关于平原区水库管理范围的说法中,正确的是( )。
A.大型水库,从下游排水沟外沿向外不少于 50m
B.中型水库,从下游排水沟外沿向外不少于 10m
C.大型水库,从上游坝轴线向上不少于 150m
D.中型水库,从上游坝轴线向上不少于 100m【答案】A 【解析】本题考查的是水工程实施保护的规定。平原区水库,应符合以下规定:大型水库:下游从排水沟 外沿向外不少于 50m;中型水库:下游从排水沟外沿向外不少于 20m;大坝两端:从坝端外延不少于 100m。 (新教材已删除)

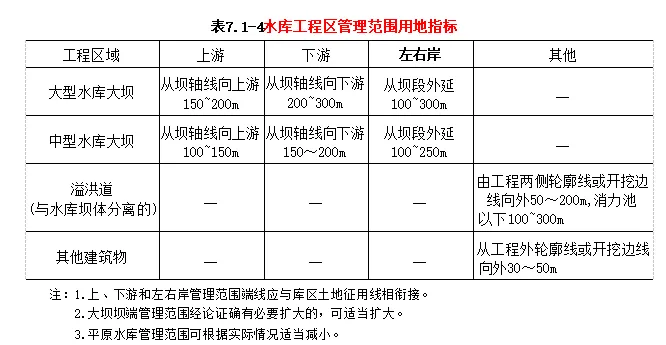

工程管理范围应包括:工程区管理范围和运行区管理范围;保护范围包括工程保护范围和水库保护范围。
工程保护范围:在工程管理范围边界线外延。大型水库上、下游300~500m,两侧200~300m;中型水库上、下游200~300m,两侧100~200m。

20.根据《水利水电工程是施工质量检测与评定规程》(SL176—2007),单位工程施工质量等级为合格,其外观质量得分率至少应达( )。
A.85%
B.80%
C.75%
D.70%
分部工程验收合格标准:(1)所含单元工程质量全部合格。(2)原材料、中间产品质量合格,混凝土(砂浆)试件质量检验评定合格,金属结构及启闭机、机电产品、信息化设备等质量合格。混凝土(砂浆)试件质量检验评定按相关规定执行。
单位工程验收合格标准:(1)所含分部工程施工质量全部合格。(2)工程外观质量验收合格。(3)单位工程相关文件(资料)齐全。(4)工程施工期及试运行期,单位工程观测文件、分析结果符合国家和行业技术标准以及合同约定的要求。

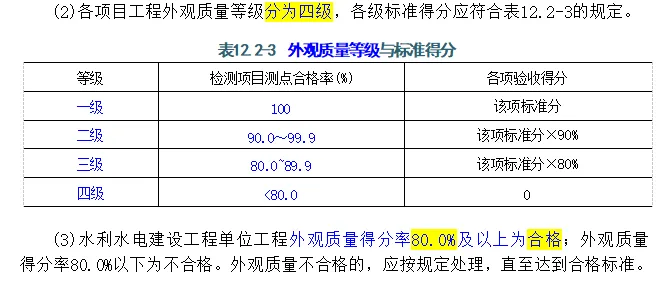

单位工程外观质量合格标准:(1)检测数量:检查、检测项目经工程外观质量验收组全面检查后,抽测应达到25%,且各项不少于10点。

①工序施工质量等级评定标准应符合下列要求:
合格:主控项目检验结果应全部符合本标准的要求;一般项目逐项应有70%及以上的检测点合格,且不合格点不集中;各项报验资料应符合本标准要求。
优良:主控项目检验结果应全部符合本标准的要求;一般项目逐项应有90%及以上的检测点合格,且不合格点不集中;各项报验资料应符合本标准要求。
②不划分工序的单元工程质量等级评定标准应符合下列要求:
合格:主控项目检验结果应全部符合本标准的要求;一般项目逐项应有70%及以上的检测点合格,且不合格点不集中;各项报验资料应符合本标准要求。
优良:主控项目检验结果应全部符合本标准的要求;一般项目逐项应有90%及以上的检测点合格,且不合格点不集中;各项报验资料应符合本标准要求。
③划分工序的单元工程质量等级评定标准应符合下列要求:
合格:各工序施工质量验收评定全部合格;各项报验资料符合本标准要求。
优良:各工序施工质量验收评定全部合格,其中优良工序应达到50%及以上,且主要工序应达到优良等级;各项报验资料符合本标准要求。
(3)单元工程施工质量验收合格条件:
①划分工序单元工程所含工序验收全部合格。②不划分工序单元工程,检验项目中主控项目全部符合标准SL/T223和标准SL/T631.N要求,一般项目中逐项应有80%及以上的检验点符合标准SL/T223和标准SL/T631.N要求,且不符合点不应集中。③各项验收资料应符合标准SL/T223和标准SL/T 631.N要求。

二、多项选择题
(共 10 题,每题 2 分。每题的备选项中,有 2 个或 2 个以上符合题意,至少有 1 个错项。错选,本题不得分;少选,所选的每个选项得 0.5 分)
21.碾压混凝土坝渗流分析的主要内容包括( )。
A.确定渗透压力
B.确定渗透坡降
C.确定渗透流速
D.确定浸润线的位置
E.确定渗流量
渗流分析计算三个方面是:确定渗透压力;确定渗透坡降(或流速);确定渗流量。对土石坝,还应确定浸润线的位置。
导致大坝灾难性破坏的原因及基本模式有五种:(1)溢洪道的泄洪能力不足,洪水漫过原来按不过水坝设计的坝顶溢流而下;(2)坝体连同部分地基沿软弱面发生滑移破坏;(3)坝体因扬压力过大而沿坝基面滑动;(4)坝体或坝基因管涌或流土而破坏;(5)坝的上、下边坡发生滑移破坏。
土石坝的渗流分析:渗流分析的主要工作有:确定浸润线的位置;确定渗流的主要参数——渗流流速与坡降;确定渗流量。方法较简单的渗流分析法有水力学法和流网法。
闸基渗流计算的目的是计算水闸闸基地下轮廓线各点的渗透压力、渗透坡降、渗透流速及渗流量。
22.大坝混凝土粗骨料最大粒径为 80mm 时,施工中粒径分级宜包括( )。
A.D10
B.D20
C.D40
D.D80
E.D120
粗集料的最大粒径:不应超过钢筋净间距的2/3、构件断面最小边长的1/4、素混凝土板厚的1/2。对少筋或无筋混凝土结构,应选用较大的粗集料粒径。
施工中,宜将粗集料按粒径分成下列几种粒径组合:
①当最大粒径为40mm时,分成D₂0、D₄ 两级。
②当最大粒径为80mm时,分成D₂₀、D₀、D₈0 三级。
23.大中型水电工程项目设计阶段包括( )。
A.预可行性研究
B.可行性研究
C.初步设计
D.招标设计
E.施工图设计【答案】ABDE 【解析】本题考查的是水利水电工程设计阶段的划分和任务。大中型水电工程项目设计阶段包括预可行性 研究阶段、可行性研究阶段、招标设计阶段、施工图设计阶段。(新教材已删除)
24.根据《水电工程验收管理办法》(国能新能[2011]263 号),下列验收由国家能源局负责的是( )。
A.工程蓄水验收
B.工程截流验收
C.水轮发电机启动验收
D.枢纽工程专项验收
E.竣工验收【答案】ADE 【解析】本题考查的是水力发电工程验收的目的和依据。工程蓄水验收、枢纽工程专项验收和工程竣工验 收由国家能源局负责,并委托有资质单位作为验收主持单位,会同工程所在地省级发展改革委、能源局共 同组织验收委员会进行。
电力行业实行电力建设工程质量监督管理制度。该规定由国家能源局负责解释,自发布之日起施行,有效期5年。
(1)国家能源局负责全国电力建设工程质量的监督管理,组织拟订电力建设工程质量监督管理政策措施并监督实施,由电力安全监管司归口。
(2)国家能源局派出机构依职责承担所辖区域内电力建设工程质量的监督管理。
(3)电力可靠性管理和工程质量监督中心根据国家能源局委托,承担研究拟订电力建设工程质量监督政策措施及实施相关具体工作的职责,负责电力建设工程质量监督信息统计、核查、发布等工作。
(4)国家能源局向社会公布电力建设工程质量监督机构(以下简称电力质监机构)名录和监督范围。电力建设工程质量监督专业人员应具备相应的专业技术能力。
电力质监机构不得向工程参建各方收取质量监督费用。
根据《国家能源局关于进一步明确电力建设工程质量监督业务工作的通知》(国能函安全〔2020〕39号),建立“专业质监站+质监中心站”的电力质监机构体系,电力
可靠性管理和工程质量监督中心负责全国电力质监机构业务指导和监督工作。
1)专业质监站
(1)电力工程质量监督站。设在中国电力企业联合会。
(2)可再生能源发电工程质量监督站。设在水电水利规划设计总院,负责国务院或国务院投资主管部门审批、核准的水电工程质监工作,兜底负责全国水电工程质监工作。
(3)核电常规岛工程质量监督站。设在中国核工业集团有限公司。
2)质监中心站
(1)南方电力工程建设工程质量监督中心站。
(2)省电力工程建设工程质量监督中心站。
(3)内蒙古电力工程建设工程质量监督中心站。
(4)华能电力工程建设工程质量监督中心站。
(5)贵州水电工程质量监督站。负责贵州省能源局审批、核准或备案的水电等工程质监工作。
根据《电力建设工程质量监督实施程序(试行)》(质监〔2024〕13号),质量监督机构出具并网意见和质量监督报告。
(1)对第一、二类电力建设工程,并网前阶段性质量监督检查及整改闭环完成后,电力质量监督机构出具并网意见书;对第三类电力建设工程,不出具并网意见书。
(2)对各类电力建设工程,全部质量监督检查及整改闭环完成后,电力质监机构
应于20个工作日内,向建设单位出具质量监督报告。对第一类电力建设工程,电力质监机构还应在出具质量监督报告后20个工作日内,按照国家能源局关于质量监督信息报送工作规定报送有关单位。
(3)质量监督报告主要内容包括:工程概况、注册手续办理情况、检查计划执行情况、历次检查发现的问题和整改闭环情况、停(复)工情况、并网意见出具情况等。
25.根据《水利工程基本建设项目竣工决算审计规程》(SL557—2012),竣工决算审计是( )的重要依据。
A.竣工结算调整
B.竣工验收
C.竣工财务决算审批
D.施工单位法定代表人任期经济责任评价
E.项目法人法定代表人任期经济责任评价【答案】ABCE 【解析】本题考查的是水利工程竣工决算与竣工审计的要求。竣工决算审计是建设项目竣工结算调整、竣 工验收、竣工财务决算审批及项目法人法定代表人任期经济责任评价的重要依据。 跟踪审计,是指审计机关依法对项目自立项批准至竣工投产过程中的重点环节、重要节点进行动态和持续的审计监督行为。水利基本建设项目竣工决算审计是指水利基本建设项目正式竣工验收前,水利审计部门对其竣工决算的真实性、合法性和效益性进行的内部审计监督。
(1)水利基本建设项目法人应在水利基本建设项目竣工财务决算编制完成后10日内向其主管水利审计部门提出水利基本建设项目竣工决算审计书面申请。水利审计部门应在接到水利基本建设项目法人竣工决算申请后10日内提出安排意见。
26.水利工程项目施工管理机制中,必须是承包人本单位的人员有( )等。
A.财务负责人员
B.进度管理人员
C.质量管理人员
D.资料管理人员
E.安全管理人员
27.根据水利部对工程质量管理体制建设的总体要求,水利工程质量工作格局包括( )等。
A.政府监管
B.项目法人负责
C.企业主体
D.市场调节
E.行业自律【答案】ACDE 【解析】本题考查的是水利工程项目法人质量管理内容。质量管理体制建设的总体要求是,加大政府对水 利工程质量监督管理的力度,完善水利工程建设项目法人对水利工程质量负总责,勘察、设计、施工、监 理及质量检测等单位依法各负其责的质量管理体系,构建政府监管、市场调节、企业主体、行业自律、社 会参与的质量工作格局。
28.根据《水利水电工程施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产考核管理办法》(水安监[2011]374 号),“三类人员”安全生产知识考核主要测试申请人对( )等知识的掌握情况。
A.文化
B.法律法规
C.安全生产管理
D.施工技术
E.安全生产技术
安全生产考试内容包括安全生产知识和管理能力两部分。
(1)安全生产知识包括:安全生产工作的基本方针政策,安全生产方面的法律法规、国家和水利行业安全生产有关规章制度、标准规范,地方法规规章、标准规范,水利水电工程安全生产技术等。
(2)安全生产管理能力包括:危险源辨识评估和风险管控,隐患排查治理,事故报告和处置,应急管理,安全生产教育培训等。
申领安全生产考核合格证书的安管人员应具备以下条件:
(1)与受聘施工企业有正式劳动关系。
(2)经安全生产教育培训合格,申领证书年度安全生产培训不少于32个学时。
(3)经考核管理部门安全生产考试合格。
(4)项目负责人年龄不得超过建造师执业年龄,专职安全生产管理人员年龄不得超过法定退休年龄。
(5)学历、职业资格和工作经历要求:
①项目负责人应具有建造师执业资格。
②专职安全生产管理人员应具有中专或同等学历且具有3年及以上的水利水电工程建设经历,或大专及以上学历且具有2年及以上的水利水电工程建设经历。
5)证书延期条件
安管人员证书有效期届满需申请延续的,应具备以下条件:
(1)与受聘施工企业有正式劳动关系。
(2)经安全生产教育培训合格,连续3年内每年度不少于12个学时。
(3)项目负责人年龄不得超过建造师执业年龄,专职安全生产管理人员年龄不得超过法定退休年龄。
(4)证书有效期内未在水利生产安全事故中负有责任。
安管人员应在证书有效期满前3个月内,向考核管理部门提出延续申请。证书每延续一次有效期3年,有效期满未申请延续的证书自动失效。
29.下列验收管理文件中,需注册建造师签章的有( )。
A.验收申请报告
B.法人验收质量结论
C.施工管理工作报告
D.代表施工单位参加工程验收人员名单确认表
E.验收鉴定书答案】ABCD 【解析】本题考查的是一级建造师(水利水电工程)施工管理签章文件目录。验收管理文件:验收申请报 告、法人验收质量结论、施工管理工作报告、代表施工单位参加工程验收人员名单确认表。(新教材已删除)
30.根据《水利水电工程施工组织设计规范》(DL/T5397—2007),下列情况中,导流建筑物洪水设计标准可选用上限值的是( )。
A.河流水文实测资料系列较长(大于 20 年)
B.工程处于暴雨中心区
C.采用新型围堰结构型式
D.处于关键施工阶段,失事后可能导致严重后果
E.导流工程规模、投资和技术难度用上限值和下限值相差不大【答案】BCDE 【解析】本题考查的是水力发电工程施工组织的内容。在下列情况下,导流建筑物洪水设计标准可选用上限值:(1)河流水文实测资料系列较短(小于 20 年)或工程处于暴雨中心区;(2)采用新型围堰结构形式; (3)处于关键施工阶段,失事后可能导致严重后果;(4)导流工程规模、投资和技术难度用上限值与下限 值相差不大。所以只有 A 错误。(新教材已删除)
三、案例分析题
(共 5 题,(一)、(二)、(三)题各 20 分,(四)、(五)题各 30 分,共 120分)
案例(一)
【背景资料】
某平原区枢纽工程由泵站、节制闸等组成,采用闸、站结合布置方式,泵站与节制闸并排布置于调水河道,中间设分流岛,如图 1 所示。泵站共安装 4 台立式轴流泵,装机流量 100m3/s,配套电机功率 4×1600kW;节制闸最大过闸流量 960m3/s。建筑物地基地层结构从上至下依次为淤泥质黏土、中粉质壤土、重粉质壤土、粉细砂、中粗砂等,其中粉细砂和中粗砂层为承压含水层,承压水位高于节制闸底板高程。节制闸基础采用换填水泥土处理。泵站基坑最大开挖深度为 10.5m,节制闸基坑最大开挖深度为 6.0m(包括换土层厚度)。

该枢纽工程在施工期间发生如下事件:
事件一:为方便施工导流和安全度汛,施工单位计划将泵站与节制闸分两期实施,在分流岛部位设纵向围堰,上、下游分期设横向围堰,如图 1 所示。纵、横向围堰均采用土石结构。在基坑四周布置单排真空井点进行基坑降水。
事件二:泵站厂房施工操作平台最大离地高度 38.0m,节制闸启闭机房和桥头堡施工操作平台最大离地高度 35.0m。施工单位采用满堂脚手架进行混凝土施工,利用塔吊进行混凝土垂直运输,其中厂房外部走廊采用外悬挑脚手架施工。厂房内桥式起重机安装及室内装饰工程采用移动式操作平台施工,泵站机组利用桥式起重机进行安装;节制闸启闭机房施工时进行闸门安装(交叉作业),闸门在铺盖上进行拼装。
事件三:施工单位为加强施工安全生产管理,在施工区入口处悬挂“五牌一图”,对施工现场的“三宝”、“四口”、“五临边”作出明确规定和具体要求。
问题:
1.指出本枢纽工程等别、主要建筑物级别以及施工围堰的洪水标准范围。【答案】枢纽工程等别为Ⅱ等,主要建筑物级别为 2 级,施工围堰洪水标准范围为 10~20 年一遇。

2.根据事件一,本枢纽工程是先施工泵站还是先施工节制闸?为什么?【答案】先施工节制闸。根据事件一分期实施方案和工程总体布置,本工程分两期实施主要是方便施工 导流,先施工节制闸,利用原有河道导流(泵站无法进行施工导流);在泵站施工时可利用节制闸导流。
3.事件一中基坑降水方案是否可行,为什么?你认为合适的降水方案是什么?【答案】不可行。因为粉细砂和中粗砂层渗透系数较大,地基承压含水层水头较高(承压水位高于节制 闸底板高程),因此不宜采用单排真空井点降水。宜采用管井降水方案。
4.根据事件二的施工方案以及工程总体布置,指出本工程施工现场可能存在的重大危险源(部位或作业)。【答案】施工现场可能存在的重大危险源(部位或作业)有:30 米以上的高处作业(泵站厂房、启闭机 房、桥头堡施工操作平台)、“四口”部位(楼梯口、通道口、预留洞口、电梯井口)、临时用电设施、塔吊、 外悬挑脚手架、移动操作平台、易发生事故的交叉作业、桥式起重机等。
5.事件三中提到的“四口”指的是什么?【答案】“四口”是指楼梯口、通道口、预留洞口、电梯井口。
案例(二)
【背景资料】
某水库除险加固工程的主要内容有泄洪闸加固、灌溉涵洞拆除重建、大坝加固。工程所在地区的主汛期为 6~8 月份,泄洪闸加固和灌溉涵洞拆除重建分别安排在两个非汛期施工。施工导流标准为非汛期 5 年一遇,现有泄洪闸和灌溉涵洞均可满足非汛期导流要求。
承包人依据《水利水电工程标准施工招标文件》(2009 年版)与发包人签订了施工合同。合同约定:
(1)签约合同价为 2200 万元,工期 19 个月(每月按 30 天计,下同),2011 年 10 月 1 日开工。
(2)开工前,发包人按签约合同价的 10%向承包人支付工程预付款,工程预付款的扣回与还清按R=A(C-F1S)/(F2-F1)S 计算,其中 F1=20%,F2=90%。
(3)从第一个月起,按工程进度款 5%的比例扣留工程质量保证金。
(4)控制性节点工期如表 2-1 所示:

施工中发生以下事件:
事件一:工程开工前,承包人按要求向监理人提交了开工报审表,并做好开工前的准备,工程如期开工。
事件二:大坝加固项目计划于 2011 年 10 月 1 日开工,2012 年 9 月 30 日完工。承包人对大坝加固项目进行了细化分解,并考虑施工现场资源配备和安全度汛要求等因素,编制了大坝加固项目各工作的逻辑关系表(如表 2-2)。其中大坝安全度汛目标为重建迎水面护坡、新建坝身混凝土防渗墙两项工作必须在 2012年 5 月底前完成。

事件三:F 工作由于设计变更工程量增加 12%,为此承包人分析对安全度汛和工期的影响,按监理人的变更意向书要求,提交了包括变更工作计划、措施等内容的实施方案。
事件四:截至 2013 年 1 月底累计完成合同金额为 1920 万元,2013 年 2 月份经监理人认可的已实施工程价款为 98 万元。
问题:
1.写出事件一中承包人提交的开工报审表主要内容。【答案】承包人提交开工报审表的主要内容是按合同进度计划正常施工所需的施工道路、临时设施、材 料设备、施工人员等施工组织措施的落实情况以及工程进度安排。
(1)监理人应在开工日期7d 前向承包人发出开工通知。监理人在发出开工通知前应获得发包人同意。工期自监理人发出的开工通知中载明的开工日期起计算。
(2)承包人应向监理人提交工程开工报审表,经监理人审批后执行。开工报审表应详细说明按合同进度计划正常施工所需的施工道路、临时设施、材料设备、施工人员等施工组织措施的落实情况以及工程的进度安排。P319
2.指出表 2-1 中控制性节点工期 T 的最迟时间,说明理由。【答案】控制性节点工期 T 的最迟时间为 2012 年 5 月 30 日。施工期间泄洪闸与灌溉涵洞应互为导流, 因灌溉涵洞在第二个非汛期施工,泄洪闸加固应安排在第一个非汛期,而 6 月份进入主汛期(在 5 月 30 日 前应具备通水条件)。
3.根据事件二,说明大坝加固项目施工进度计划(图 2)应修订的主要内容。【答案】图 2 修订的主要内容包括: (1)A 工作增加节点②(A 工作后增加虚工作); (2)节点⑤、⑥之间增加虚工作(B 工作应是 F 的紧前工作); (3)工作 H 与 C 先后对调; (4)工作 H、C 时间分别为 50 和 90。 或:承包人修订后的大坝加固项目施工进度计划

4.根据事件三,分析在施工条件不变的情况下(假定匀速施工),变更事项对大坝安全度汛目标的影响。【答案】 按计划,F 工作最早完成日期为 2012 年 5 月 10 日,在施工条件不变情况下,增加 12%的工程量,工作时间 需延长 12 天(100×12%=12),F 工作将于 2012 年 5 月 22 日完成,对安全度汛无影响。
5.计算 2013 年 2 月份发包人应支付承包人的工程款(计算结果保留 2 位小数)。【答案】(1)2 月份监理人认可的已实施工程价款:98 万元 (2)工程预付款扣回金额:220-211.43=8.57 万元 截至 2013 年1 月底合同累计完成金额1920万元,相应工程预付款扣回金额按公式计算结果为 211.43 万元。 截至 2013 年2 月底合同累计完成金额2018万元,相应工程预付款扣回金额按公式计算结果为 225.43 万元。 225.43 万元>220 万元(2200×10%) (3)工程质量保证金扣留额:98×5%=4.9 万元 (4)发包人应支付的工程款:98-8.57-4.9=84.53 万元 (或:98-(2200×10%-211.43)-(98×5%)=84.53 万元)。
案例(三)
【背景资料】
某新建水库工程由混凝土面板堆石坝、溢洪道、引水发电系统等主要建筑物组成。其中,混凝土面板堆石坝最大坝高 95m,坝顶全长 222m,坝体剖面图如图 3 所示。

承包人甲中标承担该水库工程的施工任务,施工过程中发生如下事件:
事件一:由于异常恶劣天气原因,工程开工时间比原计划推迟,综合考虑汛前形势和承包人甲的施工能力,项目法人直接指定围堰工程由分包人乙实施。承包人甲同时提出将混凝土面板浇筑分包给分包人丙实施的要求,经双方协商,项目法人同意了承包人甲提出的要求,并签订协议,协议中要求承包人甲对两个分包人的行为向项目法人负全部责任。
事件二:当大坝填筑到一定高程时,为安全度汛,承包人甲对堆石坝体上游坡面采取了防渗固坡处理措施。
事件三:混凝土面板采用滑模施工,脱模后的混凝土及时进行了修整和养护。
问题:
1.指出图 3 中 A、B、C 所代表的坝体分区名称及相应主要作用。答案】A 代表垫层区,主要作用是为面板提供平整、密实的基础。 B 代表过渡区,主要作用是保护垫层,防止垫层在高水头作用下产生破坏。 C 代表主堆石区,主要作用是承受水荷载。

垫层区的主要作用是为面板提供平整、密实的基础,将面板承受的水压力均匀传递给主堆石体,并起辅助渗流控制作用。过渡区位于垫层区和主堆石区之间,主要作用是保护垫层区在高水头作用下不产生破坏。主堆石区位于坝体上游区内,是承受水荷载的主要支撑体。下游堆石区位于坝体下游区,主要作用是保护主堆石体及下游边坡的稳定。
2.根据《水利建设工程施工分包管理规定》(水建管[2005]304 号),指出事件一中项目法人行为的不妥之处,并说明理由。【答案】不妥 1:对围堰工程的分包,项目法人直接指定分包人。理由:对于指定分包,必须经项目的上 级主管部门同意方可指定分包人。 不妥 2:项目法人同意承包人甲提出的要求(或同意混凝土面板浇筑分包给分包人丙实施)。理由:混凝土 面板作为主要建筑物的主体结构,不得进行工程分包。 不妥 3:协议中要求承包人甲对两个分包人的行为向项目法人负全部责任。理由:指定分包人乙直接对项目 法人负责;混凝土面板浇筑为违法分包。
3.根据《混凝土面板堆石坝施工规范》(SL49-94),列举事件二中承包人甲可采取的防渗固坡处理措施。【答案】承包人可采取的防渗固坡处理措施有:碾压砂浆、喷射混凝土、喷洒阳离子乳化沥青。(新教材 已删除)
4.指出事件三中混凝土面板养护的起止时间和养护的具体措施。【答案】混凝土面板养护应从混凝土的初凝后开始,持续养护至水库蓄水为止。养护的具体措施:铺盖 草袋等隔热保温用品,及时洒水(保湿)
面板养护是避免发生裂缝的重要措施。面板养护包括保温、保湿两项内容。一般采用草袋保温、喷水保湿,并要求连续养护。面板混凝土宜在低温季节浇筑,混凝土入仓温度应加以控制,并加强混凝土面板表面的保湿和保温养护,直到蓄水为止,或至少90d。
面板混凝土浇筑
①面板施工前,应对垫层坡面布置方格网进行测量与放样。外边线与设计边线偏差应符合设计要求。混凝土浇筑前应对坡面保护(含挤压边墙)进行检查,发现脱空、坡面局部损坏等应及时处理。
②滑模施工的作业场地宽度应满足布置卷扬机及其平台装置、运输混凝土道路等施工需要。
③滑动模板应遵循以下原则:适应面板条块宽度和滑模平整度要求;有足够的强度和刚度;有足够的配重;满足施工振捣和压面的需要;安装、运行、拆卸方便灵活;应有安全措施,滑模上应设有挂在钢筋网上的制动装置,牵引机具为卷扬机时,地锚等应安全可靠。
④面板混凝土浇筑宜使用无轨滑模,跳仓浇筑,起始三角块宜与主面板一起浇筑。
⑤通常面板混凝土采用滑模浇筑。滑模由坝顶卷扬机牵引,在滑升过程中,对出模的混凝土表面要及时进行抹光处理,及时进行保护和养护。
⑥面板混凝土入仓宜选用溜槽输送。溜槽数量应与面板宽度相适应,以保证混凝土输送能力,减少出口端溜槽摆动的幅度,溜槽摆动幅度大,容易脱节,混凝土拌合物运送过程容易溢出和撒落。宽度小于8m时,可以用1条溜槽;宽度为8~12m时,可以用2条溜槽;宽度为12m 以上时,可以用3条溜槽。也可采用溜槽与布料机联合输送方案,采用机械化布料机进行布料,有利于滑模前沿混凝土均匀分布,也方便混凝土出模后的机械化抹面。溜槽连接不得脱落、漏浆,溜槽上部宜加覆盖。溜槽出口距仓面距离不应大于2m,应采取有效措施防止集料分离。
⑦根据《混凝土面板堆石坝施工规范》SL49—2015, 坍落度应根据混凝土的运输、浇筑方法和气候条件决定;当用溜槽输送时,溜槽入口处坍落度宜为30~70mm,视气候条件选用。
趾板施工
(1)趾板混凝土施工,应在相邻区的垫层、过渡层和主堆石区填筑前完成。
(2)趾板绑扎钢筋前,应按设计要求设置锚筋。趾板锚筋可做架立筋使用。
(3)趾板绑扎钢筋时,应同时按设计要求设置灌浆导管,将止水片固定在正确位置,并进行保护。
(4)趾板混凝土在周边缝一侧的顶面用2m直尺检查,不平整度不应超过5mm。
(5)混凝土浇筑时,应保证止水片(带)附近混凝土的密实,并避免止水片(带)的变形和移位。
案例(四)
【背景资料】
某水利工程施工招标文件依据《水利水电工程标准施工招标文件》(2009 年版)编制。招投标及合同管理过程中发生如下事件:
事件一:评标方法采用综合评估法。投标总报价分值 40 分,偏差率为-3%时得满分,在此基础上,每上升一个百分点扣 2 分,每下降一个百分点扣 1 分,扣完为止,报价得分取小数点后 1 位数字。偏差率=(投标报价-评标基准价)/评标基准价×100%,百分率计算结果保留小数点后一位。评标基准价=投标最高限价×40%+所有投标人投标报价的算术平均值×60%,投标报价应不高于最高限价 7000 万元,并不低于最低限价 5000 万元。
招标文件合同部分关于总价子目的计量和支付方面内容如下:
①除价格调整因素外,总价子目的计量与支付以总价为基础,不得调整;
②承包人应按照工程量清单要求对总价子目进行分解;
③总价子目的工程量是承包人用于结算的最终工程量;
④承包人实际完成的工程量仅作为工程目标管理和控制进度支付的依据;
⑤承包人应按照批准的各总价子目支付周期对已完成的总价子目进行计量。
某投标人在阅读上述内容时,存在疑问并发现不妥之处,通过一系列途径要求招标人修改完善招标文件,未获解决。为维护自身权益,依法提出诉讼。
事件二:投标前,该投标人召开了投标策略讨论会,拟采取不平衡报价,分析其利弊。会上部分观点如下:
观点一:本工程基础工程结算时间早,其单价可以高报;
观点二:本工程支付条件苛刻,投标报价可高报;
观点三:边坡开挖工程量预计会增加,其单价适当高报;
观点四:启闭机房和桥头堡装饰装修工程图纸不明确,估计修改后工程量要减少,可低报;
观点五:机电安装工程工期宽松,相应投标报价可低报。
事件三:该投标人编制的 2.75m3铲运机铲运土单价分析表如表 4 所示。
表 4 2.75m³铲运机铲运土单价分析表(Ⅱ类土运距 200m)
定额工作内容:铲装、卸除、转向、洒水、土场道路平整等单位:100m³

问题:
1.根据事件一,指出投标报价有关规定中的疑问和不妥之处。指出并改正总价子目计量和支付内容中的不妥之处。【答案】(1)投标报价规定中的疑问和不妥之处有: ①不应设定最低投标限价; ②参与计算评标基准价的投标人是否需通过初步评审,不明确; ③投标报价得分是否允许插值,不明确。 (2)总价子目的计量与支付内容中的不妥之处有: ①除价格调整因素外,总价子目的计量与支付应以总价为基础不妥; 改正:总价子目的计量与支付应以总价为基础不因价格调整因素而改变。 ②总价子目的工程量是承包人用于结算的最终工程量不妥; 改正:除变更外,总价子目的工程量是承包人用于结算的最终工程量。
2.事件一中,在提出诉讼之前,投标人可通过哪些途径维护自身权益?【答案】投标人可依据下述途径维护自身权益: ①发送招标文件澄清或修改函; ②发送招标文件异议; ③向行政监督部门投诉。
3.事件二中,哪些观点符合不平衡报价适用条件?分析不平衡报价策略的利弊。【答案】(1)观点一、观点三和观点四符合不平衡报价适用条件。 (2)不平衡报价的利:既不提高总报价、不影响报价得分,又能在后期结算时得到更理想的经济效益。 不平衡报价的弊:投标人报低单价的项目,如工程量执行时增多将造成承包人损失; 不平衡报价过多或过于明显可能导致报价不合理,引起投标无效或不能中标。
4.指出事件三费用 A 的名称、计费基础以及机械 B 和机械 C 的名称。【答案】费用 A 指零星材料费,计费基础是人工费和机械使用费之和; 机械 B 指拖拉机; 机械 C 指推土机。
5.根据事件三,计算 2.75m3 铲运机铲运土(Ⅱ类土,运距 200m)单价分析表中的直接费、施工管理费、企业利润(计算结果保留小数点后 2 位)。【答案】直接费=人工费+材料费+机械使用费=11.49+43.19+420.38=475.06(元/100m³)。 施工管理费=直接费×11.84%=475.06×11.84%=56.25(元/100m³) 企业利润=(直接费+施工管理费)×7%=(475.06+56.25)×7%=37.19(元/100m³)
6.事件三 2.75m3铲运机铲运土(Ⅱ类土,运距 200m)单价分析表列出了部分定额工作内容,请补充该定额其他工作内容。【答案】运送、空回、卸土推平。
案例(五)【背景资料】
某水库枢纽工程由大坝、溢洪道、电站等组成。大坝为均质土坝,最大坝高 35m,土方填筑设计工程量为 200 万 m3,设计压实度为 97%。建设过程中发生如下事件:
事件一:溢洪道消力池结构如图 5 所示,反滤层由小石(5~20mm)、中粗砂和中石(20~40mm)构成。施工单位依据《水闸施工规范》(SL27-2014)的有关规定,制订了反滤层施工方案和质量检查要点。

事件二:大坝工程施工前,施工单位对大坝料场进行复查,复查结果为:土料的天然密度为 1.86g/cm3,含水率为 24%,最大干密度为 1.67g/cm3,最优含水率为 21.2%。
事件三:溢洪道施工前,施工单位对进场的钢筋、水泥和止水橡皮等原材料进行了复检。
事件四:根据《水利水电工程施工质量检验与评定规程》(SL176—2007)中关于施工质量评定工作的组织要求,相关单位对重要隐蔽单元工程进行了质量评定。
事件五:建设过程中,项目法人按照《水利水电建设工程验收规程》(SL223—2008)的规定,组织了水电站工程单位工程验收,施工单位、监理单位和设计单位作为被验单位参加了验收会议。
问题:
1.根据事件一,指出消力池结构示意图中①、②、③、④代表的填筑材料(或构造)名称;说明反滤层施工质量检查的要点。【答案】①为中粗砂,②为小石,③为中石,④为排水孔(或冒水孔)。 反滤层施工质量检查要点为:反滤料的厚度、粒径、级配、含泥量;相邻层面铺筑时避免混杂。
2.根据事件二,计算土坝填筑需要的自然土方量是多少万 m3(不考虑富余、损耗及沉降预留,计算结果保留 1 位小数)。【答案】料场土的干密度:ρd=1.86/(1+24%)=1.50g/cm3或(1.50t/ m3) 填筑控制干密度:1.67×97%=1.62g/cm3或(1.62t/m3) 设料场需要备的方量为 V(万m3),根据干土质量相等:1.50×V=1.62×200 V=1.62/1.50×200=216.0 万m3 [或:V=1.67×0.97×1.24/1.86×200(4 分)=216.0 万m3]
3.根据《碾压式土石坝施工规范》(DL/T5129—2001),除事件二中给出的内容外,料场复查还应包括哪些主要内容?【答案】料场还需复查的内容为:(1)覆盖层或剥离层厚度;(2)料场的分布、开采及运输条件;(3) 料场的水文地质条件;(4)料层厚度、分布情况和有效储量。(最新规范为 DL/T5129-2013)
4.根据《水闸施工规范》(SL27—2014)及相关规定,指出事件三中钢筋复检的内容。钢筋的复检内容为:拉力(或强度)、延伸率、冷弯、重量偏差、直径偏差。
5.指出事件四中关于重要隐蔽单元工程质量评定工作的组织要求。【答案】 重要隐蔽单元工程及关键部位单元工程质量经施工单位自评合格,监理单位抽检后,由项目法人(或委托 监理)、监理、设计、施工、工程运行管理(施工阶段已有时)等单位,组成联合小组,共同检查核定其质 量等级并填写签证表,报工程质量监督机构核备。
6.指出事件五中的不妥之处,并说明理由。施工、监理和设计单位作为被验单位不妥;应是验收工作组成员单位。
