一、单项选择题(共80分,每题1分。每题的备选项中,只有1个最符合题意)
1.关于工程项目一次性特点的说法,正确的是()。
A.工程项目为重复性的建设活动
B.工程项目成果具有明显的单件性
C.工程项目的一次性可降低项目管理带来的风险
D.工程项目可通过重复实施降低的不确定性
【答案】BP1
2.关于工程项目管理目标体系的说法,正确的是()
A.成果目标为限制性条件,为项目实施管理的主要目标
B.约束性目标为限制性条件,为项目实施管理的主要目标
C.约束性目标是由一系列技术指标来定义
D.项目管理目标即在费用最低的条件下,完成最优质量要求的工程
【答案】BP3
【解析】工程项目管理目标体系是由成果性目标和约束性目标构成的目标系统。其中,成果性目标被分解为项目具体的功能性要求,是主导目标,由一系列技术指标来定义;约束性目标指限制性条件,为项目实施过程中管理的主要目标。项目管理目标即要在一定的时间、费用的限制条件下,完成满足一定质量、安全要求的工程项目产品。
3.关于交通运输工程项目建设文件要求及施工许可证管理的说法正确的是()
A.施工图设计报批时需提交工程勘察成果报告(详勘)及材料
B.工程投资额50万元以下得建筑工程可免领施工许可证
C.项目建议书是可行性研究批复依据,而非编制依据。
D.初步设计文件包含设计说明书,设计图纸和工程预算书等内容。
【答案】AP9-11
【解析】具体项目的建议文件,是对拟建项目提出的框架性的总体设想。项目建议书处于项目发展周期的初始阶段,是选择项目的依据,也是开展可行性研究的依据。
4.关于工程项目目标控制方式属性及监理动态控制的说法,正确的是()
A.主动控制属反馈控制、闭环控制,被动控制属前馈控制、开环控制
B.前馈控制与反馈控制的核心区别为是否存在信息反馈
C.开环控制适用于对系统稳定性、结果精确度要求高的监理控制工作

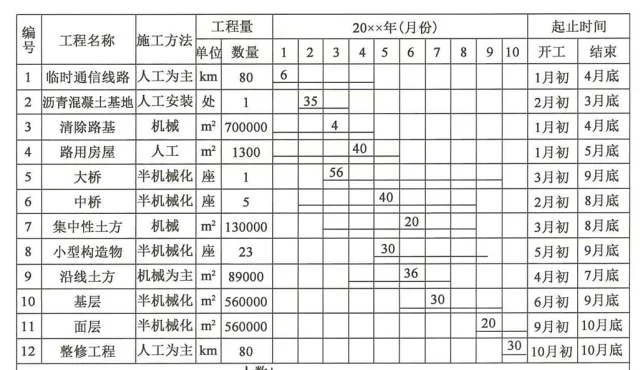

D.项目控制系统包含组织、程序、手段、措施、目标和安全六个分系统
【答案】BP15-17
【解析】C 是闭环,D信息
5.关于平安百年品质工程创建示范管理要求及监理工作措施的说法正确的是()
A.监理单位推进品质工程建设时,应推行首件工程制强化过程质量控制
B.平安百年品质工程创建示范项目须在工程进度超过50%申报
C.平安工程冠名的核心条件为项目已竣工验收,且运营期无无质量问题
D.创建示范项目验收的必备条件为项目竣工验收合格
【答案】AB不超过30%C交工验收,施工期间未发生安全生产责任事故。P29
6.与质量有关的“措施”术语中“返工”是()。
A.为消除不合格的原因并防止再发生所采取的措施,
B.为使不合格产品或服务符合要求而对其采取的措施
C.为使不合格产品或服务满足预期用途而对其采取的措施
D.为避免不合格产品或服务原有的预期使用而对其采取的措施
【答案】B
【解析】(4)返工:为使不合格产品或服务符合要求而对其采取的措施。(5)返修(加固):为使不合格产品或服务满足预期用途而对其采取的措施。
7.工程项目的终检(交工、竣工验收)无法通过工程内在质量的检验发现隐蔽的质量缺陷,体系了工程质量的()特点。
A.复杂性
B.波动性大
C.影响因素多
D.终检局限性
【答案】DP38
8.《起重机械危险源辨识》(GB/T 45374-2025)属于()。
A.国家强制性标准
B.推荐性国家标准
C.行业标准
D.地方标准
【答案】B
9.根据国务院《关于促进建筑业持续健康发展的意见》,为全面提高监管水平,健全()的工程质量安全保障体系。
A.企业负责、政府监督、社会监管
B.政府负责、企业监管、社会监督
C.企业负责、政府监管、社会监督
D.社会负责、企业监管、政府监督
【答案】CP42
10.根据《建设工程质量管理条例》,应由()负责与工程建设有关的重要设备的采购招标。
A.建设单位
B.施工单位
C.监理单位
D.设计单位
【答案】A
11.根据《公路水运品质工程评价标准(试行)》()必须实施首件工程制。
A.单项工程
B.关键的分项工程
C.分部工程
D.单位工程
【答案】B
12.根据《建设工程安全生产管理条例》,工程监理单位和监理工程师应当按照法律、法规和工程建设强制性标准实施监理,并对建设工程安全生产承担()
A.主体责任
B.主要责任
C.连带责任
D.监理责任
【答案】DP44
【解析】《建设工程安全生产管理条例》第十四条规定,工程监理单位和监理工程师应当按照法律、法规和工程建设强制性标准实施监理,并对建设工程安全生产承担监理责任。
13.关于水泥“废品和不合格”说法正确的是()
A.初凝时间不按产品标准规定为废品
B.终凝时间不按产品标准规定为废品
C.强度低于相应标准,严禁使用
D.生产厂家名称不全,属于废品
【答案】A
14.对钢结构焊缝抽样检验结果判定,说法正确的是()
A.抽检焊缝数不合格率小于3%时,该批验收合格
B.抽样检验的焊缝数不合格率大于6%时,该批验收不合格
C.批量验收不合格时,应对该批余下的全部焊缝进行检验
D.检验发现1处裂纹时,应对该批余下的全部焊缝进行检验
【答案】CP59
【解析】抽样检验结果应按下列规定进行结果判定:
①抽样检验的焊缝数不合格率小于2%时,该批验收合格。
②抽样检验的焊缝数不合格率大于5%时,该批验收不合格。
③焊缝数不合格率为2%~5%时,应加倍抽检,且必须在原不合格部位两侧的焊缝延长线各增加一处,在所有的抽检焊缝中不合格率不大于3%时,该批验收合格;大于3%时,该批验收不合格。
④批量验收不合格时,应对该批余下的全部焊缝进行检验。检验发现1处裂纹时,应加倍抽查,在加倍抽检焊缝中未再检查出裂纹缺陷时,该批验收合格;检验发现多于1处裂纹缺陷或加倍抽查又发现裂纹缺陷时,该批验收不合格,应对该批余下焊缝的全数进行检查。
15.下列数值计数值说法正确的是()
A.可以连续取值的,表现形式是连续性的数值。
B.不能连续值取,只能计算个数的数值
C.分子为计量值数据,计算出来百分数
D.强度数值
【答案】B
16.下图中T表示质量标准要求的界限,B代表实际质量特性值分布范围。该图表示实际生产施工能力处于()

A.有可能出现超上限或超下限不合格品,需采取纠偏
B.极易产生超上限与超下限的不合格品,需采取措施提高工序能力
C.已经产生超上限或超下限的不合格品,需调整
D.已经产生大量超上限与超下限的不合格品,说明工序能力不能满足技术要求
【答案】BP76
17.某项目发生主体结构垮塌,造成直接经济损失1500万元的质量事故,该事故属于()
A.特别重大质量事故
B.重大质量事故
C.较大质量事故
D.一般质量事故
【答案】C
18.涉及结构安全、使用功能、加固处理的方案应由什么单位提出()
A.施工单位
B.建设单位
C.监理单位
D.设计单位
【答案】DP84
【解析】涉及结构安全、需要加固处理的重大技术方案应由原设计单位提出,必要时应组织专家进行论证。
19.不影响结构安全和正常使用的、经有资质的第三方检测单位鉴定合格的,虽经鉴定达不到设计要求,但经原设计单位核算仍能满足结构安全和使用功能的处理方案是()
A.结构补强
B.返工
C.不做处理
D.报废
【答案】CP84
20.监理工程师审批专项方案的措施,属于工程质量监理的()
A.组织措施
B.技术措施
C.经济措施
D.合同措施
【答案】B
21.关于钢筋机械连接施工现场接头检验与验收的说法,正确的是()
A.每批次规格钢筋的接头试件不应少于3根
B.接头试件在测量线余变形后可再进行抗剪试验
C.第一次工艺检验中1根试件抗拉强度不合格时,判为工艺检验不合格
D.第一次工艺检验中1根试件抗拉强度不合格,复验仍不合格的时判为工艺检验不合格
【答案】DP52
【解析】钢筋连接工程开始前,应对不同钢筋生产厂的进场钢筋进行接头工艺检验。施工过程中,更换钢筋生产厂时,应补充进行工艺检验。工艺检验应符合下列规定:
①每种规格钢筋的接头试件不应少于3根。
②每根试件的抗拉强度和3根接头试件残余变形的平均值均应符合相关规定要求。
③接头试件在测量残余变形后可再进行抗拉强度试验。
④第一次工艺检验中1根试件抗拉强度或3根试件的残余变形平均值不合格时,允许再抽3根试件进行复检,复检仍不合格时判为工艺检验不合格。
22.关于桩基钻芯法试验检测的说法,正确的是()
A.应在桩身混凝土强度达到设计强度80%后进行
B.应在桩身混凝土强度达到设计强度后进行
C.按总数抽取3%且不少于6根
D.对嵌岩灌注桩,取总桩数的5%且不少于3根
【答案】BP62
【解析】钻芯法应在桩身混凝土强度达到设计强度后进行,按总桩数抽取1%~3%且不少于3根。对嵌岩灌注桩,宜取总桩数的3%~5%且不少于2根。
23.下列说法符合统计中一般常用的数值修约规则的是()
A.拟舍去的数字最左一位为5,且其后有非0数字时,则舍去
B.拟舍去的数字最左一位为5,且其后面无数字时,则舍去
C.拟舍去的数字最左一位为5,且其后全部为0时,则舍去
D.拟舍去的数字最左一位为5,且其后无数字时,保留位末位为偶数则舍去
【答案】D
24.发生工程质量事故后,在不影响使用要求的情况下降低技术标准,应征得()同意,并应在竣工报告提出。
A.交通行政主管部门
B.建设单位
C.监理单位
D.设计单位
【答案】BP84
【解析】无论是质量缺陷的补救还是质量事故的处理,不应以降低质量标准或使用要求为前提,还要考虑对造型及美观的影响。当别无选择且不影响使用要求的情况下降低标准时,应特别注意征得建设单位的同意,并应在竣工报告及竣工资料中特别提出。
25. 下列可以制定推荐性标准的是()
A.材料性能、构造物几何尺寸统一的技术标准
B.重要的试验、检测和检验标准
C.行业需要统一控制的其他建设标准
D.行业推荐采用的新工艺新材料
【答案】DP41
【解析】(2)办法规定,下列范围可制定强制性标准:①涉及工程质量安全、人身健康和生命财产安全、环境生态安全和可持续发展的技术要求;②重要的试验、检测和检验标准;③材料性能、构造物几何尺寸等统一的技术指标;④行业需要统一控制的其他建设标准。对于公路工程,还包括保障公路网安全运行的统一技术标准。强制性标准以外的标准是推荐性标准。
26. 横道图的横线在分项工程施工进度计划中,横线位置表示()
A.施工持续时间
B.施工过程
C.施工队伍
D.施工段别
【答案】BP89

27.按施工过程分类,施工单位自行加工地材属于()
A.施工准备过程
B.基本施工过程
C.辅助施工过程
D.施工服务过程
【答案】C P93
【解析】(3)辅助施工过程,指为保证基本施工过程的正常进行所必需的各种辅助生产活动,如动力(电力、压缩空气等)的生产、机械设备维修、材料加工等。(4)施工服务过程,指为基本施工和辅助施工服务的各种服务过程,如原材料、半成品、工器具、燃料的供应与运输等。
28.流水作业的流水步距是指()
A.两相邻的工作队进入流水作业的最小时间间隔
B.某个专业队在一个施工段上的施工作业时间
C.某个专业队在各个施工段上的作业时间之和
D.某个专业队在施工段上的技术间歇时间
【答案】A
29.某施工过程的工程量为200m3,安排施工队人数为25人,每人每天完成工程量 0.8m3,则该施工过程的流水节拍是()天
A.20
B.8
C.10
D.12
【答案】C
30.某工程含3个施工过程,有4项施工任务,各自的流水节拍为6、4、4天,组织流水施工,总工期为()天。
A.18
B.20
C.22
D.24
【答案】B
31. 2个施工过程,流水节拍I:2、3、3、4;Ⅱ1、3、2、3,流水施工工期为()
A.15
B.18
C.12
D.22
【答案】15
32. 完成一个施工过程后,再开始施作后一个施工过程称为()
A.依次作业法
B.平行作业法
C.流水作业法
D.网络计划法
【答案】AP94
【解析】按工艺流程和施工程序(步骤)确定的先后顺序进行施工操作。将工程项目分解成若干个施工过程,按照一定的施工顺序,前一个施工过程完成后,后一个施工过程才开始施工;是一种最基本的、最原始的施工组织方式。顺序选择除了取决于工艺要求外,还与施工组织安排相关。
33.双代号网络计划中的箭线表示()。
A.一项工作
B.关键线路
C.相邻工作间的时间间隔
D.工作自由时差
【答案】A
34. 当一项工作在实际进度有偏差△,分析偏差△既不影响总工期,也不影响紧后工作,则偏差△一定满足()
A.TF(总工期)≥△
B.FF≥△
C.TF (总工期) ≥△>FF(自由时差)
D.以上都不是
【答案】B
35.下图所示的双代号网路计划,说法错误的是()

A.网路计划的计算工期为14
B.工作C和D为关键工作
C.工作E的自由时差为2天
D.工作B的总时差为2天
【答案】A
36.关于建设工程投资项目资本金说法,正确的是()
A.投资项目资本金属于债务性资金
B.项目法人应承担投资项目资本金的利息
C.投资项目资本金是指由投资者认缴的出资额
D.投资者可转让其出资,也可以抽回
【答案】C
37.新设项目法人融资模式最突出的特点是()
A.有限追索
B.风险分担
C.融资成本较高
D.信用结构多样化
【答案】A
38. 根据《国务院办公厅转发国家发展改革委、财政部〈关于规范实施政府和社会资本合作新机制的指导意见》的通知》,政府和社会资本合作特许经营项目的特许经营期限,原则上不超过()年。
A.25
B.30
C.35
D.40
【答案】DP148
39.关于合同计价的基本方式,招标人可以不向投标人提供工程量清单的计价方式是()
A.总价合同
B.可调单价
C.固定单价合同
D.成本加酬金合同
【答案】A
40.根据现行《中华人民共和国标准施工招标文件》通用合同条款的规定,超过一定规模的工程建设项目,应采取的合同管理模式()
A.发包人和承包人双方直接约定和操作的合同管理模式
B.发包人委托监理人代表发包方进行工程合同管理模式
C.发包人、监理人、和承包人三方共同约定的合同管理模式
D.发包人委托监理、设计、审计等多方进行共同管理的合同模式
【答案】BP151
41. 根据现行《中华人民共和国标准施工招标文件》,关于通用合同条款,计价方式的正确说法是()
A.仅适用于单价合同
B.仅适用于总价合同
C.同时适用于单价合同和总价合同
D.适用于单价合同及其他计价
【答案】C
42.根据国家发改委发布的《必须招标的工程项目规定》(国家发展改革委令2018年第16号)必须招标的工程项目是()
A.工程施工项目单项合同估算价为300万元的
B.工程勘察服务单项合同估算价为50万元的
C.工程设计服务单项合同估算价为80万元的
D.工程监理服务单项合同估算价为120万元的
【答案】D
43.根据《中华人民共和国招标投标法》,需要招标人编制招标公告的招标方式是()
A.公开招标方式
B.邀请招标方式
C.选择性招标方式方式
D.有限竞争性招标
【答案】A
44.根据招投标,编制最高限价的说法,错误的是()
A.招标人应当同时编制标底和最高投标限价
B.设置最高限价可以防止哄抬标价
C.招标人编制最高限价
D.招标人编制的最高限价是投标人的交易价
【答案】A
45.根据现行《中华人民共和国标准施工招标文件》(通用合同)条款“单价子目的计量”的规定,中标人已标价工程量清单中的单价子目的工程量为()。
A. 估算工程量
B. 实际工程量
C. 结算工程量
D. 计量工程量
【答案】A
46.工程量()复核。
A. 建设单位
B. 监理单位
C. 建设单位邀请施工单位
D. 监理单位邀请施工单位
【答案】B
47. 对于土石方开挖和填筑工程的工程量(单位:m3)计量方法是()
A.工程量分解计量法
B.图纸计算法
C.平均断面面积法
D.联合计量法
【答案】C
48.下列工程费用支付项目,属于工程量清单支付项目的是()
A.开工预付款
B.工程变更
C.质量保证金
D.暂列金额
【答案】D
49.根据现行《中华人民共和国标准施工招标文件》,监理人收到期中进度付款申请以及相应的支持性证明文件后的()天审核完成。
A.7
B.14
C.21
D.28
【答案】B
50. 某工程施工合同约定质保金扣留比例为3%,经监理人确认的本月工程价款为500万元,应支付材料预付款80万元,另外,发生的工程变更类项目,上月末累计完成90万元,本月末(累计)完成130万元。本月应扣留的质量保证金的计算结果(单位为:万元),正确的是()
A.15.0
B.16.2
C.17.4
D.18.6
【答案】B
【解析】[500+(130-90)]×3%=16.2
51. 根据《安全法》管行业必须管安全、管业务必须管安全、管生产经营必须管安全,强化和落实生产经营单位()
A.管理责任
B.主任责任
C.连带责任
D.监督责任
【答案】BP221
【解析】安全生产工作实行管行业必须管安全、管业务必须管安全、管生产经营必须管安全,强化和落实生产经营单位主体责任与政府监管责任,建立生产经营单位负责、职工参与、政府监管、行业自律和社会监督的机制。
52.生产经营单位应当具备安全生产条件所必须资金投入()予以保证。
A.县级人民政府
B.县安全生产监督部门
C.生产经营单位财务部门
D.生产经营单位负责人
【答案】D
53. 根据《建设工程安全施生产管理条例》,()审查施工组织设计中安全技术措施。
A.建设单位
B.施工单位
C.监理单位
D.设计单位
【答案】C
54.根据《公路水运工程淘汰危及生产安全施工工艺、设备和材料目录》,属于禁止使用的施工工艺是()
A.卷扬机钢筋调直工艺
B.非数控预应力张拉设备
C.基桩人工挖孔工艺
D.扣件式钢管满堂支撑架
【答案】A
55.根据《公路水运工程安全生产条件通用要求》,()主要负责人应取得交通运输主管部门的安全生产考核合格证书。
A.建设单位
B.施工单位
C.监理单位
D.设计单位
【答案】B
56.施工现场临时用电应实行()配电,设置逐级回路保护
A.一级
B.二级
C.三级
D.四级
【答案】C

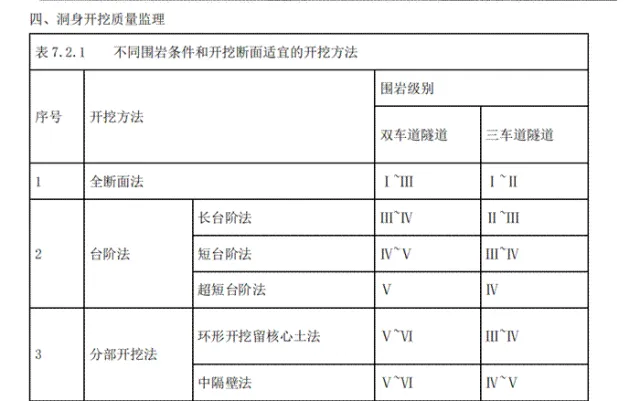

57.一种从初始原因事件起,分析各环节事件”成功”或”失败”的发展路径,并预测各种可能结果的危险源识别方法是()
A.安全检查表
B.危险与可操作研究
C.事件树分析
D.故障树分析
【答案】C

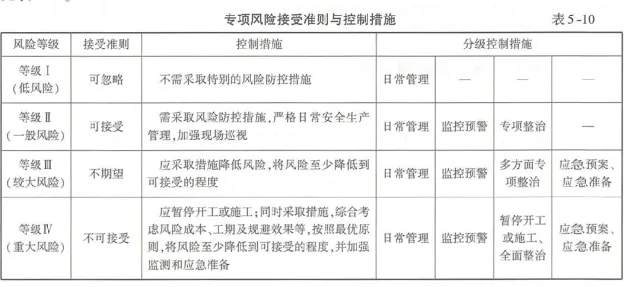

58.根据风险评估结果,接受准则为“可接受”,控制措施为险“应采取措施降低为可接受”的等级是()。
A.低风险
B.一般风险
C.较大风险
D.重大风险
【答案】B/C题目有错误

59.下列事故属于重大安全隐患的是()
A.危险和整改难度小,经一定时间整改能排除
B.危险和整改难度小,应当局部停产停业的隐患。
C.危险和整改难度较大,不需要停产停业的
D.因外部因素影响致使产生经营单位自身难以排除
【答案】DP262
【解析】事故隐患分为一般事故隐患和重大事故隐患。一般事故隐患,是指危害和整改难度较小,发现后能够立即整改排除的隐患。重大事故隐患,是指危害和整改难度较大,应当全部或者局部停产停业,并经过一定时间整改治理方能排除的隐患,或者因外部因素影响致使生产经营单位自身难以排除的隐患。
60. 根据安全风险管控要求,必须填报风险清单报告属地负有安全生产监督管理职责部门的是()。
A.较大风险
B.一般风险
C.低风险
D.重大风险
【答案】DP264
【解析】安全风险等级的分级,从高到低划分为重大风险、较大风险、一般风险和低风险,分别用红、橙、黄、蓝四种颜色标示。其中,重大安全风险应填写清单、汇总造册,按照职责范围报告属地负有安全生产监督管理职责的部门。要依据安全风险类别和等级建立企业安全风险数据库,绘制企业“红橙黄蓝”四色安全风险空间分布图。
61.以下不属于重大事故隐患的是()
A.施工单位技术负责人无有效安全生产考核合格证书
B.压力容器定期检验的检验结论为“不符合要求”
C.起重机未经首次检验,仍继续使用
D.起重机械定期检验的检验结论为“不合格”,仍继续使用
【答案】AP266-269
【解析】(2)施工单位主要负责人、项目负责人、专职安全生产管理人员无有效安全生产考核合格证书从事相应工作;
62.实行专业分包并由专业分包单位编制专项施工方案的由()确定实施。
A.总包单位技术负责人签字+盖总包单位公章
B.分包单位技术负责人签字+盖分包单位公章
C.分包单位技术负责人签字+总承包单位公章
D.总承包、专业分包单位技术负责人签字+总承包、专业分包单位公章
【答案】D
63.不需要专家论证的专项施工方案,经()审批后并加盖公章方可实施。
A.建设单位技术负责人
B.施工单位技术负责人
C.总监理工程师
D.设计代表
【答案】C
【解析】 6.2 不需专家论证的危大工程专项施工方案,经施工单位审核合格后报监理单位,由项目总监理工程师审查签字并加盖项目监理机构公章后方可实施。
64.需要专家论证的是()
A.深度为4m、存在有毒由害气体的深基坑
B.支架搭设高度5m
C.支架搭设跨度15m
D.混凝土挡土墙基础
【答案】A
65.根据《公路水运工程项目生产安全事故应急预案编制要求》,由施工单位编制的是()
A.项目综合应急预案、专项应急预案
B.项目综合应急预案、现场处置方案
C. 专项应急预案、现场处置方案
D.专项应急预案、应急救援演练方案
【答案】C
66.应急预案评审通过后,应由()签发实施,以正式文件全体人员公开发布。
A.建设单位安全负责人
B.编制单位主要负责人
C.建设单位技术负责人
D.编制单位技术负责人
【答案】BP279
【解析】施工单位主要负责人、项目负责人、专职安全生产管理人员无有效安全生产考核合格证书从事相应工作;
67.关于”两区三场”的说法,正确的是()
A.生活区应设置在起重设备的1倍倾覆半径范围之外(1.5)
B.门式起重机两侧与建筑物侧墙或立柱之间距离应不小于净距不应小于25CM(50CM)
C.活动板房不应超过两层
D.空心板叠层不应超过四层(3层)
【答案】CP286-287
68. 关于人员上下通道安全防护的说法,正确的是()
A.上下爬梯超过8m时应设置缆风设施
B.笼梯高度超过4m时,应设置连墙件(5m)
C.上下爬梯休息平台宽度不应小于2m(1m)
D.上下爬梯两侧应设置高度1m的临边防护栏(1.2m)
【答案】AP291
69.根据《公路水运工程安全生产监理管理办法》,施工单位采用新设备、新材料的,应当对作业人员进行相应的安全生产教育,作业前开展()
A.操作规程交底
B.岗位风险提示
C.规则制度宣贯
D.技术要点培训
【答案】B
70.根据《公路水运工程生产安全重大事故隐患判定标准》,不应判定为生产重大事故隐患的是()
A.移动模架预压不合格即投入使用
B.爬模系统未经验收合格即投入使用
C.翻模系统未经验收合格即投入使用
D.支架支撑体系验收合格未挂牌
【答案】D
71.某项目发生直接经济损失4000万元的安全事故,根据《生产安全事故调查处理条例》,该事故等级为()
A.特别重大事故
B.重大事故
C.较大事故
D.一般事故
【答案】C
72.根据《交通运输行业建设工程生产安全事故统计报表制度》,关于部门事故报告要求,说法正确的是()
A.月度报告无故延迟48小时,视为迟报(24h)
B.快报未填写报送重要项目的,视为漏报
C.月度表未填写报送重要项目的,视为瞒报
D.存在以上行为的,依法追究刑事责任
【答案】BP302
【解析】(5)快报表报送超过规定时限,视为迟报。月报表于次月5日前未报送的,应说明情况,无故超过24h,视为迟报。快报表和月报表因过失未填写报送有关重要项目的,视为漏报;故意不属实上报有关重要内容的,经查证属实的,视为谎报;故意隐瞒已发生的事故,经有关部门查证属实的,视为瞒报;存在以上行为的,视情节在行业内给予通报,构成犯罪的,依法追究刑事责任。
73.监理机构对施工单位的安全管理制度执行情况进行检查的频率每年至少多少()次
A.1
B.2
C.3
D.4
【答案】AP305
74.监理工程师对专项应急预案审查的重点是()
A.施工单位安全生产许可证
B.施工单位“三类人员”持证情况
C.施工单位内部编审程序是否符合要求
D.专项应急预案成本预算明细
【答案】C
75.监理工程师巡视发现事故隐患时,应采取的做法是()
A.发现的各类事故隐患,应及时下达停工令
B.情况严重的,应及时下达停工令并报建设单位
C.情况严重的,应及时下发停工令报交通运输主管部门
D.情况严重的,应及时下达停工令报安全监督管理部门
【答案】B
76. 环境影响登记表,报建设项目所在地()环境保护行政主管部门备案。
A.省级
B.地市级
C.县级
D.乡镇级
【答案】CP328
【解析】依法应当填报环境影响登记表的建设项目,建设单位应当按照国务院环境保护行政主管部门的规定将环境影响登记表报建设项目所在地县级环境保护行政主管部门备案。环境保护行政主管部门应当开展环境影响评价文件网上审批、备案和信息公开。
77.环境影响评价分类对象为()
A.规划环境影响评价
B.大气环境影响评价
C.生态环境影响评价
D.环境影响后评价
【答案】AP331
【解析】按照评价对象,环境影响评价可以分为规划环境影响评价和建设项目环境影响评价。按照环境要素,环境影响评价可以分为大气环境影响评价、水环境影响评价、声环境影响评价、生态环境影响评价和固体废物环境影响评价。按照时间顺序,环境影响评价可以分为回顾性评价、环境质量现状评价、环境影响预测评价和环境影响后评价。
78.根据《绿色交通发展纲要》,下列属于绿色交通的基本原则是()
A.生态优先,绿色发展
B.效率优先,快速发展
C.技术主导,独立推进
D.政府主导,综合治理
【答案】AP336
【解析】2.基本原则(1)生态优先,绿色发展。(2)深化改革,创新驱动。(3)重点突破,系统推进。(4)多方参与,协同治理。
79.发生应环境污染造成直接经济损失3000万元的事件,该事件属于()
A.特别重大突发环境事件
B.重大突发环境事件
C.较大突发环境事件
D.一遍突发环境事件
【答案】BP341
80.下列施工环境保护监理工作,属于施工阶段的是()
A.第一次工地会议
B.审查施工单位的临时用地方案
C.检查环境保护措施和成果
D.评估环保目标的完成情况
【答案】C

二、多项选择题(共40题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)
81.按照《公路规范》监理人员的数量和专业结构,应根据()A.监理内容
B.监理费用
C.工程规模
D.施工阶段
E.合同工期
【答案】ACDE
82.根据现行《公路工程监理规范》驻地监理工程师职责()
A.主持召开监理例会
B.审批监理细则
C.审批月进度施工计划
D.审验主要原材料和混合料
E.进行分部工程质量评定
【答案】ACE
【解析】驻地监理工程师及驻地办应履行的主要职责如下:
(1)主持编制监理细则。
(2)主持召开工地例会。
(3)审批月进度计划,审查一般原材料和混合料。
(4)审批分部分项工程开工申请,签发分部分项工程停工令及复工令。
(5)核查施工单位测量、施工放线成果并进行复测。
(6)采取巡视、旁站、抽检和验收等方式,检查施工质量、安全和环保等情况。
(7)组织分项工程(中间)交工检验评定,进行分部工程质量评定。
(8)核算工程量清单,对已完工程进行计量。
(9)组织填写监理日志,编写监理工作报告,归集监理资料。P5
83.根据公路工程监理规范,监理工作报告的内容()
A.监理工作方案和主要方法
B.监理工作情况,包括组织机构,人员,设备和设施情况等。
C.施工过程中存在的主要问题及处理情况;
D.交工验收时存在的问题及处理情况。
E.监理工作成效和监理工作体会,说明和建议。
【答案】BDE
【解析】监理工作方案属于监理计划
(8)监理工作报告的主要内容:
①工程概况。
②监理工作情况,包括组织机构、人员、设备和设施情况等。
③监理工作成效,包括质量、安全、环保水保、费用、进度监理和合同事项管理等措施,施工过程中检查情况,工程质量评定情况及问题处理、事故处理情况等。
④交工验收时存在的问题及处理情况。
⑤监理工作体会、说明和建议。P18
84.根据《公路工程质量检验评定标准》,分部工程质量评定合格应符合的规定有()
A.检验记录应完整
B.检查项目应合格
C.评定资料应完整
D.所含分项工程及检查项目应合格
E.外观质量应满足要求
【答案】CDEP22
【解析】 4.分部工程质量评定为合格的规定
(1)评定资料应完整。
(2)所含分项工程及检查项目应合格。
(3)外观质量应满足要求。
85.根据《公路工程施工监理规范》,监理抽检记录表的内容()
A.合同段、时间等基本情况
B.抽检工程部位,项目及其指标
C.检测,检查的结果、结论
D.实际完成的工程量
E.旁站记录
【答案】ABC
【解析】监理抽检记录表的主要内容:
(1)抽检人、抽检合同段、抽检时间等基本情况。
(2)抽检的工程部位、项目及其指标。
(3)检测、检查的结果、结论。
(4)处理意见。
(5)审核人审核认可后的签字等。P13
86.根据公路工程监理规范,工地例会说法正确的()
A.专业监理工程师召开
B.驻地监理工程师召开
C.宜每月一次
D.建设单位代表参加
E.会议纪要应由施工单位编写
【答案】BCD
87.根据现行《公路路基施工规范》,下列说法正确的是
A.根据填筑材料的不同,可分为填石路基和填土路基两类
B.路床是指路面以下0.8M或1.2M范围内的填筑部分
C.各交通等级荷载公路路面以下0.3M范围内为上路床
D.路基高度是指路基中心设计高程与原地面高程平均之差
E.上路堤是指路床以下0.8M 厚度范围内的填方部分
【答案】BCD
88.根据《公路路基施工技术规范》,划分高路堤、陡坡路堤、和深挖路堑的主要依据有()
A.填筑工艺的不同
B.开挖高度的不同
C.填筑材料的不同
D.开挖深度的不同
E.地面坡度的不同
【答案】BD
89.关于路基填料说法正确是()
A.宜选择级配好的砂类土,黏质土细粒土作为填料
B.含草皮、生活垃圾、腐殖质的土,严禁作为填料
C.泥炭土,冻土,不得直接用于路基填筑
D.粉质土直接用于二级公路路床填筑
E.有机质土,不得直接用于路基填筑
【答案】BCE
【解析】(1)宜选用级配好的砾类土、砂类土等粗粒土作为填料。(2)含草皮、生活垃圾、树根、腐殖质的土,严禁作为填料。(3)泥炭土、淤泥、冻土、沼泽土、强膨胀土、有机质土及易溶盐超过允许含量的土,以及含水率超过规定的土,不得直接用于路基填筑;确需使用时,应采用图纸要求的技术措施进行处理,经检验满足要求后方可使用。(4)粉质土不宜直接填筑二级及二级以上公路的路床,不得直接用于填筑冰冻地区的路床及浸水部分的路堤。(5)通常情况下,有机质含量大于5%的土,液限大于50%、塑性指数大于26的土,不适合作为路基填料。
90.根据《公路路基施工技术规范》,下列石方路基挖填技术措施,正确的是()
A.石方开挖应自上而下逐级开挖,逐级进行防护
B.石方开挖应采用硐室爆破法,以求石方粒径适合填筑
C.压实机械选用自重不小于18t的振动压路机
D.严禁采用易风化的岩石和软质岩石石料填筑路堤
E.每挖3-5m应复测边坡边线和坡率
【答案】ACDE
91.下列关于特殊填料路基说法,正确的有()
A.粉煤灰适合各等级道路路堤
B.土工泡沫适合于软土地基上路堤填筑
C.煤矸石不宜用于高速公路、一级公路上路堤填筑
D.工业废渣不可用于公路路堤填筑
E.砂料不宜直接用于路床填筑
【答案】ABCE
【解析】粉煤灰可用于各级公路路堤填筑,不得用于高速公路、一级公路的路床和二级公路的上路床。
土工泡沫塑料可用于软土地基上路堤、桥涵与挡土墙构造物台背路堤、拓宽路堤和修复失稳路堤等。
工业废渣可用于公路路堤填筑,不得用于高速公路、一级公路路床和路堤浸水部位。
砂料可用于公路路堤填筑,不宜直接用于路床填筑。P57
92.根据《公路路面基层施工技术细则》,关于路面基层材料中土的分类,正确的有()
A.基层材料中土的分类有细粒土、中粒土和粗粒土
B.用水泥初凝时间应大于3h,终凝时间应大于10h
C.各级公路所用石灰应不低于Ⅱ级技术要求
D.高速公路路面基层不宜用水泥稳定煤矸石
E.粗集料不可直接采用天然砾石
【答案】AD
【解析】高速公路和一级公路用石灰应不低于Ⅱ级技术要求,二级以下公路宜不低于Ⅲ级技术要求。高速公路和一级公路的基层,宜采用磨细消石灰。
用作被稳定材料的粗集料宜采用各种硬质岩石或砾石加工成的碎石,也可直接采用天然砾石。
93.关于夏季炎热天气施工水泥稳定碎石基层的说法,正确的有()
A.混合料拌和至碾压完成宜在2h之内
B.混合料拌和时含水率可高于最佳含水率2~3个百分点
C.混合料碾压时含水率可比最佳含水率增加0.5~1.5个百分点
D.摊铺因故中断时间大于2h时,应设置横向接缝
E.洒水养护为基本养护方式
【答案】ACDEP113
【解析】对水泥稳定材料或水泥粉煤灰稳定材料,宜在2h之内完成碾压成型
94.沥青路面试验段在铺筑之前施工单位向监理单位报送的主要资料有()
A.配备的试验技术人员
B.配备的机械设备
C.试验段的位置和长度
D.试验段总结报告
E.实体检测数据
【答案】AB
【解析】在铺筑试验路段之前,施工单位应安装好与本项工程有关的全部试验仪器和设备(包括沥青、石料、混合料等以及多项室内外试验的配套仪器,设备及取芯机等),配备足够数量的熟练试验技术人员,并报请监理工程师审查批准。
95.路面工程的改性沥青混合料采用双钢轮压路机碾压时,应遵循的碾压原则有()
A.高频,低幅
B.匀速,快压
C.紧跟,慢压
D.高温,高频
E.先压边在压中
【答案】ACDP133
【解析】改性沥青混合料的碾压应采用双钢轮压路机,应遵循“高温、紧跟、匀速、慢压、高频、低幅、先边后中”的原则,即紧跟在摊铺机后面,采取高频率、低振幅的方式慢速碾压。
96. 关于沥青路面同步碎石封层施工的说法,正确的有()
A.下承层8mm以下的微小裂维可不处理(5mm)
B.封层车开出施工作业段时应按前进方向开出
C.封层车应按试验段确定的车速匀速行驶
D.为了避免胶结料太黏,应在胶结料变冷后方可用26t以上的轮胎压路机进行碾压
E.碎石撒布重叠时应及时清扫浮石(碾压成型后)
【答案】BCDP138
97.关于公路桥梁工程的说法,正确的有()
A.梁式桥以受弯为主,拱桥以受压为主,悬索桥以受拉为主
B.总长500m、单孔跨径180m的桥梁为特大桥
C.总长800m、单孔跨径35m的桥梁为大桥
D.总长80m、单孔跨径30m的桥梁为中桥
E.桥梁按行车道位置共分为上承式和下承式桥两种
【答案】ABCD
98.根据现行《公路桥涵施工技术规范》,关于桥梁工程原材料管理的说法,正确的有()。
A.钢筋分批检验,每批的质量不宜大于60t
B.钢筋在工地的存放时间不宜超过12个月
C.钢筋的级别、种类和直径需要代换时,应得到设计单位的书面认可
D.水泥的品种和强度等级通过试验选定
E.水泥宜采用袋装水泥
【答案】ACD
【解析】公路桥涵混凝土工程宜采用散装水泥。
99.关于桥梁钢筋骨架焊接拼装的说法,正确的有()
A.钢筋骨架的焊接拼装应在坚固的工作台上进行
B.拼装前应按设计图纸放大样,并应考虑焊接变形的预留拱度
C.骨架焊接时应保证不同直径的钢筋的中心线在同一平面上
D.宜由中到边对称地向两端施焊,应先焊骨架上部,后焊骨架下部
E.相邻焊缝应顺方向一次焊成,不得采用分区对称跳焊的方法
【答案】ABC
【解析】钢筋骨架的焊接拼装应在坚固的工作台上进行,操作时应符合下列规定:
①拼装前应按设计图纸放大样,放样时应考虑焊接变形的预留拱度。拼装时,在需要焊接的位置宜采用楔形卡卡紧,防止焊接时变形。
②骨架焊接时,要保证不同直径钢筋的中心线在同一平面上。施焊顺序宜由中到边对称地向两端进行,先焊骨架下部,后焊骨架上部。相邻焊缝应采用分区对称跳焊,不得顺方向一次焊成。
100. 根据现行《公路工程脚手架与支架施工安全技术规程》,关于桥梁工程脚手架地基的检查要求正确的有(),
A.地基应坚实、平整,场地应有排水措施,无积水
B.土层地基上应浇筑强度等级不应低于C15的混凝土垫层,且厚度不应小于150mm
C.当采用槽钢代替混凝土垫层时,槽钢型号不应小于12号,且槽钢应采用仰铺法
D.混凝土结构层或沥青路面上的立杆底部应设置底座或垫板
E.对承载力不足的地基土或混凝土结构层应进行加固处理
【答案】ADE
【解析】脚手架的地基应符合下列规定:
①地基应坚实、平整,场地应有排水措施,无积水;
②土层地基上应浇筑混凝土垫层,混凝土垫层强度等级不应低于C20,厚度不应小于150mm;当采用木垫板代替混凝土垫层时,木垫板厚度不小于50mm,宽度不小于200mm,长度不小于两跨的木垫板;当采用槽钢代替混凝土垫层时,槽钢型号不应小于14号,长度不应少于两跨,且槽钢采用仰铺;
③混凝土结构层或沥青路面上的立杆底部应设置底座或垫板;
④对承载力不足的地基土或混凝土结构层应进行加固处理;
⑤对于严寒地区应有防止地基发生冻胀和冻土融化沉降的措施。
101.关于钻孔灌注桩埋设护筒的说法,正确的有()。
A.护筒的中心位置与桩中心平面位置偏差应不大于50mm
B.护筒顶高于地面0.3m,同时应高于桩顶设计高程1m
C.护筒四周宜用透水性好的砾石材料围护
D.护筒的埋置深度在旱地或筑岛处宜为2~4m
E.护筒应在混凝土终凝后拔出
【答案】ABDP 220
【解析】护筒宜在混凝土浇筑完成后拔出,有留置护筒要求的除外。
钻孔应采用埋设护筒的方法,对钻机进行导引和固定孔口、保持泥浆水头。桩位处于旱地或位于浅水区时,做好定位;在深水区设置护筒时,要确保护筒埋设后的稳定,四周宜用黏土围护,防止漏跑浆。
102.关于桥梁钻孔灌注桩清孔的说法,正确的有( )
A.经建设单位同意,施工单位采用加深钻孔深度的方式代替清孔
B.不论采用何种清孔方法,在清孔排渣时,必须保持孔内水头高度,以防坍孔
C.清孔后泥浆的相对密度宜控制在1.03~1.10,对于冲击成孔的桩可提高至1.25
D.清孔后泥浆的检测指标,应从桩孔的顶部、底部分别取样检测,并取其最大值
E.清孔后孔底沉淀厚度不得超过设计规定。设计未规定时,对于支承桩宜不大于50mm
【答案】BEP201
【解析】(2)清孔后,泥浆的相对密度宜控制在1.03~1.10,对于冲击成孔的桩,可适当提高,但不超过1.15。黏度宜为17~20Pa·s;含砂率小于2%;胶体率宜大于98%。清孔后的泥浆指标,一般是从桩孔的顶、中、底部分别取样进行检测并取其平均值。清孔后,孔底沉淀厚度不得超过设计规定。设计未规定时,对桩径小于或等于1.5m的摩擦桩宜不大于200mm;对桩径大于1.5m,或桩长大于40m以及土质较差的摩擦桩宜不大于300mm;对于支承桩宜不大于50mm。
(4)不得采用加深钻孔深度的方式代替清孔。
103.关于桥梁工程下部构造的现浇混凝土墩、台身施工质量控制的说法,正确的有()。
A.墩身模板安装前,应对其施工范围内的基础顶面混凝土进行凿毛、清理
B.当墩身高度超过10m时,可分节段施工
C.已浇节段的墩身混凝土强度不低于2.5MPa时,方可浇筑后一节段
D.墩身各节段混凝土浇筑的施工间歇时间,宜控制在14d 以内
E.墩身混凝土分节段浇筑并全部完成后,养护时间不得少于7d
【答案】ABCEP209
【解析】墩、台身高度超过10m时,可分节段施工,节段的高度宜根据混凝土施工条件和钢筋定尺长度等因素确定。上一节段施工时,已浇节段的混凝土强度应不低于2.5MPa。各阶段浇筑混凝土施工的间歇时间宜控制在7d以内。
104、关于桥梁预应力施工的说法,符合现行《公路桥涌施工技术规范》的有( )。
A.预应力筋的理论伸长值应通过试验确定,在材料、现场条件发生变化时,应重新试验
B.施加预应力之前,结构或构件的混凝土已达到要求的强度和弹性模量(或龄期)
C.预应力筋的张拉质量控制应以伸长率控制
D.预应力筋实施张拉时,千斤顶与预应力筋、锚具的中心线应在同一轴线上
E.预应力筋的张拉顺序和张拉控制应力均应符合设计规定值或规范容许值
【答案】BDEP217
【解析】预应力筋的理论伸长值应通过计算确定,在材料、现场条件发生变化时应重新计算。A错误
预应力筋张拉采取应力和伸长率双控 C错误
105.关于桥梁工程基础施工的说法,正确的有()
A.钻孔桩采用加深钻孔深度的方式代替清孔
B.沉桩工程应在施工前进行工艺试桩和承载力试桩
C.水下混凝土的灌注时间不得超过首批混凝土的初凝时间
D.地下连续墙基础的施工平台应坚固、平整,适合于重型设备和运输车辆行走
E.钻孔桩混凝土灌注的过程要做好灌注记录,核对有关数据
【答案】BCDE
106.关于桥梁伸缩装置施上的说法,正确的有()
A.伸缩装置应在施工现场进行组装
B.安装前,应按现场实际气温调整其安装定位值
C.伸缩装置两侧过渡段混凝土强度达到设计强度的85%以上,方可开放交通
D.伸缩装置安装质量检查的关键项目有缝宽和焊缝探伤
E.安装时,伸缩装置的中心线和桥梁中心线相重合
【答案】BDEP250
【解析】伸缩装置应在工厂组装,出厂时应附有效的产品质量合格证明文件。在运输和存放过程中应避免阳光直接暴晒或雨淋,保持清洁,防止变形。
伸缩装置应在沥青混凝土铺装后,采用反开槽的方式进行安装。安装前,应按现场实际气温调整其安装定位值。
安装时应使伸缩装置的中心线和桥梁中心线相重合
伸缩装置安装固定后,应在其能自由伸缩的开放状态下进行两侧过渡段混凝土的浇筑施工,浇筑时应采取措施防止定位固定的构件移位。对洒落的混凝土要及时清除。混凝土开始养生后,在未到达到设计要求前不得开放交通。
107.根据现行《公路隧道施工技术规范》,关于隧道开挖方法转换的规定,正确的有()。
A.转换前应进行技术交底
B.转换应逐渐过渡
C.分部断面变大、支护变弱应在较差的围岩段中进行
D.转换过程各开挖分部应及时支护
E.转换过程各开挖分部应及时闭合
【答案】ABDE
【解析】7.2.9开挖方法转换应符合下列规定:
1转换前应进行围岩级别核对,确认开挖方法和支护参数适用于前方围岩。
2分部断面变大、支护变弱应在较好的围岩段中进行。
3转换前应进行技术交底。
4转换应逐渐过渡。
5转换过程中各开挖分部应及时支护,及时闭合。
108.根据现行《公路工程施工安全技术规范》,关于隧道仰拱施工的规定,正确的有()。
A.每循环开挖长度不得大于3m
B.仰拱与掌子面的距离IV级围岩不得大于50m
C.仰拱与掌子面的距离V围岩不得大于40m
D.同一段落仰拱初期支护应在整幅开挖后一次施作
E.同一段落仰拱衬砌应一次整幅浇筑
【答案】BCE
109.根据现行《公路隧道施工技术规范》,为加快公路特长隧道施工进度,通常采用的辅助施工坑道有()。
A.斜井
B.竖井
C.车行横道
D.人行横道
E.平行导坑及与正洞连接横洞
【答案】ABE
110.下列监测项目中,属于隧道施工监控量测的必测项目有()
A.围岩内部位移
B.周边位移
C.围岩压力
D.拱脚下沉
E.地表下沉
【答案】BDE
111.下列施工方法中,适用于三车道、V级围岩隧道开挖的有()
A.双侧壁导坑法
B.长台阶法
C.中隔壁法
D.交叉中隔壁法
E.全断面法
【答案】ACD


112.关于公路交通标志按作用分类的说法,正确的有( )
A.禁令标志
B.指路标志
C.旅游区标志
D.辅助标志
E.警示标志
【答案】ABCDP347
【解析】公路交通标志按板面形状可分为方形、圆形、三角形和菱形等。按交通标志结构形式可分为单柱支撑式、双柱支撑式、单悬臂(F形)、双悬臂(T形)、门架式和附着式六大类。除门架式标志以外,其他均设置在公路路侧。按交通标志的作用分为警告标志禁令标志、指路标志、指示标志、旅游区标志、施工标志和辅助标志。
113.关于避险车道材料控制和施工技术规定的说法,正确的有()
A.制动床铺装集料规格和级配应符合设计要求
B.卵石压碎值不应大于40%
C.铺装前基床表面应清扫干净无杂物
D.集料的压碎值应符合设计要求
E.制动床表面除设计隆起外应无明显凹凸
【答案】ACDEP374
【解析】(2)卵(砾)石等制动集料应根据现行《公路工程集料试验规程》(JTGE42)的规定进行压碎值的检测试验,卵(砾)石等制动集料的压碎值不应大于23%。
114 .下列公路工程设施属于于机电工程设施的有()
A.监控设施
B.通信设施
C.照明设施
D.隧道机电设施
E.路网监测设施
【答案】ABCD
115.关于通信设施中通信光缆电缆线路工程要求的说法正确的有()
A.光缆电缆敷设路径符合设计要求。
B.直埋电缆表面距地面的距离不应小于 0.5 米
C.光缆接续完毕,如接头在人手孔中,无需保护措施
D.通信电缆应与电源电缆绑扎在同一线束内
E.光缆电缆两端应有永久性标签
【答案】AEP393
【解析】通信电缆与电源电缆应分开敷设,不应绑扎在同一线束内。光缆接续完毕,接头应有保护措施,接头盒应固定,具有良好的密封防水性能。
116 下列公路照明设施施工技术管理的说法正确的有()
A.照明灯杆立柱安装应竖直稳固
B.灯具接线应正确牢固
C.灯杆内导线可有接头
D.灯具外壳应可靠接地
E.电气设备的外露可导电部分与保护导体相串联
【答案】ABDP416
(8)灯具接线应符合施工图设计要求,且接线正确、牢固、排列整齐,应密封灯具进出线孔,灯臂、灯盘、灯杆内的导线不得有接头。
(9)照明设施电源电缆、控制线缆、接地线应按施工图设计要求敷设、连接施工,接线极性和相序应正确。
(10)灯具外壳、杆体、配电箱(柜)、桥架和线缆屏蔽层应可靠接地。
(11)电气设备的外露可导电部分应单独与保护导体相连接,不得串联,连接导体的材质、截面积应符合施工图设计要求。
117.根据《建设工程安全生产管理条例》,关于专家论证、审查专项施工方案的分部分项工程的有()
A.高大模板工程
B.地下暗挖工程
C.脚手架工程
D.深基坑工程
E.防排水工程
【答案】ABD
118.根据《公路水运工程淘汰危及生产安全施工工艺、设备和材料目录》,下列属于限制使用的施工工艺、设备的有()
A.直接凿除法桩头处理工艺
B.单轴水泥搅拌桩施工机械
C.非数控预应力张拉设备
D.非数控孔道压浆设备
E.桥梁悬臂浇筑配重式挂篮
【答案】ABCD
119.根据《公路工程建设项目概算预算编制办法》,下列费用中,属于直接费用的有()。
A.人工费
B.材料费
C.机械使用费
D.措施费
E.设备购置费
【答案】ABC
120.根据《公路工程标准施工招标文件》,关于工程计量单位的说法,正确的是()。
A.场地清理的清理与掘除的工程量,以千平方米(km2)为单位计量。
B.挖方工程土石方的工程量,以立方米(m³)为单位计量。
C.填方工程土石混填的工程量,以立方米(m³)为单位计量。
D.台背回填的工程量,以立方米(m³)为单位计量。
E.软基处理粉喷桩的工程量,以米(m)为单位计量。
【答案】BCDE
