桩井设计题(真题)

四季读书网 1 0
桩井设计题(真题)
桩井设计真题
拟爆破开挖的桩井,直径为1.8m,挖深为18m。石灰岩,岩石坚固性系数f=6~8。周边环境:一侧100m处有居民区。  设计要求:依据本工程,请选择合理的爆破施工方案;根据方案做出主要的技术设计步骤和相应的参数计算。
网友发来一道真题,据说是最近某省考核真题。
如何理解这道题?
桩井规格:直径D=1.8m,开挖深度L=18米。给定的直径,含不含护壁厚度,题目没说含,也没说不含。对于爆破考核题来说,这不是主要的,题目没给定的,我们就不去猜测。直径是1.8m,我们就认为是开挖直径。爆破设计考核题主要考核的是如何做好爆破设计,题目没给的东西,我们不去随意添加。有人说要考虑护壁厚度,但题目没给,护壁厚度也不是固定的,围岩特性不同,护壁厚度也不一样。
岩石特性:石灰岩,岩石坚固性系数为6~8,中等硬岩,其它状况如裂隙、节理、溶洞、断层等等都没给定,就当是相对均质稳固岩体。
周边环境:有一侧距离居民区仅100米,这就需要考虑爆破振动、爆破飞石、空气冲击波、还有噪音等。不管是哪个方向,爆破设计必须要考虑这100m范围内的安全性。因此,不能有大量抛掷物,也不能有太深的大爆破,需要考虑浅孔分层松动爆破。
施工条件:桩井断面不大,深井作业,需要加强安全防护,而且只能垂直向下实行浅孔爆破,分层开挖,每次进尺不能太大,尽量松动能铲装,基本上就是弱松动,少飞石,低振速,强防护的要求。
爆破方案如何定?
根据上面对题目的理解,可以确定爆破主要考虑因素:
松动爆破:只破碎岩石,不做抛掷,控制爆破飞石,这样源头把控安全。
分层开挖:实行浅孔分层开挖,进尺需要根据断面小的特点进行控制。
周边控制:减少爆破对孔壁的破坏,可以实行光面爆破,减少超挖或欠挖,防止坍塌,节约成本。
采用数码电子雷管:最大限度地降低爆破振动。
可以总结爆破方案:
浅孔分层爆破+光面爆破+逐孔起爆
主要设计步骤:
1、确定分层高度,炮孔布置方式;
2、设计孔网参数,炮孔深度、孔径、孔距、排距、最小抵抗线等;
3、确定单孔装药量,分层总装药量,装药结构;
4、起爆网路设计,逐孔起爆的起爆点,起爆顺序,延期时间设置等。
5、爆破有害控制:爆破振动、飞石、噪音、冲击波等;
6、安全措施:井口防护、施工工艺、具体安全措施及应急预案。
爆破参数如何设计?
1、基本参数的确定
   f=6~8 , 中等硬岩
手持风动凿岩机,钻孔直径42mm,
2#乳化炸药,直径32mm,
桩井直径1.8m,开挖半径0.9m 。
2、分层高度的确定
这个没有一个确定的值,要看爆破技术水平,一般在1~1.5m,桩井直径比较小,炮孔太深,可能掏不出来,太浅浪费成本。这里定为1 m ,H=1m。每排进尺设计也为1米。
3、炮孔深度设计
取超深0.2m ,即 h=0.2m
L =H+h=1+0.2=1.2 m
炮孔深度统一取1.2米,其实有的掏槽做得好的技术人员,也可以取1.5米的。这个没有特别的规定或公式要求,主要考虑到爆破效果,安全等因素。
4、炮孔布置
桩井直径才1.8米,半径0.9米,怎么去布置炮孔?按照圆形井筒断面,仍然需要有掏槽孔、辅助孔,实行光面爆破,还得在周边布置周边光爆孔。
掏槽形式有:直眼掏槽、锥形掏槽。很多设计方案选择的是锥形掏槽,三角形布置的话,角度为75°,那就是3个掏槽孔,孔深要比其它孔要深100~200,上面设计孔深是1.2米,那么掏槽需要1.3~1.4米,因为有角度,形成锥形掏槽,一般没有空孔,孔间距30~40cm。有的设计是4个炮孔,角度也是75°,成方形布置。孔间距40cm左右。
这里按照三角形布孔,孔间距0.40米来演算,那么掏槽孔布置在圆形断面圆心 半径为0.23的圆上。
辅助孔的布置,掏槽孔在半径为0.23的圆上,那么辅助孔与周边孔只有0.67m的空间,而桩井的周长只有5.66m, 要满足光爆的条件,E/W=0.6~0.8, 光爆孔距要小于光爆层厚度,至少光爆层厚度与周边孔孔距要相等。经过精确试算,辅助孔布置在半径为0.5的圆上。那么光爆层厚度就有0.40cm,按照相等试算,周边炮孔数为14个。为了便于爆破的均匀性,辅助孔设置6个平衡分布在半径为0.5的圆上,并且辅助孔的孔距是50cm。周边孔孔距是 近似40cm 。
这样总的炮孔数为 3+6+14=23 个炮孔。
这些孔网参数取值,没看到有特别的算法,都是经验取值,经验公式试算得来的。合理与否,需要试爆来调整。
炮孔布置图没有画,给个图示:

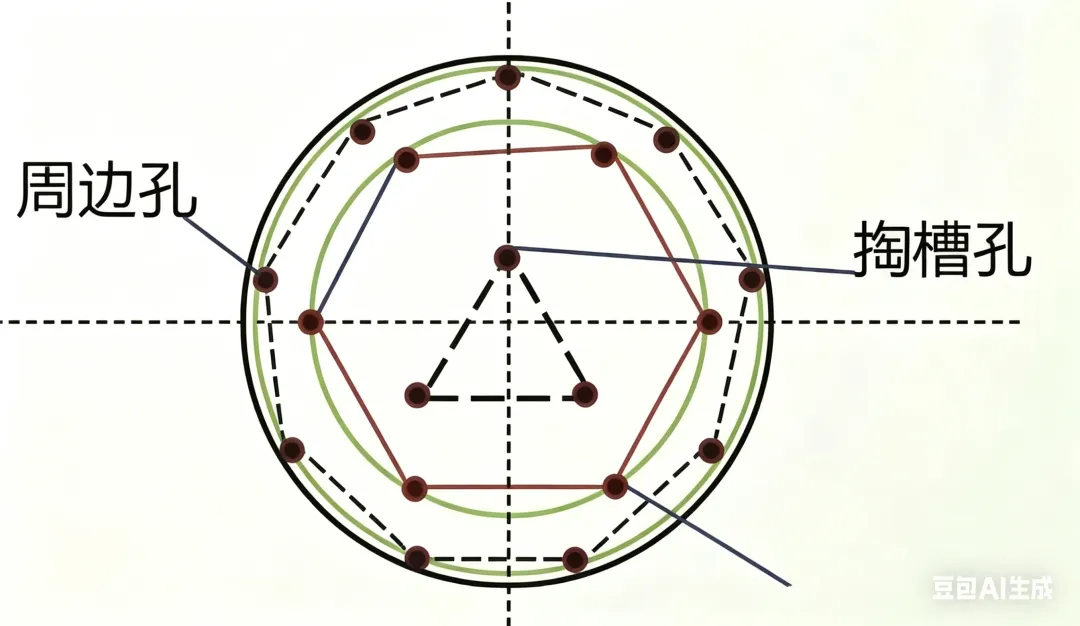

桩井设计题(真题) 第1张
炸药量计算
根据浅孔爆破,一般经验单耗,f=6~8, q=1.5~2.0/m^3, 有的方案到了3.2~3.8 kg/m^3, 岩性不一样,断面不一样,取值不一样。直径小于1米的断面,单耗取值大于5的都有。
因此,单耗的确定,作为设计只能根据经验来试算,然后根据试爆情况来调整。这里用2.0 来演算。
整个一个循环的体积为: πr^2 X 1.2 =3.05m^3,   那么总的装药量为 2.0X3.05=6.1 kg 。取6kg。
平均单孔装药量为 6 / 23=0.26kg
一般认为掏槽孔装药量要多20~30%, 周边孔装药量要少10~20%。这种比例不是固定的,随着断面面积的变化、岩性变化,比例是变动的。
那么平衡每孔装药量:
掏槽孔 每孔0.45kg,  3个孔共1.35kg;
辅助孔每孔0.30kg ,6个孔共 1.8kg;
周边孔每孔0.20 kg,14个孔 共 2.8kg 。
共装药 1.35+1.8+2.8=5.95 kg。
如果按照300g X 300的炸药规格。
掏槽孔每孔装 1条半药卷, 1.5条。
辅助孔 每孔1条。
周边孔可以实行间隔空孔装药,也就是7个装药孔,每孔400g 。也就是1+1/3 条。
实话说炸药量计算是个不太好把握的,没有干过桩井的人,炸药单耗的取舍有些困难的,少了炸不开,多了安全受到威胁。所以一般设计时参考很多方案后暂定一个单耗数值,当然不能太不靠谱,不能拿露天爆破的单耗来套,也不能完全用井巷掘进爆破单耗来套,井巷工程掘进是水平炮孔,桩井是垂直炮孔,同样的断面积,单耗要比井巷掘进大不少。
要完全控制好爆破,需要试爆,试爆可能还不止一次两次,有的需要多次试爆后,才能确定合适的炸药单耗。
考核题主要考核大家的设计思路和设计程序,并非考核大家完全的计算正确与否。
起爆顺序及起爆网路
掏槽孔没有空孔,一个自由面,朝向井口,可以同时起爆,延时可以设置为50ms;
辅助孔共6个可以实行逐孔起爆,与掏槽孔延时间隔 500ms,  孔间延时间隔 100ms, 即 500、600、700、800、900、1000;
周边孔与辅助孔之间延时间隔  500ms , 周边孔孔间延时间隔 5ms  。即:
1500、1505、1510、1515、1520、。。。。。。1570ms 。
这种设计,实际上对于所谓的排间是半秒起爆,而每排的孔间是微差间隔起爆。 周边孔为了减少对孔壁的破坏,但需要达到光爆效果,实行的小微差的起爆。在国外,曾经认为孔间延时间隔小于8ms,可以当做是同时起爆,对于爆破效果影响有限。但数码电子雷管的精确性,这个时间需要缩短,因此,把孔间延时间隔设置为5ms。
起爆网路图就不画了。
其它爆破振动和飞石的计算,以及噪音、冲击波等的演算就不赘述了,大家可以自己去完善。
安全防护需要注意的重点:
1、严格按 1.0m 分层开挖,严禁超深超药量爆破;
2、井口采用钢筋网 + 橡胶炮被全覆盖封堵,严控飞石;
3、深井作业加强通风、临时支护,防止危石掉落;
4、全程采用电子雷管, 降低振动叠加;
5、临近居民区爆破固定作业时间,避开夜间、午休时段。
因为网友的需要,临时起意做些思路,仅供大家参考,不正确的地方,欢迎大家讨论、指正!桩井设计题(真题) 第2张
