软考上岸:进度成本历年真题改编

四季读书网 3 0
软考上岸:进度成本历年真题改编
1、某个项目的预算是3000万元,工期为5个月,现在过去了3个月,实际成本1800 万元,项目进度和绩效都符合计划,而且这种情况也会持续下去,则再过3个月,项目的 EV 是(    )万元。
A.1800          B.2400         C.1200         D.3000
2、某土方工程总挖方量为4000 立方米。预算单价为45元/立方米。计划用10天完成,每天400 立方米。开工后第7天早晨刚上班时业主项目管理人员前去测量,取得了两个数据;已完成挖方2000立方米,支付给承包单位的工程进度款累计已支付120000元,那么此时项目CPI 和 SPI 分别为()。
A.CPI=0.75;SP1=0.75           B.CPI=0.83;SPI=0.83
C.CPI=0.75;SPI=0.83           D.CPI=0.83;SPI=0.75
3、某项目计划成本为400 万元,计划工期为4年,项目进行到两年时,监理发现预算成本为200万元,实际成本为100 万元,挣值为50万元,则项目成本偏差为( )万元,项目进度偏差为( )万元。
(1)A.150 B.-50 C.-150 D.50
(2)A.150 B.50 C.-150 D.-50
4、某项目当前的PV=150、AC=120、EV=140,则项目的绩效情况是( )。
A.进度超前,成本节约 B.进度滞后,成本超支C.进度超前,成本超支 D.进度滞后,成本节约
5、某信息化建设项目的状态数据为:实际成本(AC)=44150 元,计划值(PV)=40800 元,挣值(EV)=36610 元,则成本执行(绩效)指数是( )A.-7540 B.-4190 C.0.83 D.0.93

6、某信息化项目到2017年12月31 日的成本执行(绩效)数据如下表。根据表不正确的是( )。
软考上岸:进度成本历年真题改编 第1张
A.非典型偏差时,完工估算(EAC)为176840元
B.该项目成本偏差为-9340元
C.该项目进度绩效指数为0 .80
D.此项目目前成本超支,进度落后
7、甲公司生产急需5000个零件,承包给乙工厂进行加工,每个零件的加工费预算为20元,计划2周(每周工作5天)完成。甲公司负责人在开工后第9天早上到乙工厂检查进度,发现已完成加工3600个零件,支付款项81000元。经计算,( )。
A. 该项目的费用偏差为-18000 元 B. 该项目的进度偏差为-18000 元 C. 该项目的CPI 为0 .80 D.该项目的SPI 为0 .90
8、某ERP 软件开发项目共有12 个模块,项目经理对软件进行了成本预算,预算每个模块的开发成本为5万元,按照项目管理计划,每月开发一个模块,12个月完成开发工作。在项目进行到第3个月底的时候,项目经理对照计划,发现刚完成了2个模块的开发工作,经统计,实际花费的成本为15万元。若按照目前的绩效情况,到所有模块开发完成时预计花费的总成本为( )。
A.90 万 B.75 万 C.70 万 D.66.7 万
9、某项目计划安排为:2014年4月30日完成1000万元的投资任务。在当期进行项目绩效时评估结果为:完成计划投资额的90%,而CPI为50%,这时的项目实际花费为()万元
A.450 B.900 C.1800 D.2000
10、某工程项目,完工预算为2000万元。到目前为止,由于某些特殊原因,实际支出800万元,成本绩效指数为0 .8,假设后续不再发生成本偏差,则完工估算(EAC)为()万元。
A.2500 B.2160 C.2000 D.2800
11 、项目经理在进行预算方案编制时,收集到的基础数据如下:工作包的成本估算为 40 元;工作包的应急储备金为 万元;管理储备金为 万元。该项目的成本基准是( )万元。
A. 40 B. 44 C. 42 D. 46

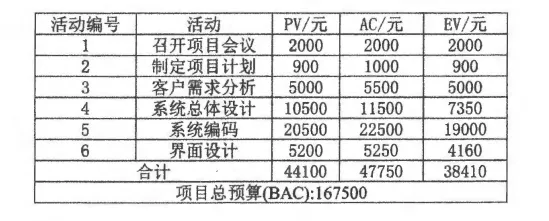

12、某软件开发项目包括A、B、C三项活动,目前各活动的相关信息如下(单位:万元)则该项目绩效处于( )状态。
软考上岸:进度成本历年真题改编 第2张
A.进度提前且成本节约 B.进度提前且成本超支
C.进度落后且成本节约 D.进度落后且成本超支

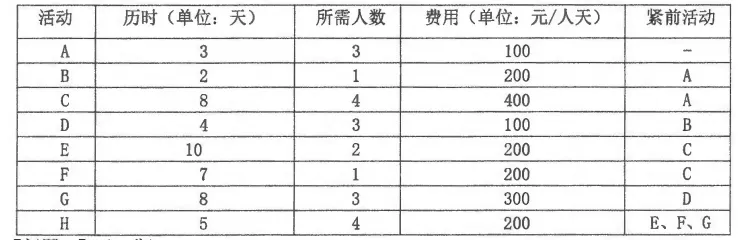

13、已知某信息工程由A、B、C、D、E、F、G、H 八个活动构成,项目的活动历时,活动所需人数、费用及活动逻辑关系如下表所示
软考上岸:进度成本历年真题改编 第3张
【问题1】(4 分)请给出该项目的关键路径和工期
【问题2】(12分)第1 4 天晚的监控数据显示活动E、G 均完成一半,F 尚未开始,项目实际成本支出为12000元。
(1)请计算此时项目的计划值(PV)和挣值(EV)
(2)请判断此时项目的成本偏差(CV)和进度偏差(SV), 以及成本和进度执行情况
【问题3】(6分)
(1)请给出总预算(BAC)、完工尚需估算(ETC)和完工估算(EAC)的值。
(2)请预测是否会超出总预算(BAC)?完工偏差(VAC)是多少?
软考上岸:进度成本历年真题改编 第4张
请在评论区留下您的答案,晚上8点,评论区公布答案!
